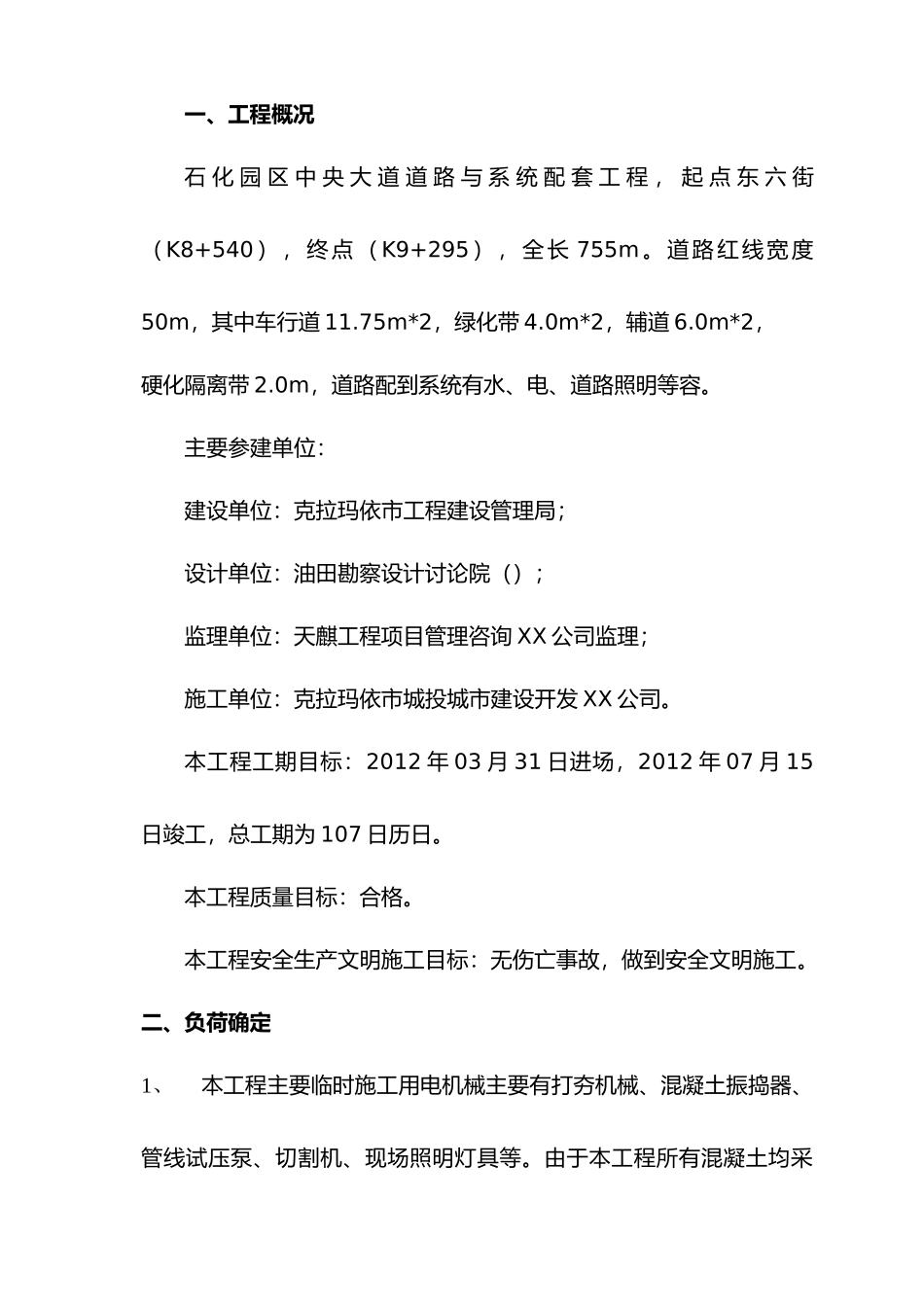

一、工程概况石 化 园 区 中 央 大 道 道 路 与 系 统 配 套 工 程 , 起 点 东 六 街(K8+540),终点 (K9+295),全长 755m
道路红线宽度50m,其中车行道 11
75m*2,绿化带 4
0m*2,辅道 6
0m*2,硬化隔离带 2
0m,道路配到系统有水、电、道路照明等容
主要参建单位:建设单位:克拉玛依市工程建设管理局;设计单位:油田勘察设计讨论院();监理单位:天麒工程项目管理咨询 XX 公司监理;施工单位:克拉玛依市城投城市建设开发 XX 公司
本工程工期目标:2012 年 03 月 31 日进场,2012 年 07 月 15日竣工,总工期为 107 日历日
本工程质量目标:合格
本工程安全生产文明施工目标:无伤亡事故,做到安全文明施工

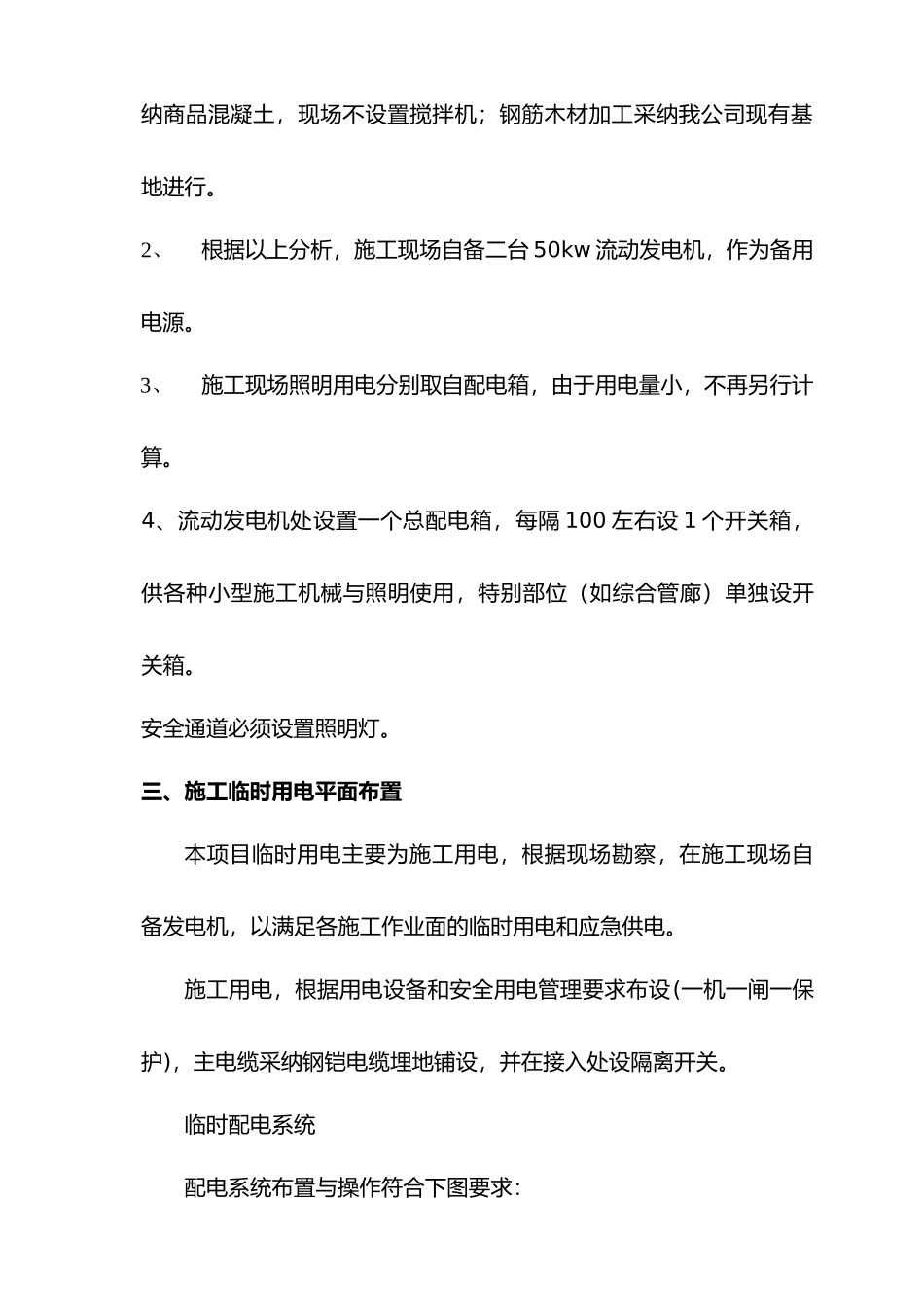

二、负荷确定1、本工程主要临时施工用电机械主要有打夯机械、混凝土振捣器、管线试压泵、切割机、现场照明灯具等
由于本工程所有混凝土均采纳商品混凝土,现场不设置搅拌机;钢筋木材加工采纳我公司现有基地进行
2、根据以上分析,施工现场自备二台 50kw 流动发电机,作为备用电源
3、施工现场照明用电分别取自配电箱,由于用电量小,不再另行计算
4、流动发电机处设置一个总配电箱,每隔 100 左右设 1 个开关箱,供各种小型施工机械与照明使用,特别部位(如综合管廊)单独设开关箱
安全通道必须设置照明灯
三、施工临时用电平面布置本项目临时用电主要为施工用电,根据现场勘察,在施工现场自备发电机,以满足各施工作业面的临时用电和应急供电
施工用电,根据用电设备和安全用电管理要求布设(一机一闸一保护),主电缆采纳钢铠电缆埋地铺设,并在接入处设隔离开关

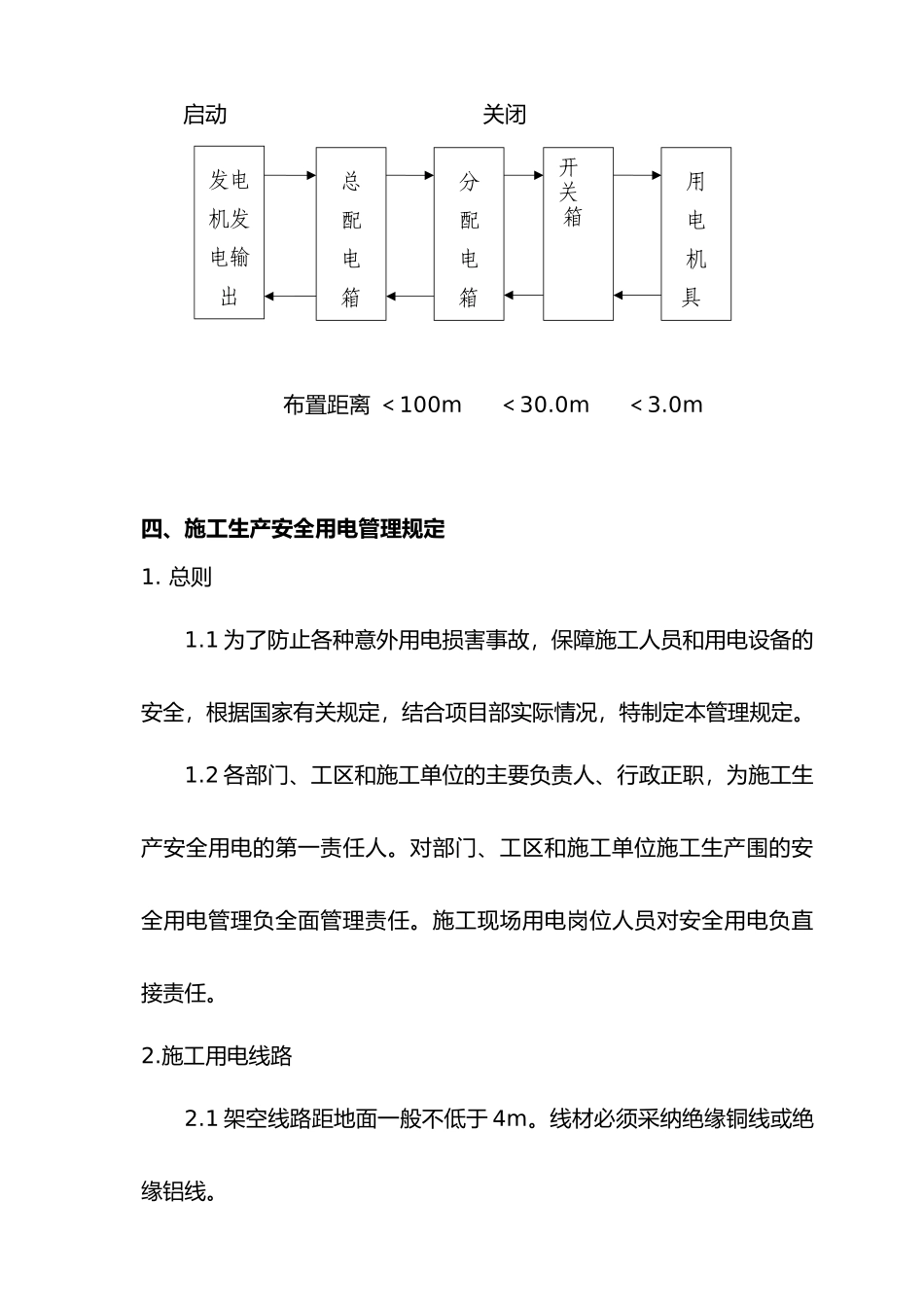

临时配电系统配电系统布置与操作符合下图要求: 启动 关闭 布置距离 <100m <30
0m四、施工生产安全用电管理规定1
1 为了防止各种意外用电损
