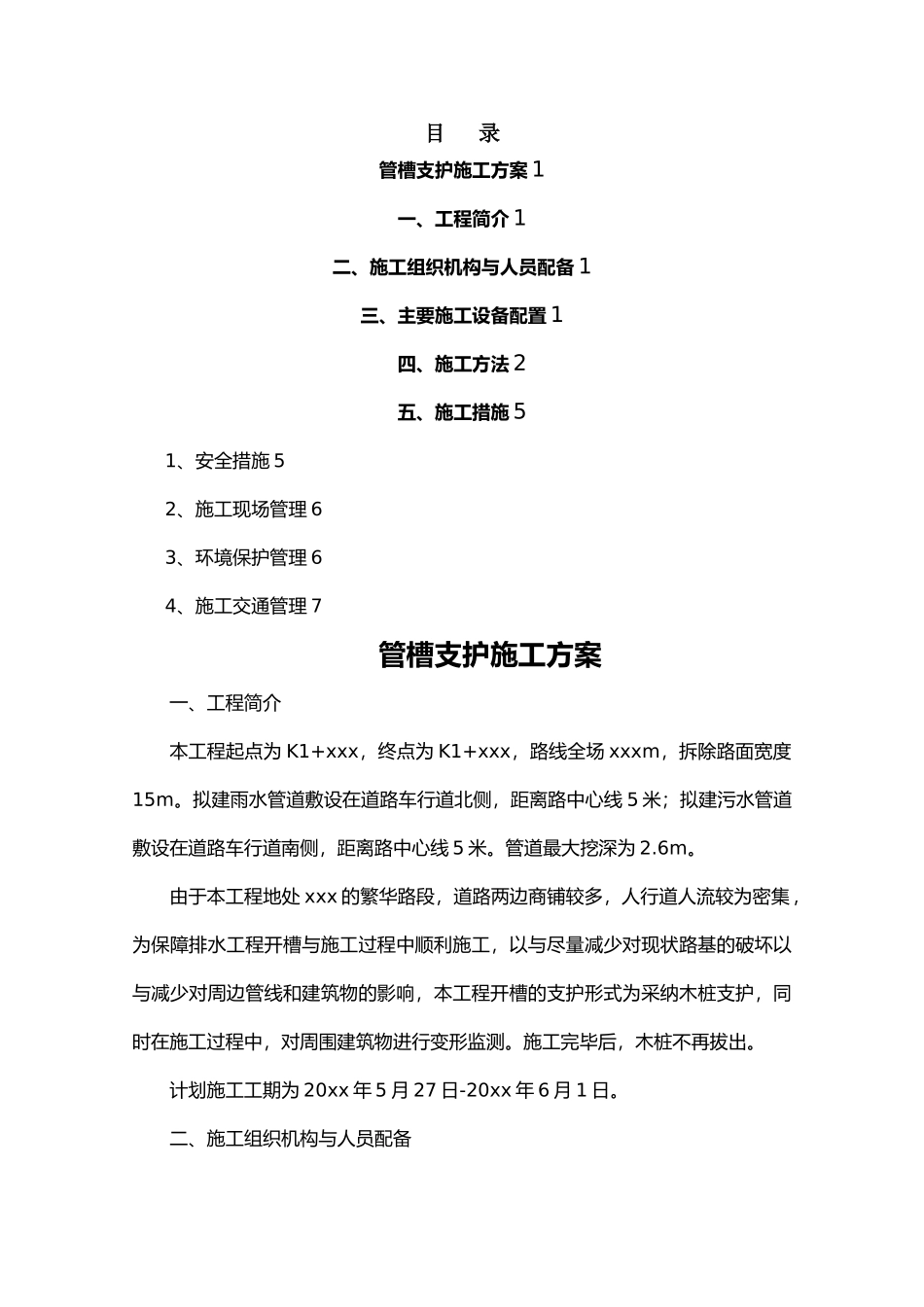

目 录管槽支护施工方案 1一、工程简介 1二、施工组织机构与人员配备 1三、主要施工设备配置 1四、施工方法 2五、施工措施 51、安全措施 52、施工现场管理 63、环境保护管理 64、施工交通管理 7管槽支护施工方案一、工程简介本工程起点为 K1+xxx,终点为 K1+xxx,路线全场 xxxm,拆除路面宽度15m
拟建雨水管道敷设在道路车行道北侧,距离路中心线 5 米;拟建污水管道敷设在道路车行道南侧,距离路中心线 5 米
管道最大挖深为 2
由于本工程地处 xxx 的繁华路段,道路两边商铺较多,人行道人流较为密集,为保障排水工程开槽与施工过程中顺利施工,以与尽量减少对现状路基的破坏以与减少对周边管线和建筑物的影响,本工程开槽的支护形式为采纳木桩支护,同时在施工过程中,对周围建筑物进行变形监测
施工完毕后,木桩不再拔出
计划施工工期为 20xx 年 5 月 27 日-20xx 年 6 月 1 日

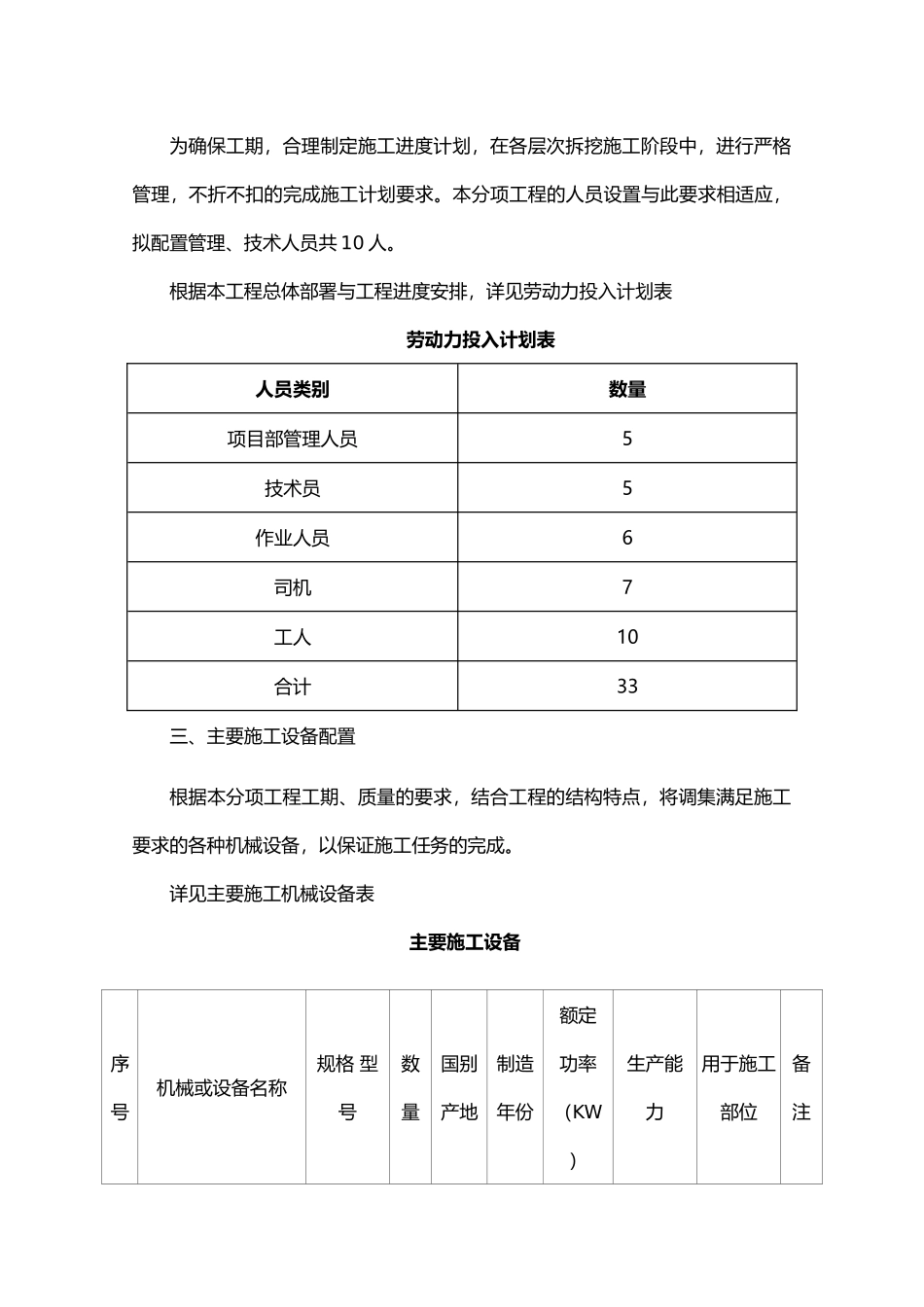

二、施工组织机构与人员配备为确保工期,合理制定施工进度计划,在各层次拆挖施工阶段中,进行严格管理,不折不扣的完成施工计划要求
本分项工程的人员设置与此要求相适应,拟配置管理、技术人员共 10 人
根据本工程总体部署与工程进度安排,详见劳动力投入计划表劳动力投入计划表人员类别数量项目部管理人员5技术员5作业人员6司机7工人10合计33三、主要施工设备配置根据本分项工程工期、质量的要求,结合工程的结构特点,将调集满足施工要求的各种机械设备,以保证施工任务的完成
详见主要施工机械设备表主要施工设备 序 号机械或设备名称规格 型号数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1挖掘机卡特 3201美国2024135全部2装载机ZL501徐工20241615t全部3自卸汽车A61102A2重汽202413115t全部四、施工方法1、管沟支护工艺 本工程在路面与结构
