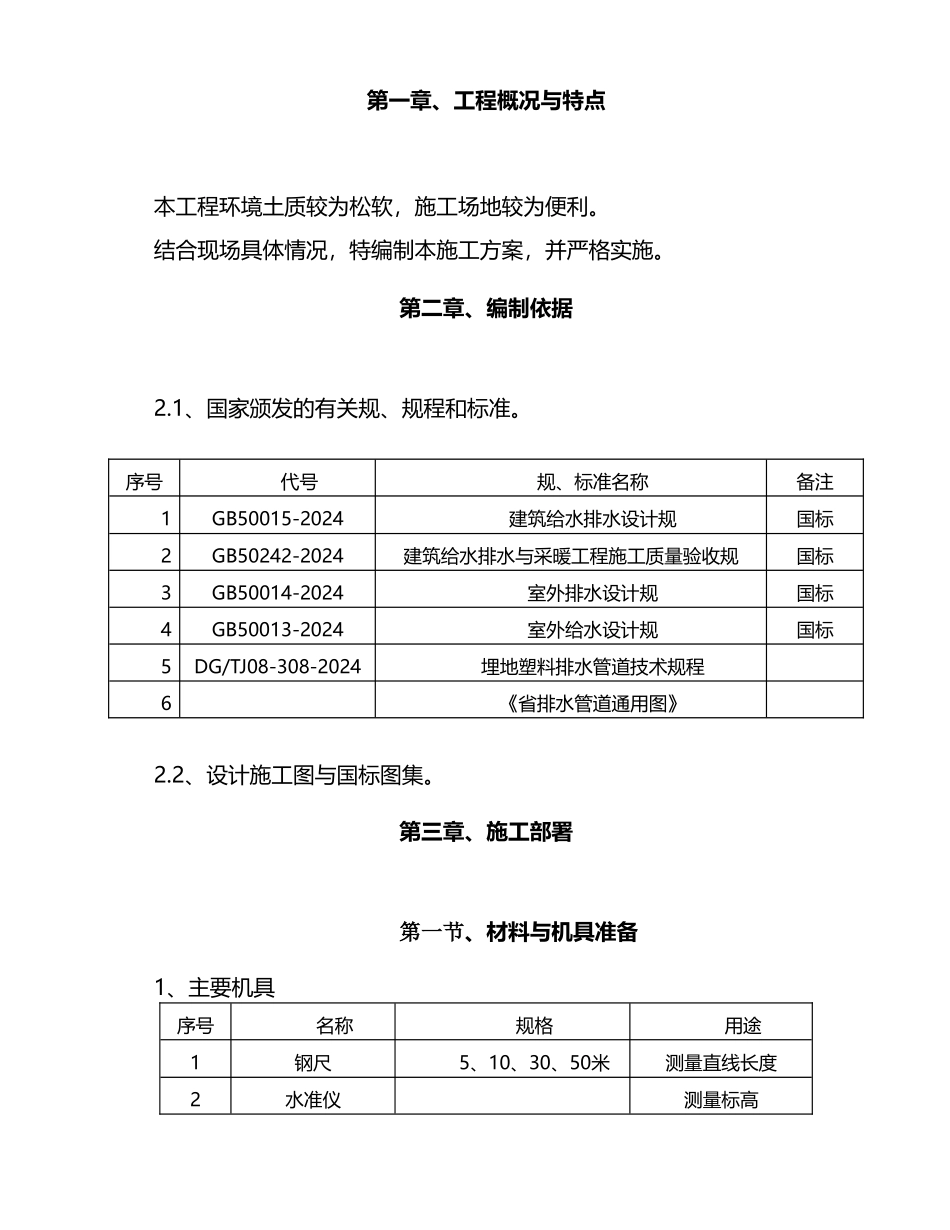

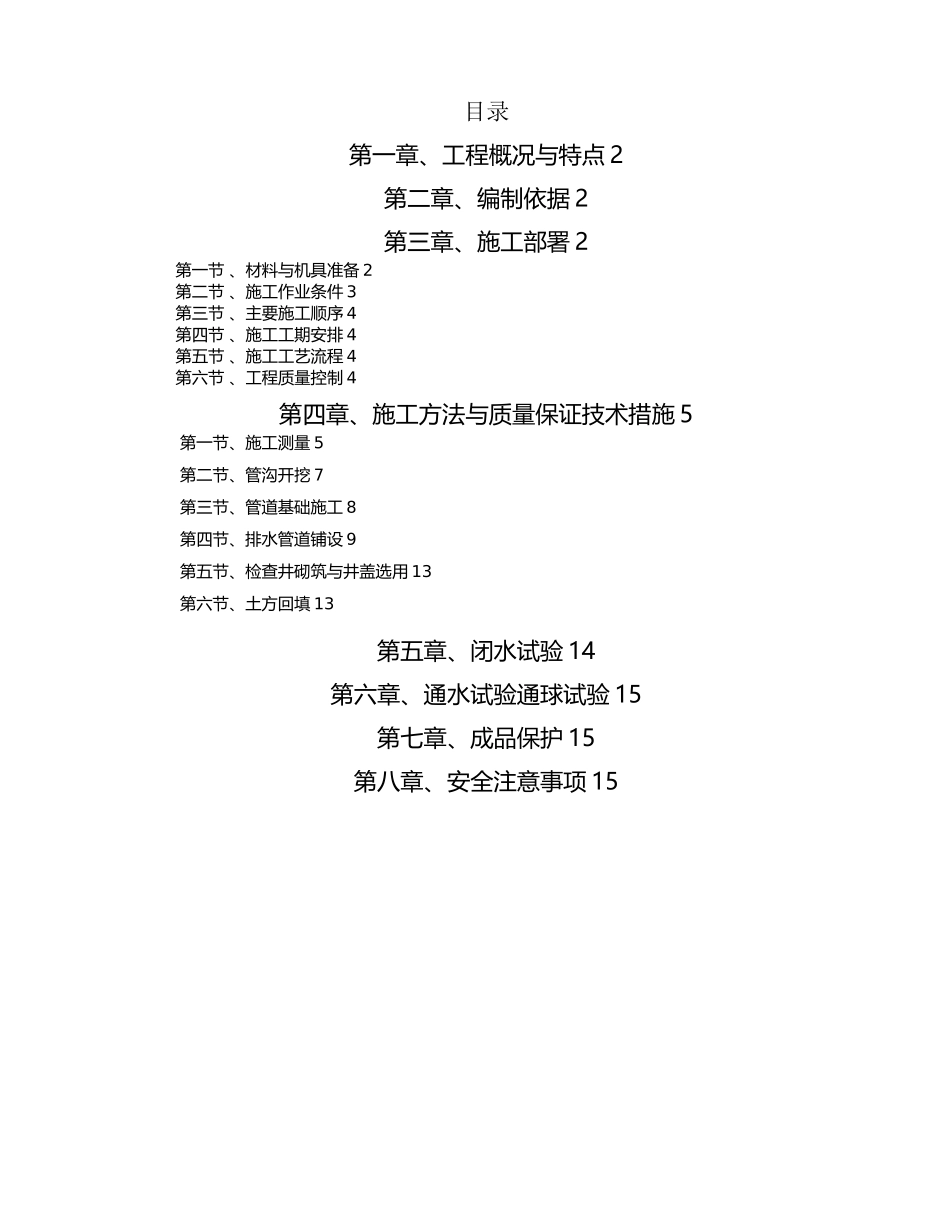

目录第一章、工程概况与特点 2第二章、编制依据 2第三章、施工部署 2第一节 、材料与机具准备 2第二节 、施工作业条件 3第三节 、主要施工顺序 4第四节 、施工工期安排 4第五节 、施工工艺流程 4第六节 、工程质量控制 4第四章、施工方法与质量保证技术措施 5第一节、施工测量 5第二节、管沟开挖 7第三节、管道基础施工 8第四节、排水管道铺设 9第五节、检查井砌筑与井盖选用 13第六节、土方回填 13第五章、闭水试验 14第六章、通水试验通球试验 15第七章、成品保护 15第八章、安全注意事项 15第一章、工程概况与特点本工程环境土质较为松软,施工场地较为便利。结合现场具体情况,特编制本施工方案,并严格实施。第二章、编制依据2.1、国家颁发的有关规、规程和标准。序号代号规、标准名称备注1GB50015-2024建筑给水排水设计规国标2GB50242-2024建筑给水排水与采暖工程施工质量验收规国标3GB50014-2024室外排水设计规国标4GB50013-2024室外给水设计规国标5DG/TJ08-308-2024埋地塑料排水管道技术规程6《省排水管道通用图》2.2、设计施工图与国标图集。第三章、施工部署第一节、材料与机具准备1、主要机具序号名称规格用途1钢尺5、10、30、50米测量直线长度2水准仪测量标高3挖土机挖基坑、管沟4水钻修扩管井5撬棍安装管道2、主要材料A、聚乙烯塑钢缠绕管(道路下采纳环钢度等级10管材,)、pe管、玻璃钢纤维夹砂管;B、橡胶密封圈;C、润滑剂;D、井盖(道路上井盖采纳重型铸铁井盖,绿化带与景观铺装上井盖采纳塑料井盖)3、原材料的选用1)本工程使用的工程材料,除应由厂家提供的质保书外,还应按设计、施工规进行抽样检验,并提前向有关部门进行材料报验。2)所有材料规格样式选定前应由监理、业主两方同意。第二节、施工作业条件1、认真作好设计图纸会审,认真熟悉施工图纸与有关技术资料。2、认真作好技术、质量、安全交底,并认真熟悉排水管道安装施工工艺的操作方法,并做好相应的交底记录。3、有经批准的施工方案或施工组织设计。4、清除作业施工场地的障碍物。5、管材、配件与辅助材料均须进场到位。6、管材与机具均须备齐,并经检验合格并运进现场。第三节、主要施工顺序因现场目前有市政道路进场施工,为避开工作面交叉,需要合理安排施工顺序,才能保证正常施工,拟采纳如下施工顺序:1、管网施工顺序:总体施工是先施工按由深到浅的顺序施工,污水管网→雨水管网第四节、施工工期安排管网总体施工按41天控...
