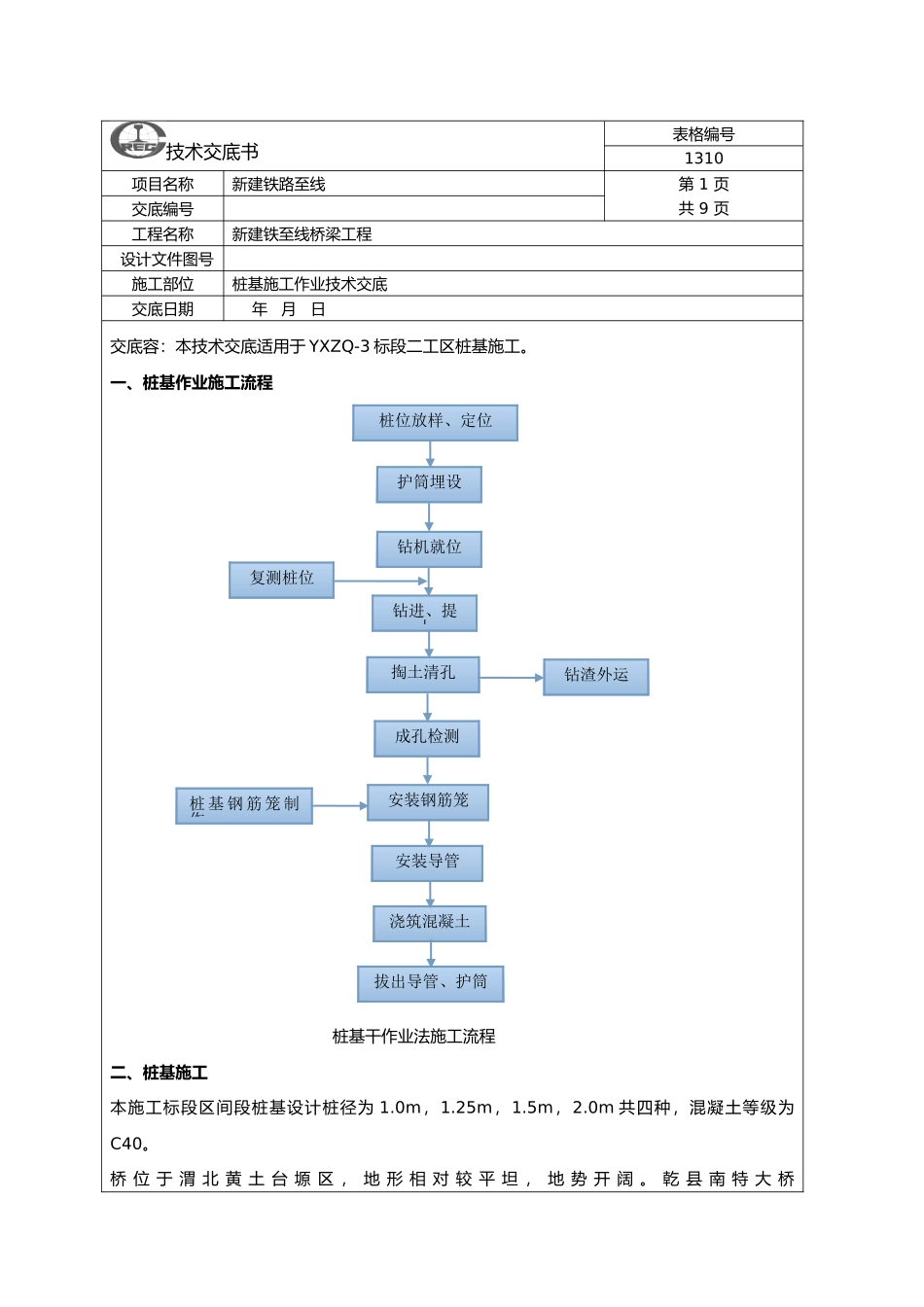

技术交底书表格编号1310项目名称新建铁路至线第 1 页共 9 页交底编号工程名称新建铁至线桥梁工程设计文件图号施工部位桩基施工作业技术交底交底日期 年 月 日交底容:本技术交底适用于 YXZQ-3 标段二工区桩基施工
一、桩基作业施工流程 桩基干作业法施工流程二、桩基施工本施工标段区间段桩基设计桩径为 1
0m 共四种,混凝土等级为C40
桥 位 于 渭 北 黄 土 台 塬 区 , 地 形 相 对 较 平 坦 , 地 势 开 阔
乾 县 南 特 大 桥桩位放样、定位护筒埋设钻机就位钻进、提土掏土清孔复测桩位成孔检测桩 基 钢 筋 笼 制作安装钢筋笼安装导管浇筑混凝土拔出导管、护筒钻渣外运(DK71+444~DK73+290)桥址区地层主要为第四系上、中更新统风积黏质黄土
该土层底部分分布有一层古土壤,厚度约 0
0m,浅棕红色,偶见小石
厚度大于 70m,分布于第四系上更新统黏质黄土下部,棕黄-褐黄色,主要成份以粉粒为主,土质均匀,土体结构紧密,中间夹有多层浅棕红色古土壤
桥址区地表水不发育
地下水为第四系空隙潜水,赋寸于中更新统黏质黄土中,埋深 17
漠谷河 1#特大桥(DK74+741
13~DK77+484
87),桥址区地层主要为第四系全新统冲积粘质黄土、细圆砾土、卵石土、上、中更新统风积黏质黄土
其中 35#、62#墩位置处有两处空洞,基础施工前因探明具体位置、大小与规模并进行回填夯实处理
DK74+641
65~DK335
56 段为不良地质,属中级自重式湿陷类型
77#墩至 80#桥台(台)因缺少地质钻孔报告,因此不在此围
标段桥址区地表水不发育,地下水位较低
羊毛湾干渠中桥 DK70+796~DK70+862,桥址区地层主要为第四系上、中更新统风积黏质黄土
该土层底部分分布有一层古土壤,厚度约 0
