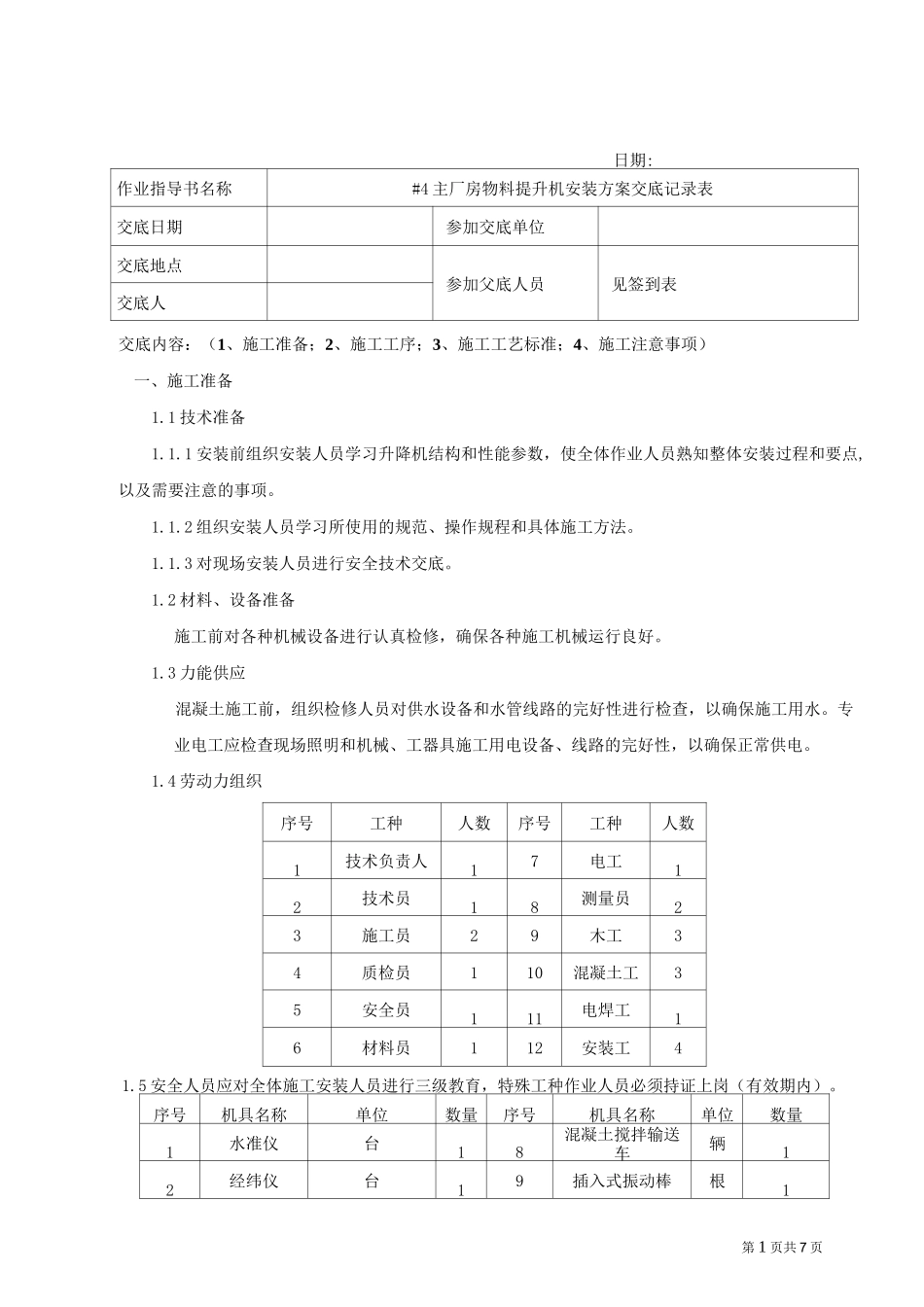

第 1 页共 7 页日期:作业指导书名称#4 主厂房物料提升机安装方案交底记录表交底日期参加交底单位交底地点参加父底人员见签到表交底人交底内容:(1、施工准备;2、施工工序;3、施工工艺标准;4、施工注意事项)一、施工准备1
1 技术准备1
1 安装前组织安装人员学习升降机结构和性能参数,使全体作业人员熟知整体安装过程和要点,以及需要注意的事项
2 组织安装人员学习所使用的规范、操作规程和具体施工方法
3 对现场安装人员进行安全技术交底
2 材料、设备准备施工前对各种机械设备进行认真检修,确保各种施工机械运行良好
3 力能供应混凝土施工前,组织检修人员对供水设备和水管线路的完好性进行检查,以确保施工用水
专业电工应检查现场照明和机械、工器具施工用电设备、线路的完好性,以确保正常供电
4 劳动力组织序号工种人数序号工种人数1技术负责人17电工12技术员18测量员23施工员29木工34质检员110混凝土工35安全员111电焊工16材料员112安装工41
5 安全人员应对全体施工安装人员进行三级教育,特殊工种作业人员必须持证上岗(有效期内)

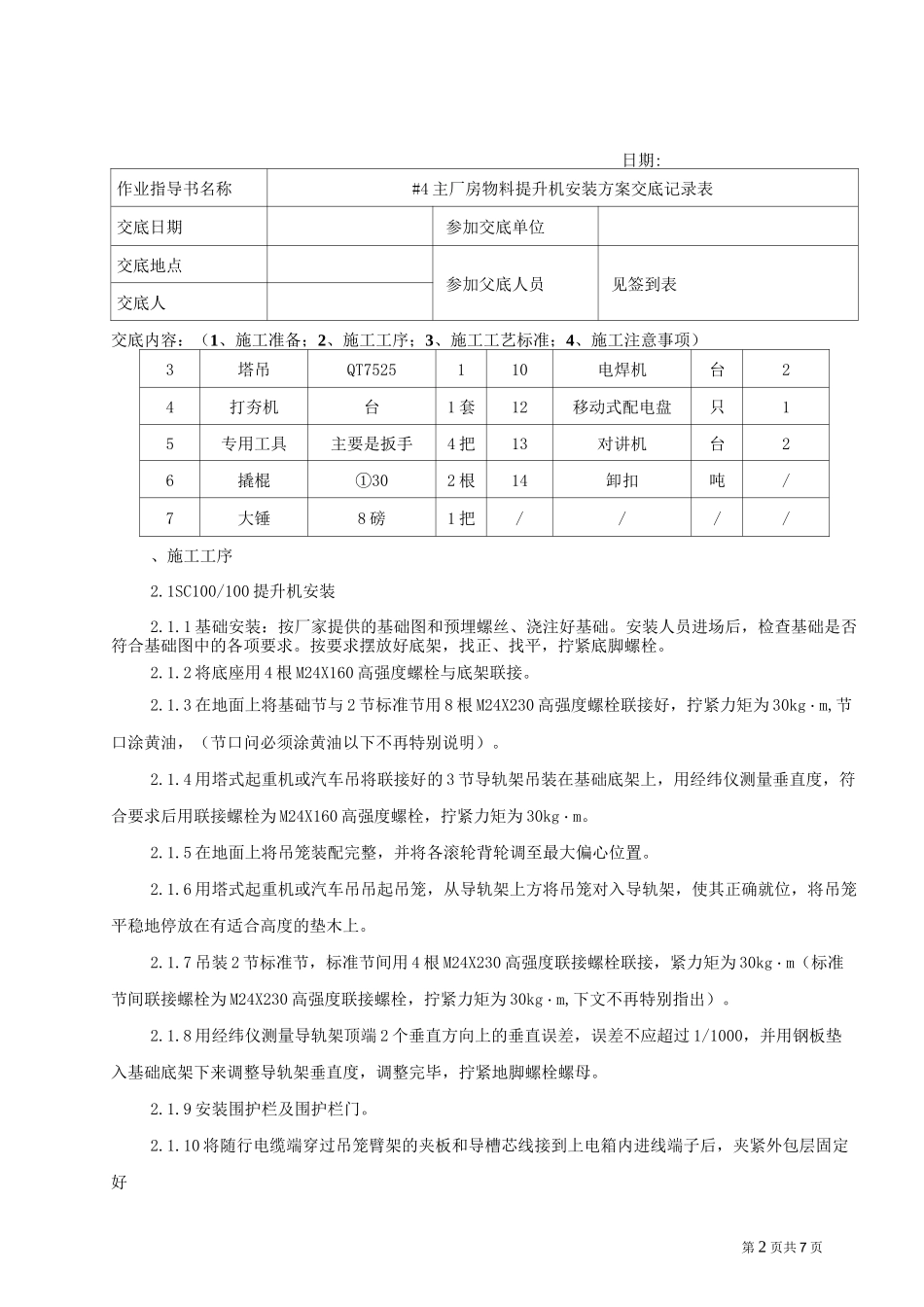

序号机具名称单位数量序号机具名称单位数量1水准仪台18混凝土搅拌输送车辆12经纬仪台19插入式振动棒根1第 2 页共 7 页日期:作业指导书名称#4 主厂房物料提升机安装方案交底记录表交底日期参加交底单位交底地点参加父底人员见签到表交底人交底内容:(1、施工准备;2、施工工序;3、施工工艺标准;4、施工注意事项)3塔吊QT7525110电焊机台24打夯机台1 套12移动式配电盘只15专用工具主要是扳手4 把13对讲机台26撬棍①302 根14卸扣吨/7大锤8 磅1 把////、施工工序2
1SC100/100 提升机安装2
1 基础安装:按厂家提供的基础图和预埋螺丝、浇注好基础
安装人员进场后,检查基础是否
