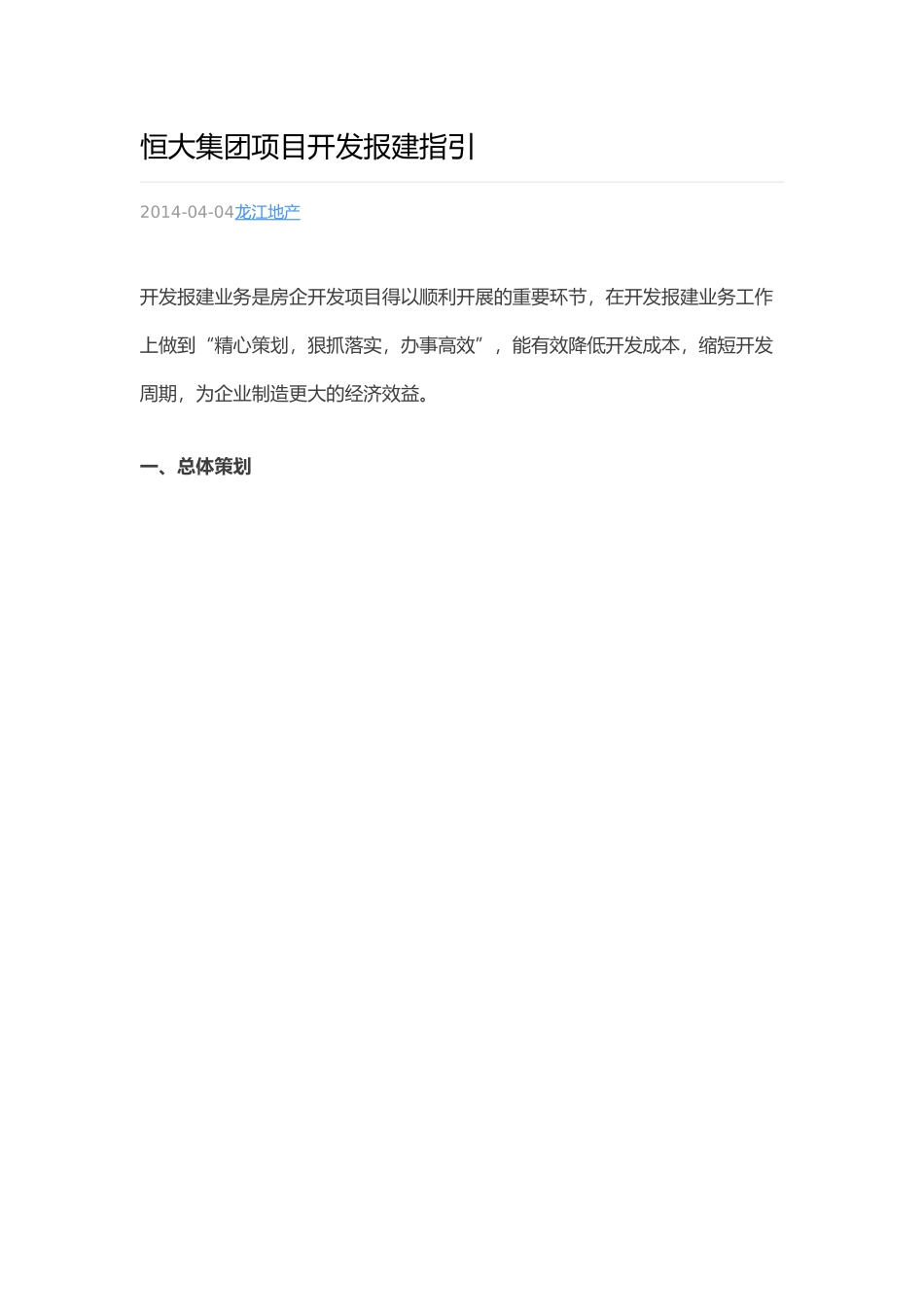

恒大集团项目开发报建指引2014-04-04 龙江地产 开发报建业务是房企开发项目得以顺利开展的重要环节,在开发报建业务工作上做到“精心策划,狠抓落实,办事高效”,能有效降低开发成本,缩短开发周期,为企业制造更大的经济效益
一、总体策划1、企业进展中心取得建设用地后,各地区地产公司应召开地产项目开发建设综合策划会,制定开发建设计划,根据每期工程开发建设 20 万平方米建筑面积的规模,确定取得各种重要证照的时间节点
2、各期工程应根据开发建设节点要求以与当地的开发报建流程,制定详细的开发报建计划,该计划应报集团计划管理中心和开发中心备案
3、根据开发报建计划,制定图纸需求计划报总工室

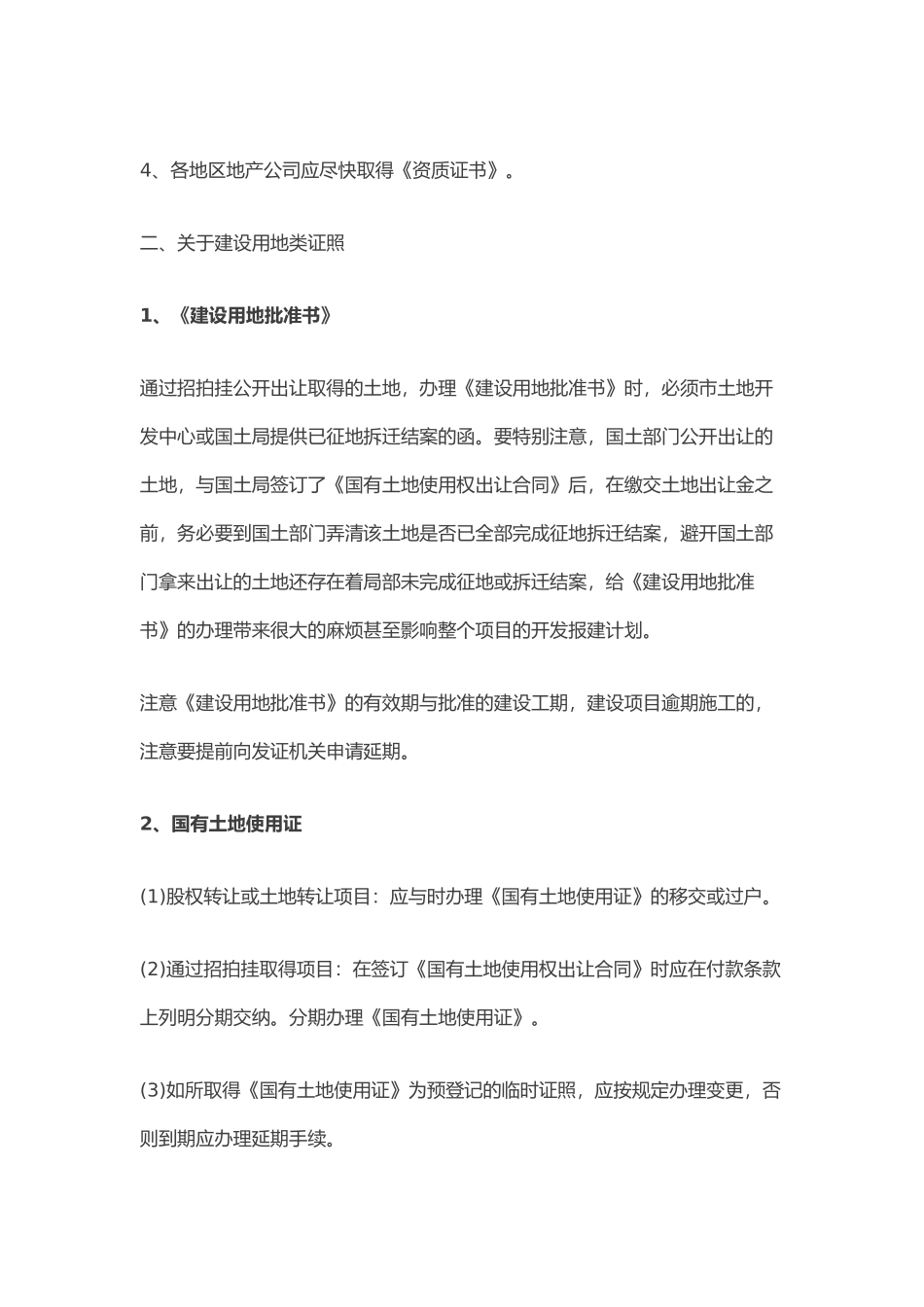

4、各地区地产公司应尽快取得《资质证书》
二、关于建设用地类证照1、《建设用地批准书》通过招拍挂公开出让取得的土地,办理《建设用地批准书》时,必须市土地开发中心或国土局提供已征地拆迁结案的函
要特别注意,国土部门公开出让的土地,与国土局签订了《国有土地使用权出让合同》后,在缴交土地出让金之前,务必要到国土部门弄清该土地是否已全部完成征地拆迁结案,避开国土部门拿来出让的土地还存在着局部未完成征地或拆迁结案,给《建设用地批准书》的办理带来很大的麻烦甚至影响整个项目的开发报建计划
注意《建设用地批准书》的有效期与批准的建设工期,建设项目逾期施工的,注意要提前向发证机关申请延期
2、国有土地使用证(1)股权转让或土地转让项目:应与时办理《国有土地使用证》的移交或过户
(2)通过招拍挂取得项目:在签订《国有土地使用权出让合同》时应在付款条款上列明分期交纳
分期办理《国有土地使用证》
(3)如所取得《国有土地使用证》为预登记的临时证照,应按规定办理变更,否则到期应办理延期手续
(4)《国有土地使用证》核发的使用权面积是净用地面积、不含市政道路用地面积和公共绿地面积
(5)为便于项目融资,一个用地面积较大的项
