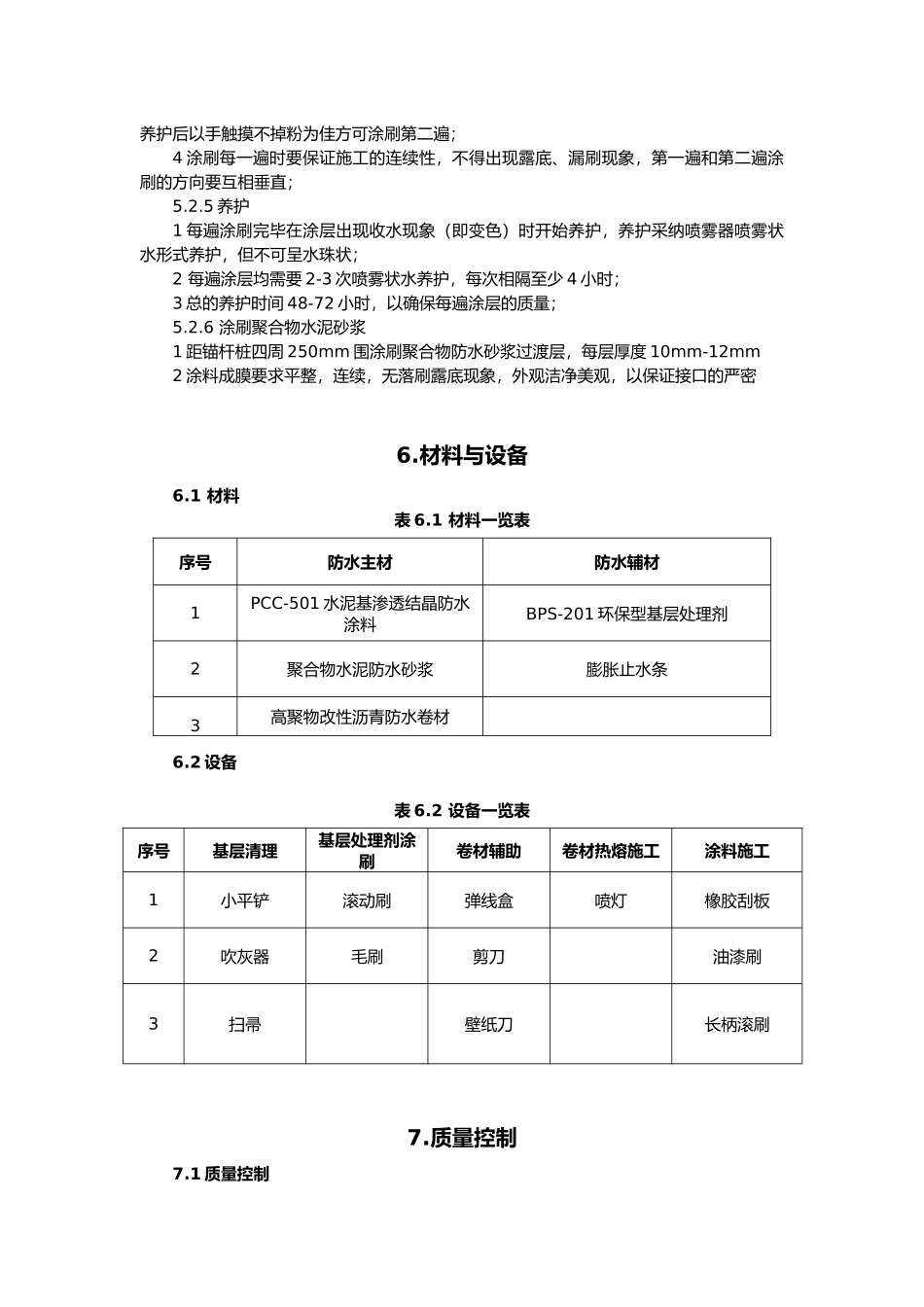

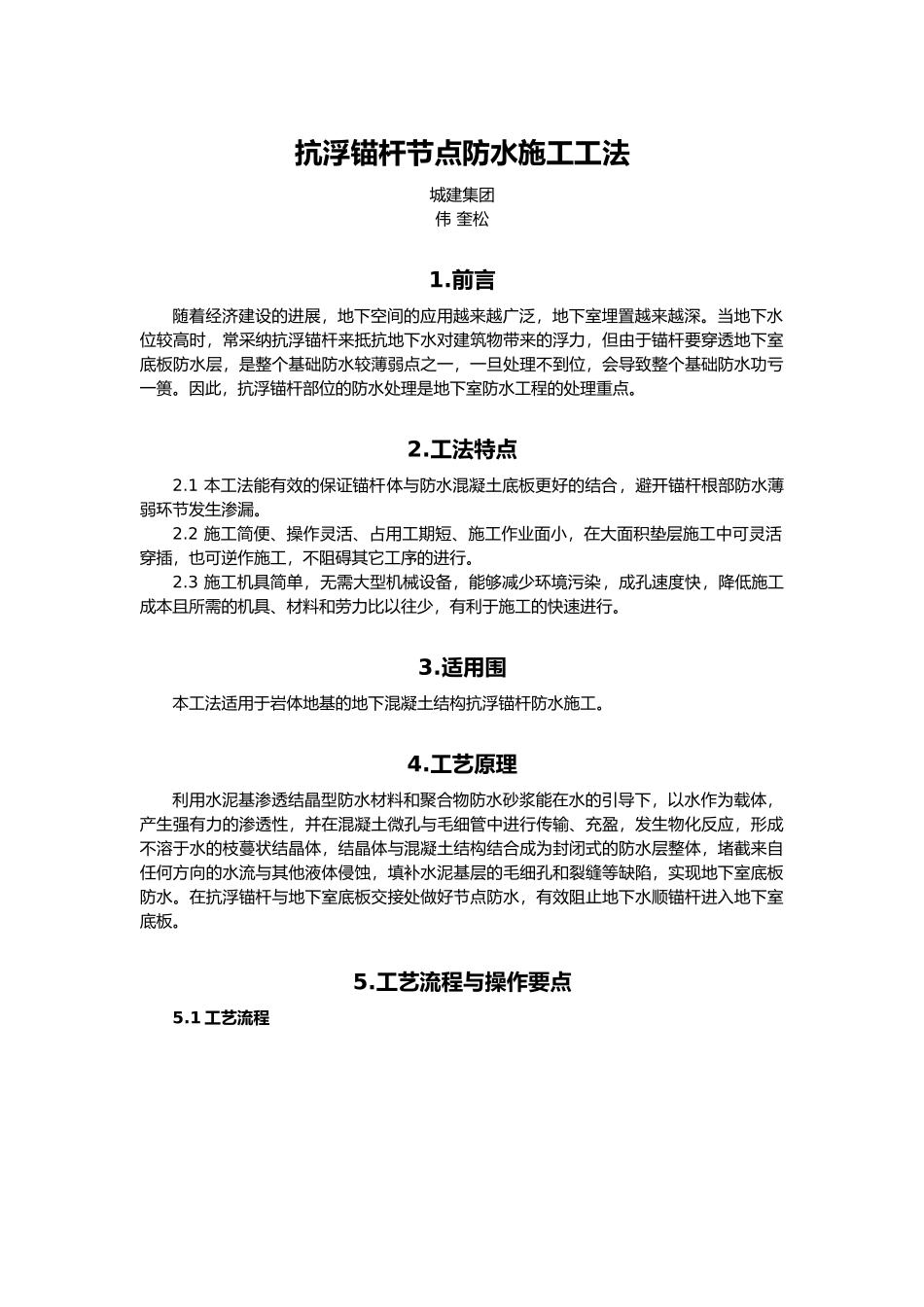

抗浮锚杆节点防水施工工法城建集团伟 奎松1.前言随着经济建设的进展,地下空间的应用越来越广泛,地下室埋置越来越深。当地下水位较高时,常采纳抗浮锚杆来抵抗地下水对建筑物带来的浮力,但由于锚杆要穿透地下室底板防水层,是整个基础防水较薄弱点之一,一旦处理不到位,会导致整个基础防水功亏一篑。因此,抗浮锚杆部位的防水处理是地下室防水工程的处理重点。2.工法特点2.1 本工法能有效的保证锚杆体与防水混凝土底板更好的结合,避开锚杆根部防水薄弱环节发生渗漏。2.2 施工简便、操作灵活、占用工期短、施工作业面小,在大面积垫层施工中可灵活穿插,也可逆作施工,不阻碍其它工序的进行。 2.3 施工机具简单,无需大型机械设备,能够减少环境污染,成孔速度快,降低施工成本且所需的机具、材料和劳力比以往少,有利于施工的快速进行。3.适用围本工法适用于岩体地基的地下混凝土结构抗浮锚杆防水施工。4.工艺原理利用水泥基渗透结晶型防水材料和聚合物防水砂浆能在水的引导下,以水作为载体,产生强有力的渗透性,并在混凝土微孔与毛细管中进行传输、充盈,发生物化反应,形成不溶于水的枝蔓状结晶体,结晶体与混凝土结构结合成为封闭式的防水层整体,堵截来自任何方向的水流与其他液体侵蚀,填补水泥基层的毛细孔和裂缝等缺陷,实现地下室底板防水。在抗浮锚杆与地下室底板交接处做好节点防水,有效阻止地下水顺锚杆进入地下室底板。5.工艺流程与操作要点5.1 工艺流程5.2 操作要点5.2.1 在对验收合格的基面进行处理,使基层表面见坚硬洁净,用高压水枪冲洗暴露的泥土、浮浆、松动的碎石等,保证基层的洁净;5.2.2 基层要达到平整并具备一定粗糙的麻面状态;5.2.3 锚杆涂刷水泥基涂料前的处理1 基层清理:基层应洁净平整,无附着的灰浆,灰尘;2 涂刷水泥基渗透结晶前要先对桩头基层进行反复淋水处理,使其保持在湿润状态,但不得存有明水;5.2.4 涂刷水泥基渗透结晶1 涂刷围:抗浮锚杆桩四周与表面暴露的围,涂刷用量约 1.5kg/㎡,厚度 0.8mm-1mm;2 施工配合比(重量比):水泥基渗透结晶粉料:水=1:0.25-0.4,先将水倒入容器中,机器快速搅拌约 5 分钟,搅拌做到随混合随施工,混合好的材料应从混合时起 30 分钟用完;3 涂刷:用硬毛刷将涂料均匀的涂刷在湿润的基层表面,应分至少两边完成,第一遍基层处理湿润基面涂刷水泥基渗透结晶型涂料第一遍养护涂刷水泥基渗透结晶型涂料养护聚合物水泥砂浆第一遍养护聚合物...
