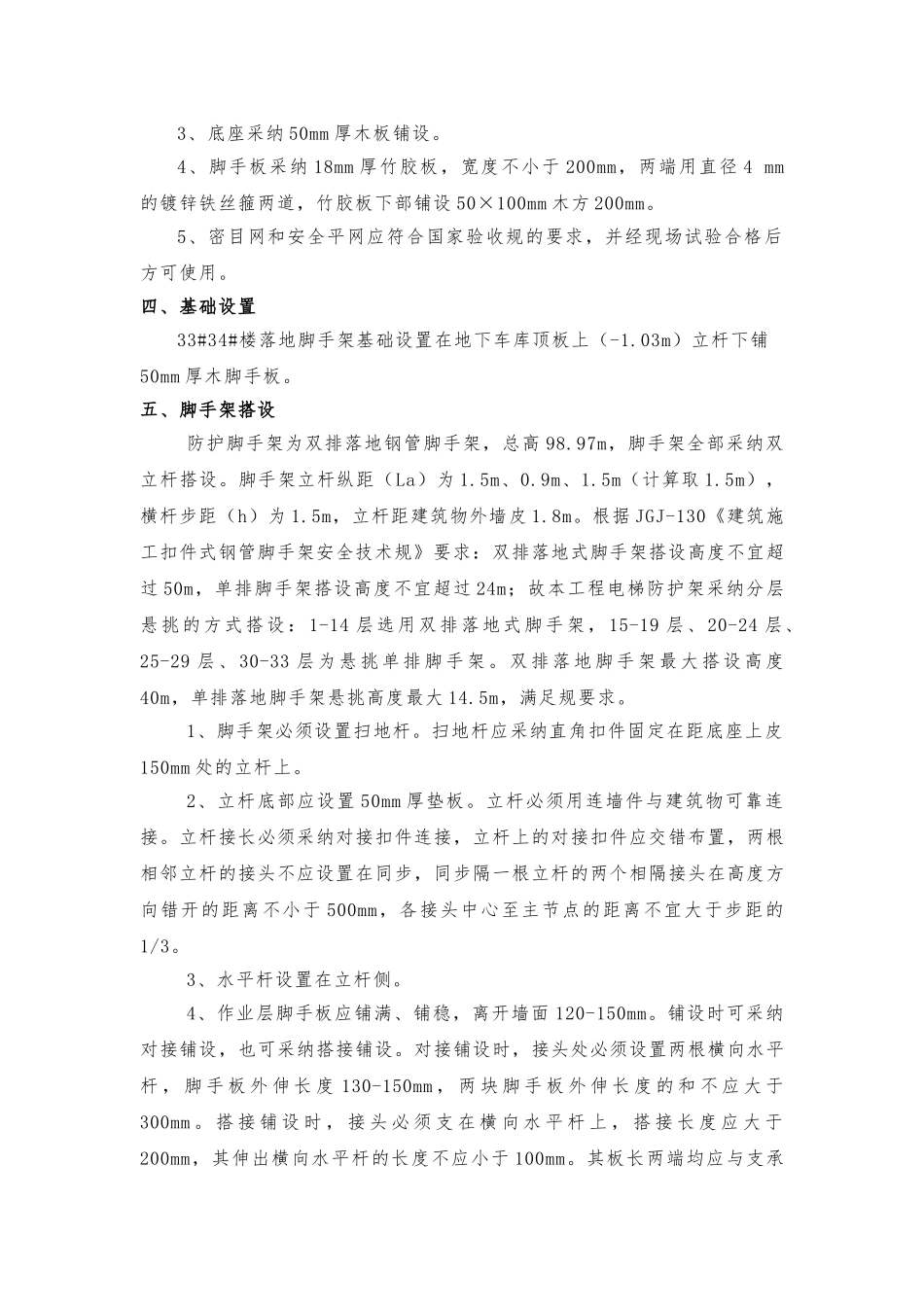

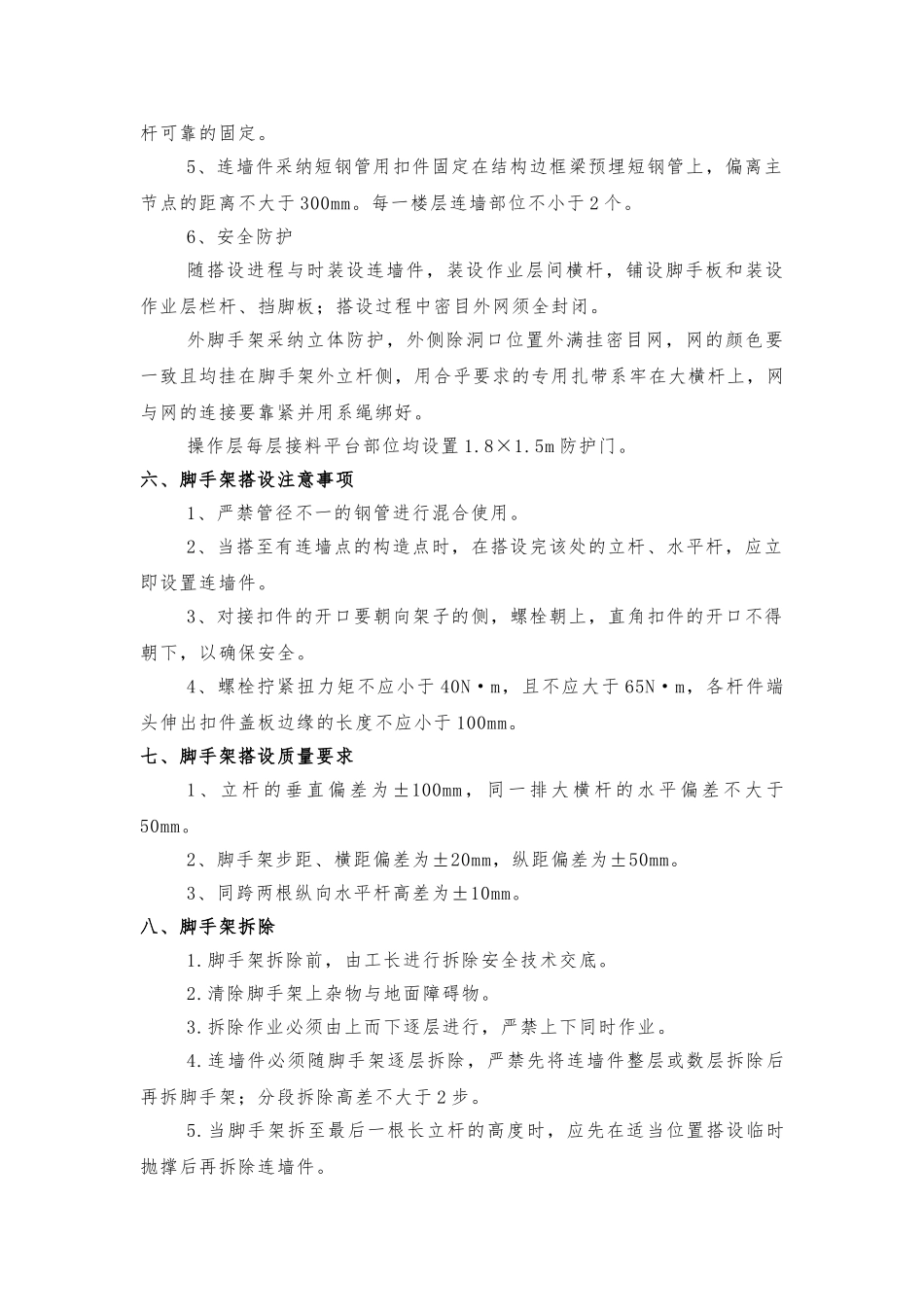

33#、34#楼施工电梯外防护 专项施工方案一、编制依据1)施工现场平面布置图2)建筑施工手册(第四版)“脚手架工程和垂直运输设施”部分3)《建筑施工扣件式钢管脚手架安全技术规》(JGJ130-2024)4)《建筑施工安全检查标准》(JGJ59-2024)二、工程概况工程名称: 金科·米兰米兰工程建设单位: 金科科润房地产开发工程设计: 民用建筑工程监理: 太湖明珠建设咨询监理勘测单位: 市勘察设计讨论院施工单位: 天宇建设工程工程地点: 本工程位于市金城东路南侧,锡士路东侧本工程 33、34#楼为高层住宅,其建筑层数 34 层,建筑面积为 14663
7平方米,其中地上建筑面积为 14220 平方米;地下一层建筑面积为 443
本工程建筑设计使用年限:三类,50 年
抗震设防类别为丙类
抗震设防烈度:6 度
主要结构类型:剪力墙、框架
高层建筑防火类别:一类
建筑耐火等级:高层住宅和地下室为一级,其余为二级
工程施工到 8 层结构后开始搭设施工电梯,施工电梯部位搭设防护脚手架
施工电梯安装在 33#楼北面,34#楼安装在南面,施工电梯与主体之间搭设防护脚手架、接料平台
三、材料要求1、钢管脚手架采纳外径 48mm、壁厚 2
8mm 钢管,钢管外表面锈蚀深度不大于 0
5mm,钢管上严禁打孔
2、扣件使用前应进行质量检查,发现有裂缝、变形的严禁使用
滑丝的螺栓必须更换,并应进行防锈处理
3、底座采纳 50mm 厚木板铺设
4、脚手板采纳 18mm 厚竹胶板,宽度不小于 200mm,两端用直径 4 mm的镀锌铁丝箍两道,竹胶板下部铺设 50×100mm 木方 200mm
5、密目网和安全平网应符合国家验收规的要求,并经现场试验合格后方可使用
四、基础设置33#34#楼落地脚手架基础设置在地下车库顶板上(-1
03m)立杆下铺50mm 厚木脚手板
五、脚手架搭设
