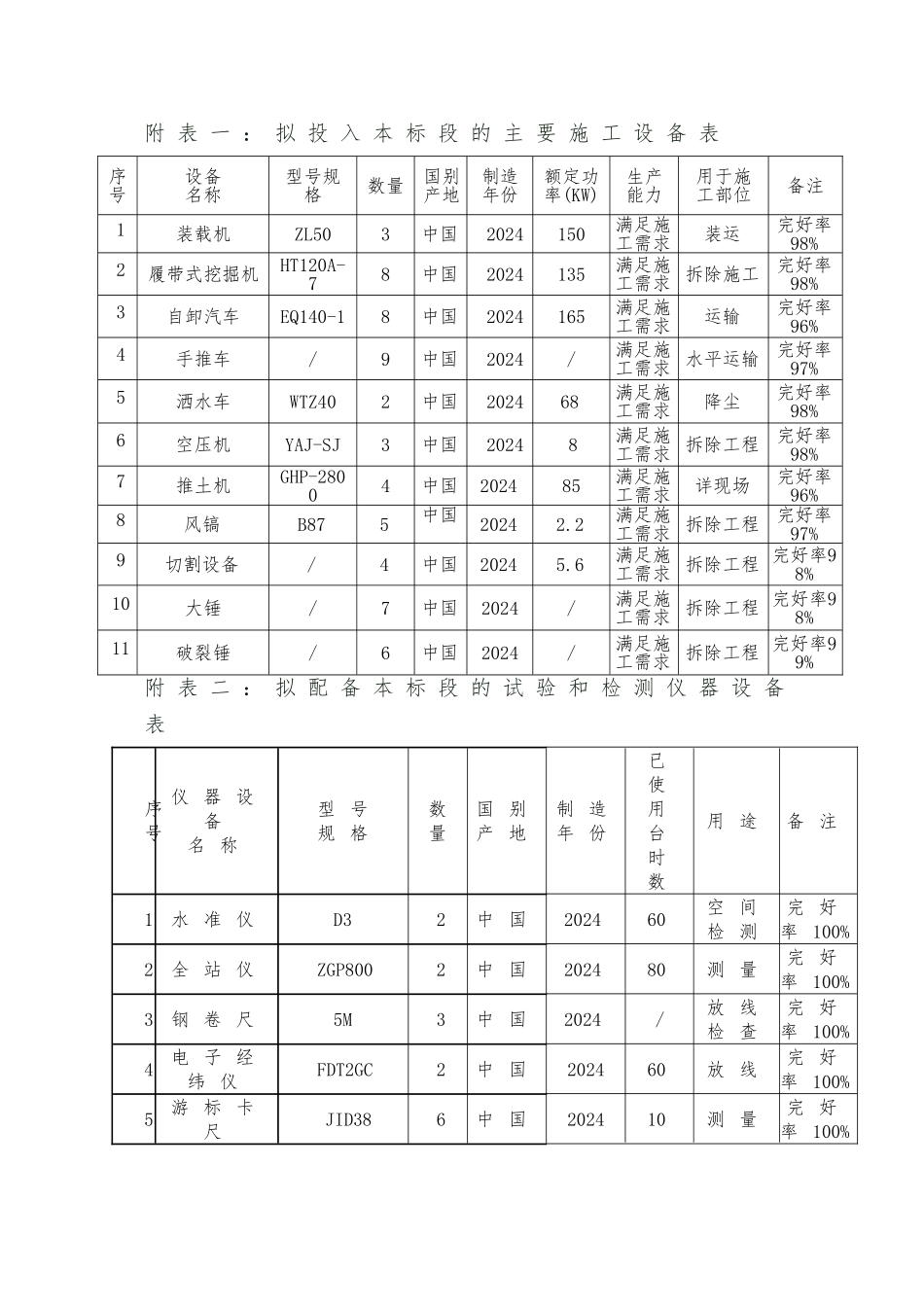

附 表 一 : 拟 投 入 本 标 段 的 主 要 施 工 设 备 表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1装载机ZL503中国2024150满足施工需求装运完好率98%2履带式挖掘机HT120A-78中国2024135满足施工需求 拆除施工 完好率98%3自卸汽车EQ140-18中国2024165满足施工需求运输完好率96%4手推车/9中国2024/满足施工需求 水平运输完好率97%5洒水车WTZ402中国202468满足施工需求降尘完好率98%6空压机YAJ-SJ3中国20248满足施工需求 拆除工程完好率98%7推土机GHP-28004中国202485满足施工需求详现场完好率96%8风镐B875中国20242

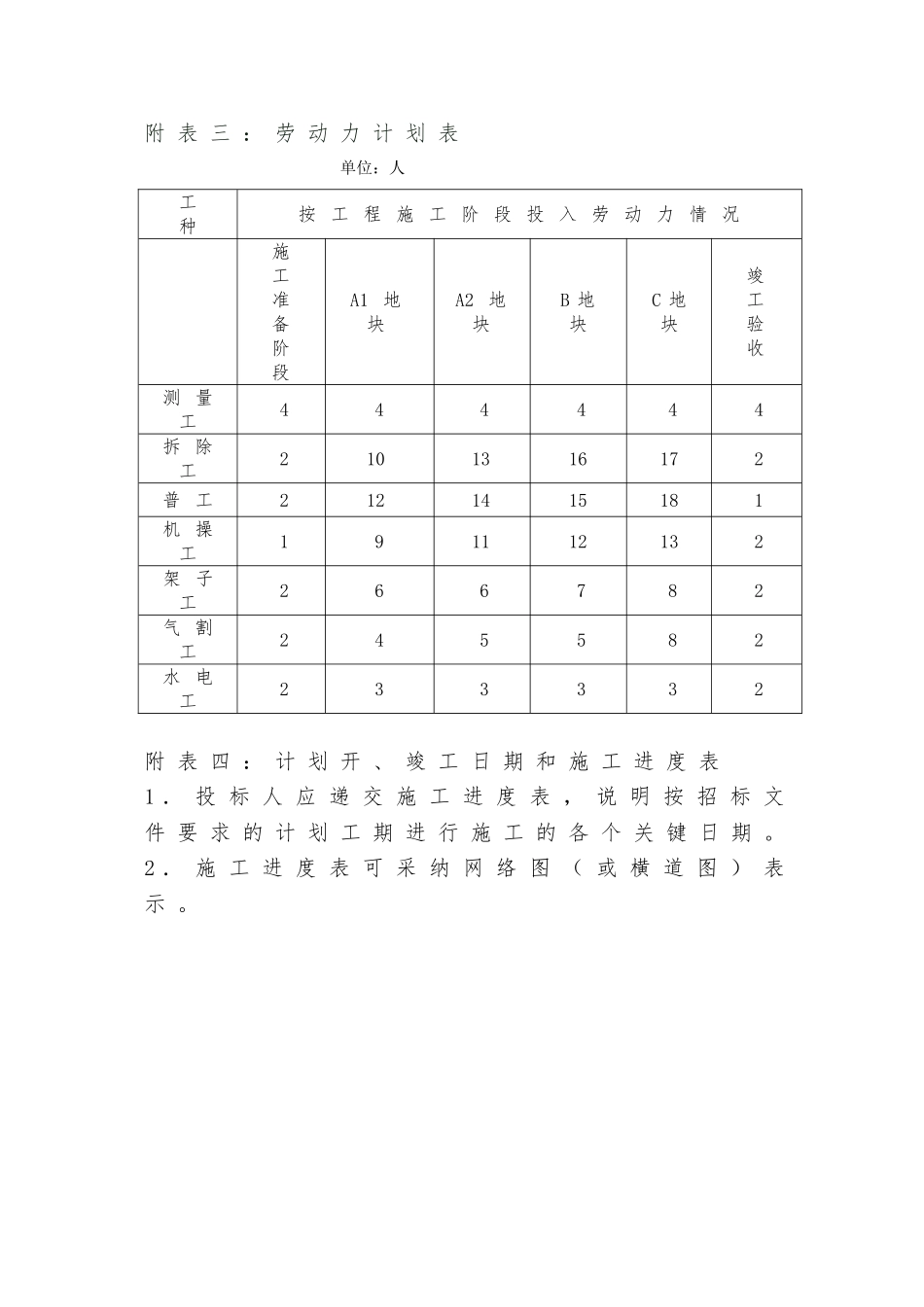

2满足施工需求 拆除工程完好率97%9切割设备/4中国20245
