九佛污水处理系统一期工程厂区设备安装与工艺管道制安工程污水处理整体运行调试方案 九佛污水处理系统一期工程厂区设备安装与工艺管道制安工程污水系统管道已安装完备,我项目部将进行整体运行调试,为了保证运行调试顺利进行,特制定此方案
九佛污水处理厂机电安装工程中标价为 543
2 万,该污水厂采纳氧化沟工艺
工艺流程如下: (污水流向)粗格栅、提升泵房、细格栅、旋流沉砂池、氧化沟、二沉池、接触池、凤凰河
主要设备有:粗格栅机、细格栅机、旋流沉砂与砂水分离器、转碟、搅拌器、二沉池吸刮泥机、加氯加药设备、污泥脱水机、螺旋输送机、提升泵、回流泵等
编制依据1)设计图纸2)设备说明书3)相关污水厂验收规 第一章:调试前的准备工作一、调试过程人员安排表:1
负责人 1 人;2
电工 3 人 、安装钳工 3 人 、管道工 3 人;3
污水厂接受小组、业主代表、监理
联动调试可邀请污水公司运行人员到场参加,由供应商与安装人员进行现场培训
二、调试工具与仪器(所有量具检验合格,且在有效期限)1
接地电阻表 1 个、万用表 1 个;2
绝缘电阻表 1 个、钳表 1 个;3
六角 2 把;4
梅花板手 2 套;5

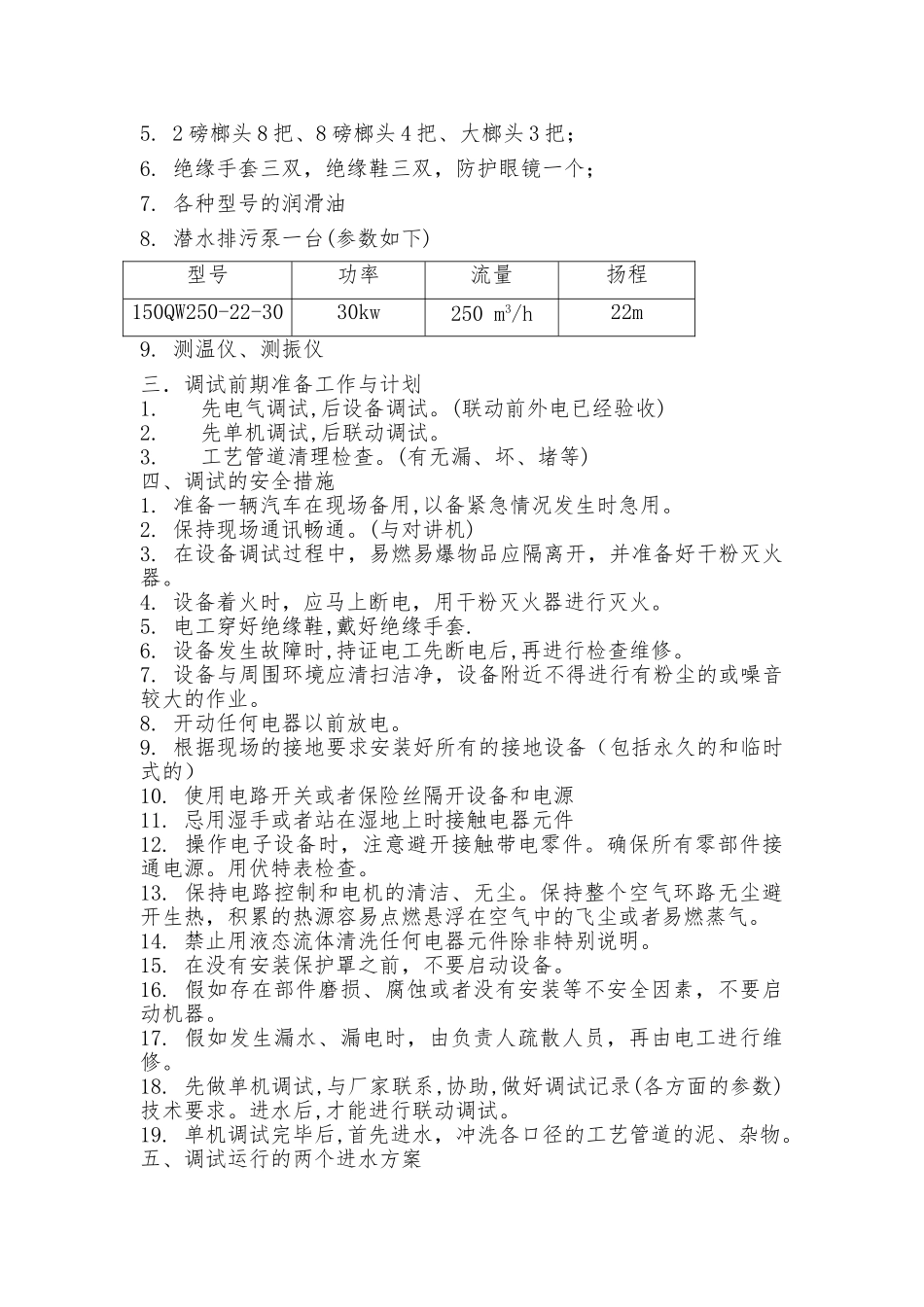

2 磅榔头 8 把、8 磅榔头 4 把、大榔头 3 把;6
绝缘手套三双,绝缘鞋三双,防护眼镜一个;7
各种型号的润滑油8
潜水排污泵一台(参数如下)型号功率流量扬程150QW250-22-3030kw250 m3/h22m9
测温仪、测振仪三.调试前期准备工作与计划1
先电气调试,后设备调试
(联动前外电已经验收)2
先单机调试,后联动调试
工艺管道清理检查
(有无漏、坏、堵等)四、调试的安全措施1
准备一辆汽车在现场备用,以备紧急情况发生时急用
保持现场通讯畅通
(与对讲机)3
在设备调试过程中,易燃易爆物品应隔离开,并准备好干粉灭火器
