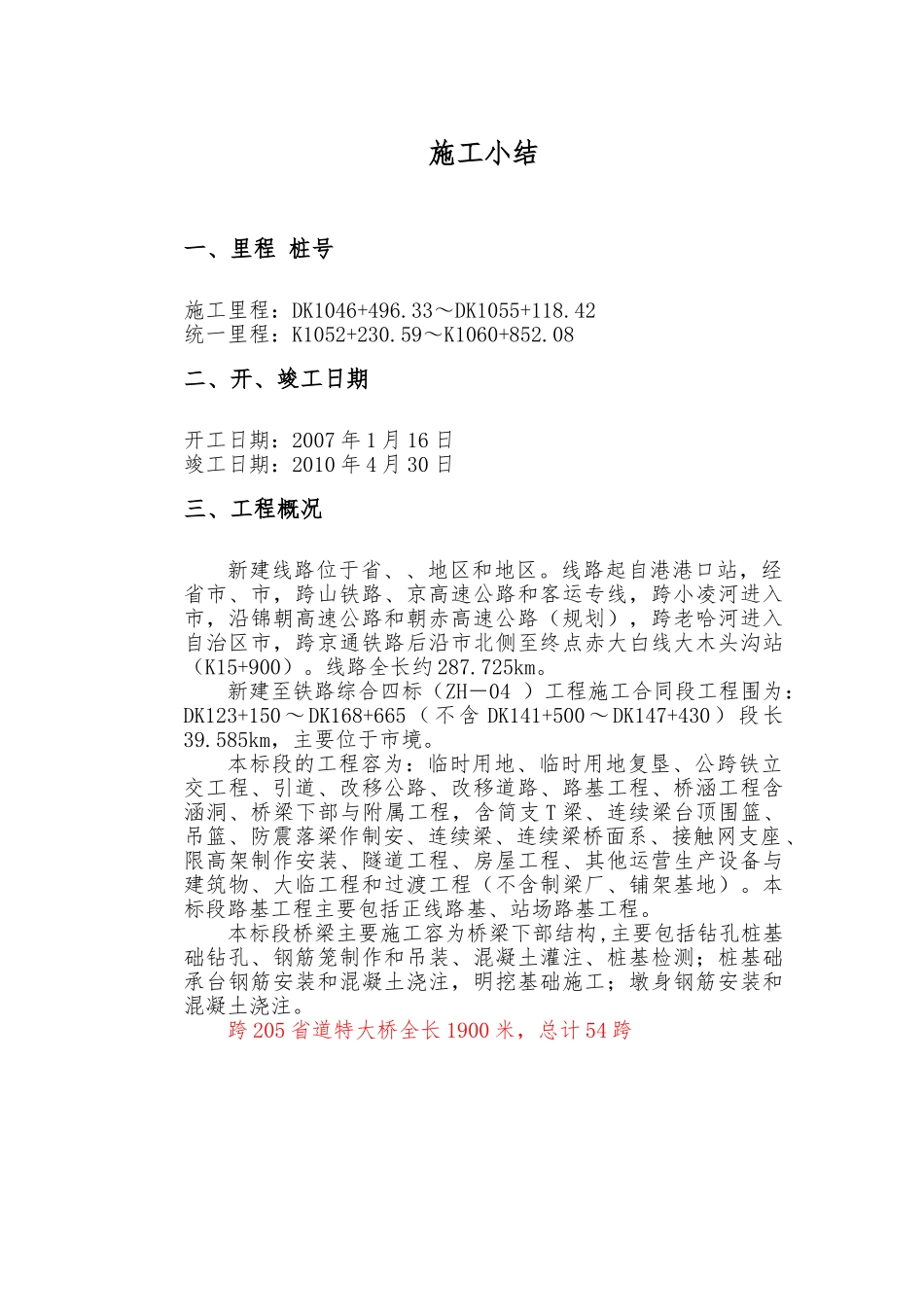

施工小结一、里程 桩号施工里程:DK1046+496
33~DK1055+118
42 统一里程:K1052+230
59~K1060+852
08 二、开、竣工日期 开工日期:2007 年 1 月 16 日 竣工日期:2010 年 4 月 30 日 三、工程概况 新建线路位于省、、地区和地区
线路起自港港口站,经省市、市,跨山铁路、京高速公路和客运专线,跨小凌河进入市,沿锦朝高速公路和朝赤高速公路(规划),跨老哈河进入自治区市,跨京通铁路后沿市北侧至终点赤大白线大木头沟站(K15+900)
线路全长约 287
新建至铁路综合四标(ZH-04 )工程施工合同段工程围为:DK123+150~DK168+665(不含 DK141+500~DK147+430)段长39
585km,主要位于市境
本标段的工程容为:临时用地、临时用地复垦、公跨铁立交工程、引道、改移公路、改移道路、路基工程、桥涵工程含涵洞、桥梁下部与附属工程,含简支 T 梁、连续梁台顶围篮、吊篮、防震落梁作制安、连续梁、连续梁桥面系、接触网支座、限高架制作安装、隧道工程、房屋工程、其他运营生产设备与建筑物、大临工程和过渡工程(不含制梁厂、铺架基地)
本标段路基工程主要包括正线路基、站场路基工程
本标段桥梁主要施工容为桥梁下部结构,主要包括钻孔桩基础钻孔、钢筋笼制作和吊装、混凝土灌注、桩基检测;桩基础承台钢筋安装和混凝土浇注,明挖基础施工;墩身钢筋安装和混凝土浇注

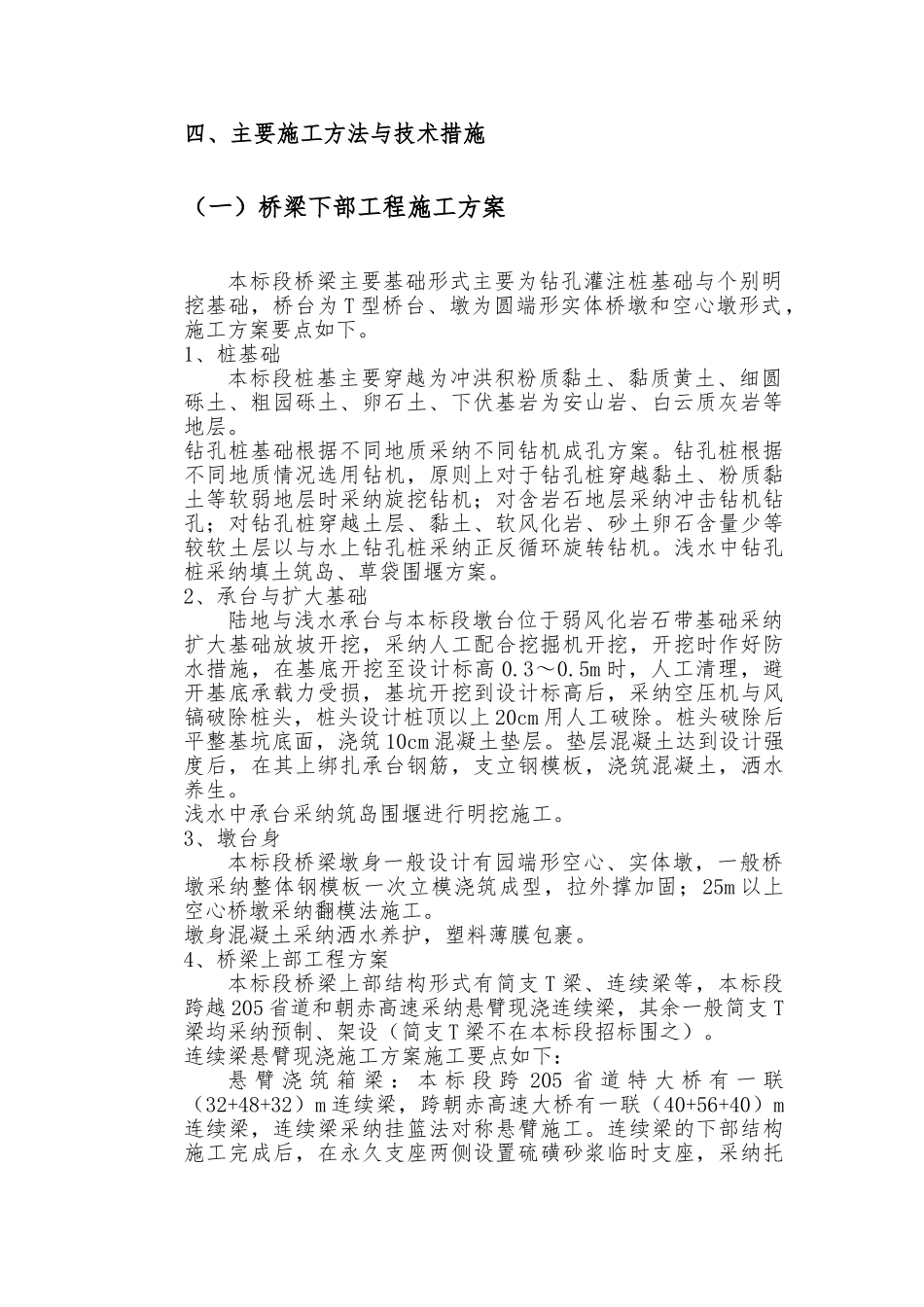

跨 205 省道特大桥全长 1900 米,总计 54 跨四、主要施工方法与技术措施(一)桥梁下部工程施工方案本标段桥梁主要基础形式主要为钻孔灌注桩基础与个别明挖基础,桥台为 T 型桥台、墩为圆端形实体桥墩和空心墩形式,施工方案要点如下

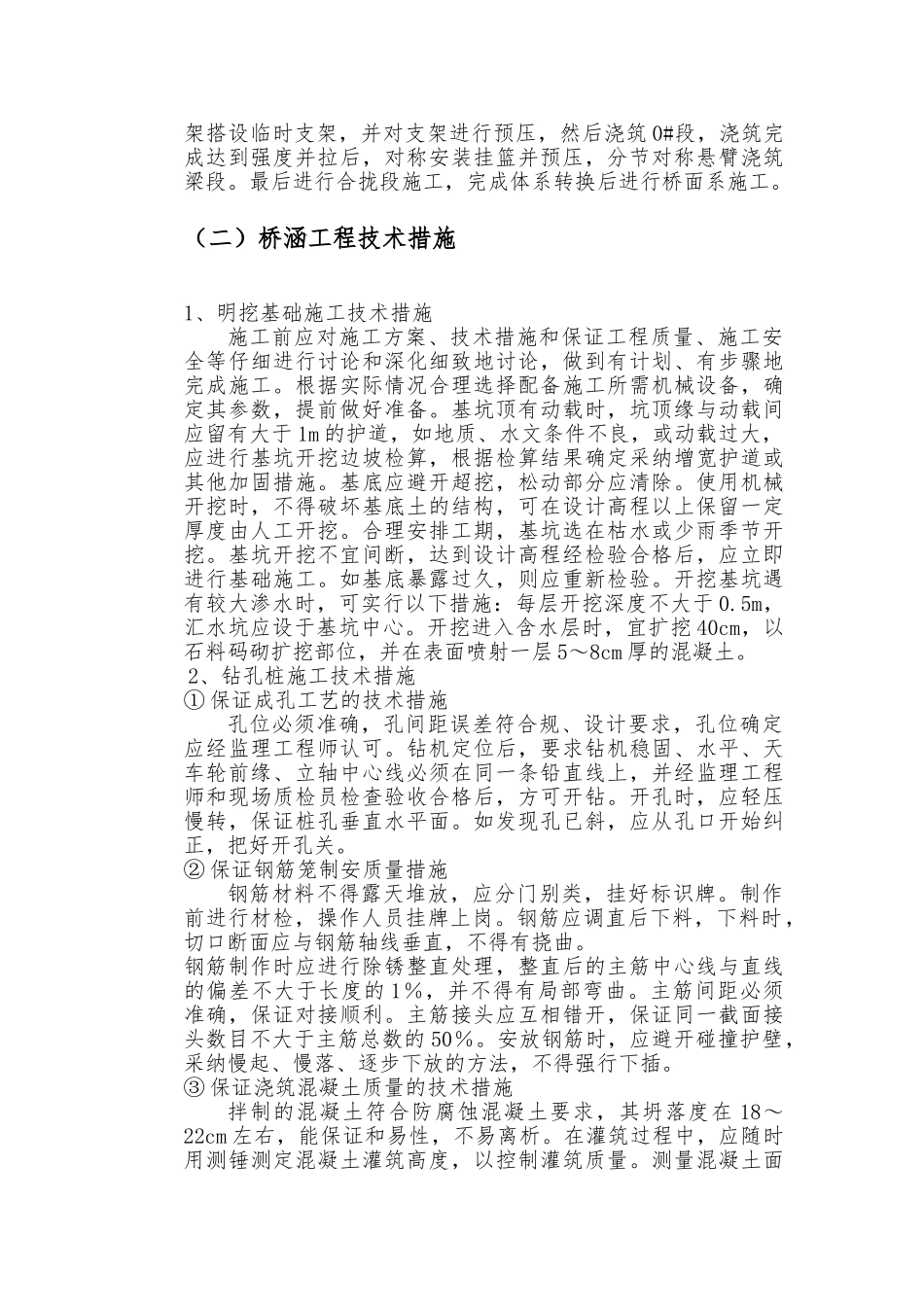

1、桩基础本标段桩基主要穿越为冲洪积粉质黏土、黏质黄土、细圆砾土、粗园砾土、卵石土、下伏基岩为安山岩、白云质灰岩
