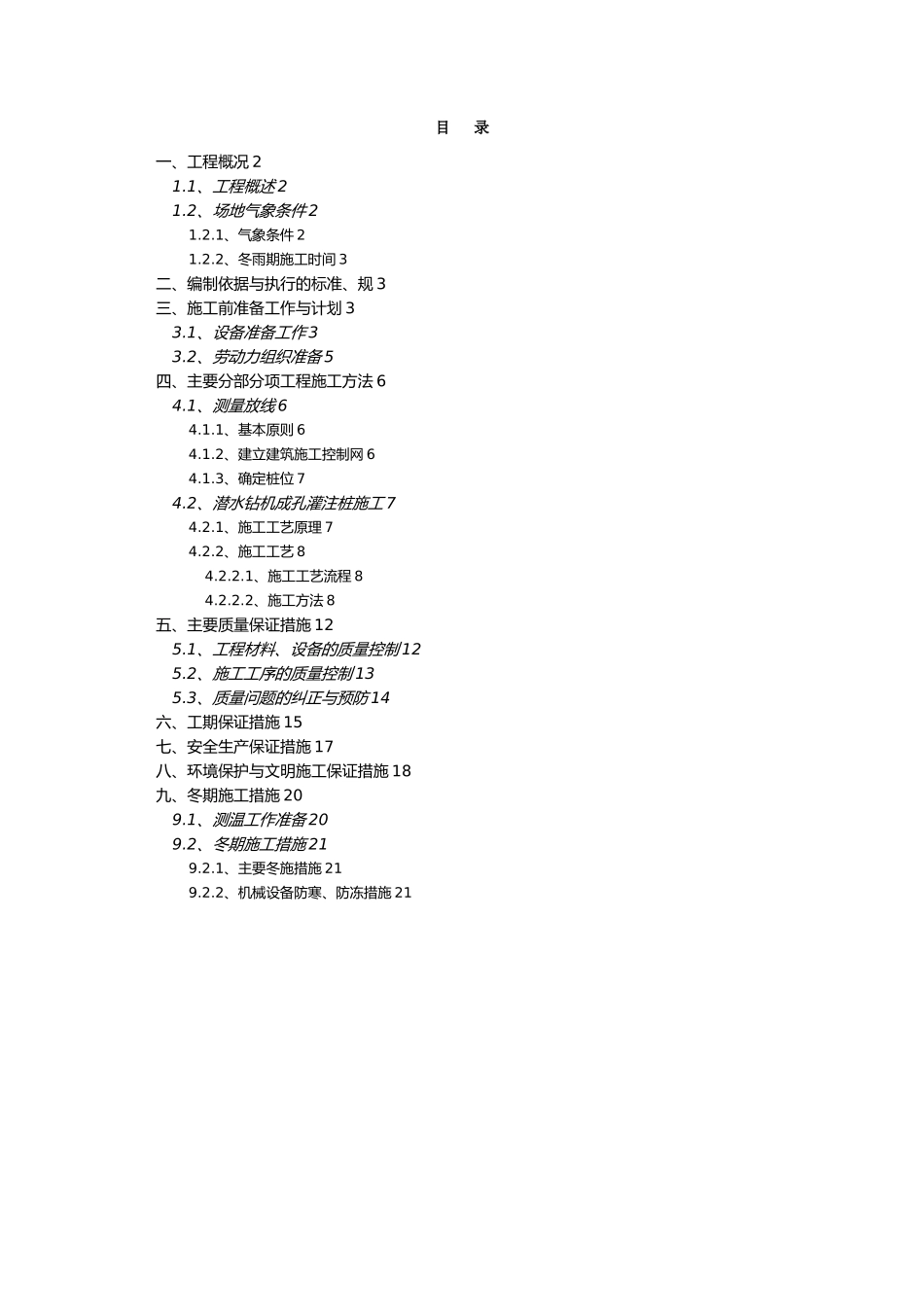

富力华庭 E 区E1#住宅楼桩基工程施工方案审批: 省宏图建设集团2024 年 8 月目 录一、工程概况 21
1、工程概述 21
2、场地气象条件 21
1、气象条件 21
2、冬雨期施工时间 3二、编制依据与执行的标准、规 3三、施工前准备工作与计划 33
1、设备准备工作 33
2、劳动力组织准备 5四、主要分部分项工程施工方法 64
1、测量放线 64
1、基本原则 64
2、建立建筑施工控制网 64
3、确定桩位 74
2、潜水钻机成孔灌注桩施工 74
1、施工工艺原理 74
2、施工工艺 84
1、施工工艺流程 84
2、施工方法 8五、主要质量保证措施 125
1、工程材料、设备的质量控制 125
2、施工工序的质量控制 135
3、质量问题的纠正与预防 14六、工期保证措施 15七、安全生产保证措施 17八、环境保护与文明施工保证措施 18九、冬期施工措施 209
1、测温工作准备 209
2、冬期施工措施 219
1、主要冬施措施 219
2、机械设备防寒、防冻措施 21一、工程概况1
1、工程概述拟建项目位于市解放北路与北中环街交叉口西南处
本工程采纳潜水钻机成孔钻孔的钢筋混凝土灌注桩
E1#住宅楼设计总桩数 99根,桩径均为 700mm,其中试桩 3 根,锚桩 12 根,工程桩 84 根
工程桩有效桩长 38
5 米,混凝土强度等级 C35;试桩有效桩长为39 米,混凝土强度等级 C60;锚桩有效桩长为 38
5 米,混凝土强度 等 级 C35
锚 桩 : 主 筋 采 纳 HRB400E25, 箍 筋 采 纳HPB300Ф8,加强圈采纳 HRB400E14
试桩和工程桩:主筋采 纳 HRB400E14, 箍 筋 采 纳 HPB300Ф8 , 加 强 圈 采 纳HRB400E14
