郴州碧桂园一期冲孔桩桩基工程施工方案国都建设(集团)有限公司郴州碧桂园项目部二 O 一一年八月 目 录一.施工方案与技术措施1、冲孔桩施工方案与技术措施二.质量管理体系与措施三.安全管理体系与措施四.环保管理体系与措施五.工程进度计划与措施六.资源配备计划七.主要项目管理人员八.施工设备九.试验、检测仪器设备郴州碧桂园一期冲孔桩工程施工方案一
施工方案与技术措施编制依据:《建筑结构可靠度设计统一标准》(GB50068-2001)《建筑桩基技术法律规范》(JGJ94-2024)《工程测量法律规范》 GB50026-93《建设基桩检测技术法律规范》(JGJ103-2024)《建筑地基基础工程施工质量验收法律规范》GB 50202-2024《建筑地基处理技术法律规范》JGJ 79-2024《混凝土结构工程施工质量验收法律规范》GB 50204-2024《混凝土质量控制标准》GB 50164-92《钢筋焊接及验收规程》 JGJ18-2024《钢筋焊接接头试验方法标准》 JGJ/T27-2001《普通混凝土配合比设计规程》 JGJ55-2000《建筑工程施工质量验收统一标准》 GB50300-2001《建筑施工安全检查标准》 JGJ59-99《建筑机械使用安全技术规程 》 JGJ33-2001《混凝土工程施工质量验收法律规范》GB50204-2024《建设工程文件归档整理法律规范》GB/T50328-2001《建设工程施工管理法律规范》GB/T50326-2001一、冲孔桩施工方案与措施一)工程概况1

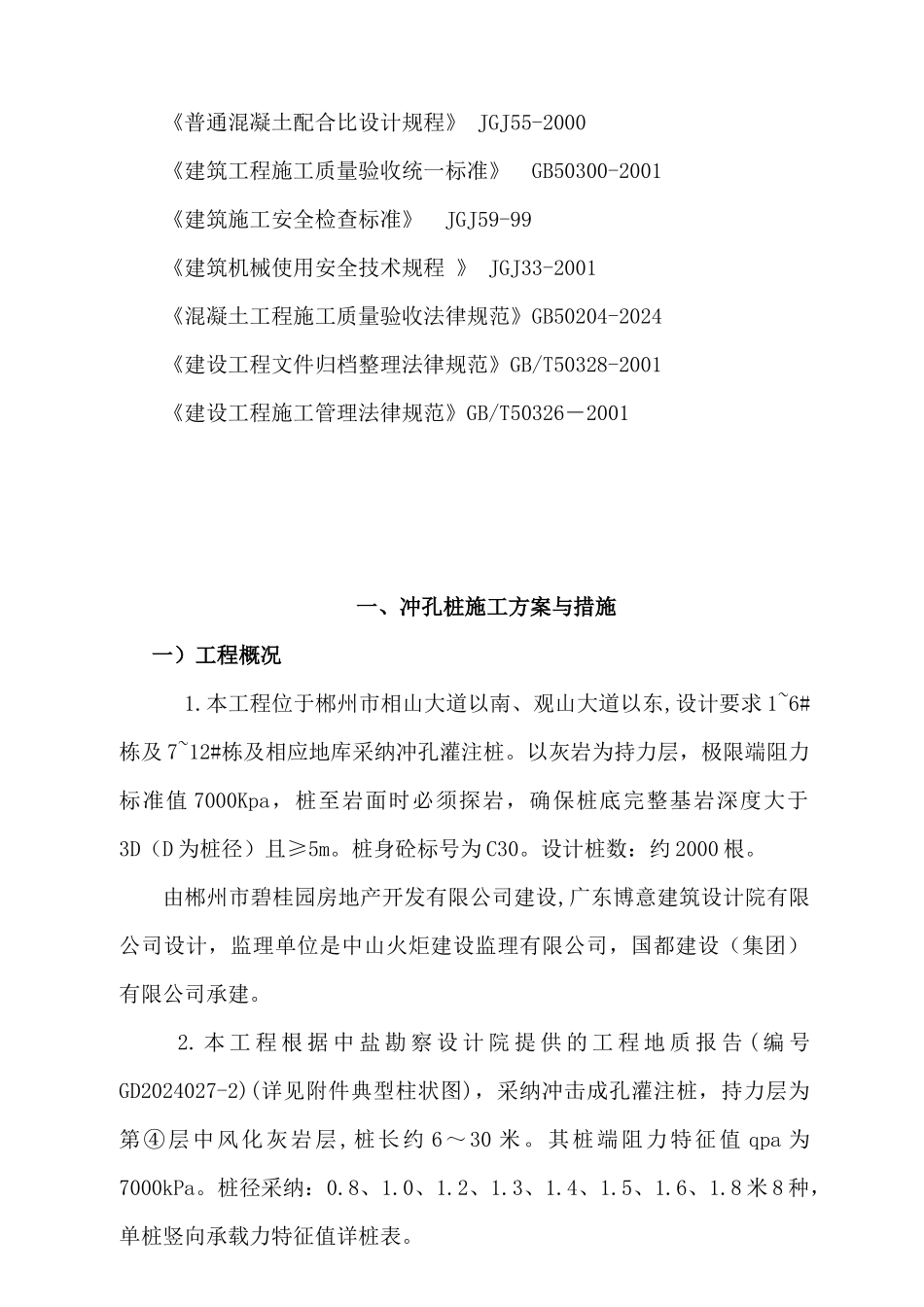

本工程位于郴州市相山大道以南、观山大道以东,设计要求 1~6#栋及 7~12#栋及相应地库采纳冲孔灌注桩
以灰岩为持力层,极限端阻力标准值 7000Kpa,桩至岩面时必须探岩,确保桩底完整基岩深度大于3D(D 为桩径)且≥5m
桩身砼标号为 C30
设计桩数:约 2000 根
