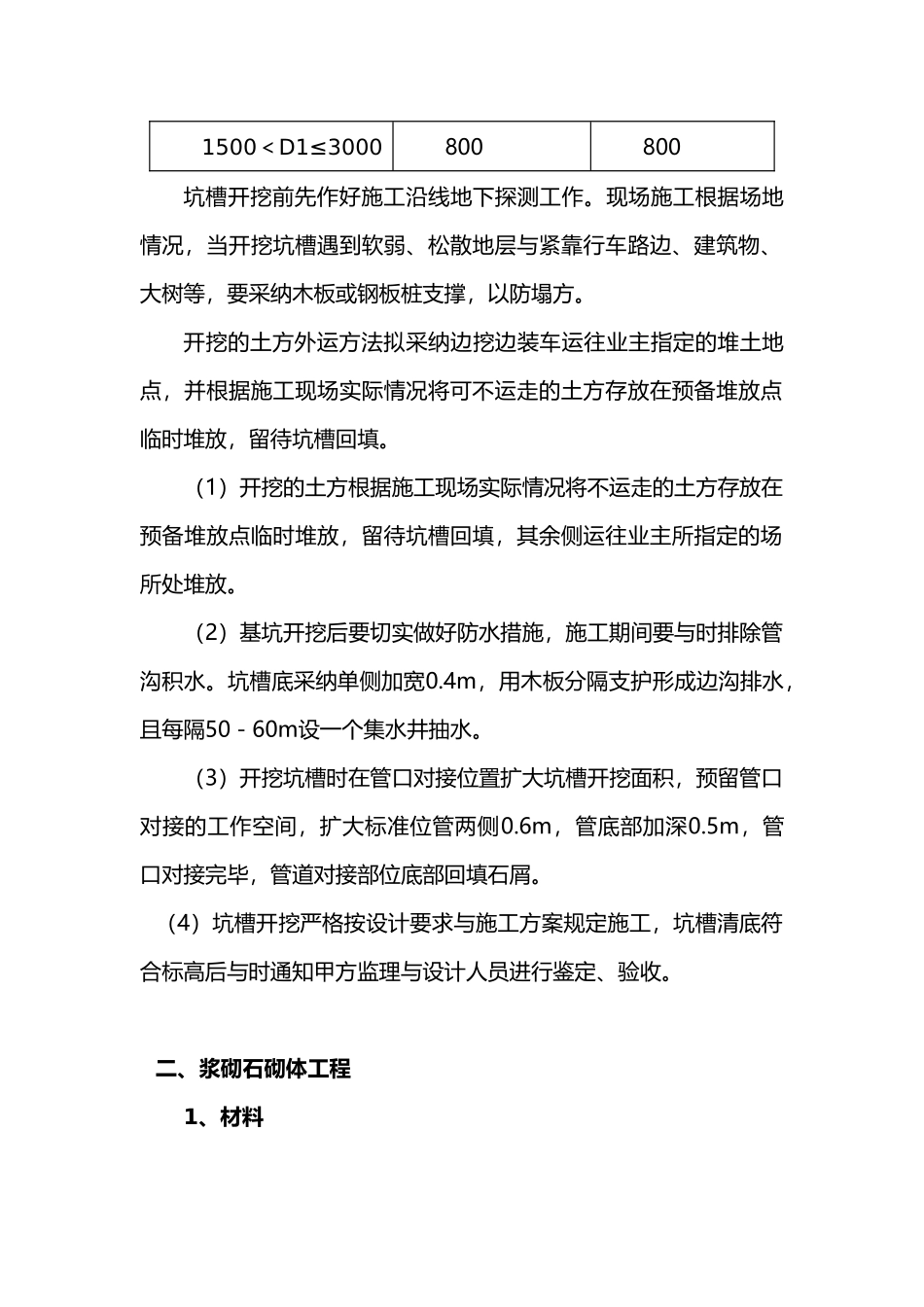

一、坑槽土方开挖1、土方开挖要求(1)坑槽土方开挖的关键是确定开挖宽度,根据槽深和土质情况,按施工规或技术规程要求,选取既不会造成坑槽塌方,又减少开挖量的最小需要槽底宽度,经过计算确定坑槽上口开挖边线。(2)当地质条件不佳,地下水位高于槽底且降水不好,以与现场没有适宜的工作空间时,采纳坑槽支撑,要按规程进行支撑设计,以保障槽壁稳定。支撑采纳的类型、构造根据现场条件,按有关规定、规程执行。(3)槽底高程在地下水位线以下,或有浅层滞水的槽段。在做一定的排水、降水措施。假如要采纳槽底两侧挖排水沟进行排水,其槽底宽度还应适当加宽,不应侵占工作宽度。(4)槽底土基,要保证其强度和稳定,不能超挖,也不能扰动,要有得力的降水措施,如发生超挖或扰动,必须按规程要求进行地基处理后,方可进行管道基础施工。管道一侧的工作面宽度( mm)管道结构的外侧宽度管理一侧的工作面宽度(㎜)非金属管道金属管道D1≤500400300500<D1≤10005004001000<D1≤15006006001500<D1≤3000800800坑槽开挖前先作好施工沿线地下探测工作。现场施工根据场地情况,当开挖坑槽遇到软弱、松散地层与紧靠行车路边、建筑物、大树等,要采纳木板或钢板桩支撑,以防塌方。开挖的土方外运方法拟采纳边挖边装车运往业主指定的堆土地点,并根据施工现场实际情况将可不运走的土方存放在预备堆放点临时堆放,留待坑槽回填。(1)开挖的土方根据施工现场实际情况将不运走的土方存放在预备堆放点临时堆放,留待坑槽回填,其余侧运往业主所指定的场所处堆放。(2)基坑开挖后要切实做好防水措施,施工期间要与时排除管沟积水。坑槽底采纳单侧加宽0.4m,用木板分隔支护形成边沟排水,且每隔50-60m设一个集水井抽水。(3)开挖坑槽时在管口对接位置扩大坑槽开挖面积,预留管口对接的工作空间,扩大标准位管两侧0.6m,管底部加深0.5m,管口对接完毕,管道对接部位底部回填石屑。(4)坑槽开挖严格按设计要求与施工方案规定施工,坑槽清底符合标高后与时通知甲方监理与设计人员进行鉴定、验收。二、浆砌石砌体工程1、材料(1)石料片石在石厂购买后直接用汽车运到施工场地。A 砌石体的石料计划就近在石专场采购,现场验收。砌石材质照实新奇,无风化剥落层或裂纹。石材表面无污垢,水锈等杂质,用于表面的石材,应色泽均匀。石料容重应大于 25KN/M3,抗压强度应大于 100MPA。B 石料外形规格石料选用抗压强度不低于 30Mpa,尽量选用较大的石料砌...
