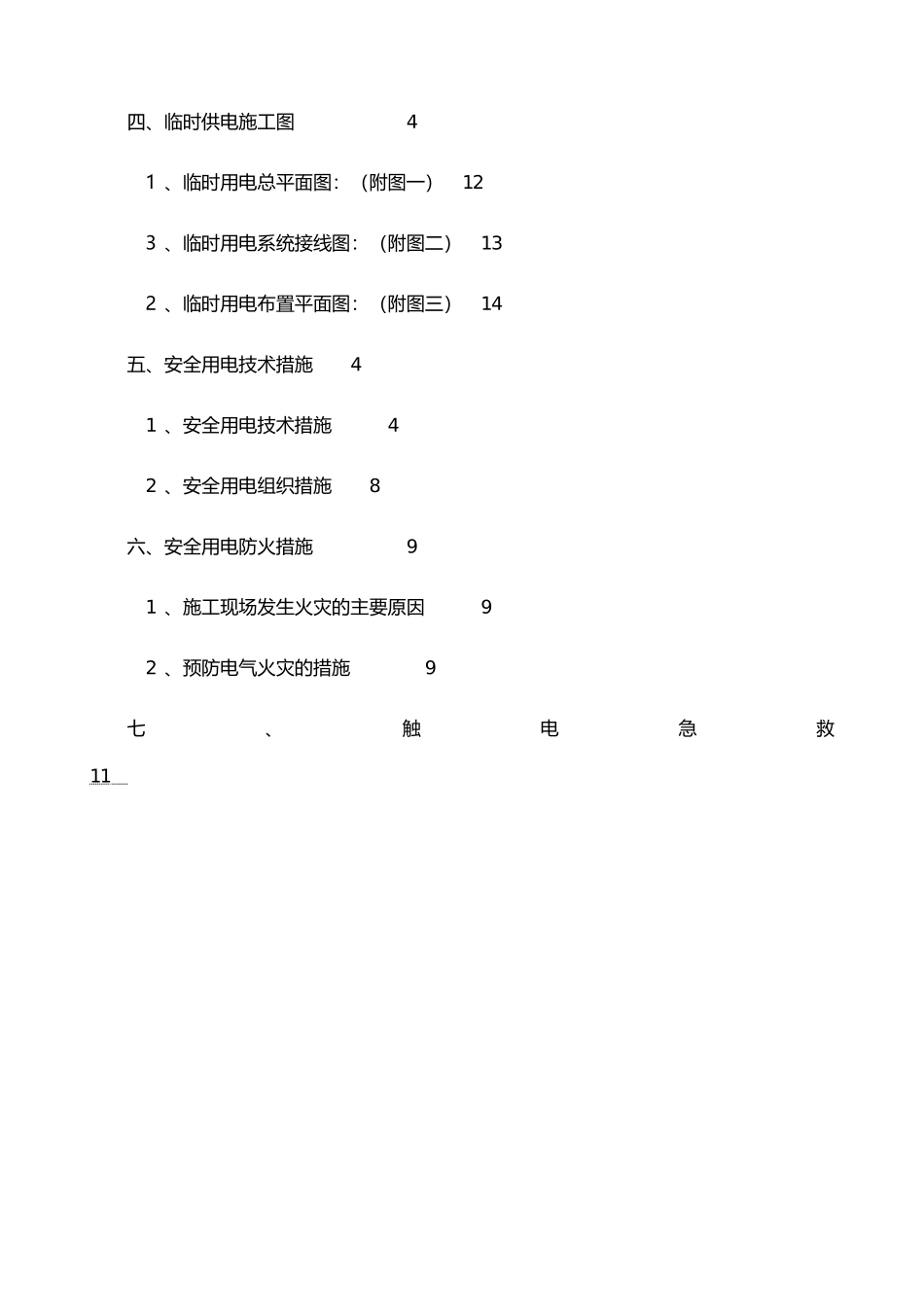

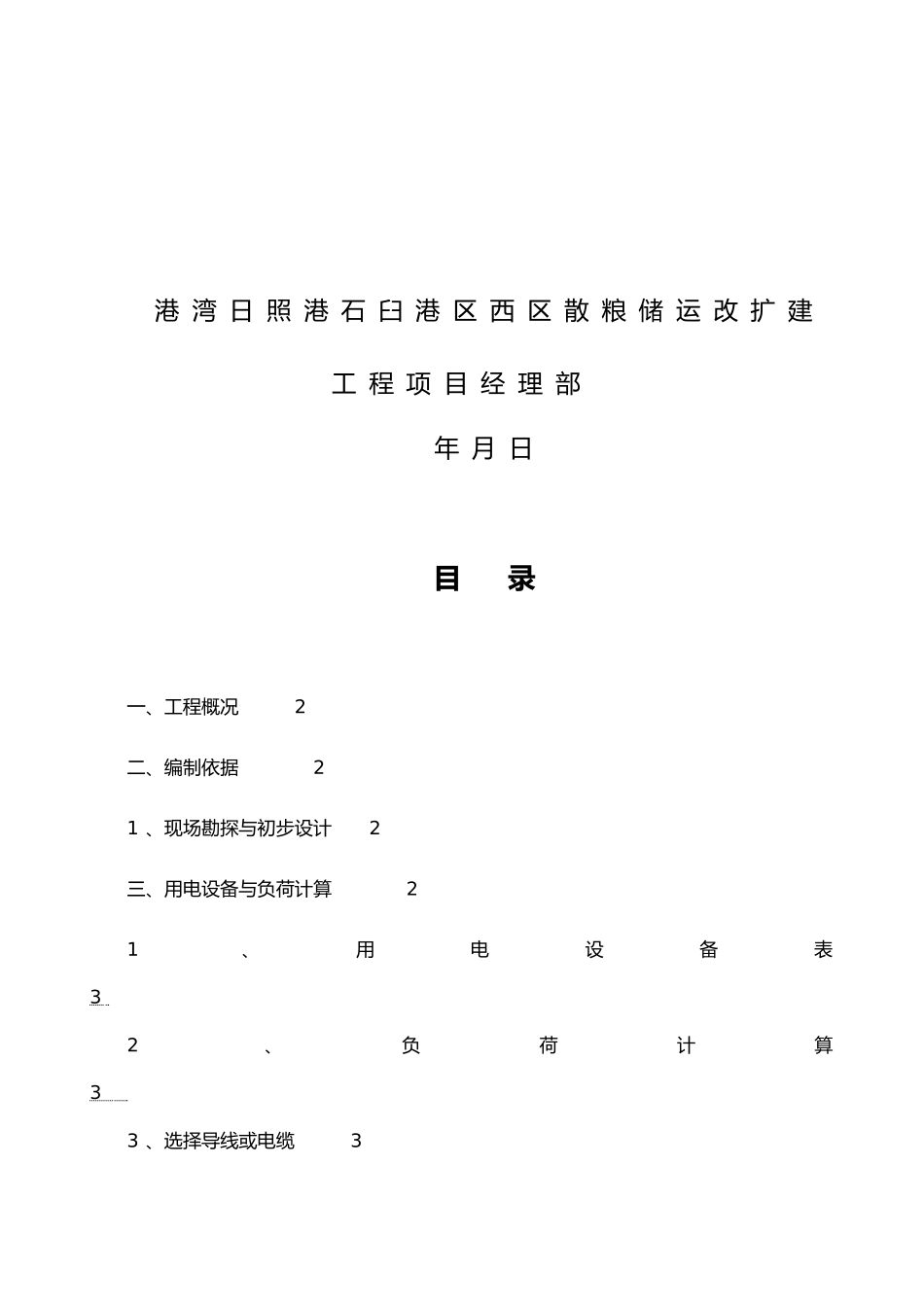

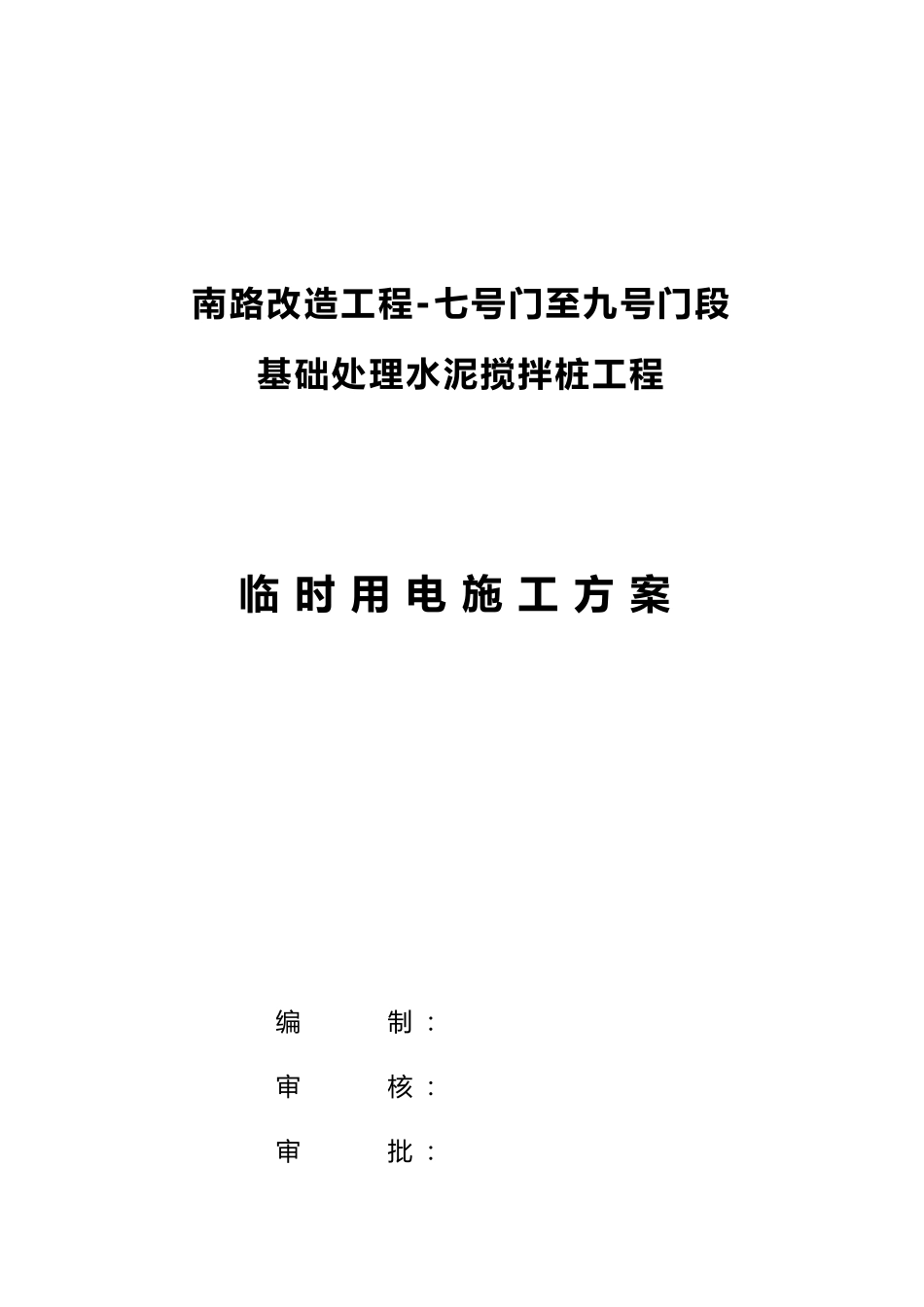

南路改造工程-七号门至九号门段基础处理水泥搅拌桩工程临 时 用 电 施 工 方 案编 制 :审 核 :审 批 :港 湾 日 照 港 石 臼 港 区 西 区 散 粮 储 运 改 扩 建工 程 项 目 经 理 部年 月 日目 录一、工程概况 2二、编制依据 21 、现场勘探与初步设计 2三、用电设备与负荷计算 21、用电设备表 3 2、负荷计算 3 3 、选择导线或电缆 3四、临时供电施工图 41 、临时用电总平面图:(附图一) 123 、临时用电系统接线图:(附图二) 132 、临时用电布置平面图:(附图三) 14五、安全用电技术措施 41 、安全用电技术措施 42 、安全用电组织措施 8六、安全用电防火措施 91 、施工现场发生火灾的主要原因 92 、预防电气火灾的措施 9七、触电急救 11 一、工程概况本工程全称为南路改造工程- 七号门至九号门段基础处理水泥搅拌桩工程,简称路改造水泥搅拌桩工程
工程地点位于日照港七号门至九号门之间,水泥搅拌桩桩径Φ600mm , 梅 花 形 布 桩 , 桩 间 距 1m , 平 均 桩 顶 标 高 7
2m , 总 工 程 量 约112000m
设计要求使用P
O425 普通硅酸盐水泥,水泥掺入比18%,置换率20%
持力层为砾质粘性土,进入持力层深度均为1m ,复合地基承载力标准值达200Kpa
本工程施工计划工期30 天,计划开工日期为2024 年4 月15 日,竣工日期为2024 年5 月15 日
二、编制依据《施工现场临时用电安全技术规》JGJ46-2024﹙1﹚ 现场勘探与初步设计:(1) 本工程所在施工现场围部分部位埋地管线,开工前由人工开挖探沟,找出电缆线上报业主监理迁移,防止机械损伤
(2) 现场采纳380∕220V 低压供电,分段施工
施工现场用电由港中水站组合变接电,向西经河道至路东侧施工场地
河道中间设置钢筋架作
