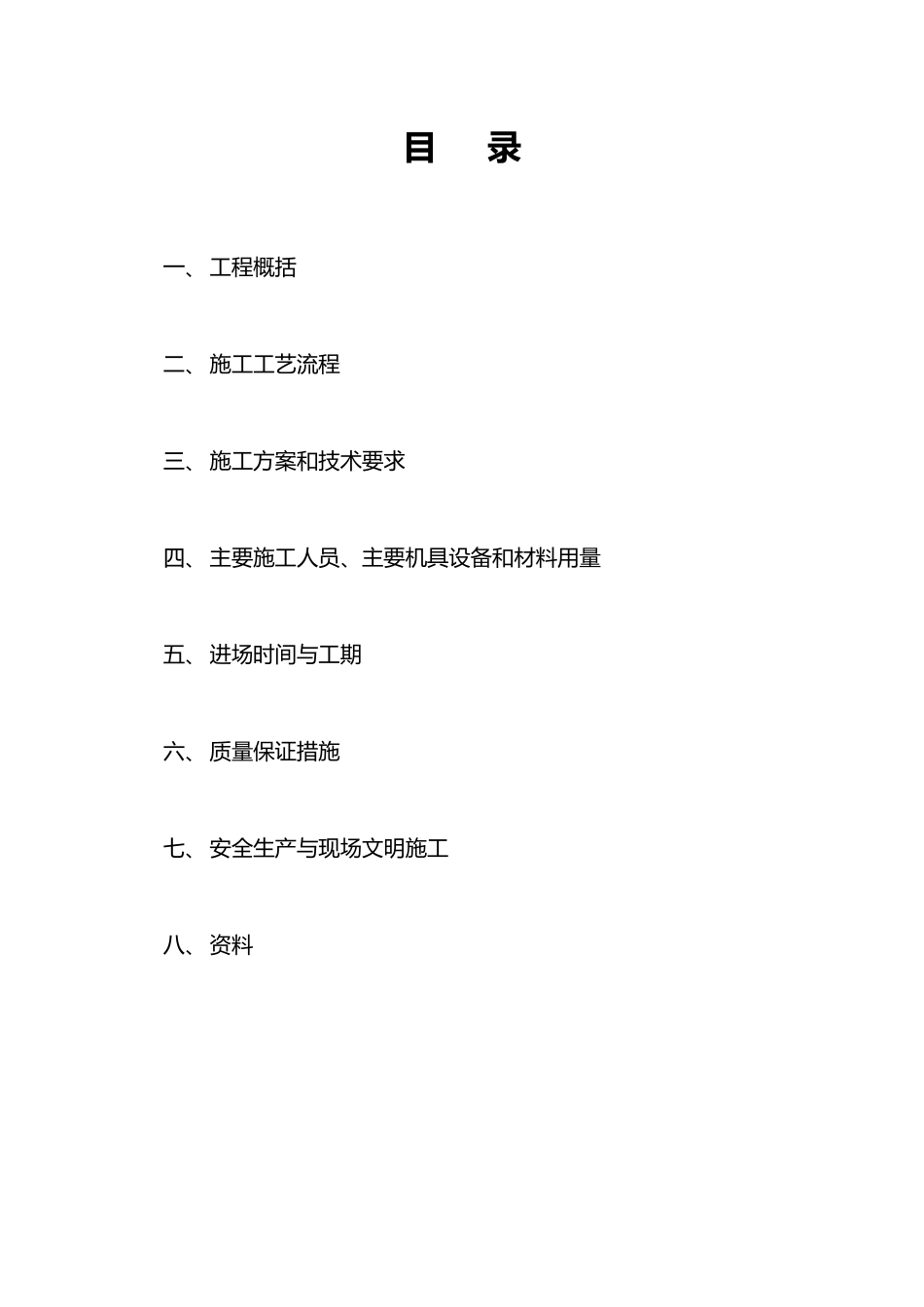

宝山罗店镇核心区污水管网东西巷街污水管道压密注浆工程施工方案2009 年 8 月 11 日目 录一、工程概括二、施工工艺流程三、施工方案和技术要求四、主要施工人员、主要机具设备和材料用量五、进场时间与工期六、质量保证措施七、安全生产与现场文明施工八、资料一 、工 程 概 括(一)概况宝山罗店镇核心区污水管网工程东西巷街污水管道。Φ300 污水管顶上50cm,原路面 45cm 下的土体进行加固,宽度 2.5m 左右(见附图)。施工长度 320 米左右,浆管布置梅花型三排,注浆土体约 2400 立方米,平面图(见附图)。(1 ) 、 工 程 名 称 :东 西 巷 街 污 水 管 道 压密 注 浆 工 程( 2 ) 、 工 程 地 点 : 市 宝 山 区 罗 店 镇( 3 ) 、 建 设 单 位 :( 4 ) 、 勘 察 单 位 :( 5 ) 、 施 工 单 位 : (二)编制依据:1 、市标准《地基基础设计规》(DGJ08-11-1999)2、市标准《地基处理技术规》(DBJ08-40-94)3、国家标准《建筑工程施工质量验收统一标准》(GBJ50300-2024)4、国家标准《建筑地基基础工程施工质量验收规》( GBJ50202-2024)5、《建筑机械使用安全技术规程》(JGJ33-86)6、《建筑现场临时用电安全技术规》(JGJ46-2024)7、国家标准《工程测量规》(GB50026-2024)(三)地层概况详见本工程《工程地质勘察报告》二 、施 工 工 艺 流 程 三 、施 工 方 案 和 技 术 要 求1. 施 工 准 备( 1)开 工 前 , 甲 方 提 供 施 工 区 域 完 整的 地 下 管 线 图 与 相 关 资 料 。 施 工 人员 仔 细 做 好 技 术 交 底 工 作 , 熟 悉 图纸 , 了 解 设 计 意 图 , 把 各 项 技 术 参数 分 解 到 每 个 岗 位 , 严 格 按 设 计 的制备浆液测量定位 安装注浆管钻机就位提升注浆拔管清洗移位参 数 进 行 施 工 。( 2)详 细 了 解 施 工 场 地 的 地 质 条 件 和周 围 环 境 , 对 注 浆 作 业 可 能 会 产 生影 响 环 节 作 好 防 措 施 。( 3)对 准 备 使 用 的 原 材 料 进 行 核 实 验收 , 应 符 合 现 行 国 家 规 定 标 准 。( 4)对 使 用 的 各 种 材 料 , 每 个 班 组 必须 有 详 细 的 记 录 , 使 用 量 应 和 设 计用 量 基...
