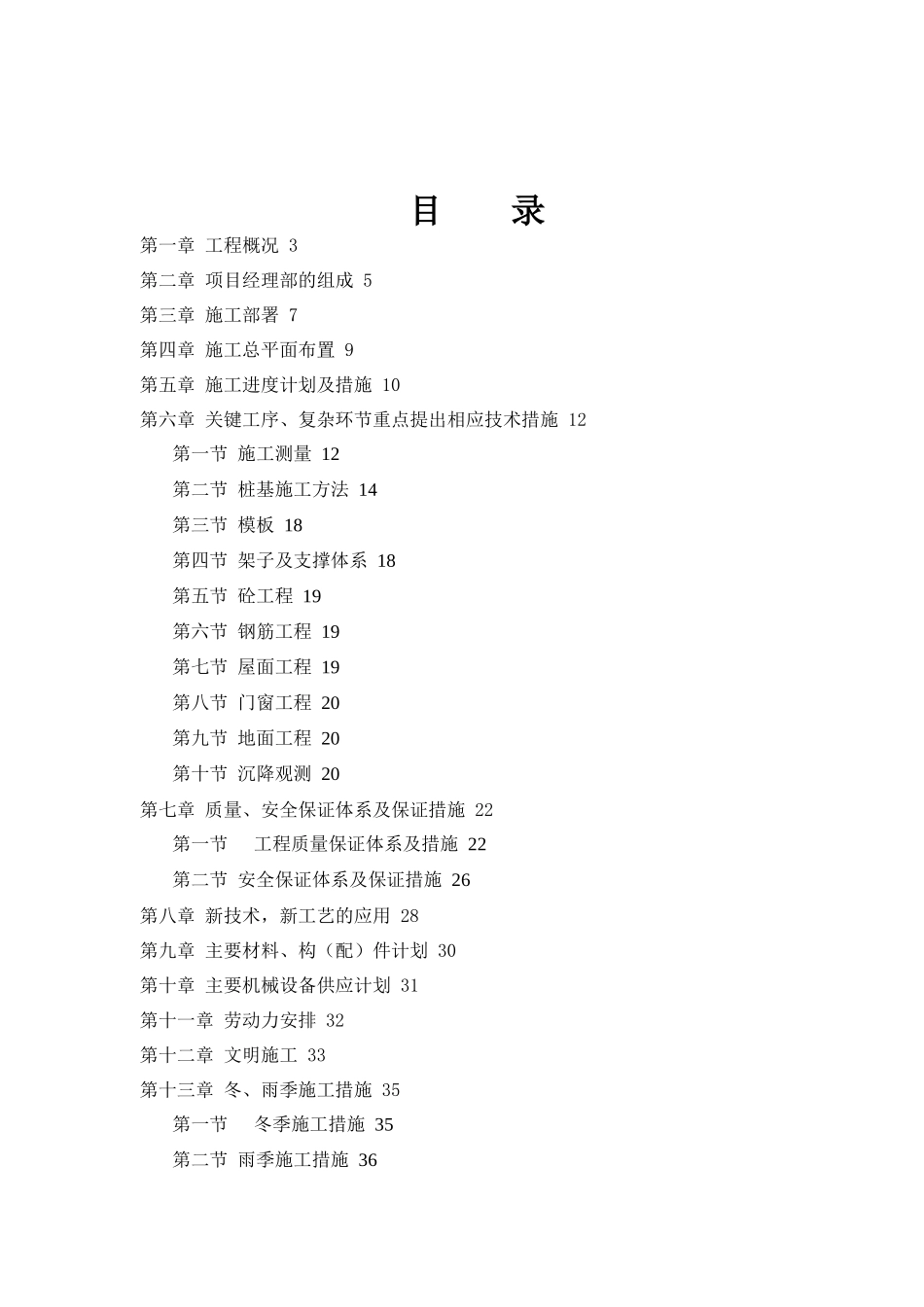

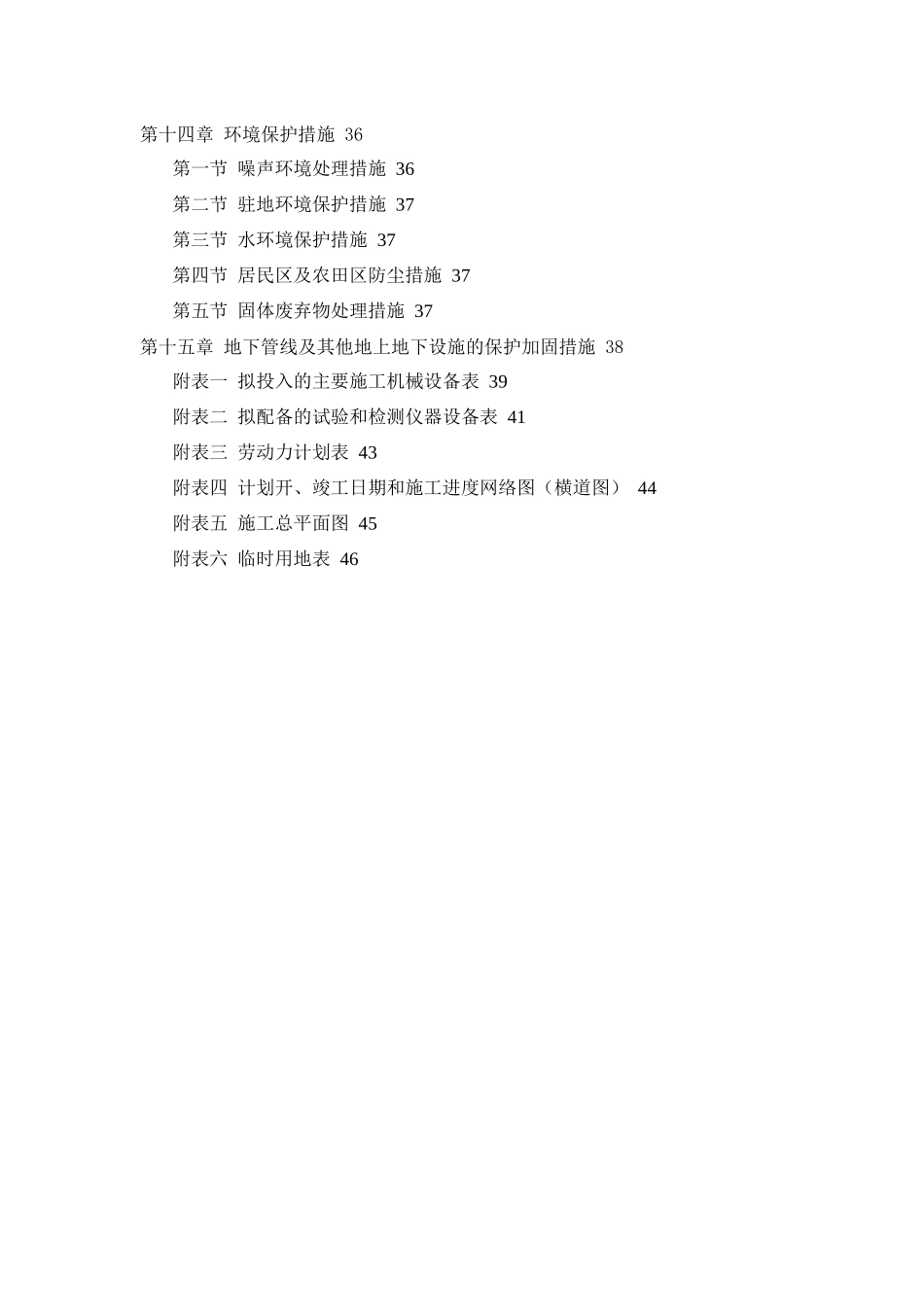

目 录第一章 工程概况 3第二章 项目经理部的组成 5第三章 施工部署 7第四章 施工总平面布置 9第五章 施工进度计划及措施 10第六章 关键工序、复杂环节重点提出相应技术措施 12第一节 施工测量 12第二节 桩基施工方法 14第三节 模板 18第四节 架子及支撑体系 18第五节 砼工程 19第六节 钢筋工程 19第七节 屋面工程 19第八节 门窗工程 20第九节 地面工程 20第十节 沉降观测 20第七章 质量、安全保证体系及保证措施 22第一节工程质量保证体系及措施 22第二节 安全保证体系及保证措施 26第八章 新技术,新工艺的应用 28第九章 主要材料、构(配)件计划 30第十章 主要机械设备供应计划 31第十一章 劳动力安排 32第十二章 文明施工 33第十三章 冬、雨季施工措施 35第一节冬季施工措施 35第二节 雨季施工措施 36第十四章 环境保护措施 36第一节 噪声环境处理措施 36第二节 驻地环境保护措施 37第三节 水环境保护措施 37第四节 居民区及农田区防尘措施 37第五节 固体废弃物处理措施 37第十五章 地下管线及其他地上地下设施的保护加固措施 38附表一 拟投入的主要施工机械设备表 39附表二 拟配备的试验和检测仪器设备表 41附表三 劳动力计划表 43附表四 计划开、竣工日期和施工进度网络图(横道图) 44附表五 施工总平面图 45附表六 临时用地表 46第一章 工程概况本工程为单层轻钢结构汽车修配车间,该工程有四个单层轻钢结构汽车修配车间,建筑面积为 166.78 平方米、644.62 平方米、310.29 平方米、462.69 平方米,该车间是由桂林市时代建筑设计有限公司设计,建筑合理使用年限为 50 年,耐火等级为二级。室内设计标高为±0.00现场定,室内外高差为 0.15 米。本工程设计标高标注位置一律为结构层 标 高 。 本 工 程 基 础 采 纳 人 工 挖 孔 桩 , 桩 端 置 于 基 岩 层 上Fak>2500Kpa,刚柱与基础连接采纳插入式刚接方式。地面做法:自下至上素土夯实;碎石垫层,厚 100;C20 素砼地面厚 60 随捣随抹,地面设分格缝,纵横向每 2 米设一道缝。外墙:标高 1.5 米一下为 240 厚砖墙,M5 混合砂浆砌 MU10 粘土多孔砖,内外 M5 混合砂浆抹灰厚 20,砖墙外面涂浅黄色涂料二度,砖墙内侧刮双飞粉腻子二道。标高 1.5 米以上至屋顶,采纳海蓝色彩钢板墙面厚 0.376 厚。屋面:采纳 0.426㎜厚暗扣蓝色彩钢板屋面。门窗:门...
