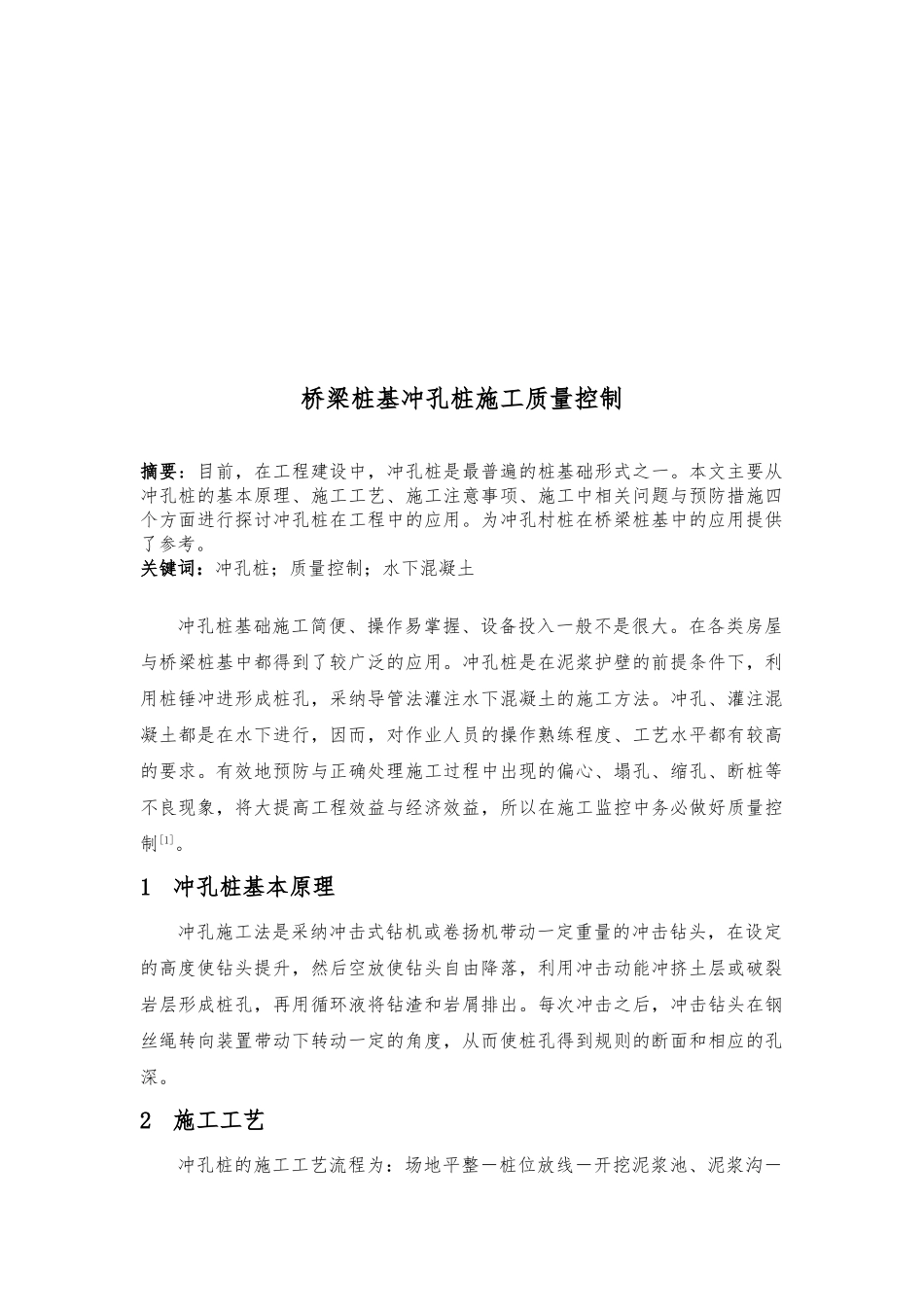

桥梁桩基冲孔桩施工质量控制摘要:目前,在工程建设中,冲孔桩是最普遍的桩基础形式之一。本文主要从冲孔桩的基本原理、施工工艺、施工注意事项、施工中相关问题与预防措施四个方面进行探讨冲孔桩在工程中的应用。为冲孔村桩在桥梁桩基中的应用提供了参考。关键词:冲孔桩;质量控制;水下混凝土冲孔桩基础施工简便、操作易掌握、设备投入一般不是很大。在各类房屋与桥梁桩基中都得到了较广泛的应用。冲孔桩是在泥浆护壁的前提条件下,利用桩锤冲进形成桩孔,采纳导管法灌注水下混凝土的施工方法。冲孔、灌注混凝土都是在水下进行,因而,对作业人员的操作熟练程度、工艺水平都有较高的要求。有效地预防与正确处理施工过程中出现的偏心、塌孔、缩孔、断桩等不良现象,将大提高工程效益与经济效益,所以在施工监控中务必做好质量控制[1]。1冲孔桩基本原理冲孔施工法是采纳冲击式钻机或卷扬机带动一定重量的冲击钻头,在设定的高度使钻头提升,然后空放使钻头自由降落,利用冲击动能冲挤土层或破裂岩层形成桩孔,再用循环液将钻渣和岩屑排出。每次冲击之后,冲击钻头在钢丝绳转向装置带动下转动一定的角度,从而使桩孔得到规则的断面和相应的孔深。2施工工艺冲孔桩的施工工艺流程为:场地平整-桩位放线-开挖泥浆池、泥浆沟-护筒埋设-桩机就位、孔位校正-冲击造孔、泥浆循环、清除浆、泥碴-终孔验收第一次清孔-下钢筋笼、导管-第二次清孔-沉碴检测-灌注水下混凝上。2.1冲孔桩桩位放样依据桩位平面设计图纸要求,建立平面坐标系,计算每根桩中心坐标,用全站仪定位,并报监理有关人员对桩位进行复核,验收合格后方可使用。在埋设钢护筒前,四周打好木桩校正桩心,埋设钢护筒后,在复核桩上拉十字线,核对钢护筒中心与桩锤中心,并经技术人员(施工员)与监理确认后,才开始冲桩施工。在整个冲孔桩施工过程中,用复核桩检验桩锤中心,在施工中要保护好复核桩[2]。2.2埋设钢护筒在桩机就位之前埋设钢护筒,护筒根据桩径大小用采纳 8 -10mm 厚钢板加工制作,高度为 1. 2-1. 5m,护筒直径比桩径大 200mm,护筒中心与运输费中心偏差不大于 50mm,护筒倾斜度的偏差不大于 1%,在护筒四周均匀地回填泥砂并分层压实到地面,护筒槽同应比地面高 100mm 左右。埋好护筒后,在地面挖一条由护筒口通往泥浆池的浅沟,作为泥浆通道。2.3冲孔施工2.3.1精确对中用绳子穿过桩机顶部滑轮,绳子下端挂一重锤,移动桩机,使重锤与桩孔中心在同一直线上...
