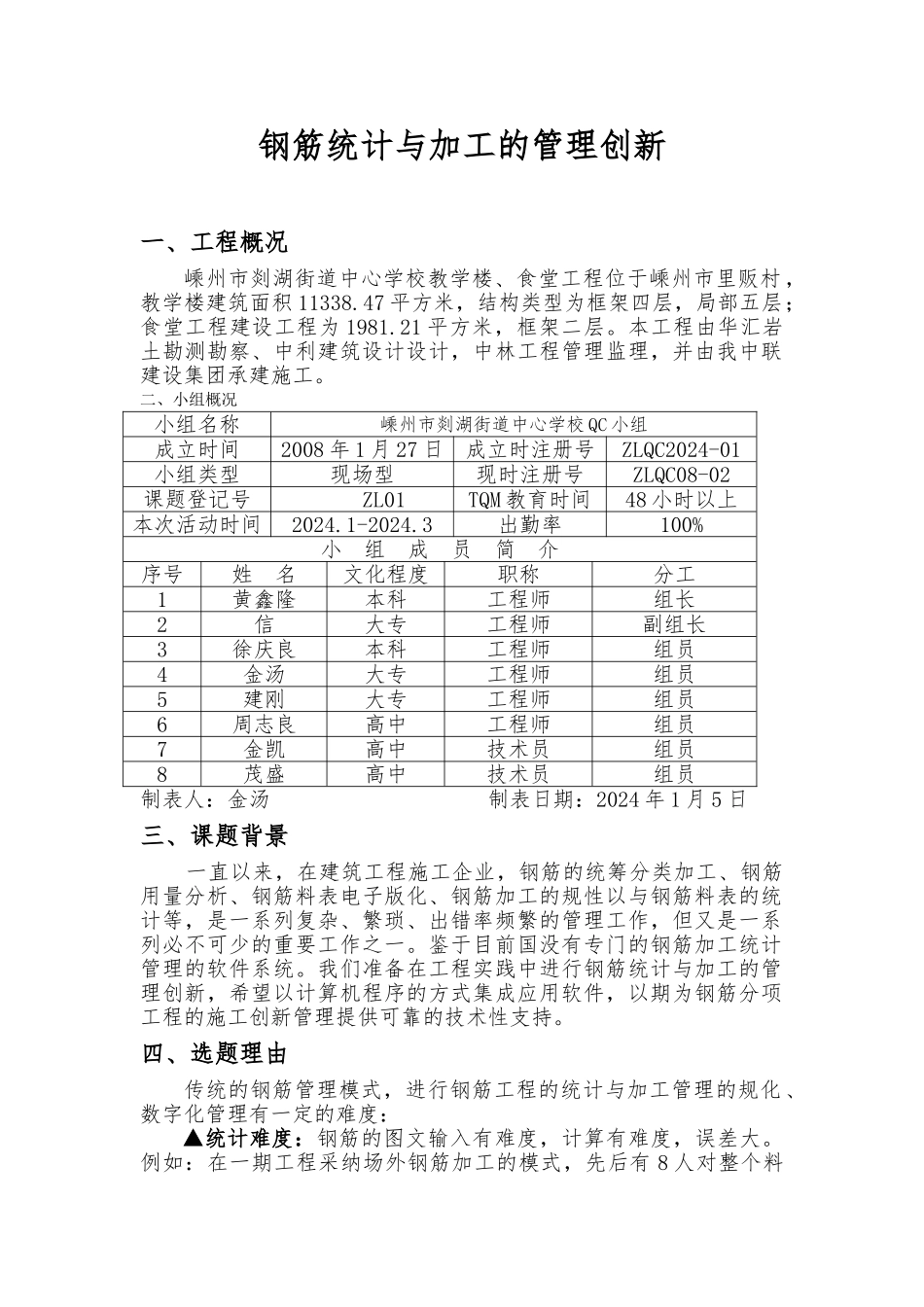

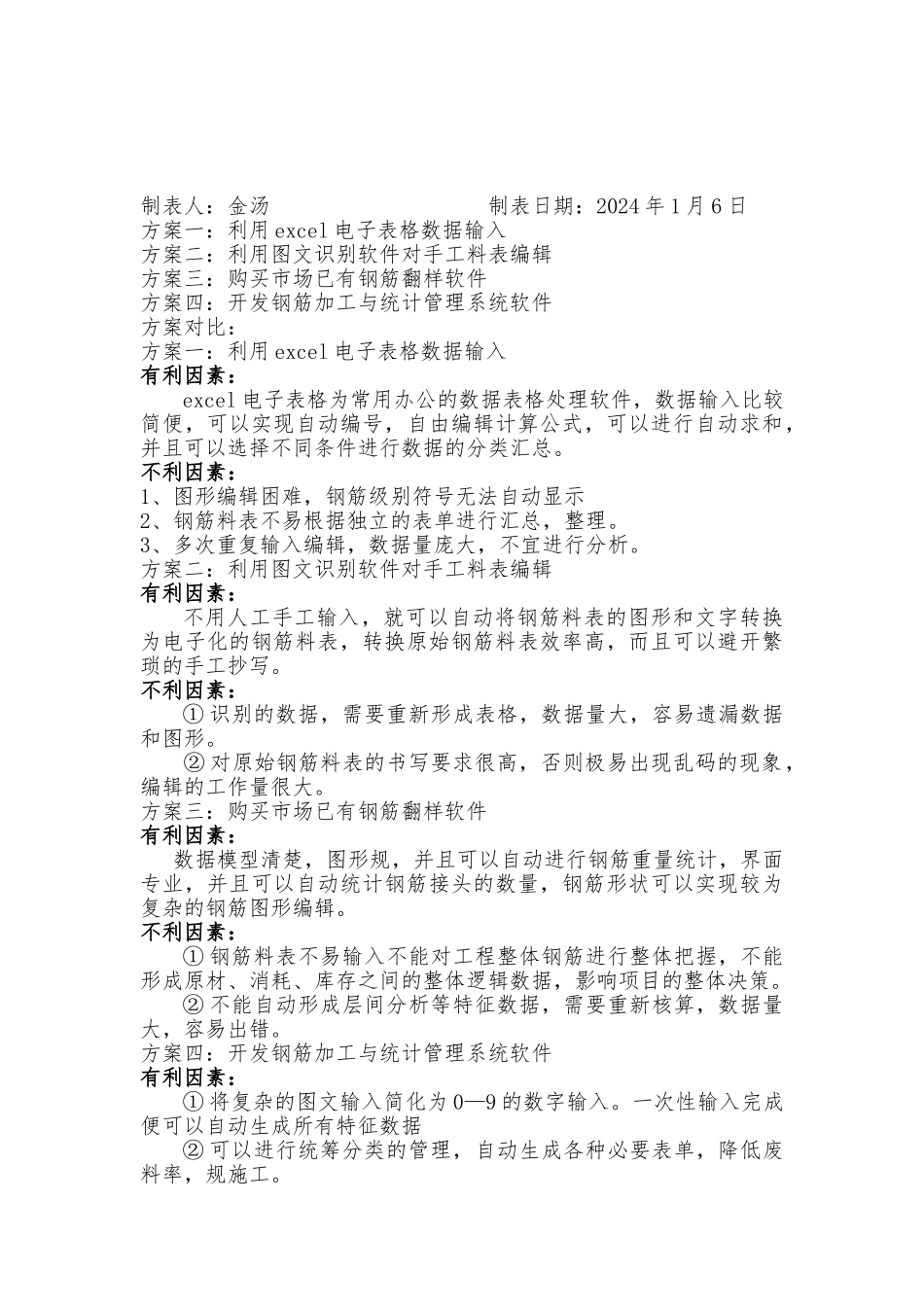

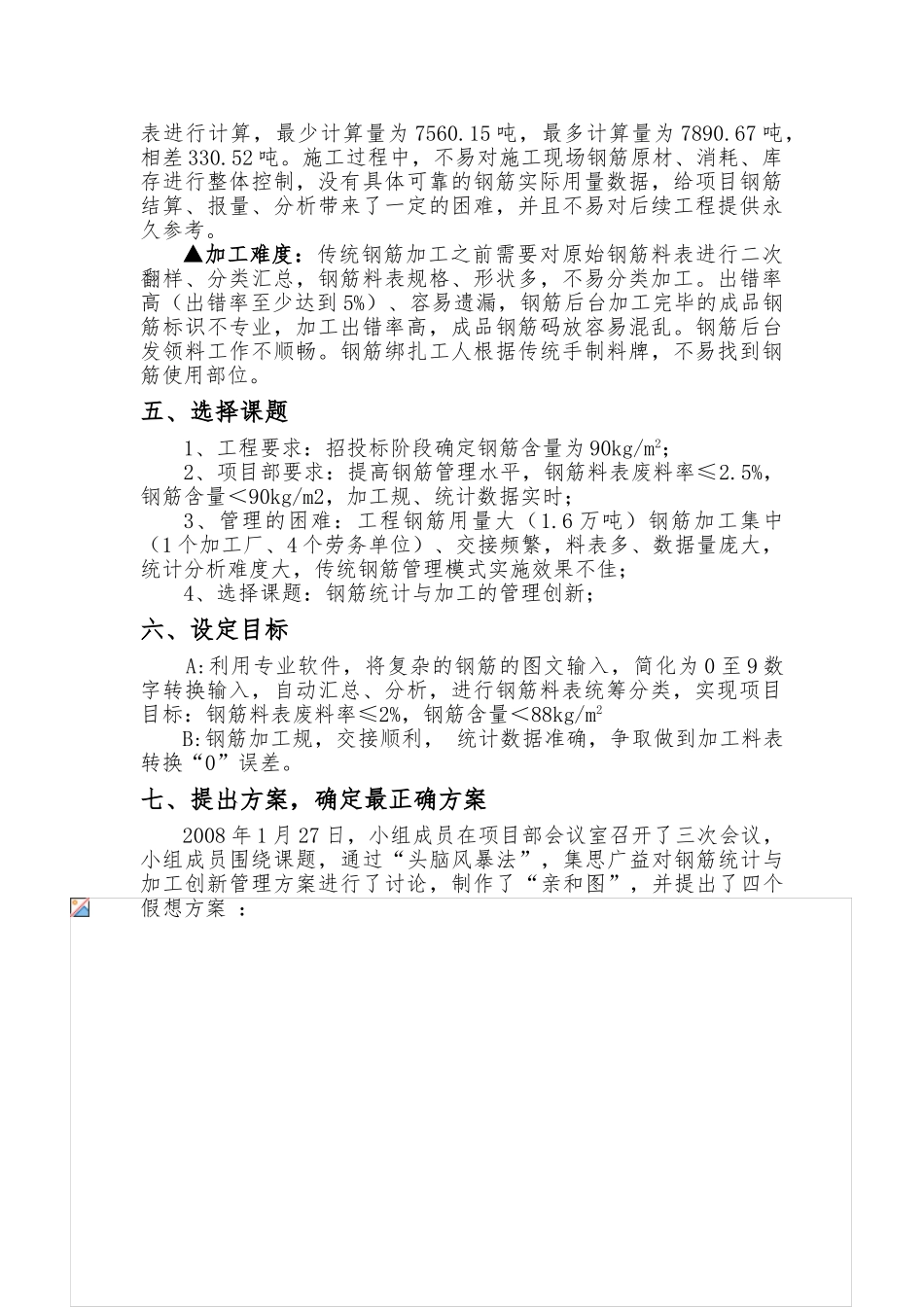

钢筋统计与加工的管理创新一、工程概况嵊州市剡湖街道中心学校教学楼、食堂工程位于嵊州市里贩村,教学楼建筑面积 11338.47 平方米,结构类型为框架四层,局部五层;食堂工程建设工程为 1981.21 平方米,框架二层。本工程由华汇岩土勘测勘察、中利建筑设计设计,中林工程管理监理,并由我中联建设集团承建施工。二、小组概况小组名称嵊州市剡湖街道中心学校 QC 小组成立时间2008 年 1 月 27 日成立时注册号ZLQC2024-01小组类型现场型现时注册号ZLQC08-02课题登记号ZL01TQM 教育时间48 小时以上本次活动时间2024.1-2024.3出勤率100%小 组 成 员 简 介序号姓 名文化程度职称分工1黄鑫隆本科工程师组长2信大专工程师副组长3徐庆良本科工程师组员4金汤大专工程师组员5建刚大专工程师组员6周志良高中工程师组员7金凯高中技术员组员8茂盛高中技术员组员制表人:金汤 制表日期:2024 年 1 月 5 日三、课题背景 一直以来,在建筑工程施工企业,钢筋的统筹分类加工、钢筋用量分析、钢筋料表电子版化、钢筋加工的规性以与钢筋料表的统计等,是一系列复杂、繁琐、出错率频繁的管理工作,但又是一系列必不可少的重要工作之一。鉴于目前国没有专门的钢筋加工统计管理的软件系统。我们准备在工程实践中进行钢筋统计与加工的管理创新,希望以计算机程序的方式集成应用软件,以期为钢筋分项工程的施工创新管理提供可靠的技术性支持。四、选题理由传统的钢筋管理模式,进行钢筋工程的统计与加工管理的规化、数字化管理有一定的难度:▲统计难度:钢筋的图文输入有难度,计算有难度,误差大。例如:在一期工程采纳场外钢筋加工的模式,先后有 8 人对整个料表进行计算,最少计算量为 7560.15 吨,最多计算量为 7890.67 吨,相差 330.52 吨。施工过程中,不易对施工现场钢筋原材、消耗、库存进行整体控制,没有具体可靠的钢筋实际用量数据,给项目钢筋结算、报量、分析带来了一定的困难,并且不易对后续工程提供永久参考。▲加工难度:传统钢筋加工之前需要对原始钢筋料表进行二次翻样、分类汇总,钢筋料表规格、形状多,不易分类加工。出错率高(出错率至少达到 5%)、容易遗漏,钢筋后台加工完毕的成品钢筋标识不专业,加工出错率高,成品钢筋码放容易混乱。钢筋后台发领料工作不顺畅。钢筋绑扎工人根据传统手制料牌,不易找到钢筋使用部位。五、选择课题1、工程要求:招投标阶段确定钢筋含量为 90kg/m2;2、项目部要求:提高钢...
