工程名称省残疾人综合服务中心交底部位基础、主体砼交底单位省残联项目部交底日期2024 年 11 月 15 日交底容:现浇框剪结构混凝土浇筑施工1 围本交底适用于框架剪力墙混凝土的浇筑工程
2 施工准备 2
1 材料与主要机具: 2
1 砼:本工程采纳东海混凝土生产的商品混凝土
2 主要机具:混凝土运输车、地泵、泵车、插入式振捣器、木抹子、长抹子、铁锹、胶皮水管、塔式起重机等
2 作业条件
1 浇筑混凝土部位的模板、钢筋、预埋件与管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续
2 浇筑混凝土用的架子与马道已支搭完毕,并经检查合格
3 水泥、砂石与外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单
4 磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格
5 工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准
3 操作工艺3
1 工艺流程:作业准备→商品砼生产→混凝土运输→砼的现场检验→梁、板、柱、底板、楼梯、剪力墙砼的浇筑振捣→砼养护 3

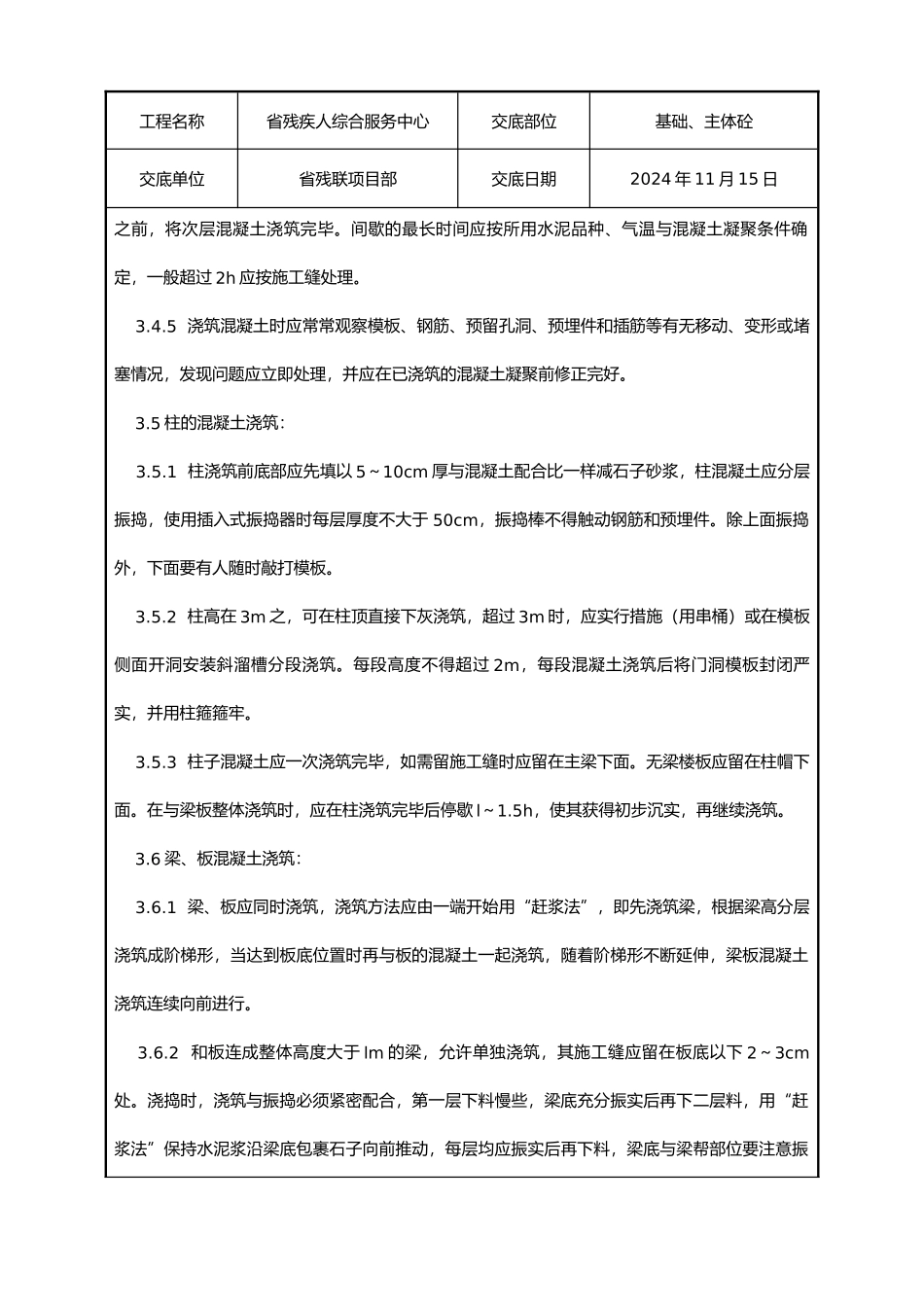

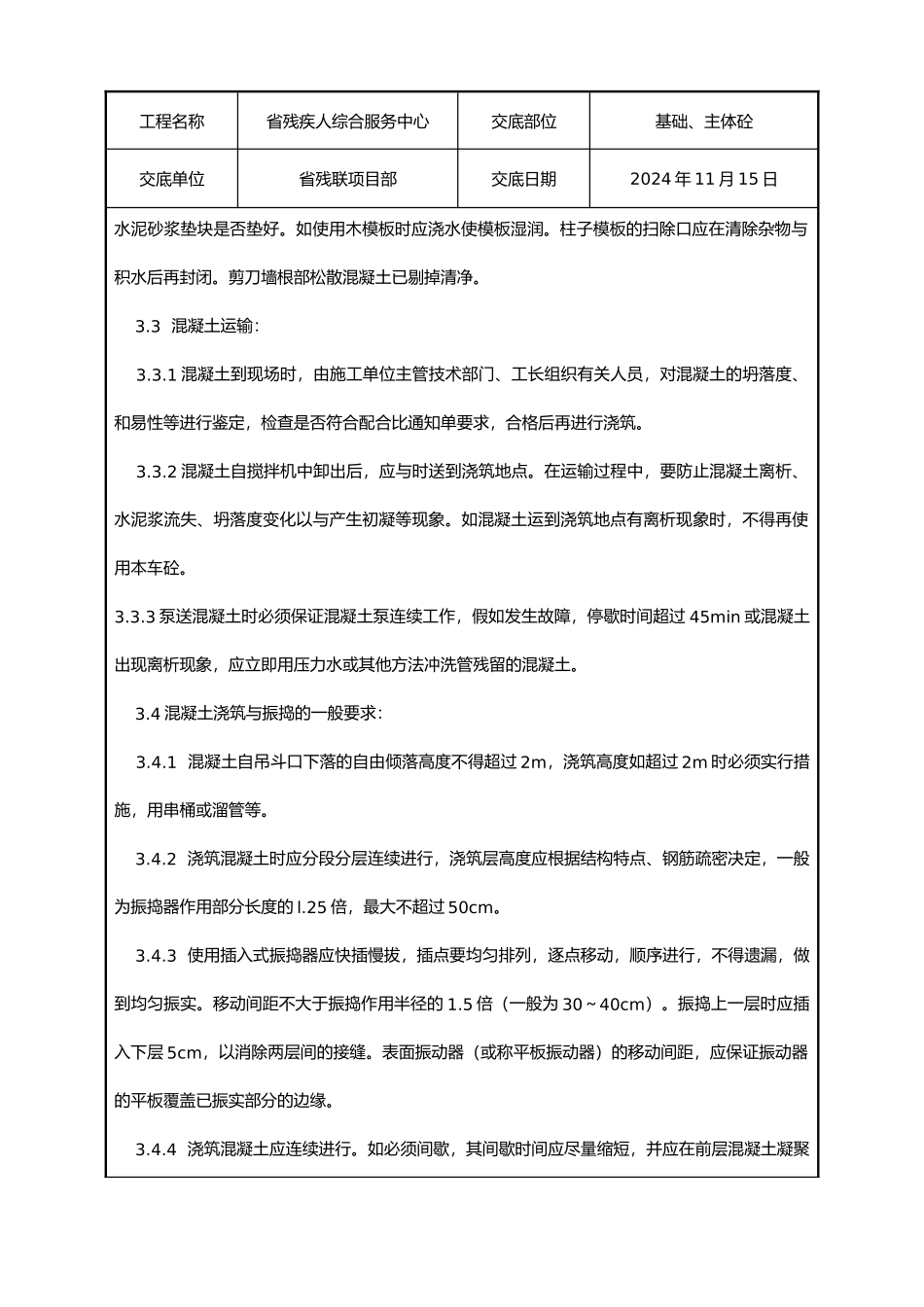

2 作业准备:浇筑前应将模板的垃圾、泥土等杂物与钢筋上的油污清除洁净,并检查钢筋的工程名称省残疾人综合服务中心交底部位基础、主体砼交底单位省残联项目部交底日期2024 年 11 月 15 日水泥砂浆垫块是否垫好
如使用木模板时应浇水使模板湿润
柱子模板的扫除口应在清除杂物与积水后再封闭
剪刀墙根部松散混凝土已剔掉清净
3 混凝土运输: 3
1 混凝土到现场时,由施工单位主管技术部门、工长组织有关人员,对混凝土的坍落度、和易性等进行鉴定,检查是否符合配合比通知单要求,合格后再进行浇筑
2 混凝土自搅拌机中卸出后,应与时送到浇筑地点
在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以与
