压缩机钢结构厂房拆除方案编制人审核人批准人编制单位:油建工程有限公司编制日期:2016 年 8 月21 日目录第一章工程概况 11
工程简述 12
质量要求 1第二章编制依据 1第三章施工部署 11
施工管理目标 12
施工设备安排 23.人员配备 34
施工准备 45
现场拆除 56
钢架梁拆除 67
主框架部分的拆除 78
实施中应当注意的事项 7第四章

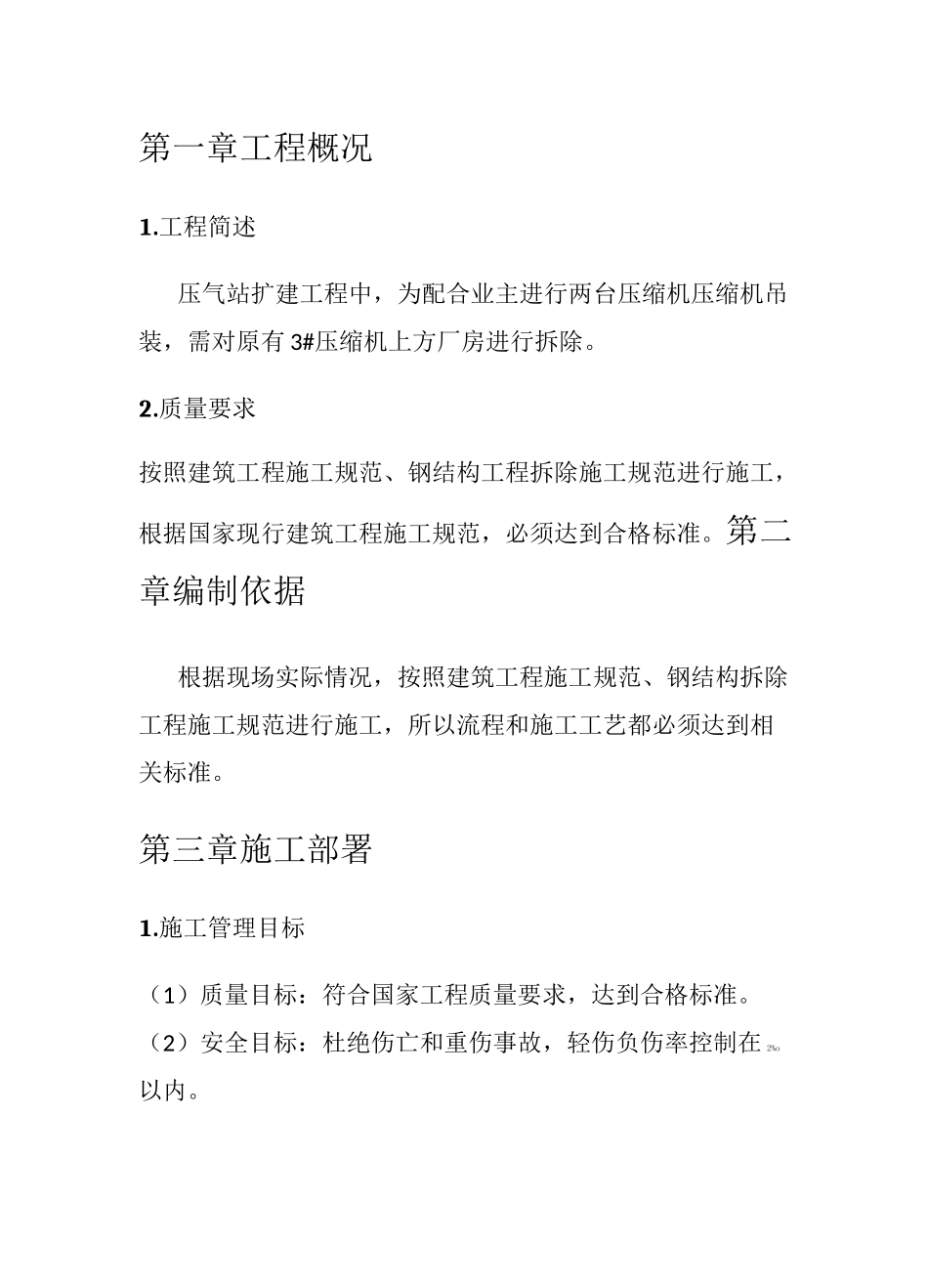

施工安全措施 8第五章.施工附图 12第六章.特殊工种证件图 13第一章工程概况1
工程简述压气站扩建工程中,为配合业主进行两台压缩机压缩机吊装,需对原有 3#压缩机上方厂房进行拆除
质量要求按照建筑工程施工规范、钢结构工程拆除施工规范进行施工,根据国家现行建筑工程施工规范,必须达到合格标准
第二章编制依据根据现场实际情况,按照建筑工程施工规范、钢结构拆除工程施工规范进行施工,所以流程和施工工艺都必须达到相关标准
第三章施工部署1
施工管理目标(1)质量目标:符合国家工程质量要求,达到合格标准
(2)安全目标:杜绝伤亡和重伤事故,轻伤负伤率控制在 2%o以内
施工设备安排机具名称数量单位规范型号 备注起重机械1台20t氧-乙炔切割设备3套一套备用扳手6套配电箱1台电缆100m防护绳2套扁平吊带及钢丝绳3套值班车1辆吊篮2个安全带10根电钻2个吊带3条值班车2辆帕萨特3.人员配备从事厂房安装的管理人员必须经过安全教育培训,特殊工种必须持证上岗,施工现场可能存在人员变动,但所有人员需持证上岗
职位/特殊工种人数姓名备注总指挥1现场指挥1安
