7桩间喷射混凝土施工技术交底书工程名称编号施工单位日期分项工程名称桩间喷射混凝土父底提要钢筋网、混凝土编制人复核人技术负责人7交底内容:一、交底范围青岛市地铁 1 号线一期工程土建二标 02 工区海泊桥站桩间喷射混凝土施工

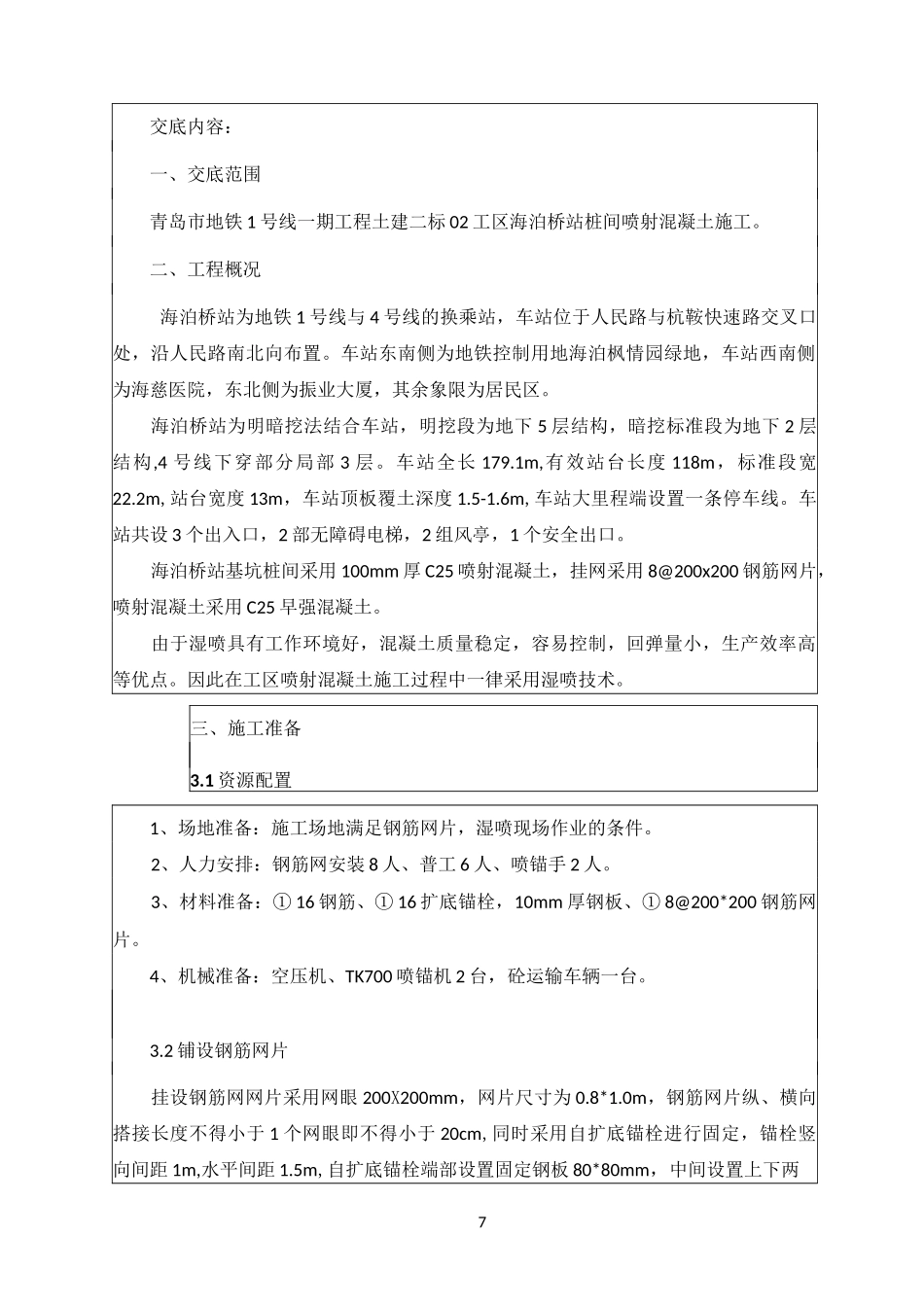

二、工程概况海泊桥站为地铁 1 号线与 4 号线的换乘站,车站位于人民路与杭鞍快速路交叉口处,沿人民路南北向布置
车站东南侧为地铁控制用地海泊枫情园绿地,车站西南侧为海慈医院,东北侧为振业大厦,其余象限为居民区
海泊桥站为明暗挖法结合车站,明挖段为地下 5 层结构,暗挖标准段为地下 2 层结构,4 号线下穿部分局部 3 层
车站全长 179
1m,有效站台长度 118m,标准段宽22
2m,站台宽度 13m,车站顶板覆土深度 1
6m,车站大里程端设置一条停车线
车站共设 3 个出入口,2 部无障碍电梯,2 组风亭,1 个安全出口
海泊桥站基坑桩间采用 100mm 厚 C25 喷射混凝土,挂网采用 8@200x200 钢筋网片,喷射混凝土采用 C25 早强混凝土
由于湿喷具有工作环境好,混凝土质量稳定,容易控制,回弹量小,生产效率高等优点
因此在工区喷射混凝土施工过程中一律采用湿喷技术
三、施工准备3
1 资源配置1、场地准备:施工场地满足钢筋网片,湿喷现场作业的条件
2、人力安排:钢筋网安装 8 人、普工 6 人、喷锚手 2 人
3、材料准备:① 16 钢筋、① 16 扩底锚栓,10mm 厚钢板、① 8@200*200 钢筋网片
4、机械准备:空压机、TK700 喷锚机 2 台,砼运输车辆一台
2 铺设钢筋网片挂设钢筋网网片采用网眼 200X200mm,网片尺寸为 0

0m,钢筋网片纵、横向搭接长度不得小于 1 个网眼即不得小于 20cm,同时采用自扩底锚栓进行固定,锚栓竖向间距 1m,水平间距 1
5m,自扩底锚栓端部设置固定钢板
