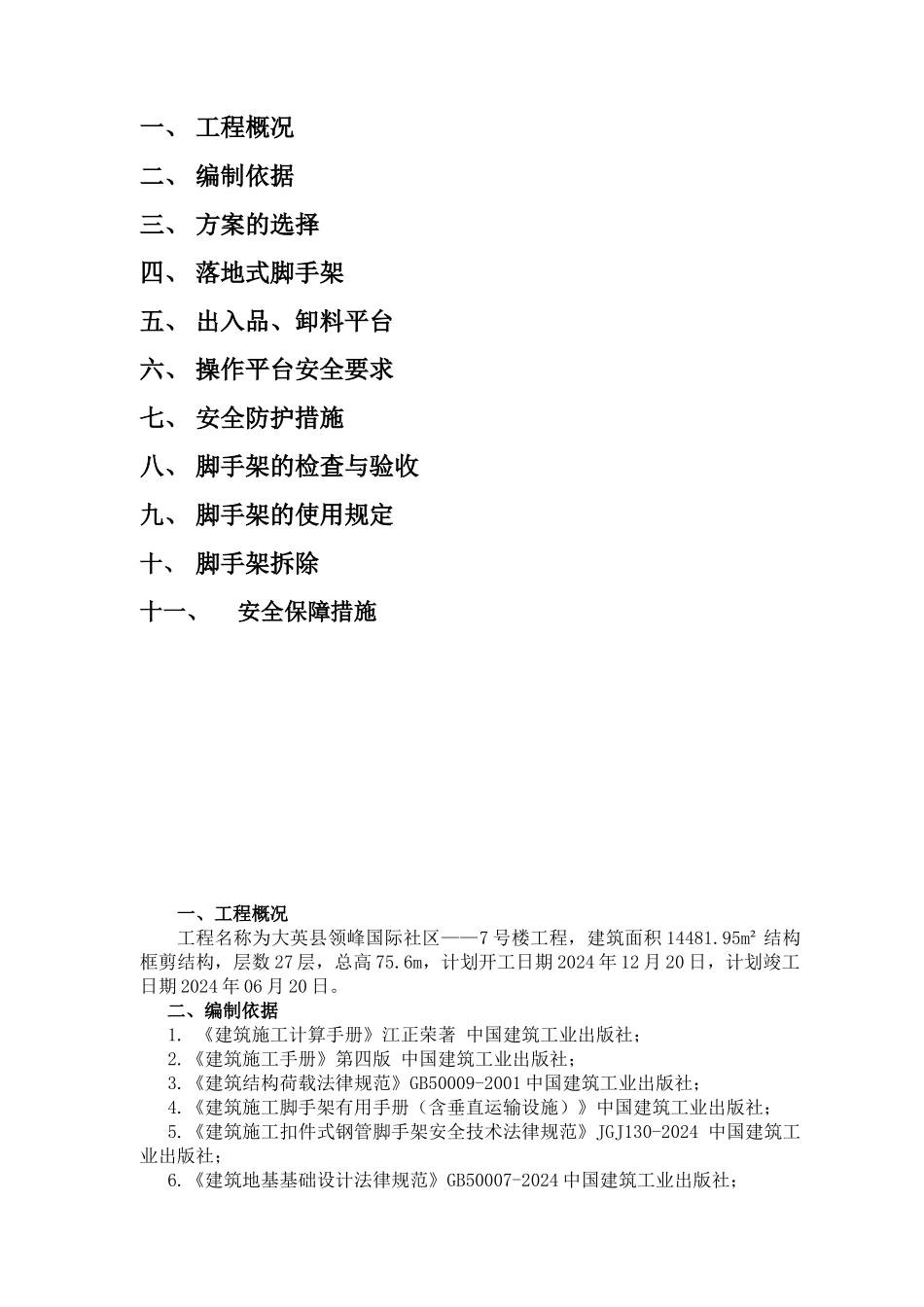

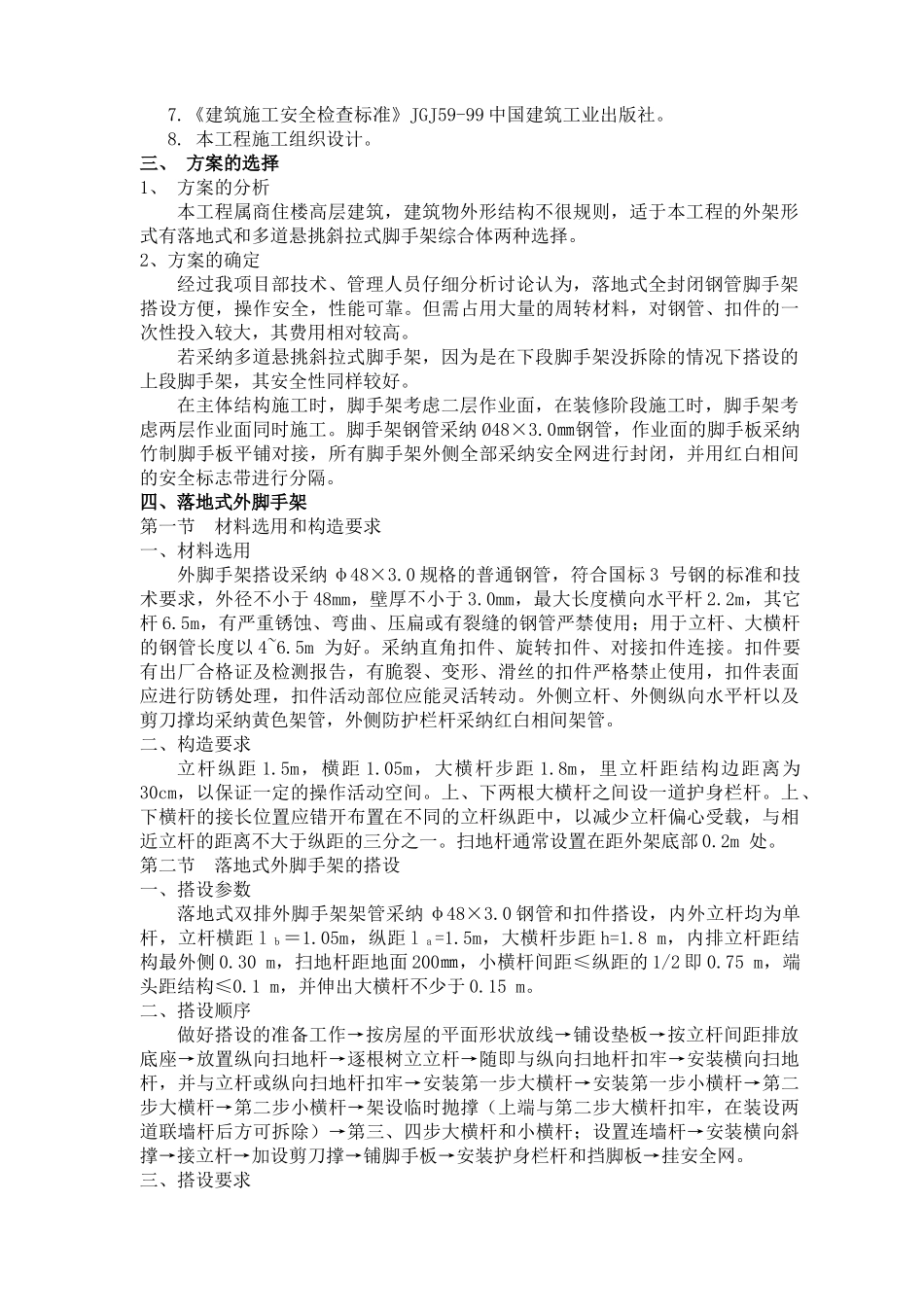

领峰国际 7#楼落地式脚手架施工方案编制单位:四川长城建筑集团有限公司编 制 人: 审 核 人:编制时间:2024 年 12 月目 录一、 工程概况 二、 编制依据三、 方案的选择四、 落地式脚手架五、 出入品、卸料平台六、 操作平台安全要求七、 安全防护措施八、 脚手架的检查与验收九、 脚手架的使用规定十、 脚手架拆除十一、安全保障措施一、工程概况工程名称为大英县领峰国际社区——7 号楼工程,建筑面积 14481.95m² 结构框剪结构,层数 27 层,总高 75.6m,计划开工日期 2024 年 12 月 20 日,计划竣工日期 2024 年 06 月 20 日。二、编制依据 1. 《建筑施工计算手册》江正荣著 中国建筑工业出版社;2.《建筑施工手册》第四版 中国建筑工业出版社; 3.《建筑结构荷载法律规范》GB50009-2001 中国建筑工业出版社; 4.《建筑施工脚手架有用手册(含垂直运输设施)》中国建筑工业出版社; 5.《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2024 中国建筑工业出版社; 6.《建筑地基基础设计法律规范》GB50007-2024 中国建筑工业出版社; 7.《建筑施工安全检查标准》JGJ59-99 中国建筑工业出版社。8. 本工程施工组织设计。三、 方案的选择1、 方案的分析 本工程属商住楼高层建筑,建筑物外形结构不很规则,适于本工程的外架形式有落地式和多道悬挑斜拉式脚手架综合体两种选择。2、方案的确定经过我项目部技术、管理人员仔细分析讨论认为,落地式全封闭钢管脚手架搭设方便,操作安全,性能可靠。但需占用大量的周转材料,对钢管、扣件的一次性投入较大,其费用相对较高。若采纳多道悬挑斜拉式脚手架,因为是在下段脚手架没拆除的情况下搭设的上段脚手架,其安全性同样较好。在主体结构施工时,脚手架考虑二层作业面,在装修阶段施工时,脚手架考虑两层作业面同时施工。脚手架钢管采纳 Ø48×3.0㎜钢管,作业面的脚手板采纳竹制脚手板平铺对接,所有脚手架外侧全部采纳安全网进行封闭,并用红白相间的安全标志带进行分隔。四、落地式外脚手架第一节 材料选用和构造要求一、材料选用外脚手架搭设采纳 φ48×3.0 规格的普通钢管,符合国标 3 号钢的标准和技术要求,外径不小于 48mm,壁厚不小于 3.0mm,最大长度横向水平杆 2.2m,其它杆 6.5m,有严重锈蚀、弯曲、压扁或有裂缝的钢管严禁使用;用于立杆、大横杆的钢管长度以 4~6.5m 为好。采纳直角扣件、旋转扣件、对接扣件连...
