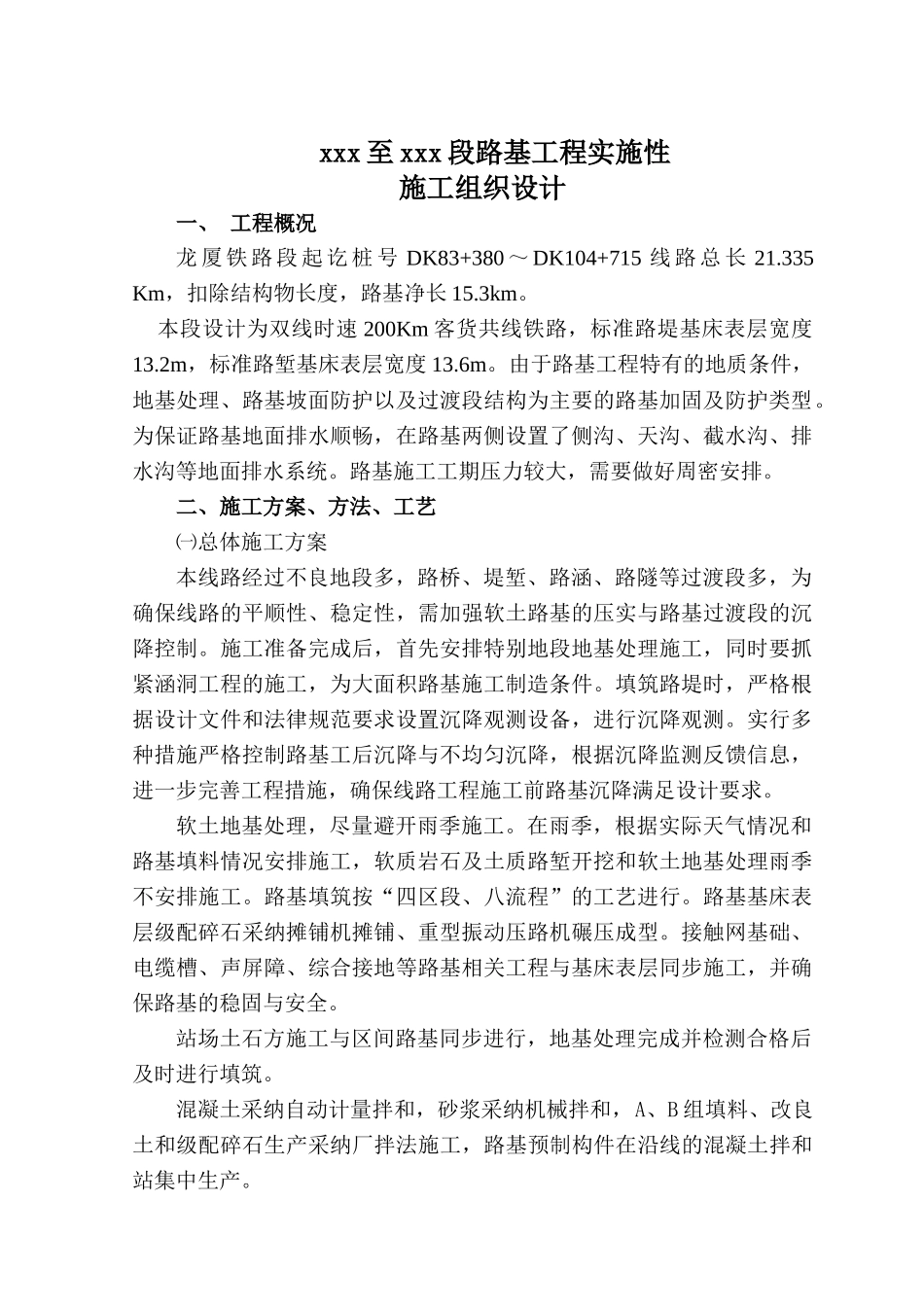

铁路工程施工组织设计——路基施工组织设计 姓 名: xxx 班 级: 10 级土木(1)班 学 号: xxx 指导老师: xxx 评 定:xxx 学院土木工程系二○一三年十二月xxx 至 xxx 段路基工程实施性 施工组织设计一、 工程概况龙 厦 铁 路 段 起 讫 桩 号 DK83+380 ~ DK104+715 线 路 总 长 21
335 Km,扣除结构物长度,路基净长 15
本段设计为双线时速 200Km 客货共线铁路,标准路堤基床表层宽度13
2m,标准路堑基床表层宽度 13
由于路基工程特有的地质条件,地基处理、路基坡面防护以及过渡段结构为主要的路基加固及防护类型
为保证路基地面排水顺畅,在路基两侧设置了侧沟、天沟、截水沟、排水沟等地面排水系统
路基施工工期压力较大,需要做好周密安排

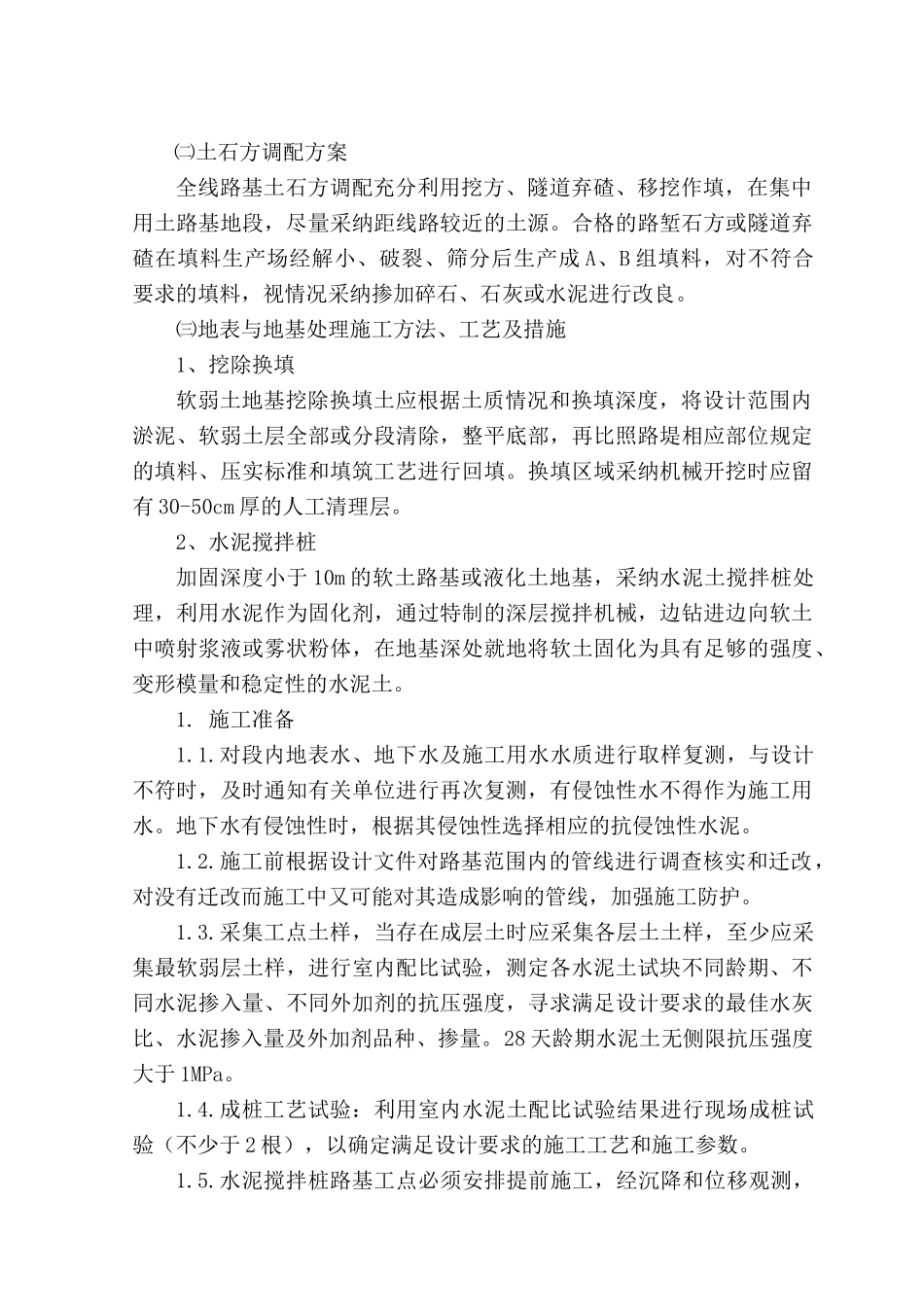

二、施工方案、方法、工艺㈠总体施工方案本线路经过不良地段多,路桥、堤堑、路涵、路隧等过渡段多,为确保线路的平顺性、稳定性,需加强软土路基的压实与路基过渡段的沉降控制
施工准备完成后,首先安排特别地段地基处理施工,同时要抓紧涵洞工程的施工,为大面积路基施工制造条件
填筑路堤时,严格根据设计文件和法律规范要求设置沉降观测设备,进行沉降观测
实行多种措施严格控制路基工后沉降与不均匀沉降,根据沉降监测反馈信息,进一步完善工程措施,确保线路工程施工前路基沉降满足设计要求
软土地基处理,尽量避开雨季施工
在雨季,根据实际天气情况和路基填料情况安排施工,软质岩石及土质路堑开挖和软土地基处理雨季不安排施工
路基填筑按“四区段、八流程”的工艺进行
路基基床表层级配碎石采纳摊铺机摊铺、重型振动压路机碾压成型
接触网基础、电缆槽、声屏障、综合接地等路基相关工程与基床表层同步施工,并确保路基的稳固与安全
站场土石方施工与区间路基同步进行,地基处理完成并检测合格后及时进行填筑
混凝土采纳自动
