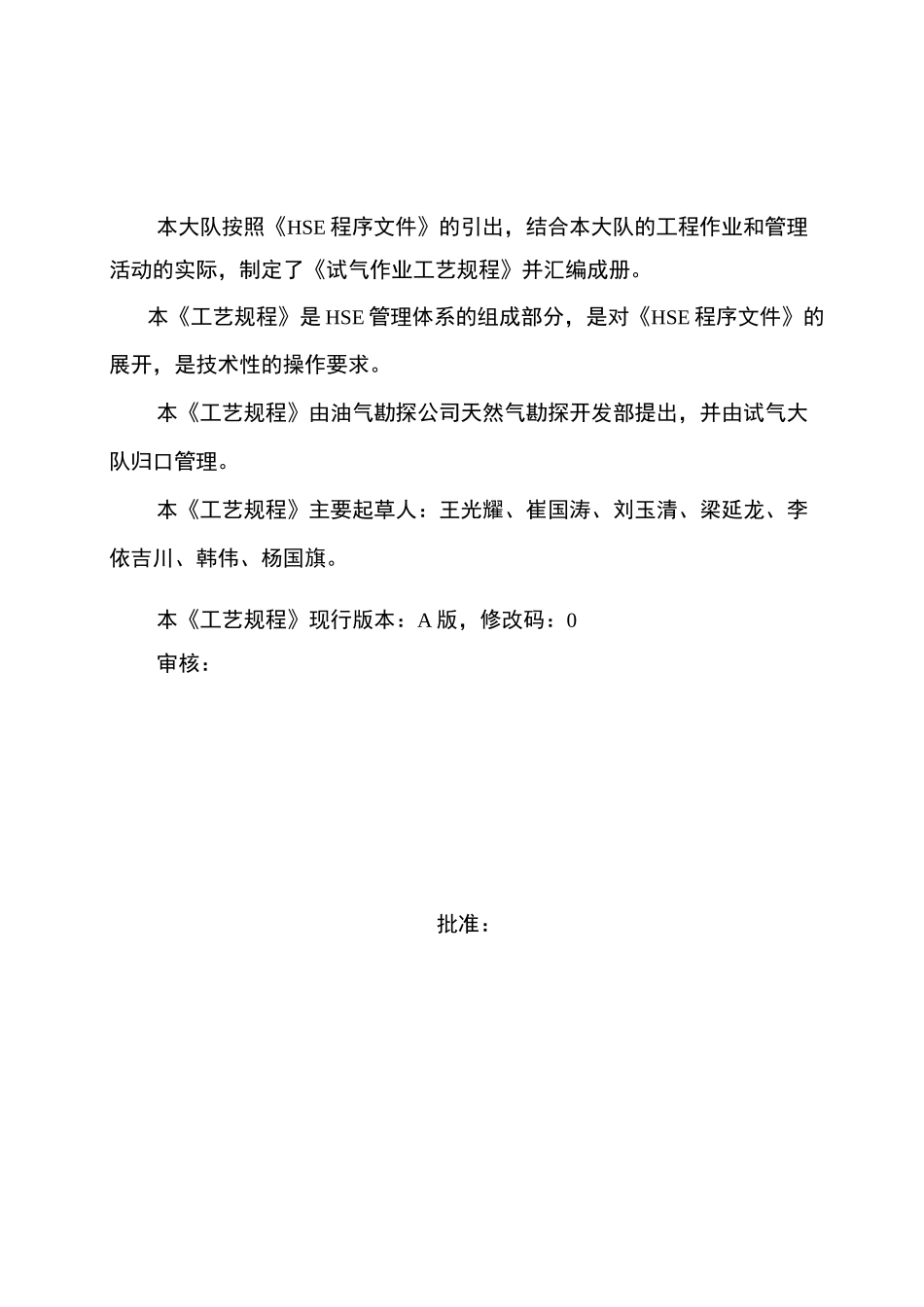

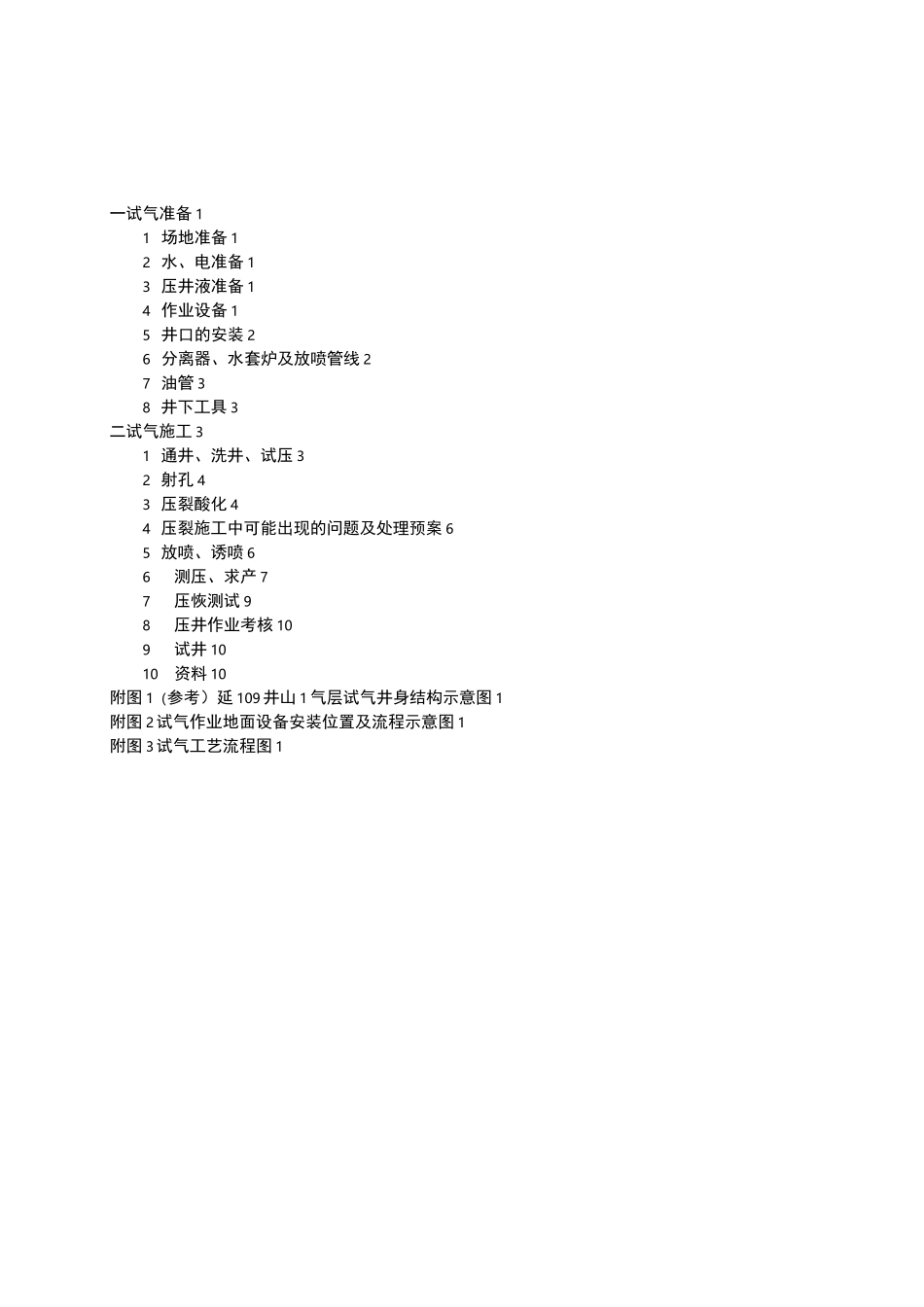

试气作业工艺规程试气大队二 o—年二月一试气准备 11 场地准备 12 水、电准备 13 压井液准备 14 作业设备 15 井口的安装 26 分离器、水套炉及放喷管线 27 油管 38 井下工具 3二试气施工 31 通井、洗井、试压 32 射孔 43 压裂酸化 44 压裂施工中可能出现的问题及处理预案 65 放喷、诱喷 66测压、求产 77压恢测试 98压井作业考核 109试井 1010资料 10附图 1(参考)延 109 井山 1 气层试气井身结构示意图 1附图 2 试气作业地面设备安装位置及流程示意图 1附图 3 试气工艺流程图 1本大队按照《HSE 程序文件》的引出,结合本大队的工程作业和管理活动的实际,制定了《试气作业工艺规程》并汇编成册
本《工艺规程》是 HSE 管理体系的组成部分,是对《HSE 程序文件》的展开,是技术性的操作要求
本《工艺规程》由油气勘探公司天然气勘探开发部提出,并由试气大队归口管理
本《工艺规程》主要起草人:王光耀、崔国涛、刘玉清、梁延龙、李依吉川、韩伟、杨国旗
本《工艺规程》现行版本:A 版,修改码:0审核:批准:试气作业工艺规程为安全、优质、高效的完成试气任务,确保试气目的的实现,根据有关石油天然气行业标准及健康、安全、环保(HSE)的法律、法规,特制定如下工艺规程:一试气准备1 场地准备1
1 井场应平整,长大于 120m,宽大于 70m,井口应低于四周,排水沟应畅通,清污分流
2 井架基础要用混凝土浇灌,基础平面高差不应超过 3mm
3 值班房与井口及排污池的距离应大于 30m
4应有容量大于井筒容积 5 倍的排污池
5 气井作业用消防器材必须齐全、完好、到位、专管专用,井场必须堆放 2-4m3 消防砂,严禁用明火
2 水、电准备2
1水罐总容量大于井筒容积的 5 倍
2 发电房及电器控制开关与井口、放喷管线出口的
