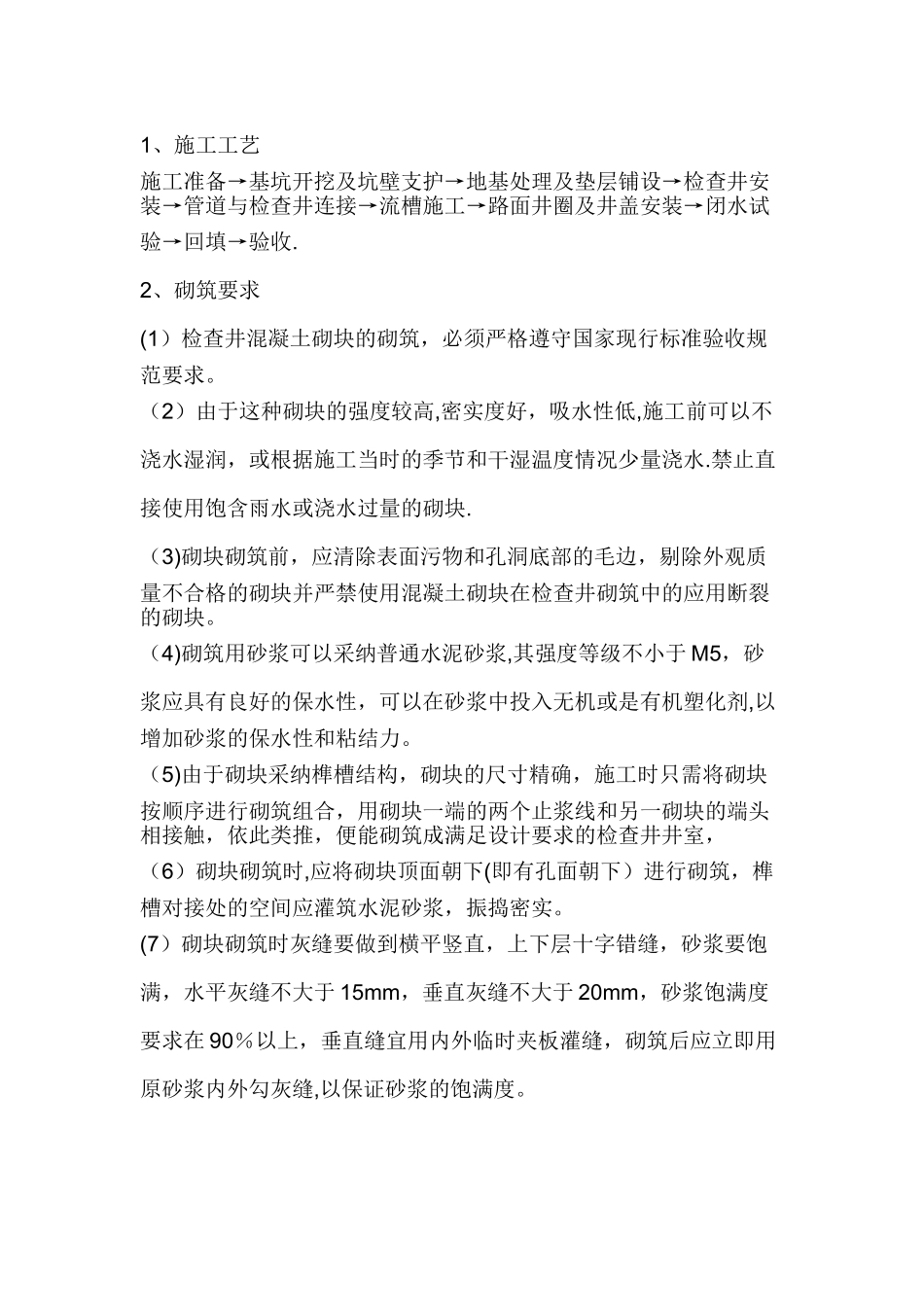

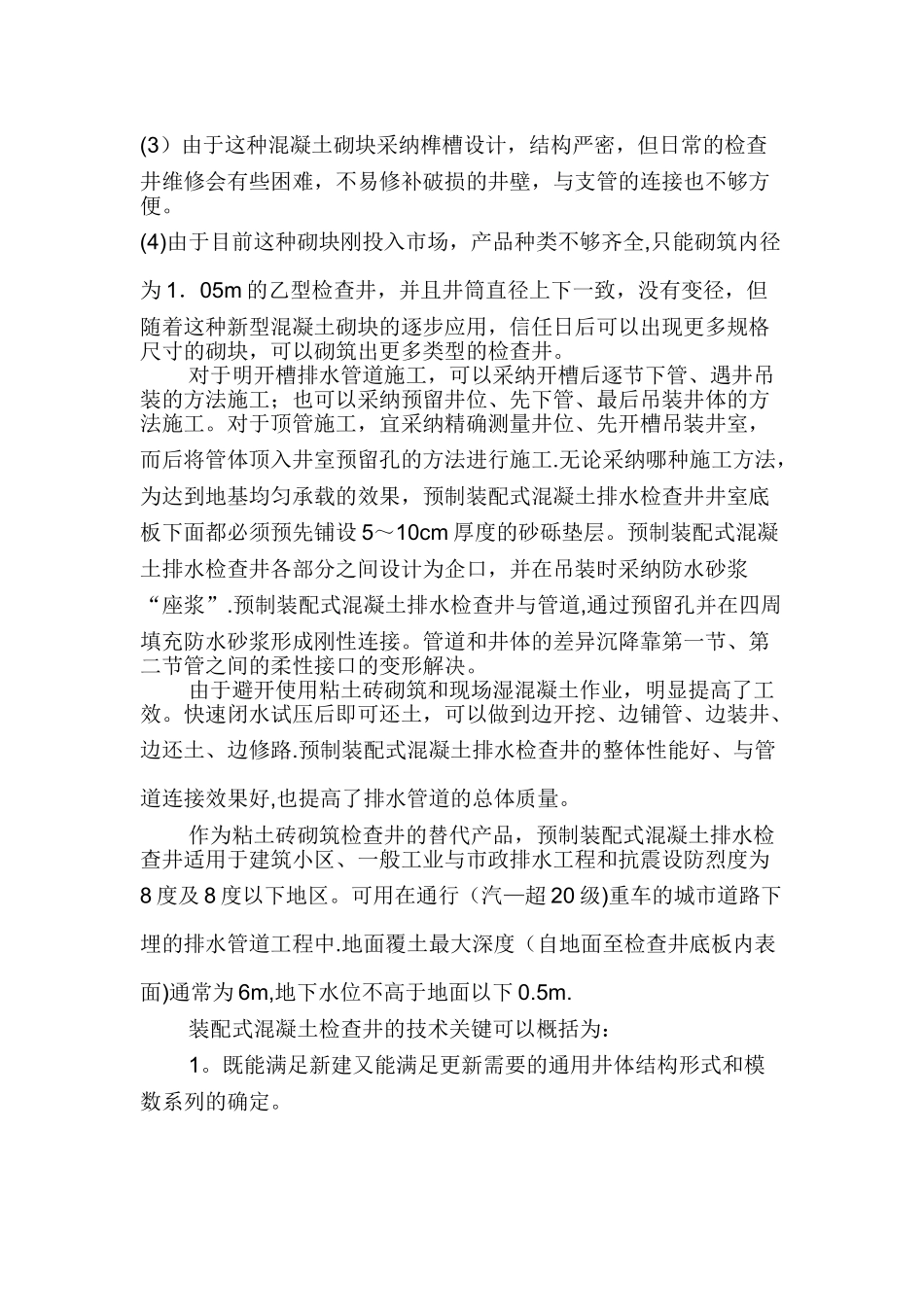

1、施工工艺施工准备→基坑开挖及坑壁支护→地基处理及垫层铺设→检查井安装→管道与检查井连接→流槽施工→路面井圈及井盖安装→闭水试验→回填→验收.2、砌筑要求(1)检查井混凝土砌块的砌筑,必须严格遵守国家现行标准验收规范要求。(2)由于这种砌块的强度较高,密实度好,吸水性低,施工前可以不浇水湿润,或根据施工当时的季节和干湿温度情况少量浇水.禁止直接使用饱含雨水或浇水过量的砌块.(3)砌块砌筑前,应清除表面污物和孔洞底部的毛边,剔除外观质量不合格的砌块并严禁使用混凝土砌块在检查井砌筑中的应用断裂的砌块。(4)砌筑用砂浆可以采纳普通水泥砂浆,其强度等级不小于 M5,砂浆应具有良好的保水性,可以在砂浆中投入无机或是有机塑化剂,以增加砂浆的保水性和粘结力。(5)由于砌块采纳榫槽结构,砌块的尺寸精确,施工时只需将砌块按顺序进行砌筑组合,用砌块一端的两个止浆线和另一砌块的端头相接触,依此类推,便能砌筑成满足设计要求的检查井井室,(6)砌块砌筑时,应将砌块顶面朝下(即有孔面朝下)进行砌筑,榫槽对接处的空间应灌筑水泥砂浆,振捣密实。(7)砌块砌筑时灰缝要做到横平竖直,上下层十字错缝,砂浆要饱满,水平灰缝不大于 15mm,垂直灰缝不大于 20mm,砂浆饱满度要求在 90%以上,垂直缝宜用内外临时夹板灌缝,砌筑后应立即用原砂浆内外勾灰缝,以保证砂浆的饱满度。(8)井体砌筑后,做好防雨遮盖,避开雨水直接冲淋井壁;向阳面的外井壁也要做好遮阳处理,避开高温引起砂浆中水分挥发过快,必要时应适当用喷雾器喷水养护.3、抹灰要求(1)由于这种砌块结构紧凑,尺寸精确,所以只需采纳外壁抹灰,内壁勾缝的施工工艺。 (2)抹灰前应先用钢丝刷将井壁满刷一遍,清除影响砂浆与井壁粘附力的松散物、浮灰和污物,随后浇水润湿井壁,将剩余的粉状物冲掉。为避开抹灰砂浆厚薄差异太大而引起开裂、空鼓,应将井壁低凹处修正补平.抹灰前检查灰缝,将饱满度不够的灰缝补满。(2)抹灰前井壁应保持湿润,含水率保持在 10%~15%左右,淋水次数视当时的气候具体来定,遇到高温柔干燥的天气,则要适当增加淋水次数和淋水量.(3)抹灰砂浆的选用应与混凝土砌块材质相适应,保水性要好,可选用普通水泥砂浆,有条件的施工场地可在砂浆中添加有机或无机塑化剂,以增加砂浆的保水性和粘结能力。(4)抹灰完成后,要做好防雨遮盖,避开雨水直接冲淋井壁,受日照直射的井体,要做好遮阳处理,必要时用喷雾器喷水养护。4 几点体会(1)这种新...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

预制钢筋混凝土装配式检查井施工方案-2

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
