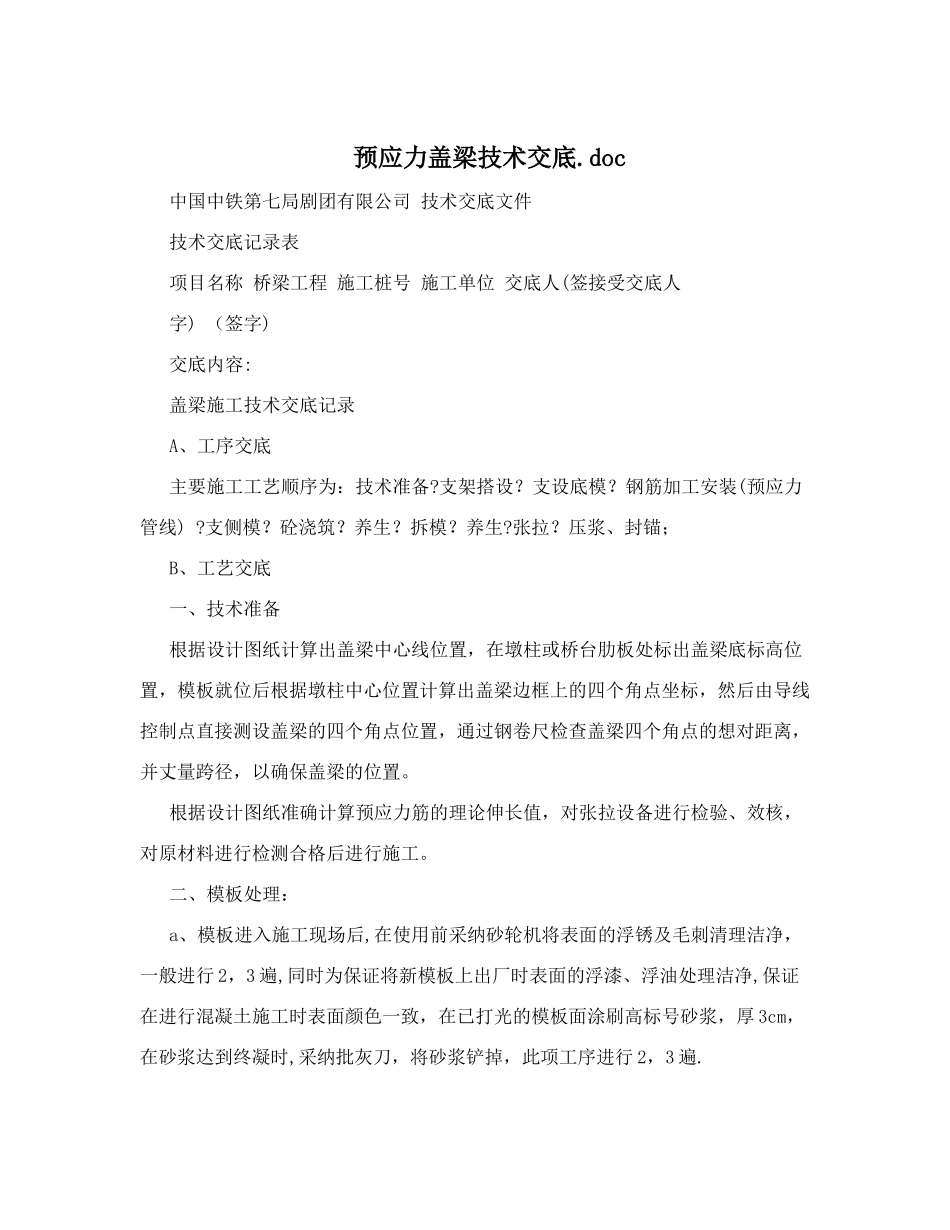

预应力盖梁技术交底
doc中国中铁第七局剧团有限公司 技术交底文件 技术交底记录表 项目名称 桥梁工程 施工桩号 施工单位 交底人(签接受交底人字) (签字) 交底内容: 盖梁施工技术交底记录 A、工序交底 主要施工工艺顺序为:技术准备
钢筋加工安装(预应力管线)
压浆、封锚; B、工艺交底 一、技术准备 根据设计图纸计算出盖梁中心线位置,在墩柱或桥台肋板处标出盖梁底标高位置,模板就位后根据墩柱中心位置计算出盖梁边框上的四个角点坐标,然后由导线控制点直接测设盖梁的四个角点位置,通过钢卷尺检查盖梁四个角点的想对距离,并丈量跨径,以确保盖梁的位置
根据设计图纸准确计算预应力筋的理论伸长值,对张拉设备进行检验、效核,对原材料进行检测合格后进行施工
二、模板处理: a、模板进入施工现场后,在使用前采纳砂轮机将表面的浮锈及毛刺清理洁净,一般进行 2,3 遍,同时为保证将新模板上出厂时表面的浮漆、浮油处理洁净,保证在进行混凝土施工时表面颜色一致,在已打光的模板面涂刷高标号砂浆,厚 3cm,在砂浆达到终凝时,采纳批灰刀,将砂浆铲掉,此项工序进行 2,3 遍
b、由于在两节模板的接头处,均设置为子母缝,在进行模板拼接时会出现错台和凹凸现象,针对两节模板的错台和凸出现象,先采纳砂轮机进行将其磨平,保证整体一个平面,对于模板缝和凹进部分,也先用砂轮机进行处理,然后采纳腻子灰进行找平处理,最后再用磨光机将腻子灰打光、磨平,确保拼接后无接缝、错台现象
c、为保证在混凝土施工后颜色一致以及达到最好的脱模效果,模板表面脱模剂采纳北京沃柏华科贸有限公司生产的 BT—20 模板漆,在进行模板表面处理合格后,用模板漆均匀的刷涂三遍,该漆凝固后,漆面光亮,耐水耐磨,利于气泡的排除

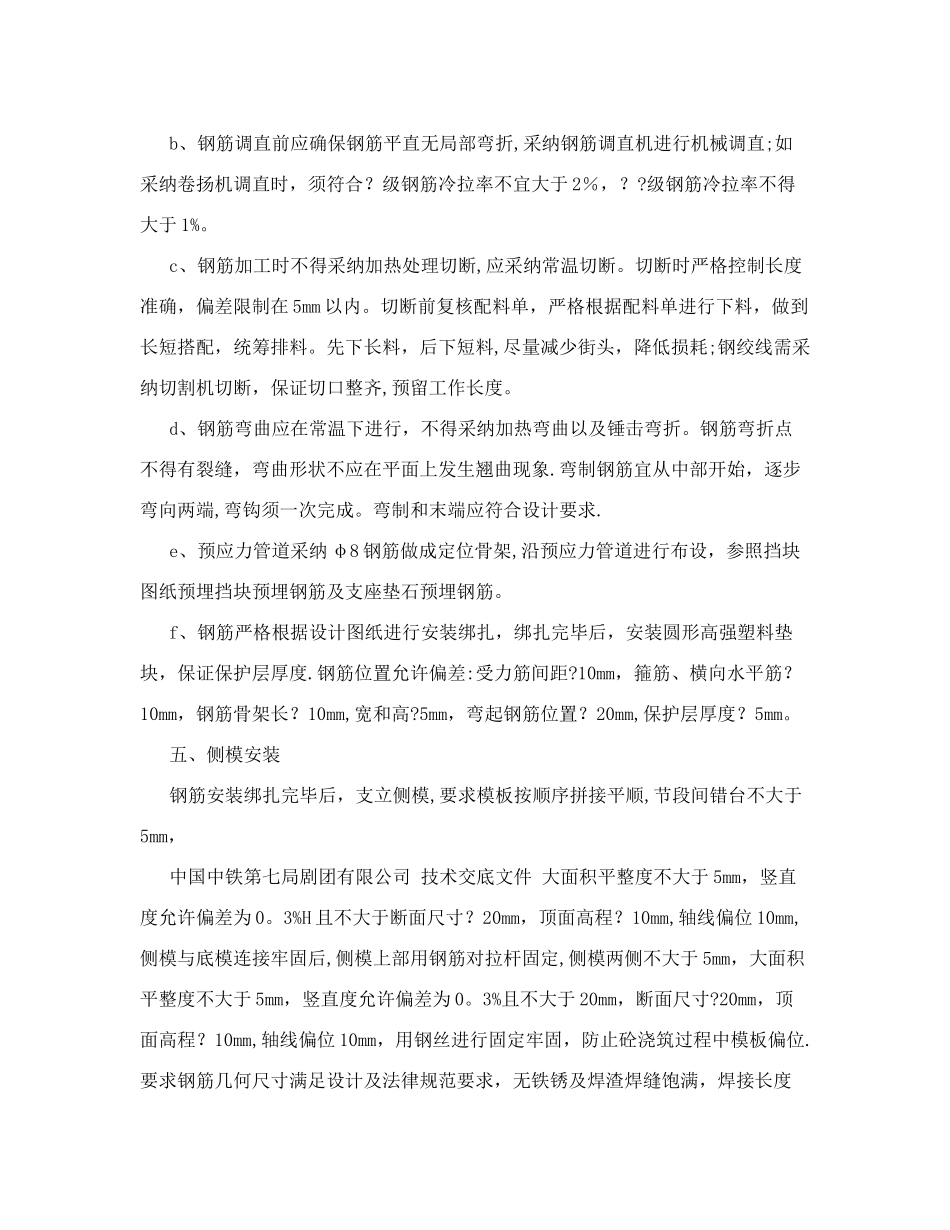

为保证最佳效果,每涂刷一中国中铁第七局剧团有限公司 技术交底
