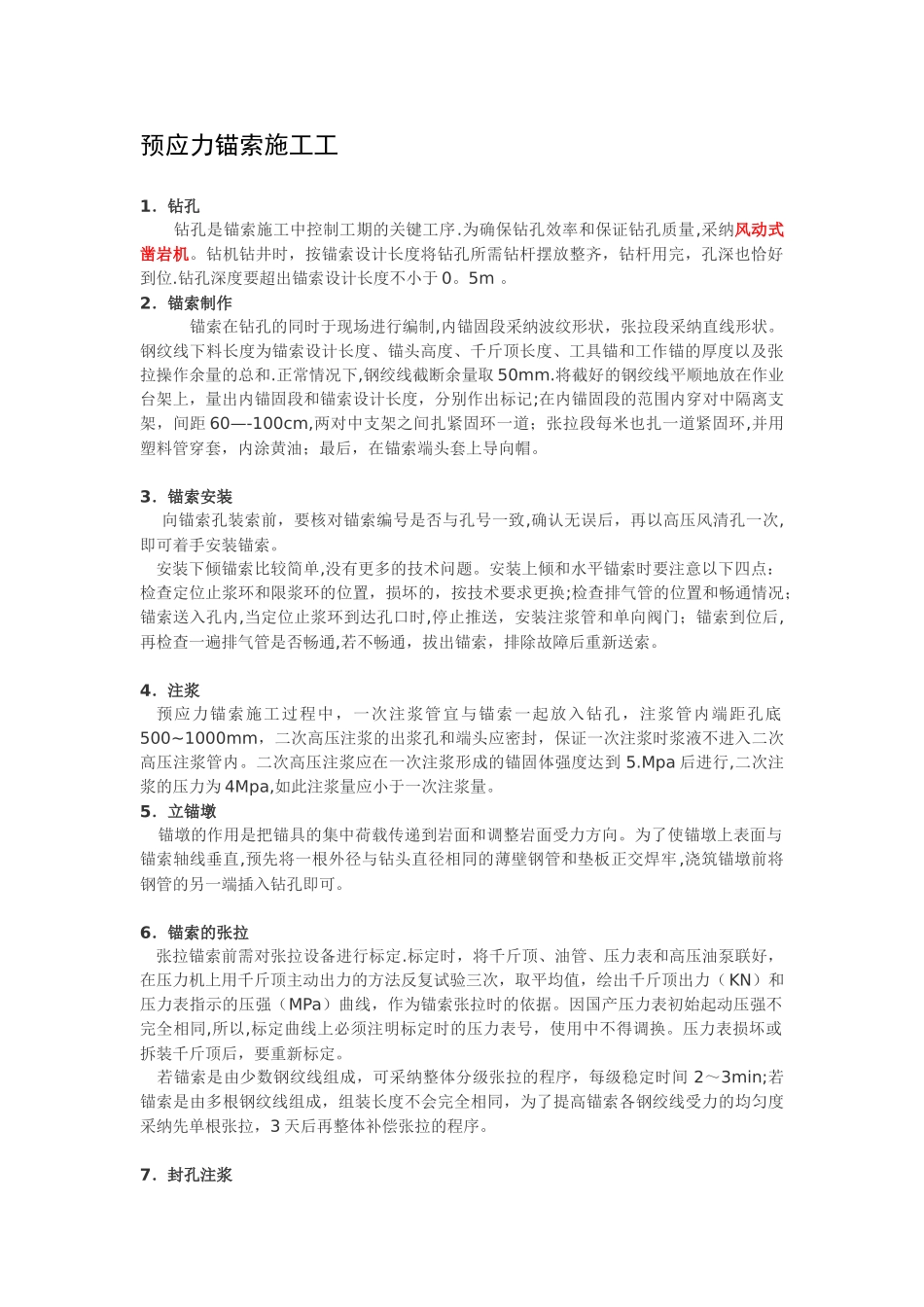

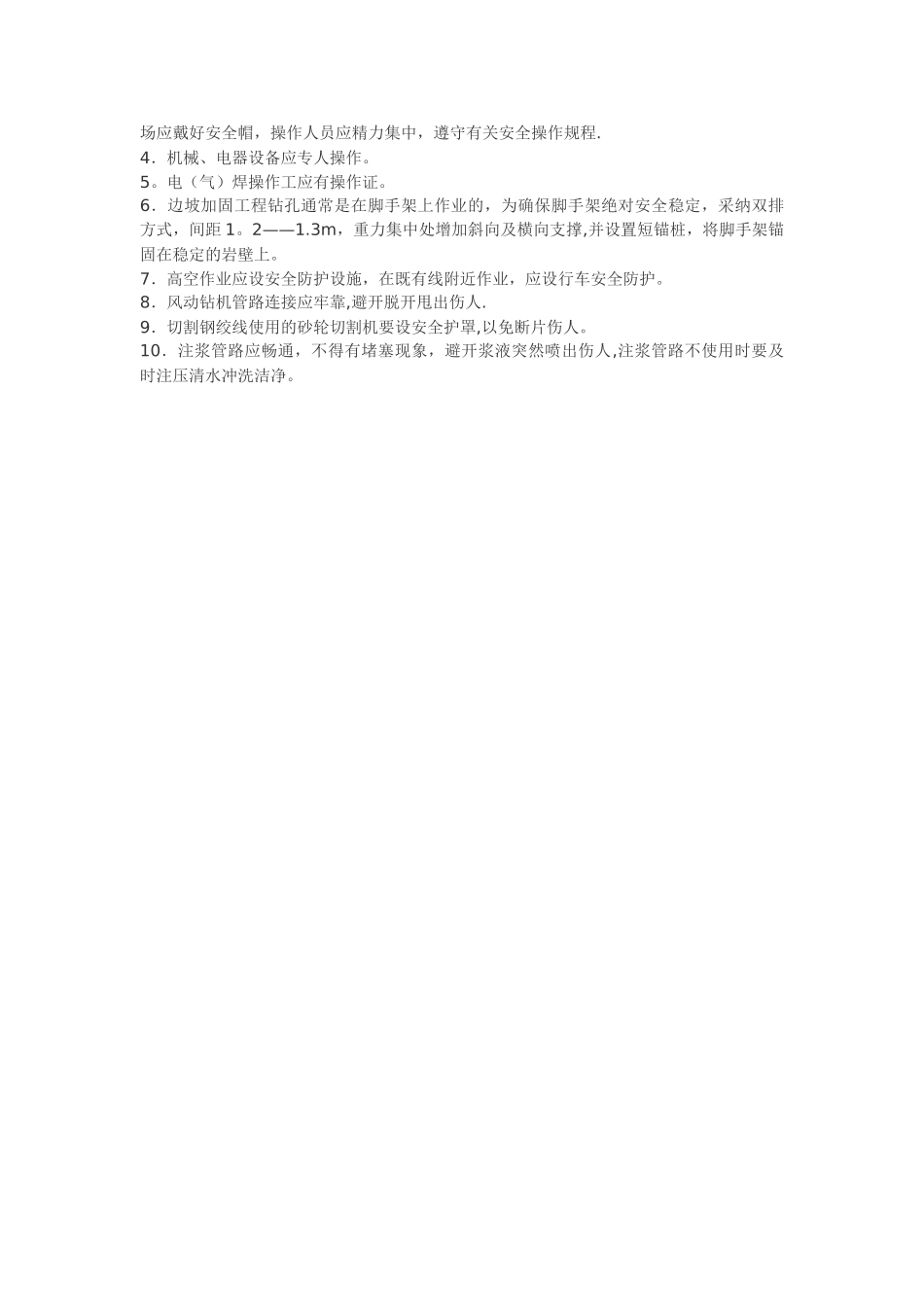

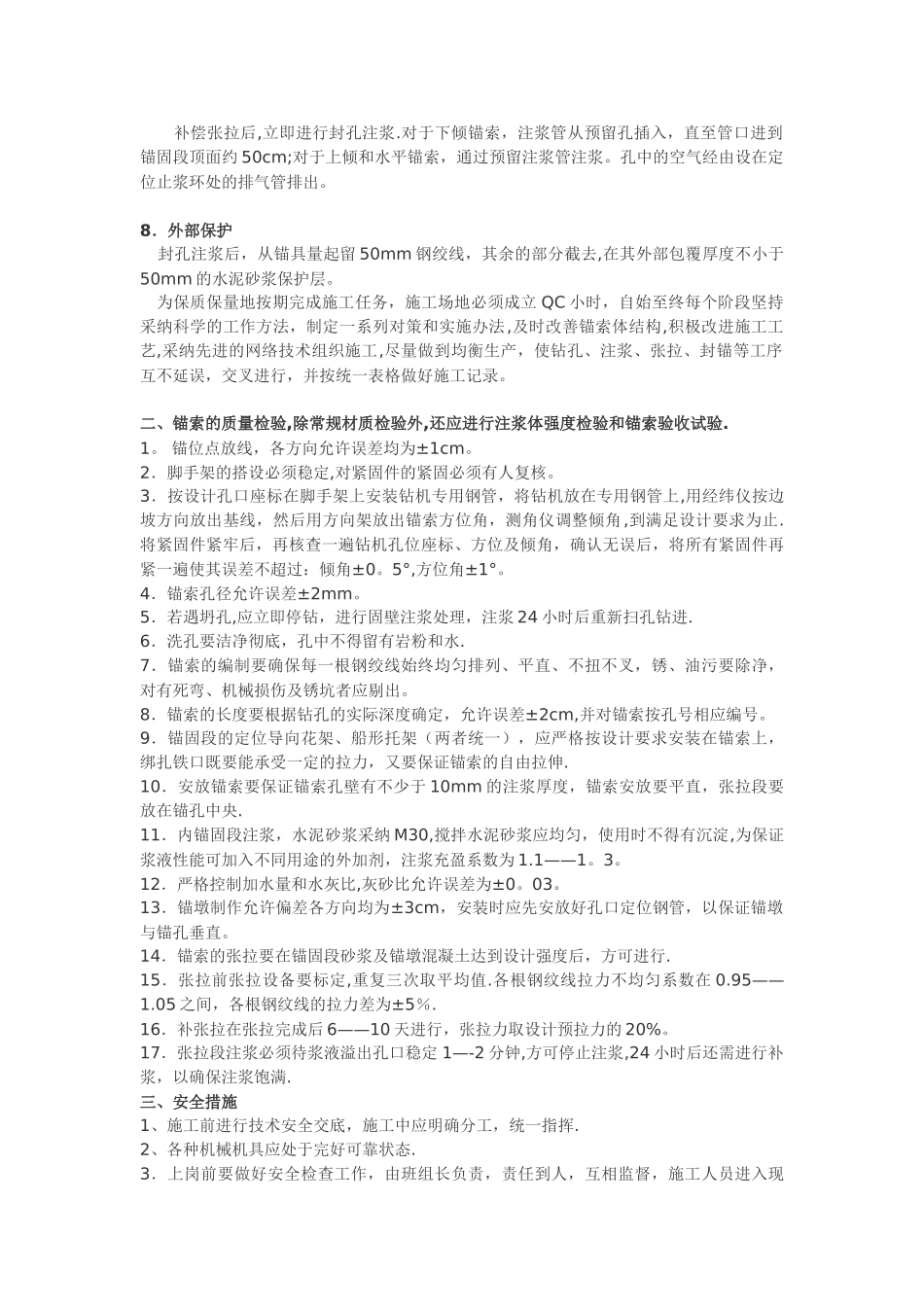

预应力锚索施工工 1.钻孔 钻孔是锚索施工中控制工期的关键工序.为确保钻孔效率和保证钻孔质量,采纳风动式凿岩机。钻机钻井时,按锚索设计长度将钻孔所需钻杆摆放整齐,钻杆用完,孔深也恰好到位.钻孔深度要超出锚索设计长度不小于 0。5m 。2.锚索制作 锚索在钻孔的同时于现场进行编制,内锚固段采纳波纹形状,张拉段采纳直线形状。钢纹线下料长度为锚索设计长度、锚头高度、千斤顶长度、工具锚和工作锚的厚度以及张拉操作余量的总和.正常情况下,钢绞线截断余量取 50mm.将截好的钢绞线平顺地放在作业台架上,量出内锚固段和锚索设计长度,分别作出标记;在内锚固段的范围内穿对中隔离支架,间距 60—-100cm,两对中支架之间扎紧固环一道;张拉段每米也扎一道紧固环,并用塑料管穿套,内涂黄油;最后,在锚索端头套上导向帽。 3.锚索安装 向锚索孔装索前,要核对锚索编号是否与孔号一致,确认无误后,再以高压风清孔一次,即可着手安装锚索。 安装下倾锚索比较简单,没有更多的技术问题。安装上倾和水平锚索时要注意以下四点:检查定位止浆环和限浆环的位置,损坏的,按技术要求更换;检查排气管的位置和畅通情况;锚索送入孔内,当定位止浆环到达孔口时,停止推送,安装注浆管和单向阀门;锚索到位后,再检查一遍排气管是否畅通,若不畅通,拔出锚索,排除故障后重新送索。 4.注浆 预应力锚索施工过程中,一次注浆管宜与锚索一起放入钻孔,注浆管内端距孔底500~1000mm,二次高压注浆的出浆孔和端头应密封,保证一次注浆时浆液不进入二次高压注浆管内。二次高压注浆应在一次注浆形成的锚固体强度达到 5.Mpa 后进行,二次注浆的压力为 4Mpa,如此注浆量应小于一次注浆量。5.立锚墩 锚墩的作用是把锚具的集中荷载传递到岩面和调整岩面受力方向。为了使锚墩上表面与锚索轴线垂直,预先将一根外径与钻头直径相同的薄壁钢管和垫板正交焊牢,浇筑锚墩前将钢管的另一端插入钻孔即可。 6.锚索的张拉 张拉锚索前需对张拉设备进行标定.标定时,将千斤顶、油管、压力表和高压油泵联好,在压力机上用千斤顶主动出力的方法反复试验三次,取平均值,绘出千斤顶出力(KN)和压力表指示的压强(MPa)曲线,作为锚索张拉时的依据。因国产压力表初始起动压强不完全相同,所以,标定曲线上必须注明标定时的压力表号,使用中不得调换。压力表损坏或拆装千斤顶后,要重新标定。 若锚索是由少数钢纹线组成,可采纳整体分级张拉的程序,每级稳定时间 2~3min;若锚索...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

预应力锚索施工工艺-

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
