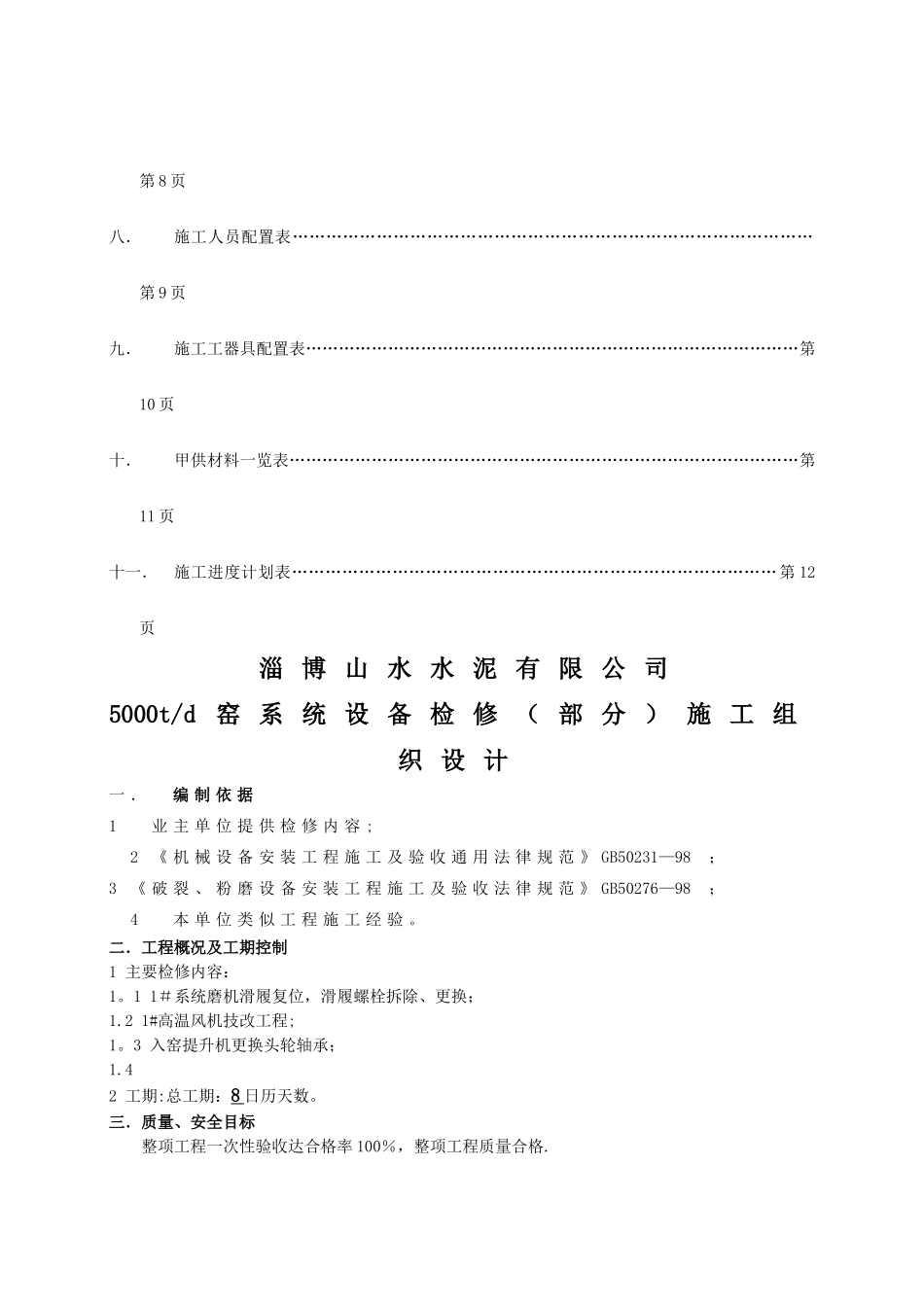

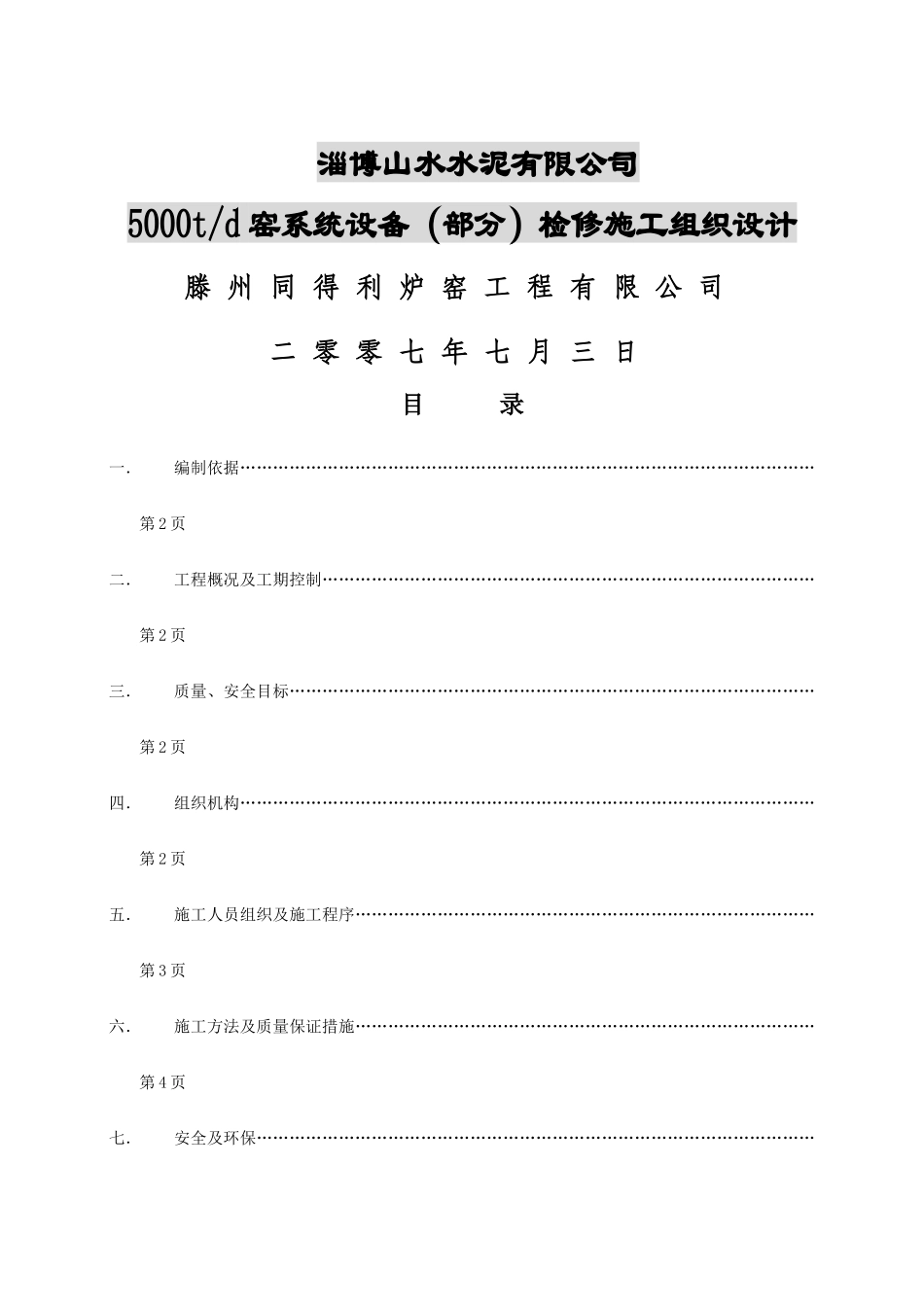

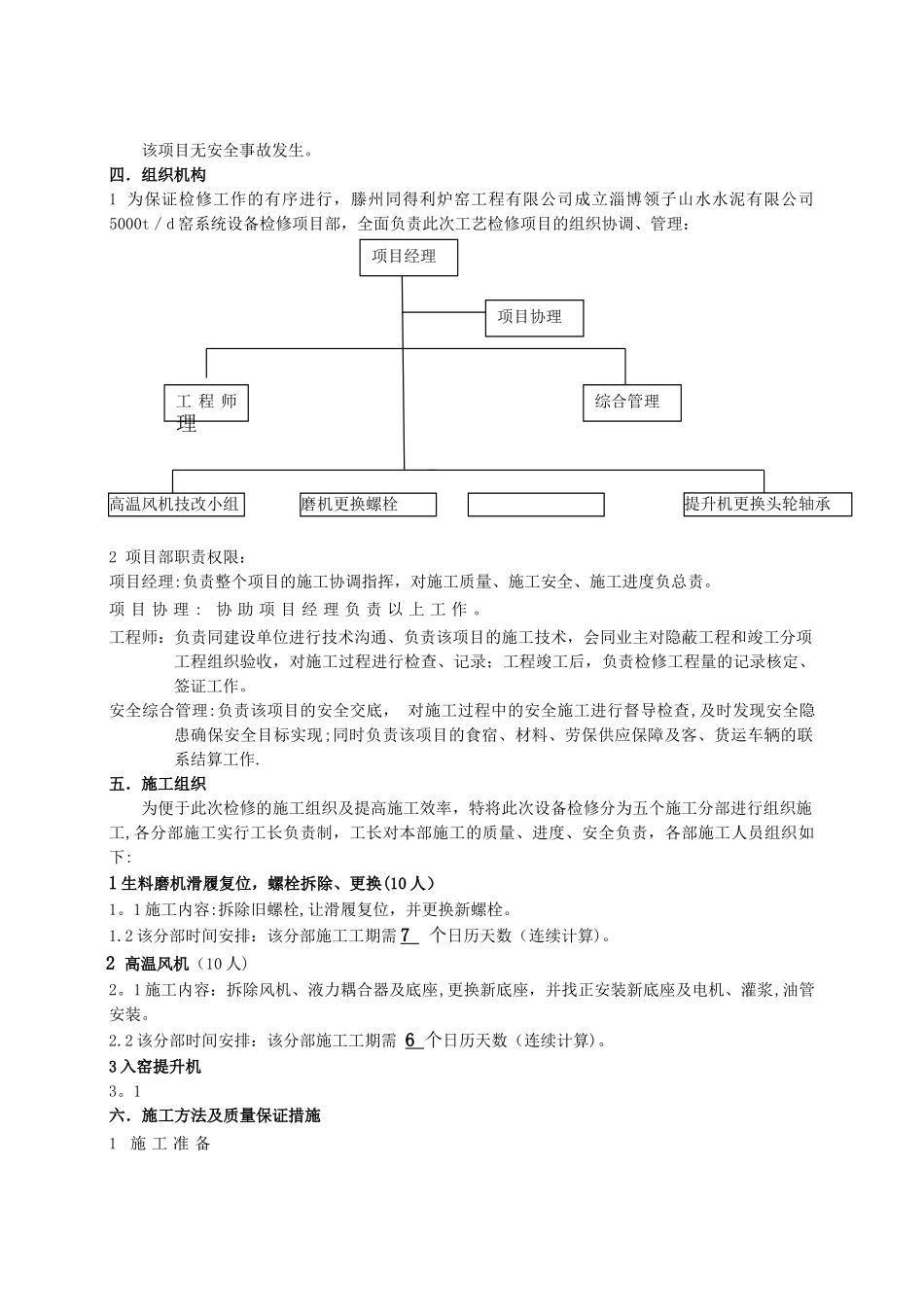

淄博山水水泥有限公司5000t/d 窑系统设备(部分)检修施工组织设计滕 州 同 得 利 炉 窑 工 程 有 限 公 司二 零 零 七 年 七 月 三 日目 录一.编制依据……………………………………………………………………………………………第 2 页二.工程概况及工期控制………………………………………………………………………………第 2 页三.质量、安全目标……………………………………………………………………………………第 2 页四.组织机构……………………………………………………………………………………………第 2 页五.施工人员组织及施工程序…………………………………………………………………………第 3 页六.施工方法及质量保证措施…………………………………………………………………………第 4 页七.安全及环保…………………………………………………………………………………………第 8 页八.施工人员配置表………………………………………………………………………………… 第 9 页九.施工工器具配置表………………………………………………………………………………第10 页十.甲供材料一览表…………………………………………………………………………………第11 页十一.施工进度计划表……………………………………………………………………………第 12页 淄 博 山 水 水 泥 有 限 公 司5000t/d窑 系 统 设 备 检 修 ( 部 分 ) 施 工 组织 设 计一 . 编 制 依 据1 业 主 单 位 提 供 检 修 内 容 ;2 《 机 械 设 备 安 装 工 程 施 工 及 验 收 通 用 法 律 规 范 》 GB50231—98;3 《 破 裂 、 粉 磨 设 备 安 装 工 程 施 工 及 验 收 法 律 规 范 》 GB50276—98; 4 本 单 位 类 似 工 程 施 工 经 验 。二.工程概况及工期控制1 主要检修内容:1。1 1#系统磨机滑履复位,滑履螺栓拆除、更换;1.2 1#高温风机技改工程;1。3 入窑提升机更换头轮轴承;1.4 2 工期:总工期:8 日历天数。三.质量、安全目标整项工程一次性验收达合格率 100%,整项工程质量合格.该项目无安全事故发生。四.组织机构1 为保证检修工作的有序进行,滕州同得利炉窑工程有限公司成立淄博领子山水水泥有限公司5000t/d 窑系统设备检修项目部,全面负责此次工艺检修项目的组...
