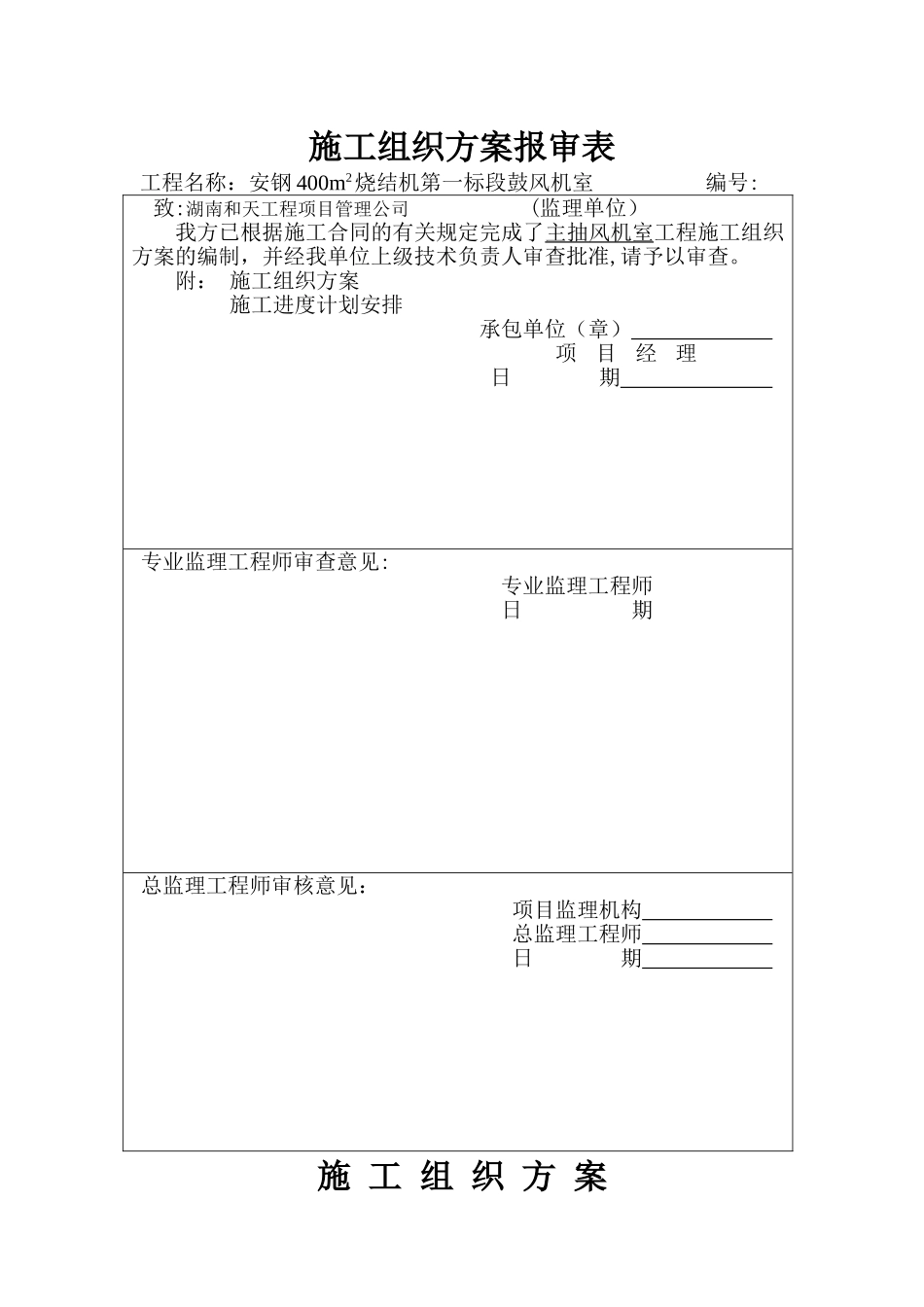

施工组织方案报审表工程名称:安钢 400m2烧结机第一标段鼓风机室 编号:致:湖南和天工程项目管理公司 (监理单位) 我方已根据施工合同的有关规定完成了主抽风机室工程施工组织方案的编制,并经我单位上级技术负责人审查批准,请予以审查

附: 施工组织方案 施工进度计划安排承包单位(章) 项 目 经 理 日 期 专业监理工程师审查意见:专业监理工程师 日 期 总监理工程师审核意见:项目监理机构 总监理工程师 日 期 施 工 组 织 方 案编制: 编审: 审核: 华冶安钢工程项目部 年 月 日目 录1
编制依据2 工程概况3
基础验收及处理5
安装顺序及方法6
风机的试运转及质量保证措施7
职业健康安全、文明施工管理措施1 编制依据1
1 施工合同1
2 施工图纸《主抽风机室工艺图》《烧结风机设备图》1
3《冶金机械设备安装工程施工及验收法律规范、通用规定》烧结设备(YBJ213-88)1
4《机械设备安装工程施工及验收》等国家现行有关规程、法律规范及技术标准,各种标准手册
2 工程概况 安钢 400m2烧结机第一标段主抽风机室鼓风机的安装,两台风机,型号为 2248AZ/1790;单重 129
63T;介质:烧结烟气;流量是333
33 m 3/s, 全 压 升 :17500Pa ; 入 口 温 度 : 120℃ ; 含 尘 量 :≤150mg/m3 入口密度:0
725Kg/ m3 ; 风机转速 1000r/min;轴功率:6736KW;;风机转动惯量:16500Kg m3;电机型号为 TD7400—6/1730,额定功率为 7400KW,额定电压 10KV
厂房内有一台 32/5T 天车可以用来进行设备的吊装

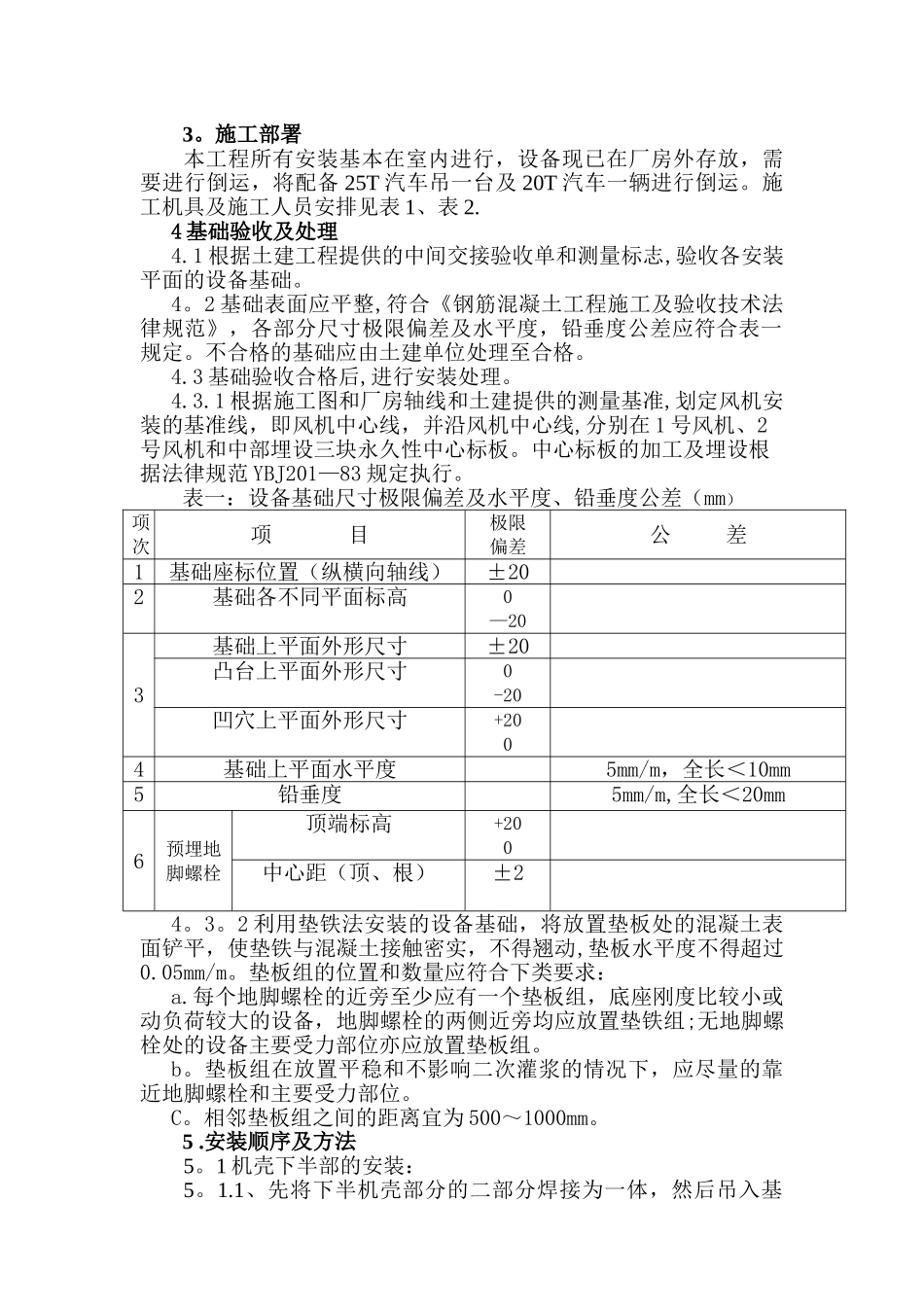

施工部署本工程所有安装基本在室内进行,设备现已在厂房外存放,需要进行倒运,将配备 25T 汽车吊一台及 20T 汽车一辆进行倒运
施工机具及施工人员安
