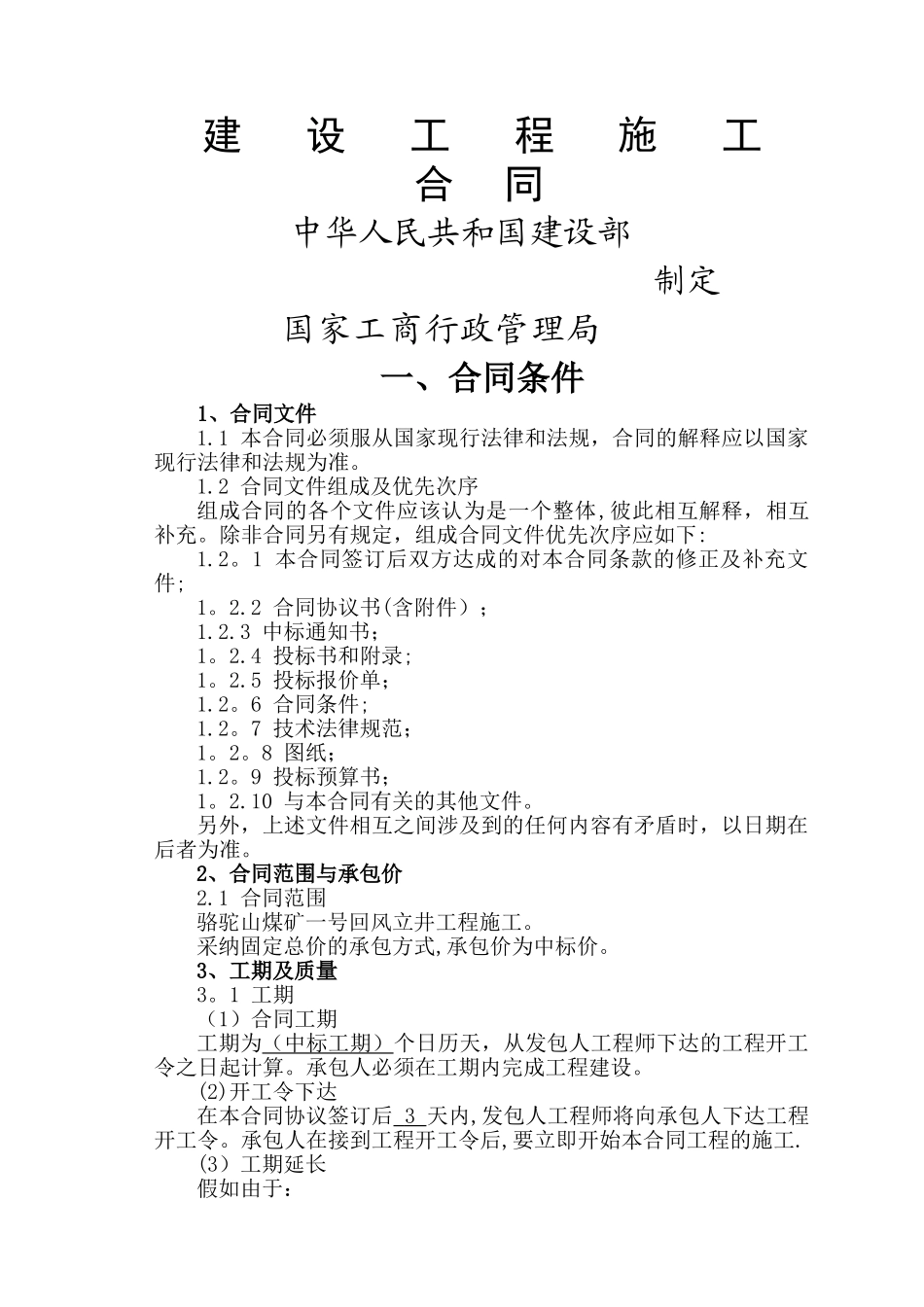

建 设 工 程 施 工 合 同中华人民共和国建设部 制定国家工商行政管理局一、合同条件1、合同文件1
1 本合同必须服从国家现行法律和法规,合同的解释应以国家现行法律和法规为准
2 合同文件组成及优先次序组成合同的各个文件应该认为是一个整体,彼此相互解释,相互补充
除非合同另有规定,组成合同文件优先次序应如下:1
1 本合同签订后双方达成的对本合同条款的修正及补充文件;1
2 合同协议书(含附件);1
3 中标通知书;1
4 投标书和附录;1
5 投标报价单;1
6 合同条件;1
7 技术法律规范;1
8 图纸;1
9 投标预算书;1
10 与本合同有关的其他文件
另外,上述文件相互之间涉及到的任何内容有矛盾时,以日期在后者为准
2、合同范围与承包价2
1 合同范围骆驼山煤矿一号回风立井工程施工
采纳固定总价的承包方式,承包价为中标价
3、工期及质量3
1 工期(1)合同工期工期为(中标工期)个日历天,从发包人工程师下达的工程开工令之日起计算
承包人必须在工期内完成工程建设
(2)开工令下达在本合同协议签订后 3 天内,发包人工程师将向承包人下达工程开工令
承包人在接到工程开工令后,要立即开始本合同工程的施工

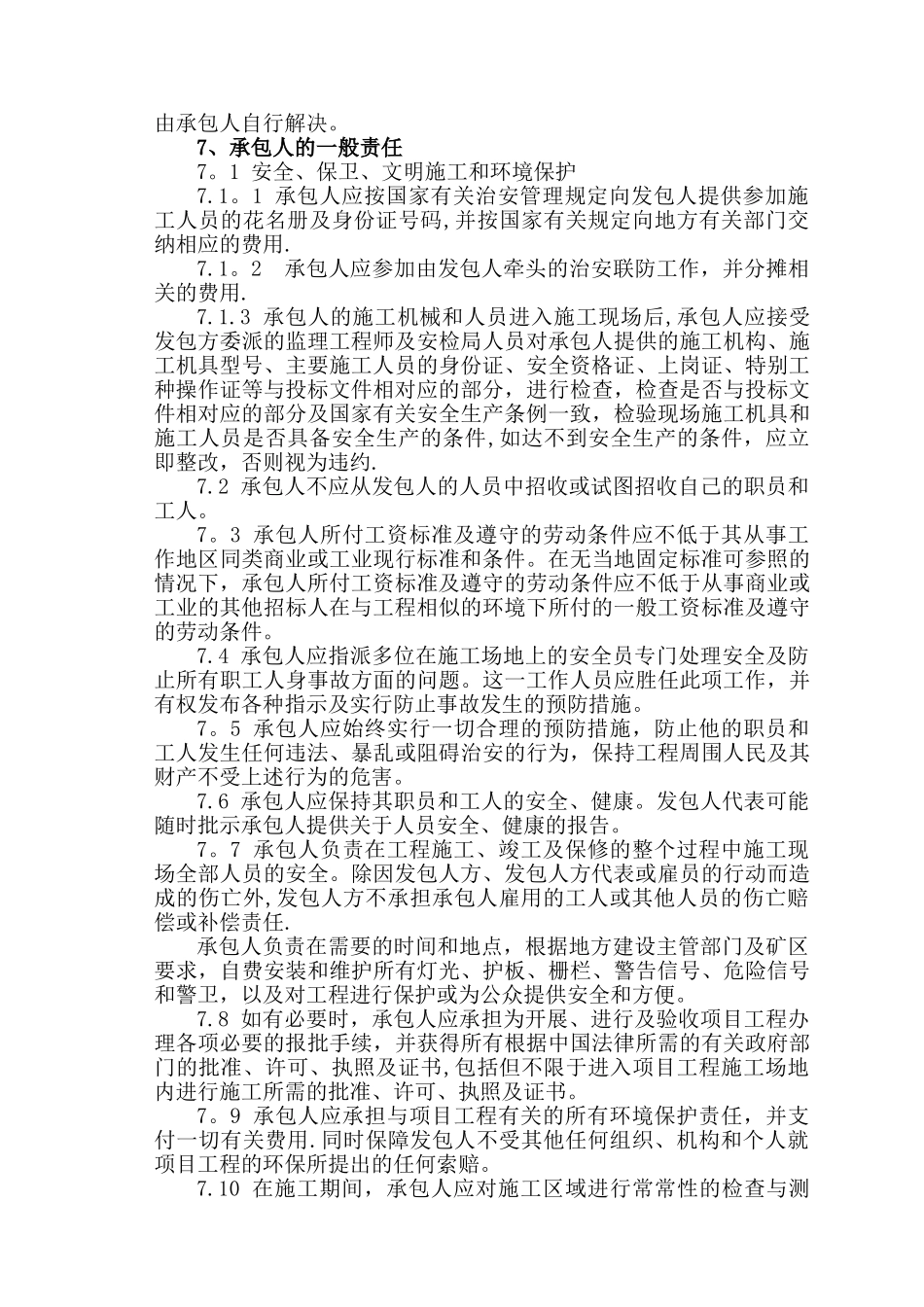

(3)工期延长假如由于:⑴ 额外或附加的工作量或性质改变;⑵ 本合同条款所指的延误原因;⑶ 发包人工程师的任何非正当理由的延误、阻碍或阻止;⑷ 任何执行发包人代表下达的对于非承包人责任指令的临时停工;⑸ 可能发生的其他特别情况,而不是由于承包人的失误或承包人应负责的违约
则承包人有权得到工期延长
(4)工期延误的处罚投标人应充分考虑由于大风、大雨等气象、气候条件影响而不能正常施工的风险
如非发包人方原因或其他不可抗力影响而使工期误期,应向发包人方赔偿费用
误期时间从正式开工之日起(中标工期)个日历天后开始计算,每超过一天按
