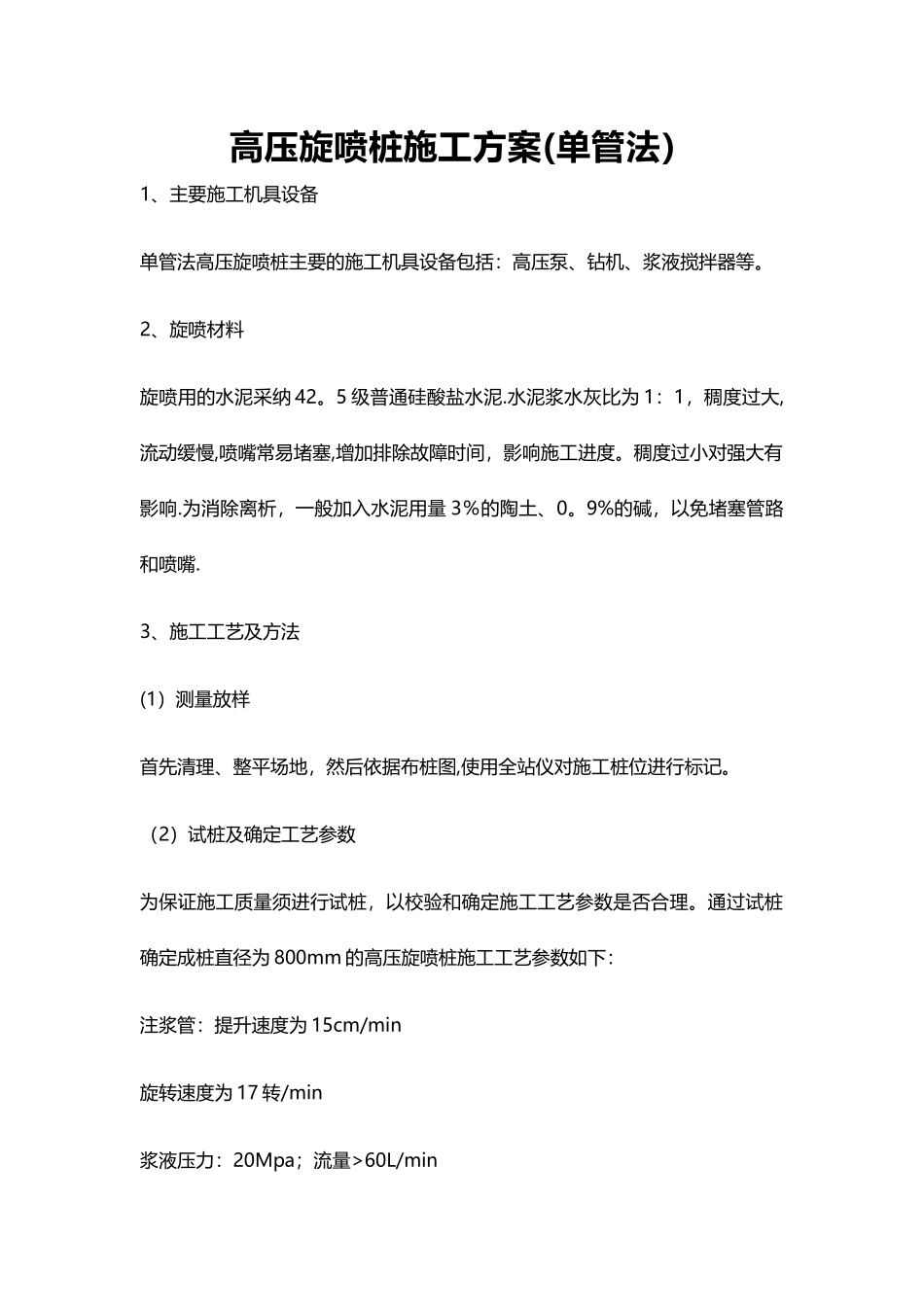

高压旋喷桩施工方案(单管法)1、主要施工机具设备单管法高压旋喷桩主要的施工机具设备包括:高压泵、钻机、浆液搅拌器等
2、旋喷材料旋喷用的水泥采纳 42
5 级普通硅酸盐水泥
水泥浆水灰比为 1:1,稠度过大,流动缓慢,喷嘴常易堵塞,增加排除故障时间,影响施工进度
稠度过小对强大有影响
为消除离析,一般加入水泥用量 3%的陶土、0
9%的碱,以免堵塞管路和喷嘴
3、施工工艺及方法(1)测量放样首先清理、整平场地,然后依据布桩图,使用全站仪对施工桩位进行标记
(2)试桩及确定工艺参数为保证施工质量须进行试桩,以校验和确定施工工艺参数是否合理

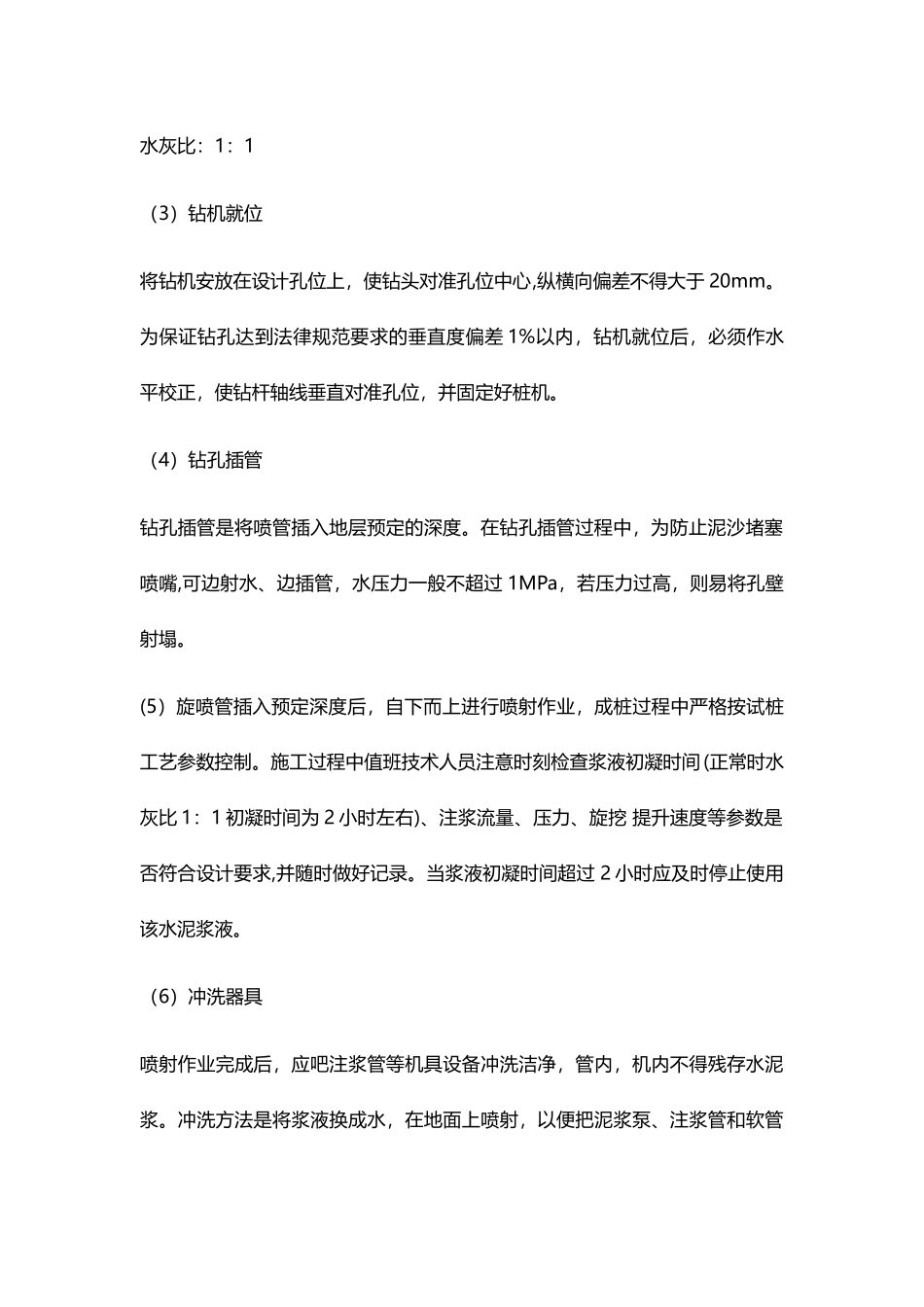

通过试桩确定成桩直径为 800mm 的高压旋喷桩施工工艺参数如下:注浆管:提升速度为 15cm/min旋转速度为 17 转/min浆液压力:20Mpa;流量>60L/min水灰比:1:1(3)钻机就位将钻机安放在设计孔位上,使钻头对准孔位中心,纵横向偏差不得大于 20mm
为保证钻孔达到法律规范要求的垂直度偏差 1%以内,钻机就位后,必须作水平校正,使钻杆轴线垂直对准孔位,并固定好桩机
(4)钻孔插管钻孔插管是将喷管插入地层预定的深度
在钻孔插管过程中,为防止泥沙堵塞喷嘴,可边射水、边插管,水压力一般不超过 1MPa,若压力过高,则易将孔壁射塌
(5)旋喷管插入预定深度后,自下而上进行喷射作业,成桩过程中严格按试桩工艺参数控制
施工过程中值班技术人员注意时刻检查浆液初凝时间 (正常时水灰比 1:1 初凝时间为 2 小时左右)、注浆流量、压力、旋挖 提升速度等参数是否符合设计要求,并随时做好记录
当浆液初凝时间超过 2 小时应及时停止使用该水泥浆液
(6)冲洗器具喷射作业完成后,应吧注浆管等机具设备冲洗洁净,管内,机内不得残存水泥浆
冲洗方法是将浆液换成水,在地面上喷射,以便把泥浆泵、注浆管和软管内的浆液全部排除

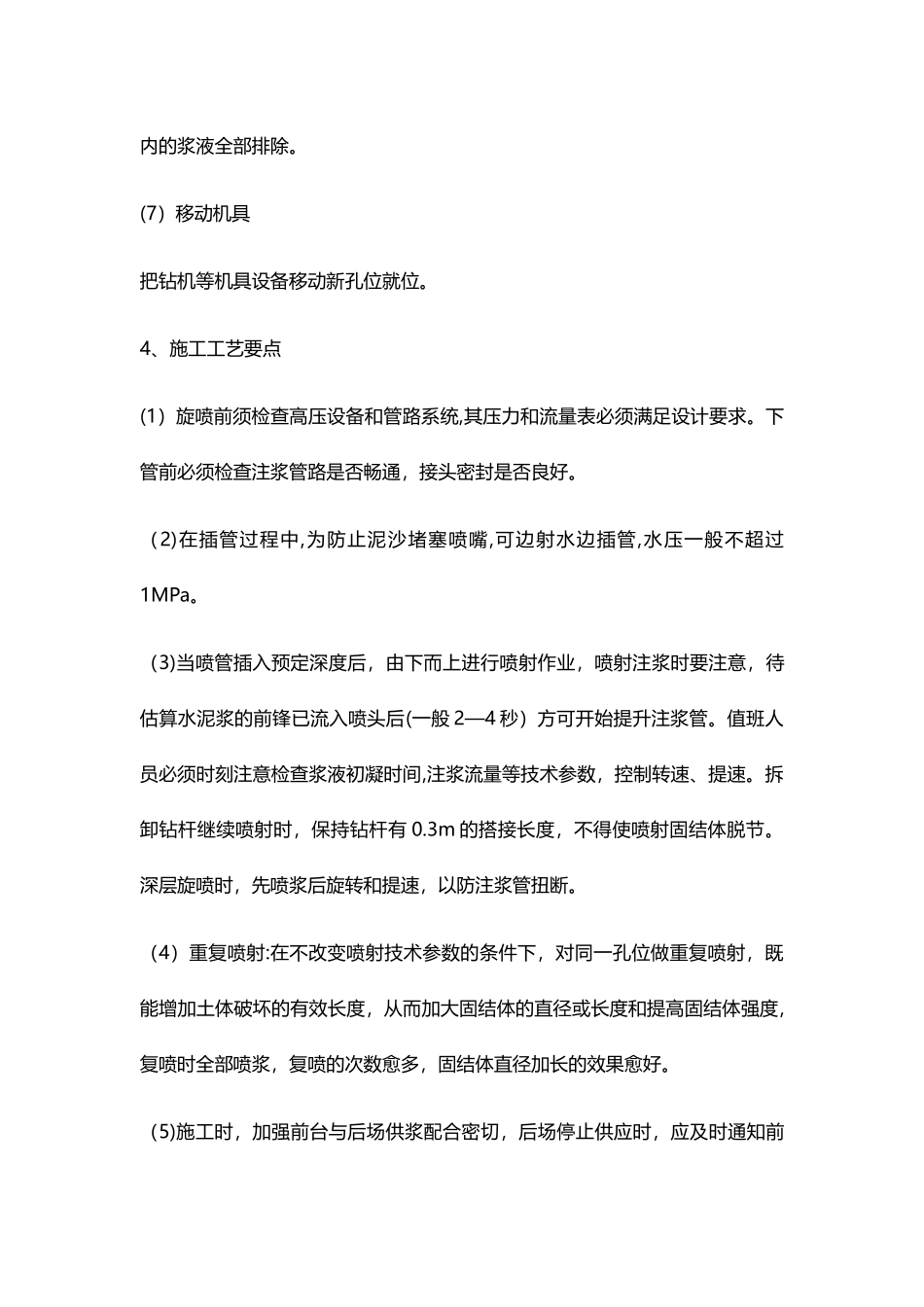

(7)移动机具把钻机等机具设
