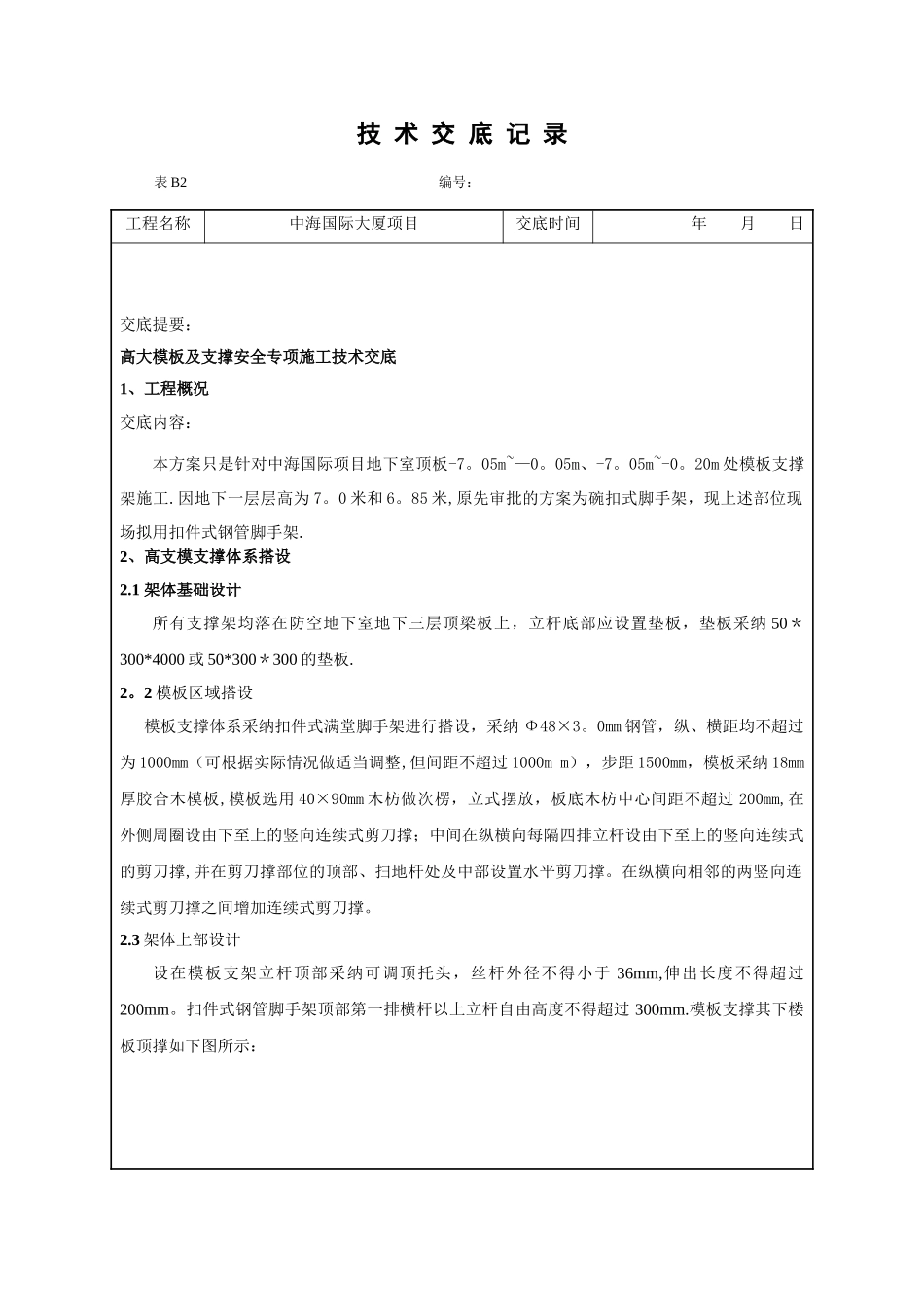

技 术 交 底 记 录表 B2 编号:工程名称中海国际大厦项目交底时间 年 月 日交底提要:高大模板及支撑安全专项施工技术交底1、工程概况交底内容:本方案只是针对中海国际项目地下室顶板-7
05m~—0
05m、-7
05m~-0
20m 处模板支撑架施工
因地下一层层高为 7
0 米和 6
85 米,原先审批的方案为碗扣式脚手架,现上述部位现场拟用扣件式钢管脚手架
2、高支模支撑体系搭设2
1 架体基础设计所有支撑架均落在防空地下室地下三层顶梁板上,立杆底部应设置垫板,垫板采纳 50*300*4000 或 50*300*300 的垫板
2 模板区域搭设模板支撑体系采纳扣件式满堂脚手架进行搭设,采纳 Φ48×3
0mm 钢管,纵、横距均不超过为 1000mm(可根据实际情况做适当调整,但间距不超过 1000m m),步距 1500mm,模板采纳 18mm厚胶合木模板,模板选用 40×90mm 木枋做次楞,立式摆放,板底木枋中心间距不超过 200mm,在外侧周圈设由下至上的竖向连续式剪刀撑;中间在纵横向每隔四排立杆设由下至上的竖向连续式的剪刀撑,并在剪刀撑部位的顶部、扫地杆处及中部设置水平剪刀撑
在纵横向相邻的两竖向连续式剪刀撑之间增加连续式剪刀撑
3 架体上部设计设在模板支架立杆顶部采纳可调顶托头,丝杆外径不得小于 36mm,伸出长度不得超过200mm
扣件式钢管脚手架顶部第一排横杆以上立杆自由高度不得超过 300mm
模板支撑其下楼板顶撑如下图所示:技 术 交 底 记 录表 B2 编号:工程名称中海国际大厦项目交底时间 年 月 日交底提要:高大模板及支撑安全专项施工技术交底交底内容:技 术 交 底 记 录表 B2 编号:工程名称中海国际大厦项目交底时间 年 月 日交底提要:高大模板及支撑安全专项施工技术交底交底内容:2

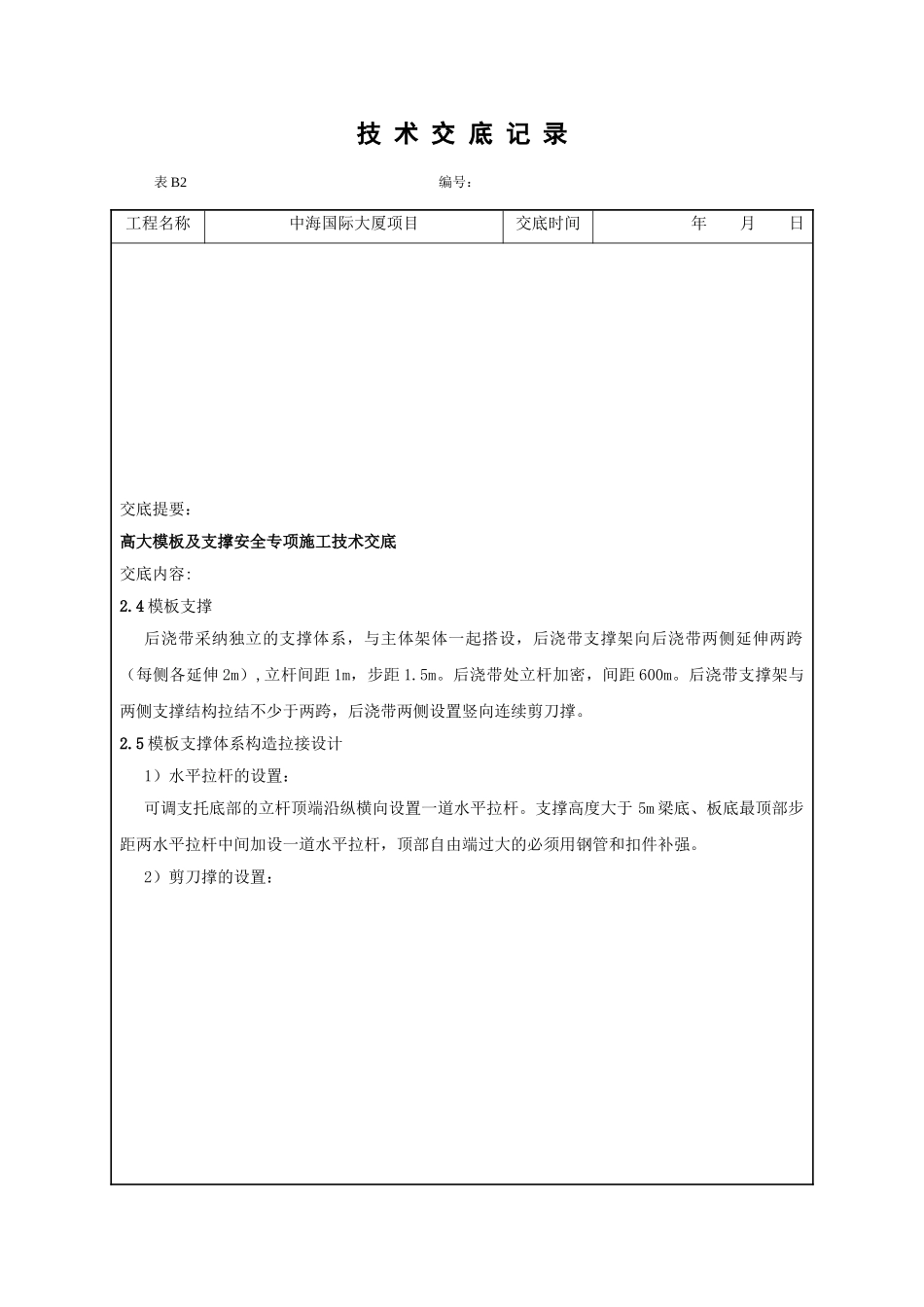

4 模板支撑后浇带采纳独立的支撑体系,与主体
