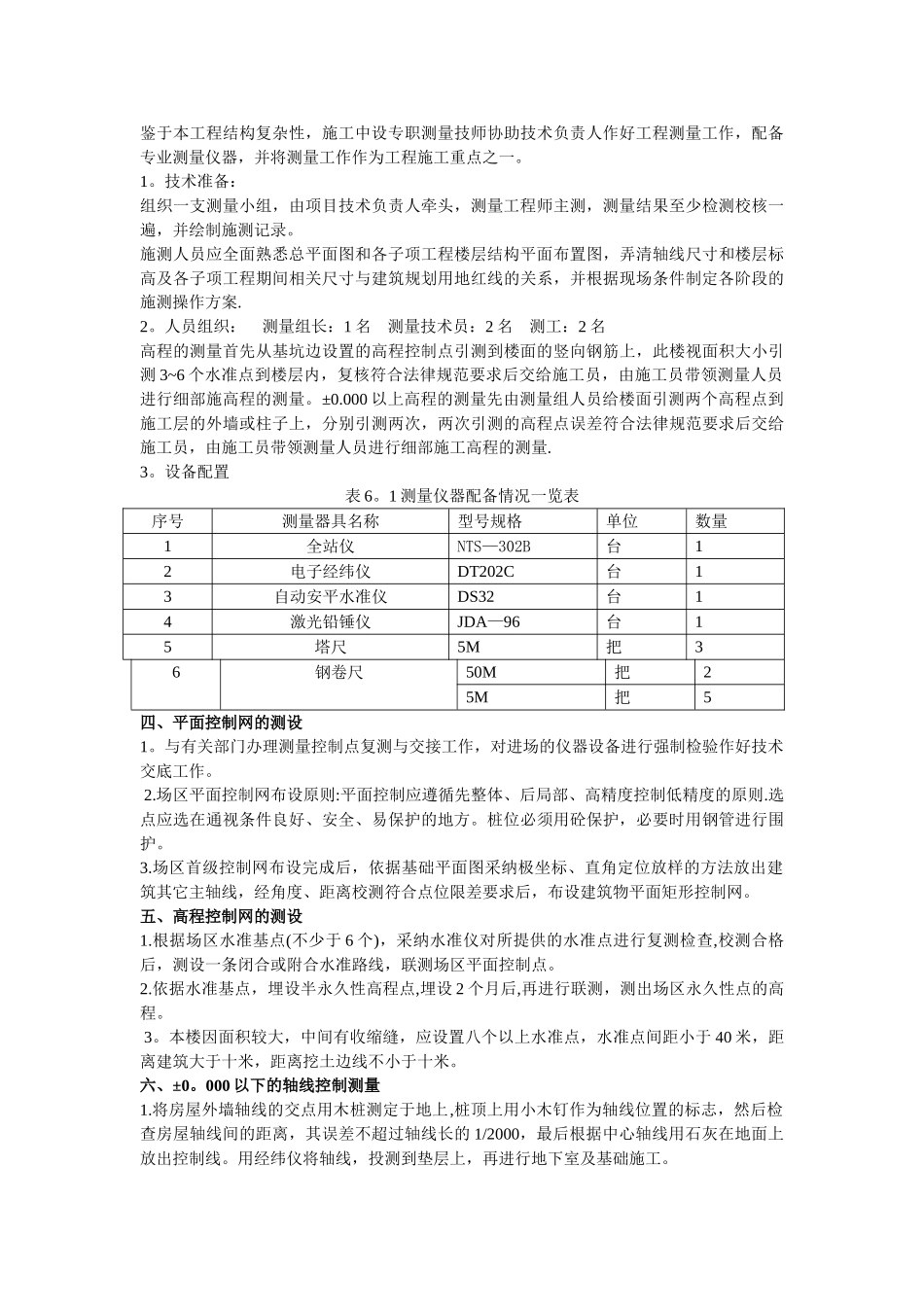

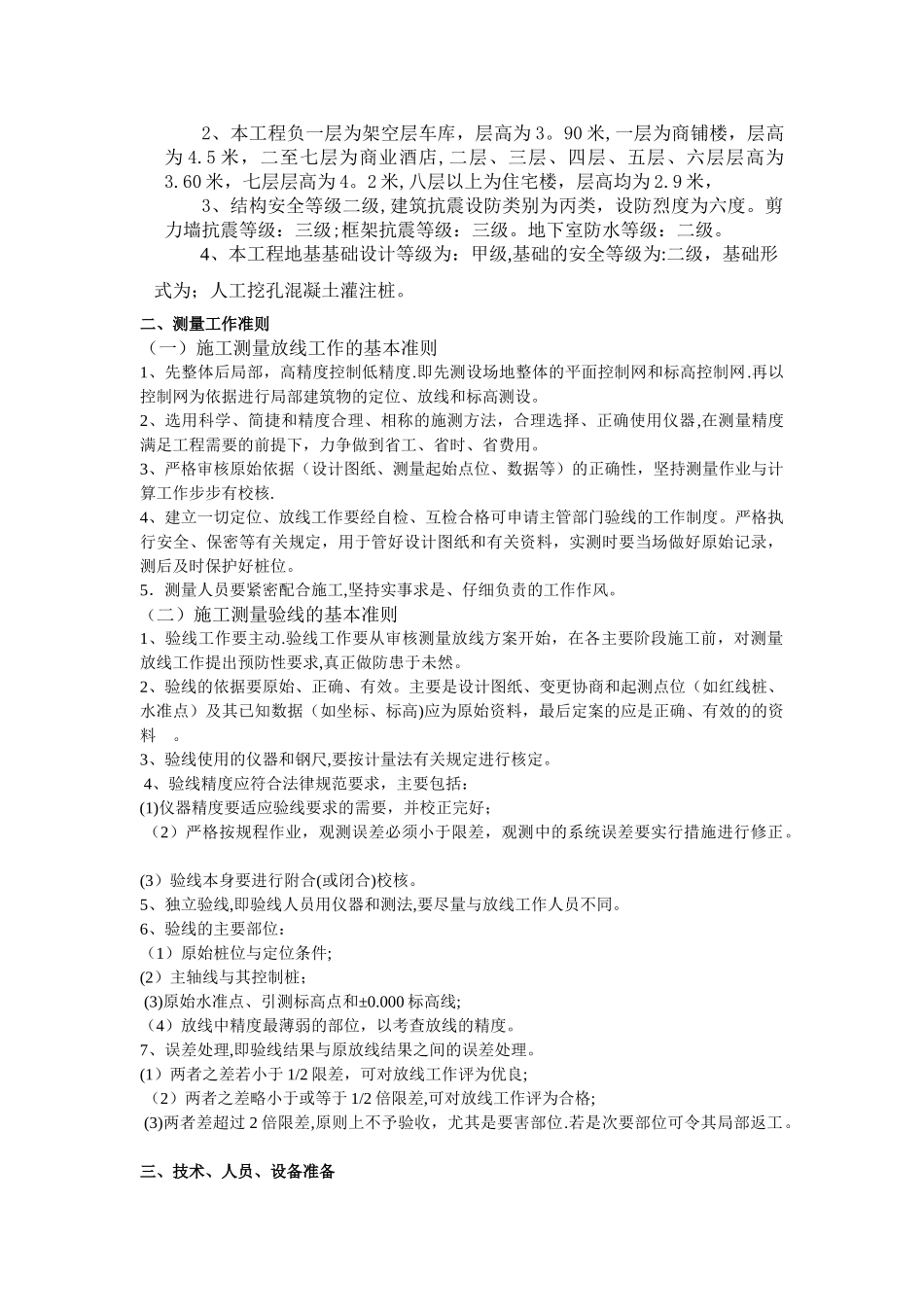

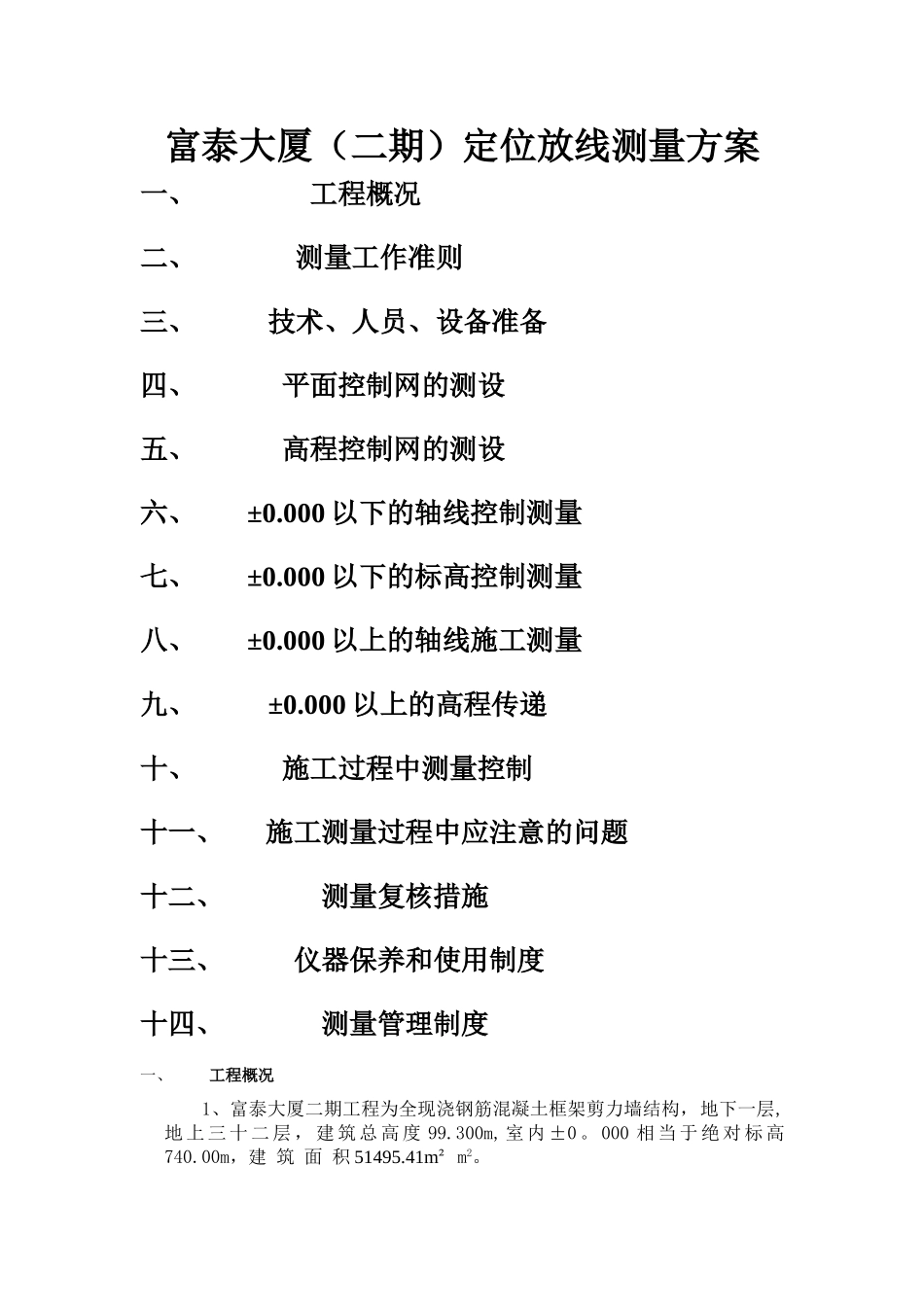

富泰大厦(二期)定位放线测量方案一、 工程概况二、 测量工作准则三、 技术、人员、设备准备四、 平面控制网的测设五、 高程控制网的测设六、 ±0.000 以下的轴线控制测量七、 ±0.000 以下的标高控制测量八、 ±0.000 以上的轴线施工测量九、 ±0.000 以上的高程传递十、 施工过程中测量控制十一、 施工测量过程中应注意的问题十二、 测量复核措施十三、 仪器保养和使用制度十四、 测量管理制度一、 工程概况1、富泰大厦二期工程为全现浇钢筋混凝土框架剪力墙结构,地下一层,地 上 三 十 二 层 , 建 筑 总 高 度 99.300m, 室 内 ±0 。 000 相 当 于 绝 对 标 高740.00m,建 筑 面 积 51495.41m² m2。2、本工程负一层为架空层车库,层高为 3。90 米,一层为商铺楼,层高为 4.5 米,二至七层为商业酒店,二层、三层、四层、五层、六层层高为3.60 米,七层层高为 4。2 米,八层以上为住宅楼,层高均为 2.9 米,3、结构安全等级二级,建筑抗震设防类别为丙类,设防烈度为六度。剪力墙抗震等级:三级;框架抗震等级:三级。地下室防水等级:二级。4、本工程地基基础设计等级为:甲级,基础的安全等级为:二级,基础形式为;人工挖孔混凝土灌注桩。二、测量工作准则 (一)施工测量放线工作的基本准则 1、先整体后局部,高精度控制低精度.即先测设场地整体的平面控制网和标高控制网.再以控制网为依据进行局部建筑物的定位、放线和标高测设。 2、选用科学、简捷和精度合理、相称的施测方法,合理选择、正确使用仪器,在测量精度满足工程需要的前提下,力争做到省工、省时、省费用。 3、严格审核原始依据(设计图纸、测量起始点位、数据等)的正确性,坚持测量作业与计算工作步步有校核. 4、建立一切定位、放线工作要经自检、互检合格可申请主管部门验线的工作制度。严格执行安全、保密等有关规定,用于管好设计图纸和有关资料,实测时要当场做好原始记录,测后及时保护好桩位。 5.测量人员要紧密配合施工,坚持实事求是、仔细负责的工作作风。 (二)施工测量验线的基本准则 1、验线工作要主动.验线工作要从审核测量放线方案开始,在各主要阶段施工前,对测量放线工作提出预防性要求,真正做防患于未然。 2、验线的依据要原始、正确、有效。主要是设计图纸、变更协商和起测点位(如红线桩、水准点)及其已知数据(如坐标、标高)应为原始资料,最后定案的应是正确、有效的的资料 。 3、验...
