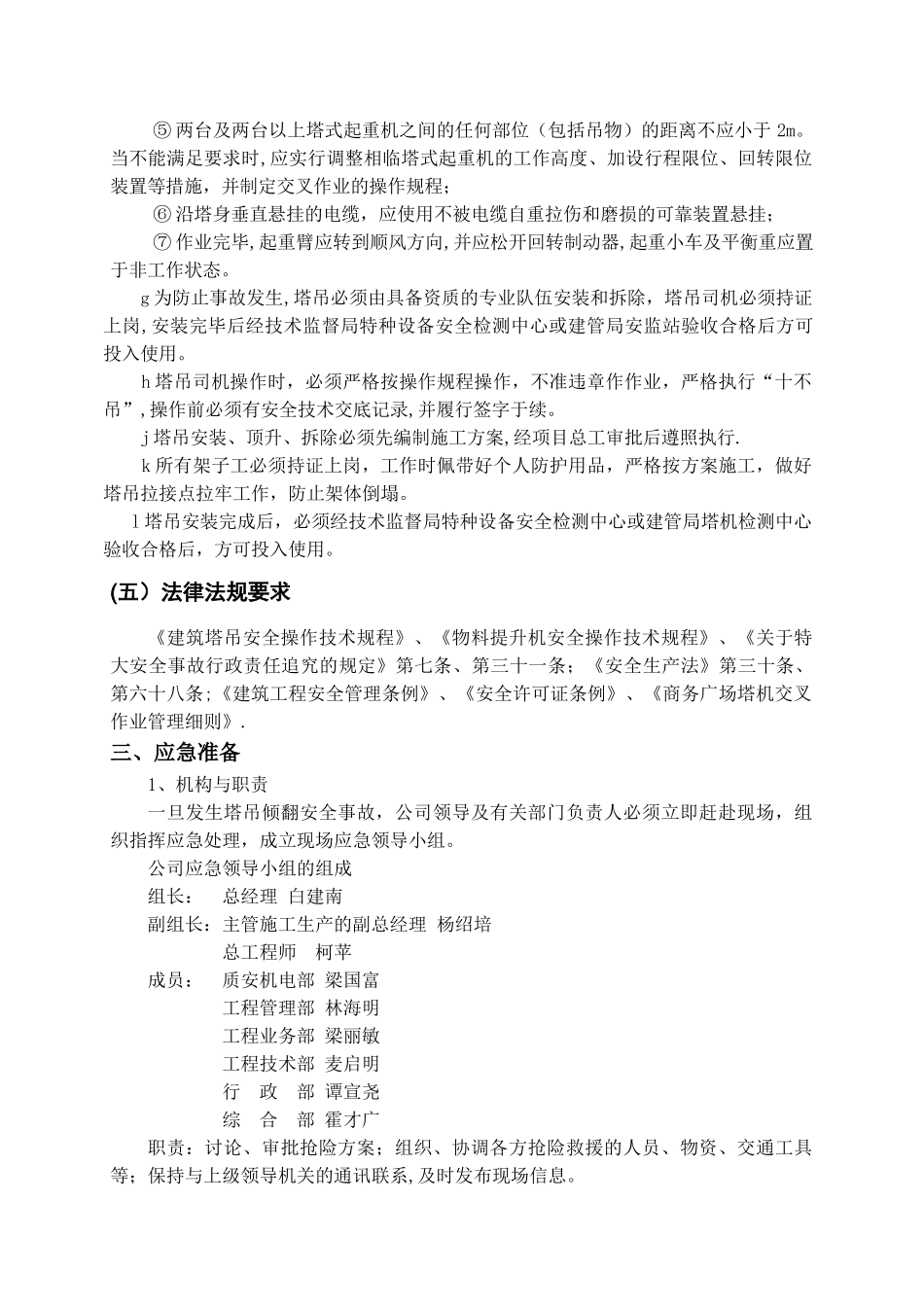

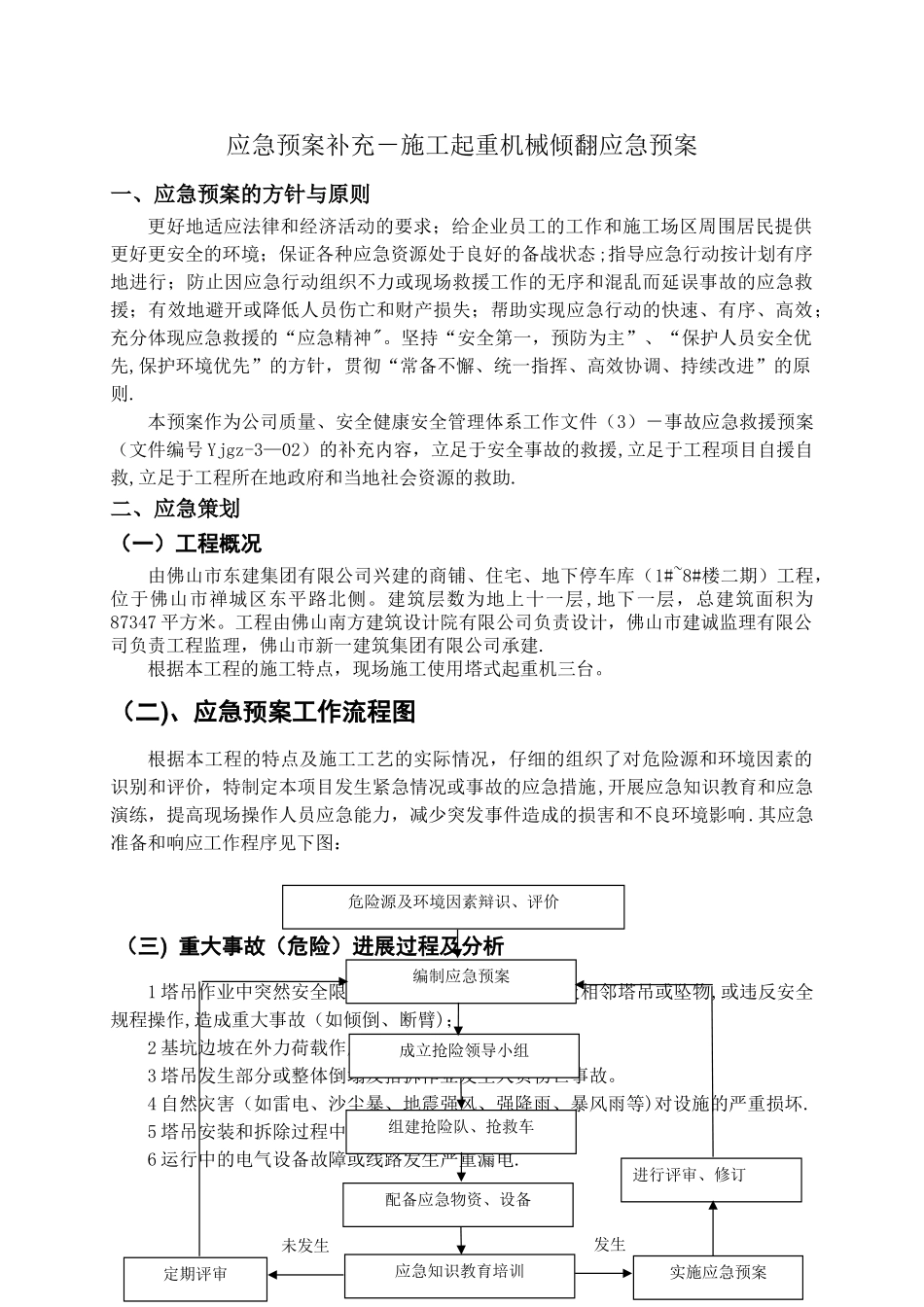

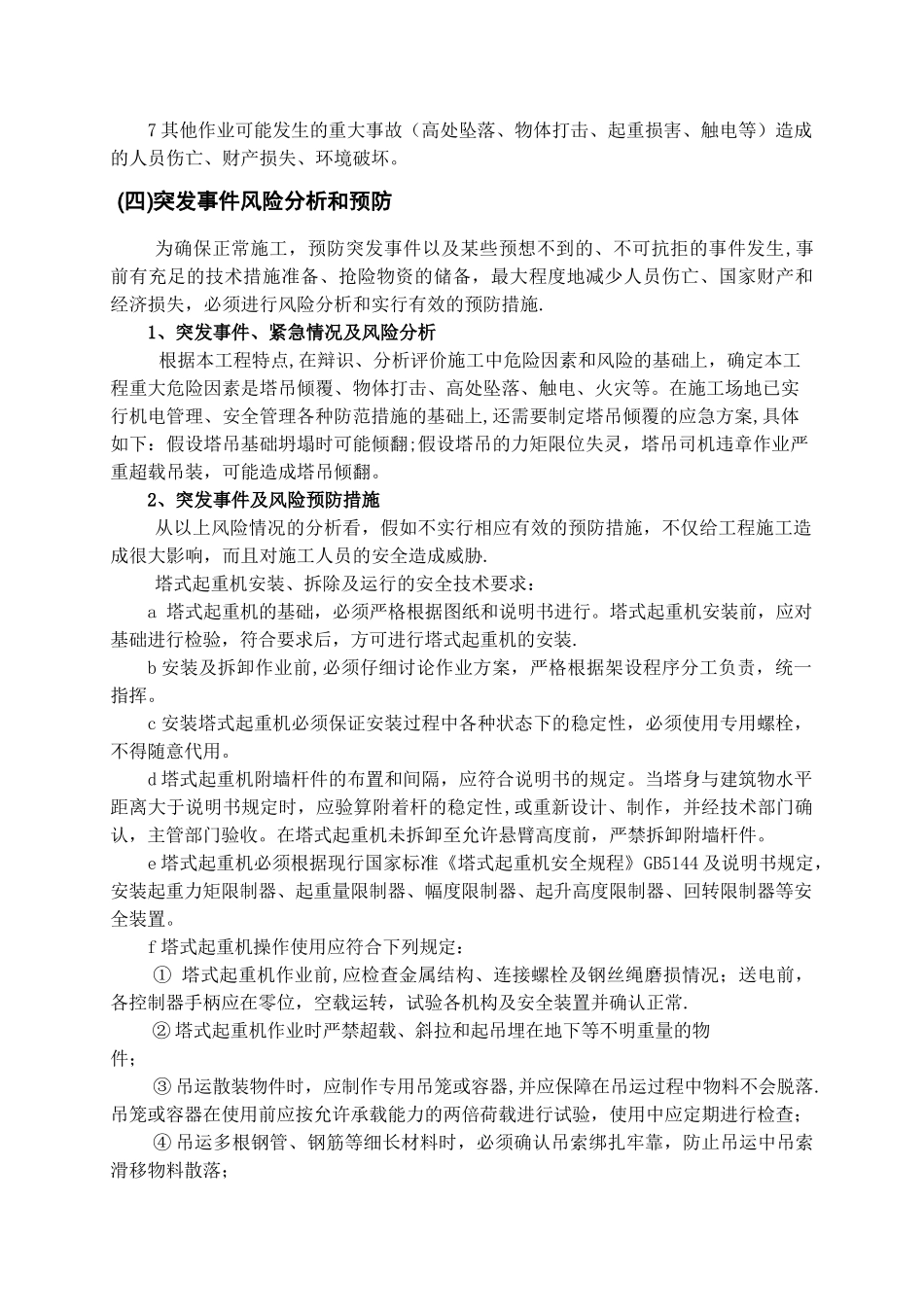

应急预案补充-施工起重机械倾翻应急预案一、应急预案的方针与原则更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避开或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神"。坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则.本预案作为公司质量、安全健康安全管理体系工作文件(3)-事故应急救援预案(文件编号 Yjgz-3—02)的补充内容,立足于安全事故的救援,立足于工程项目自援自救,立足于工程所在地政府和当地社会资源的救助.二、应急策划(一)工程概况由佛山市东建集团有限公司兴建的商铺、住宅、地下停车库(1#~8#楼二期)工程,位于佛山市禅城区东平路北侧。建筑层数为地上十一层,地下一层,总建筑面积为87347 平方米。工程由佛山南方建筑设计院有限公司负责设计,佛山市建诚监理有限公司负责工程监理,佛山市新一建筑集团有限公司承建.根据本工程的施工特点,现场施工使用塔式起重机三台。(二)、应急预案工作流程图根据本工程的特点及施工工艺的实际情况,仔细的组织了对危险源和环境因素的识别和评价,特制定本项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响.其应急准备和响应工作程序见下图:图 1 应急准备和响应工作程序图 (三) 重大事故(危险)进展过程及分析1 塔吊作业中突然安全限位装置失控,发生撞击护栏及相邻塔吊或坠物,或违反安全规程操作,造成重大事故(如倾倒、断臂);2 基坑边坡在外力荷载作用下滑坡倒塌.3 塔吊发生部分或整体倒塌及搭拆作业发生人员伤亡事故。4 自然灾害(如雷电、沙尘暴、地震强风、强降雨、暴风雨等)对设施的严重损坏.5 塔吊安装和拆除过程中发生的人员伤亡事故。6 运行中的电气设备故障或线路发生严重漏电.危险源及环境因素辩识、评价编制应急预案成立抢险领导小组组建抢险队、抢救车配备应急物资、设备应急知识教育培训定期评审实施应急预案进行评审、修订未发生发生7 其他作业可能发生的重大事故(高处坠落、物体打击、起重损害、触电等)造成的人员伤亡、财产损失、环境破...
