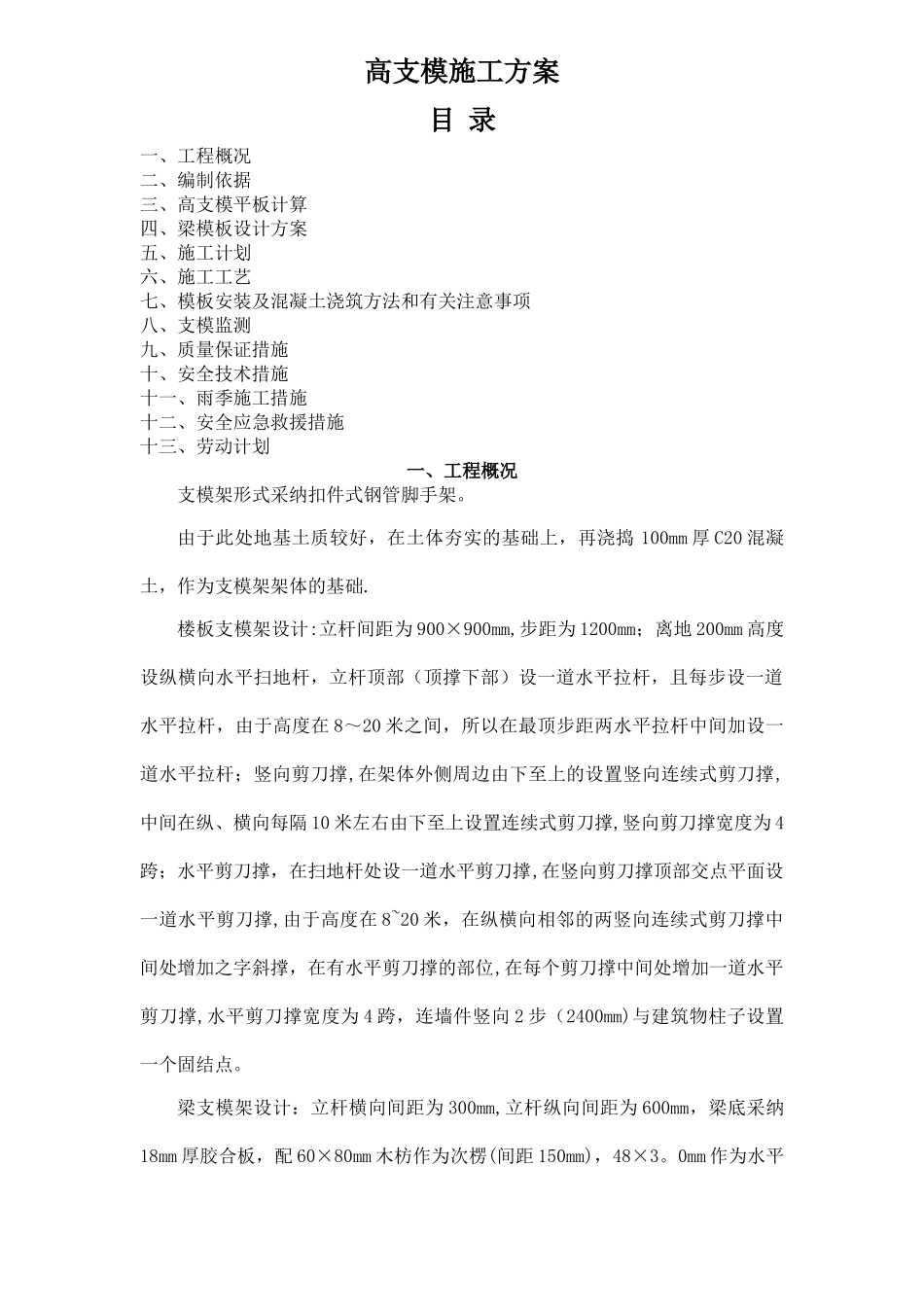

高支模施工方案目 录一、工程概况二、编制依据三、高支模平板计算四、梁模板设计方案五、施工计划六、施工工艺七、模板安装及混凝土浇筑方法和有关注意事项八、支模监测九、质量保证措施十、安全技术措施十一、雨季施工措施十二、安全应急救援措施十三、劳动计划一、工程概况支模架形式采纳扣件式钢管脚手架
由于此处地基土质较好,在土体夯实的基础上,再浇捣 100mm 厚 C20 混凝土,作为支模架架体的基础

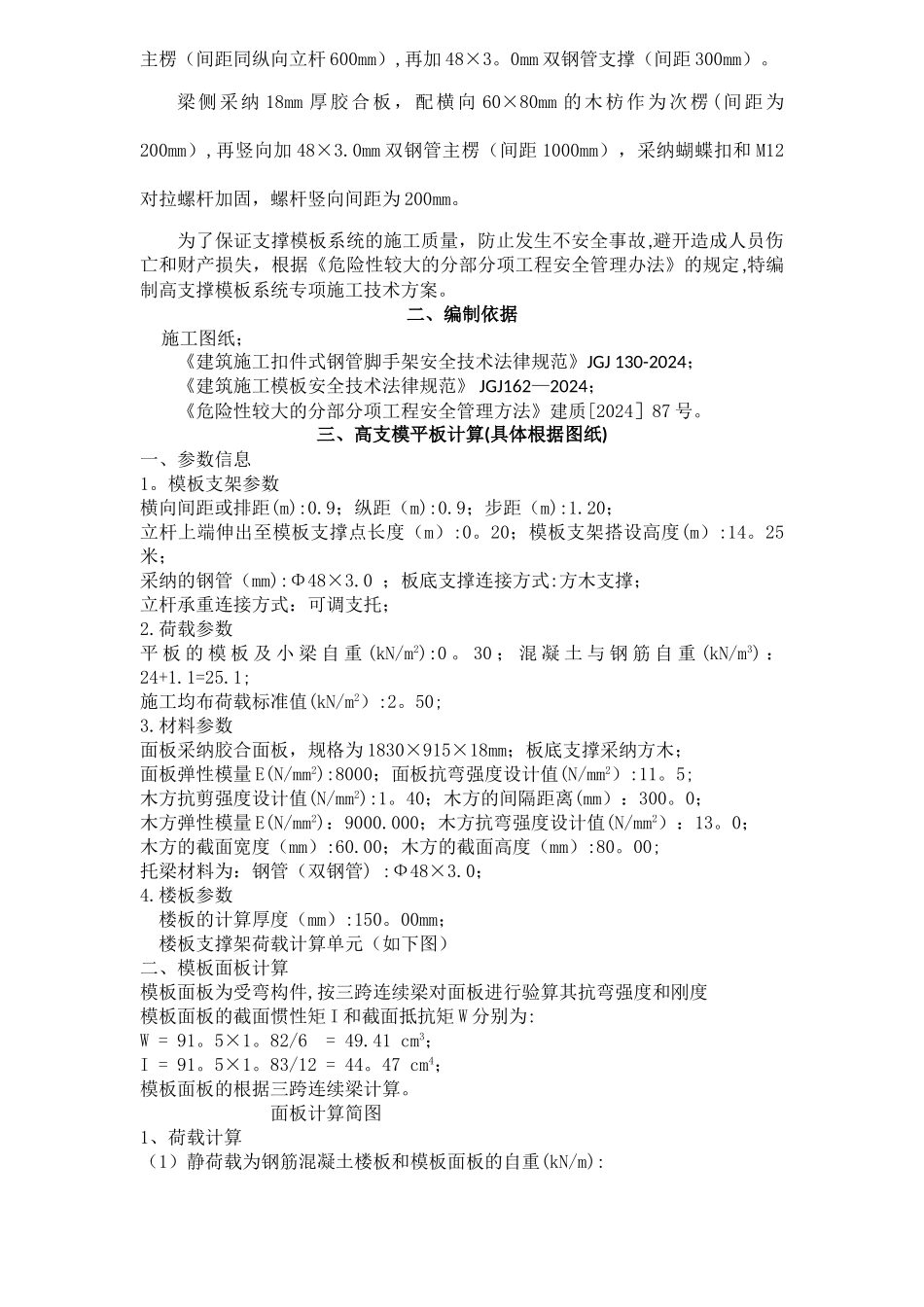

楼板支模架设计:立杆间距为 900×900mm,步距为 1200mm;离地 200mm 高度设纵横向水平扫地杆,立杆顶部(顶撑下部)设一道水平拉杆,且每步设一道水平拉杆,由于高度在 8~20 米之间,所以在最顶步距两水平拉杆中间加设一道水平拉杆;竖向剪刀撑,在架体外侧周边由下至上的设置竖向连续式剪刀撑,中间在纵、横向每隔 10 米左右由下至上设置连续式剪刀撑,竖向剪刀撑宽度为 4跨;水平剪刀撑,在扫地杆处设一道水平剪刀撑,在竖向剪刀撑顶部交点平面设一道水平剪刀撑,由于高度在 8~20 米,在纵横向相邻的两竖向连续式剪刀撑中间处增加之字斜撑,在有水平剪刀撑的部位,在每个剪刀撑中间处增加一道水平剪刀撑,水平剪刀撑宽度为 4 跨,连墙件竖向 2 步(2400mm)与建筑物柱子设置一个固结点

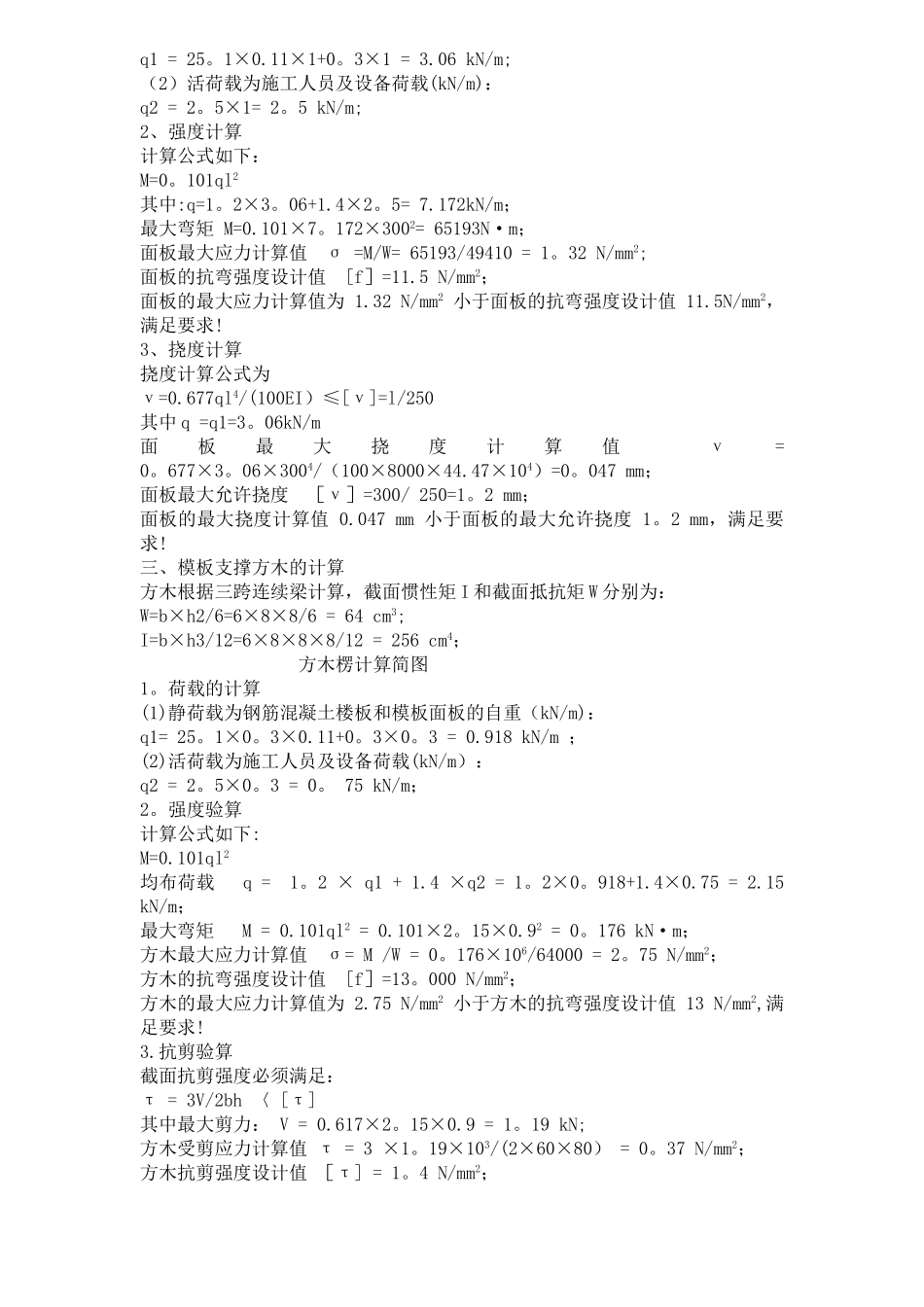

梁支模架设计:立杆横向间距为 300mm,立杆纵向间距为 600mm,梁底采纳18mm 厚胶合板,配 60×80mm 木枋作为次楞(间距 150mm),48×3
0mm 作为水平主楞(间距同纵向立杆 600mm),再加 48×3
0mm 双钢管支撑(间距 300mm)
梁侧采纳 18mm 厚胶合板,配横向 60×80mm 的木枋作为次楞(间距为200mm),再竖向加 48×3
0mm 双钢管主楞(间距 1000mm),采纳蝴蝶扣和 M12对拉螺杆加固,螺杆竖向间距为 200mm
为了保证支撑模板系统的施工质量
