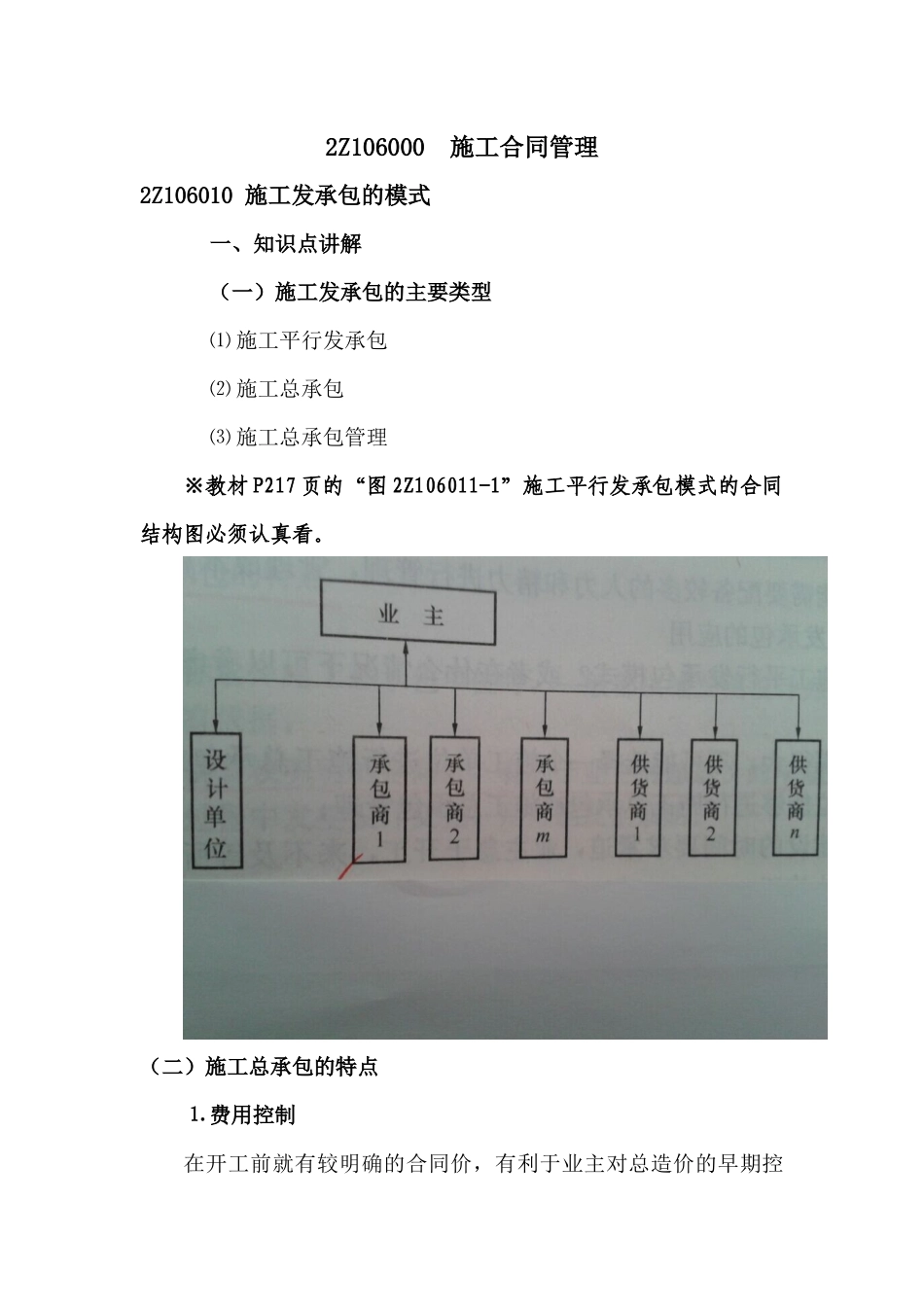

2Z106000 施工合同管理2Z106010 施工发承包的模式一、知识点讲解(一)施工发承包的主要类型⑴ 施工平行发承包⑵ 施工总承包⑶ 施工总承包管理※教材 P217 页的“图 2Z106011-1”施工平行发承包模式的合同结构图必须认真看
(二)施工总承包的特点⒈ 费用控制在开工前就有较明确的合同价,有利于业主对总造价的早期控制

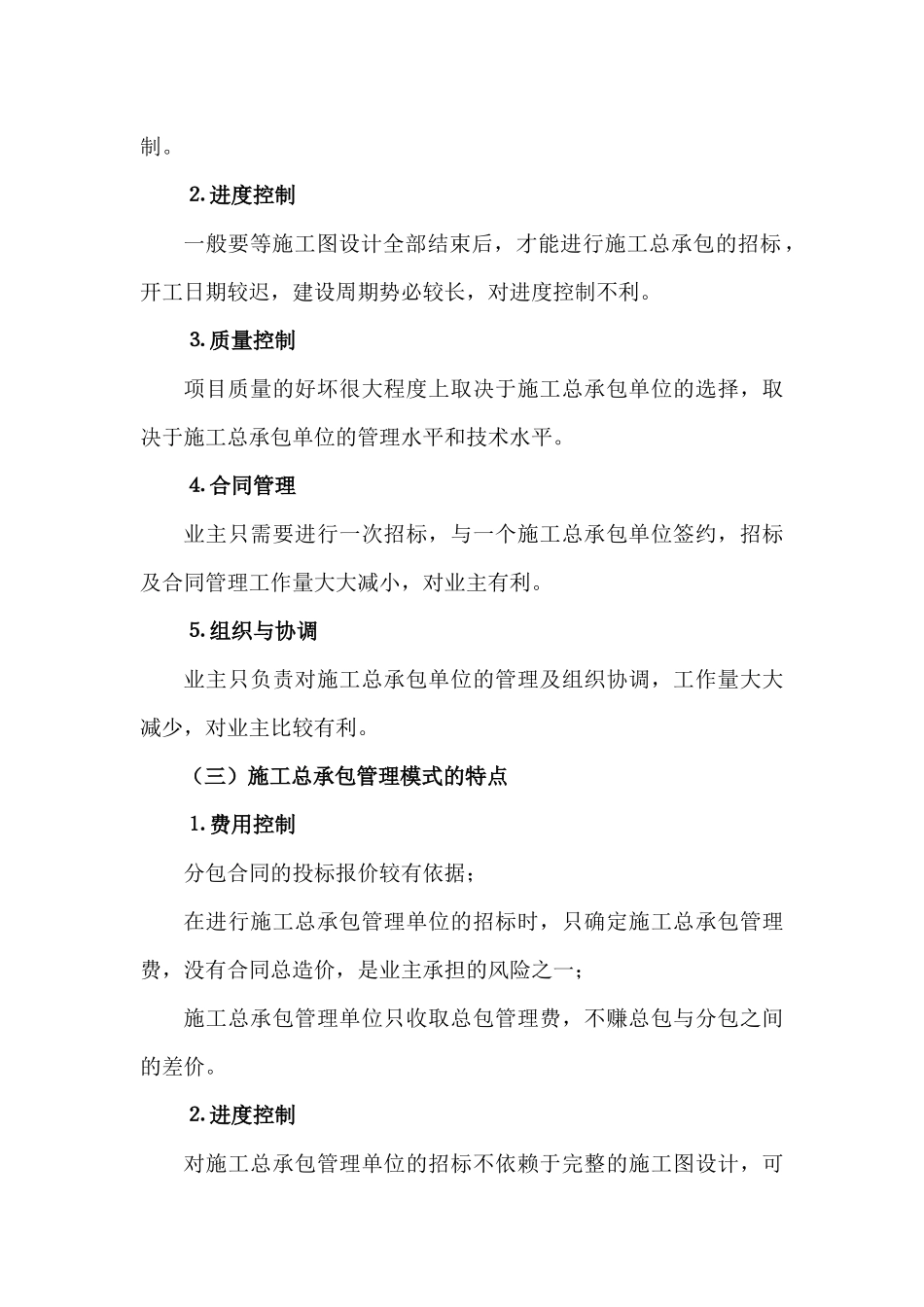

⒉ 进度控制一般要等施工图设计全部结束后,才能进行施工总承包的招标,开工日期较迟,建设周期势必较长,对进度控制不利
⒊ 质量控制项目质量的好坏很大程度上取决于施工总承包单位的选择,取决于施工总承包单位的管理水平和技术水平
⒋ 合同管理业主只需要进行一次招标,与一个施工总承包单位签约,招标及合同管理工作量大大减小,对业主有利
⒌ 组织与协调业主只负责对施工总承包单位的管理及组织协调,工作量大大减少,对业主比较有利
(三)施工总承包管理模式的特点⒈ 费用控制分包合同的投标报价较有依据;在进行施工总承包管理单位的招标时,只确定施工总承包管理费,没有合同总造价,是业主承担的风险之一;施工总承包管理单位只收取总包管理费,不赚总包与分包之间的差价
⒉ 进度控制对施工总承包管理单位的招标不依赖于完整的施工图设计,可以提前到初步设计阶段进行

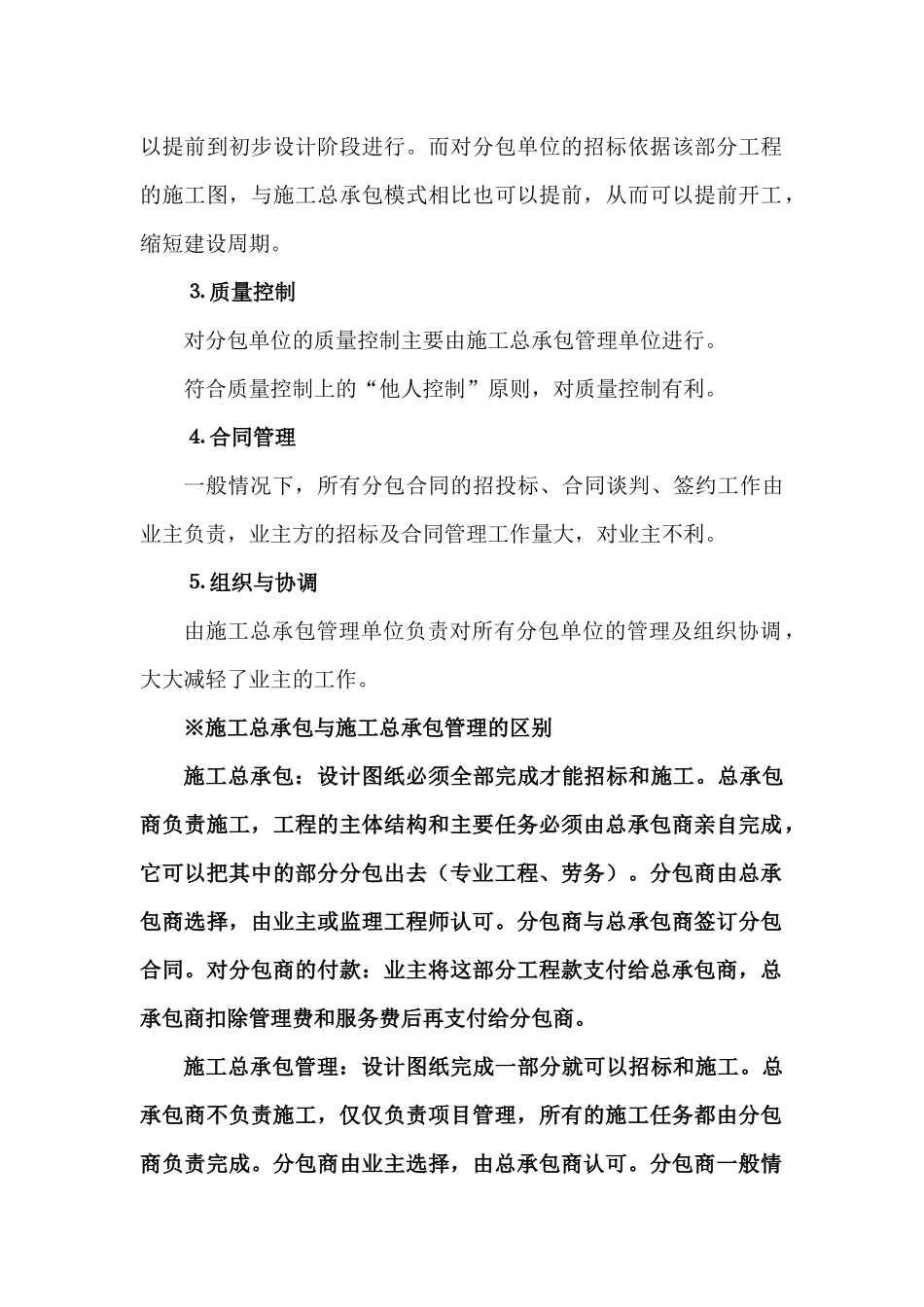

而对分包单位的招标依据该部分工程的施工图,与施工总承包模式相比也可以提前,从而可以提前开工,缩短建设周期
⒊ 质量控制对分包单位的质量控制主要由施工总承包管理单位进行
符合质量控制上的“他人控制”原则,对质量控制有利
⒋ 合同管理一般情况下,所有分包合同的招投标、合同谈判、签约工作由业主负责,业主方的招标及合同管理工作量大,对业主不利
⒌ 组织与协调由施工总承包管理单位负责对所有分包单位的管理及组织协调,大大减轻了业主的工作
※施工总承包与施工总承包管理的区别施工总承包:设计图纸必须全部完成才能招标和施工
总承包商负责施
