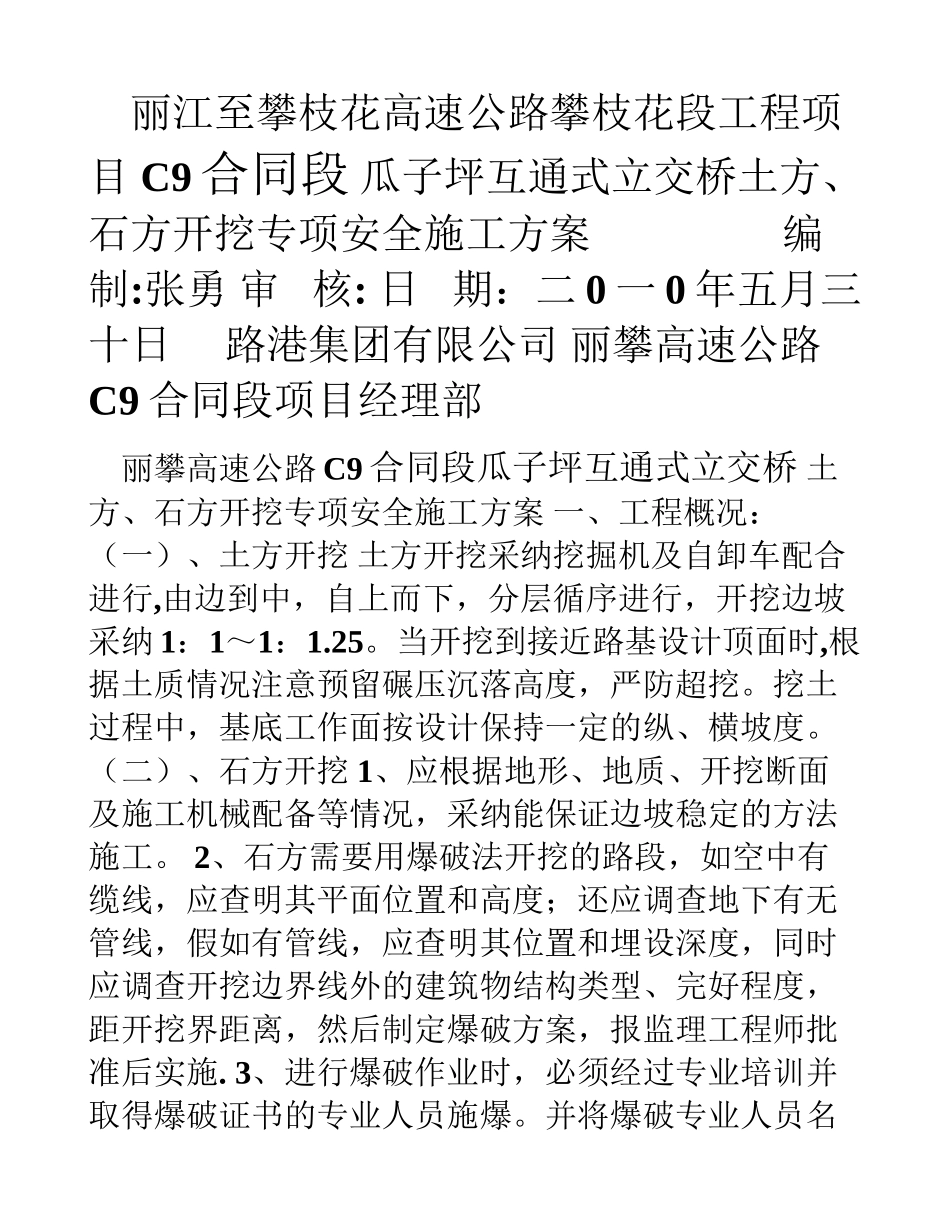

丽江至攀枝花高速公路攀枝花段工程项 目 C9 合同段 瓜子坪互通式立交桥土方、 石方开挖专项安全施工方案 编制: 张勇 审 核: 日 期:二 0 一 0 年五月三 十日路港集团有限公司 丽攀高速公路C9 合同段项目经理部 丽攀高速公路 C9 合同段瓜子坪互通式立交桥 土 方、石方开挖专项安全施工方案 一、工程概况: (一)、土方开挖 土方开挖采纳挖掘机及自卸车配合进行,由边到中,自上而下,分层循序进行,开挖边坡采纳 1:1~1:1
当开挖到接近路基设计顶面时,根据土质情况注意预留碾压沉落高度,严防超挖
挖土 过程中,基底工作面按设计保持一定的纵、横坡度
(二)、石方开挖 1、应根据地形、地质、开挖断面及施工机械配备等情况,采纳能保证边坡稳定的方法 施工
2、石方需要用爆破法开挖的路段,如空中有缆线,应查明其平面位置和高度;还应调查地下有无管线,假如有管线,应查明其位置和埋设深度,同时应调查开挖边界线外的建筑物结构类型、完好程度,距开挖界距离,然后制定爆破方案,报监理工程师批准后实施
3、进行爆破作业时,必须经过专业培训并取得爆破证书的专业人员施爆
并将爆破专业人员名 单报监理工程师审验
4、石方爆破一般采纳预裂、光面、深孔爆破等技术,有效地控制开挖断面,严禁过量爆破
通过试炮确定有关参数,在爆破开挖前至少 14 天向监理工程师提供爆破的操作计划(包括安全措施),得到有关部门的批准和颁发执照后,方可进行作业,施工时应严格根据技术法律规范的要求施工
5、未经监理工程师批准,不得采纳大爆破施工
当确需进行大爆破施工时,应严格按《公路路基施工技术法律规范》(JTG F10-2024)规定编制技术设计文件,并于爆破施工前 28d 交监理工程师批准
6、项目体应就 爆破器材的存放地点、数量、警卫、收发、安全 措施及必要的工艺图纸编制报告,应在爆破器材进入施工场地前 2
