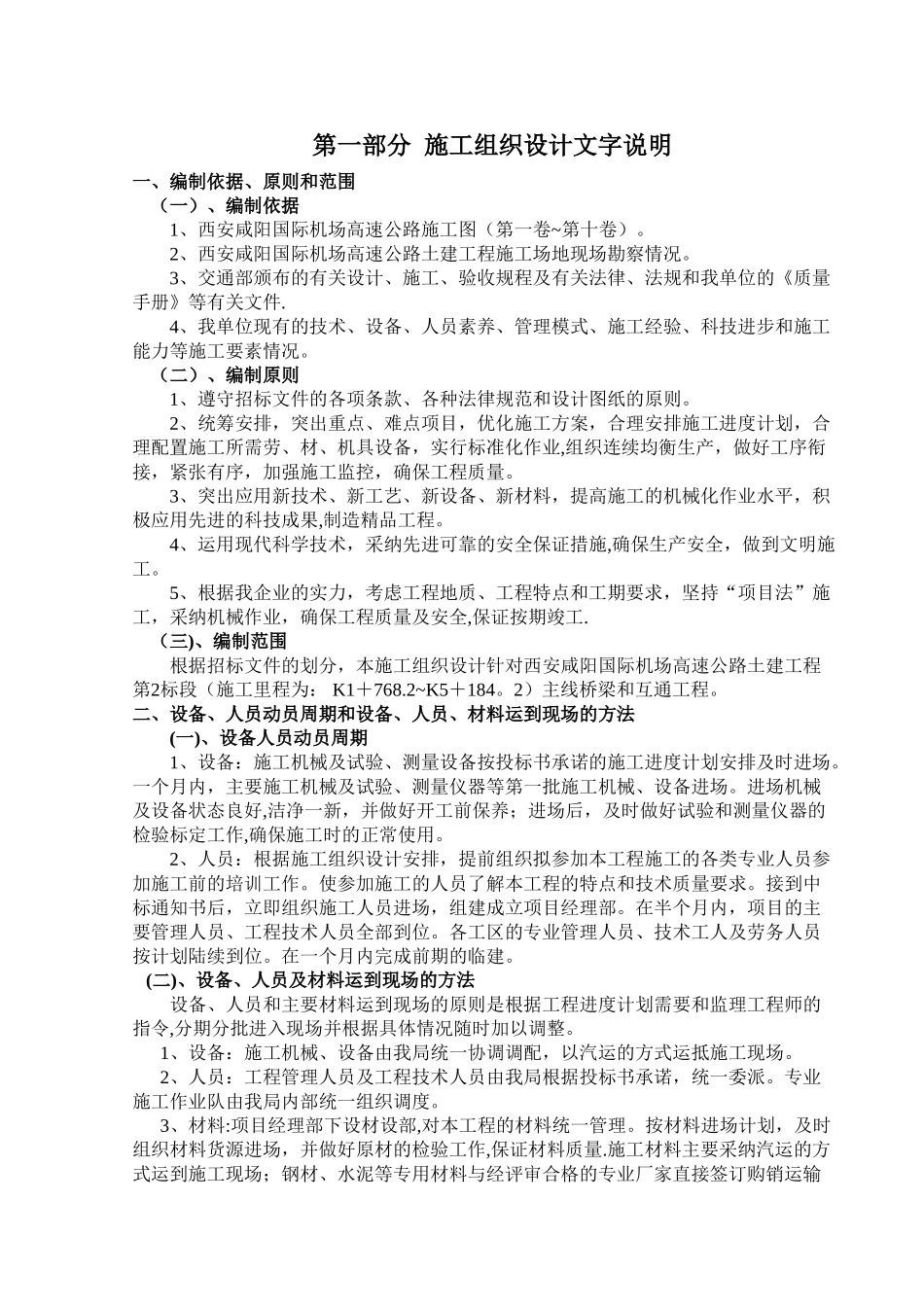

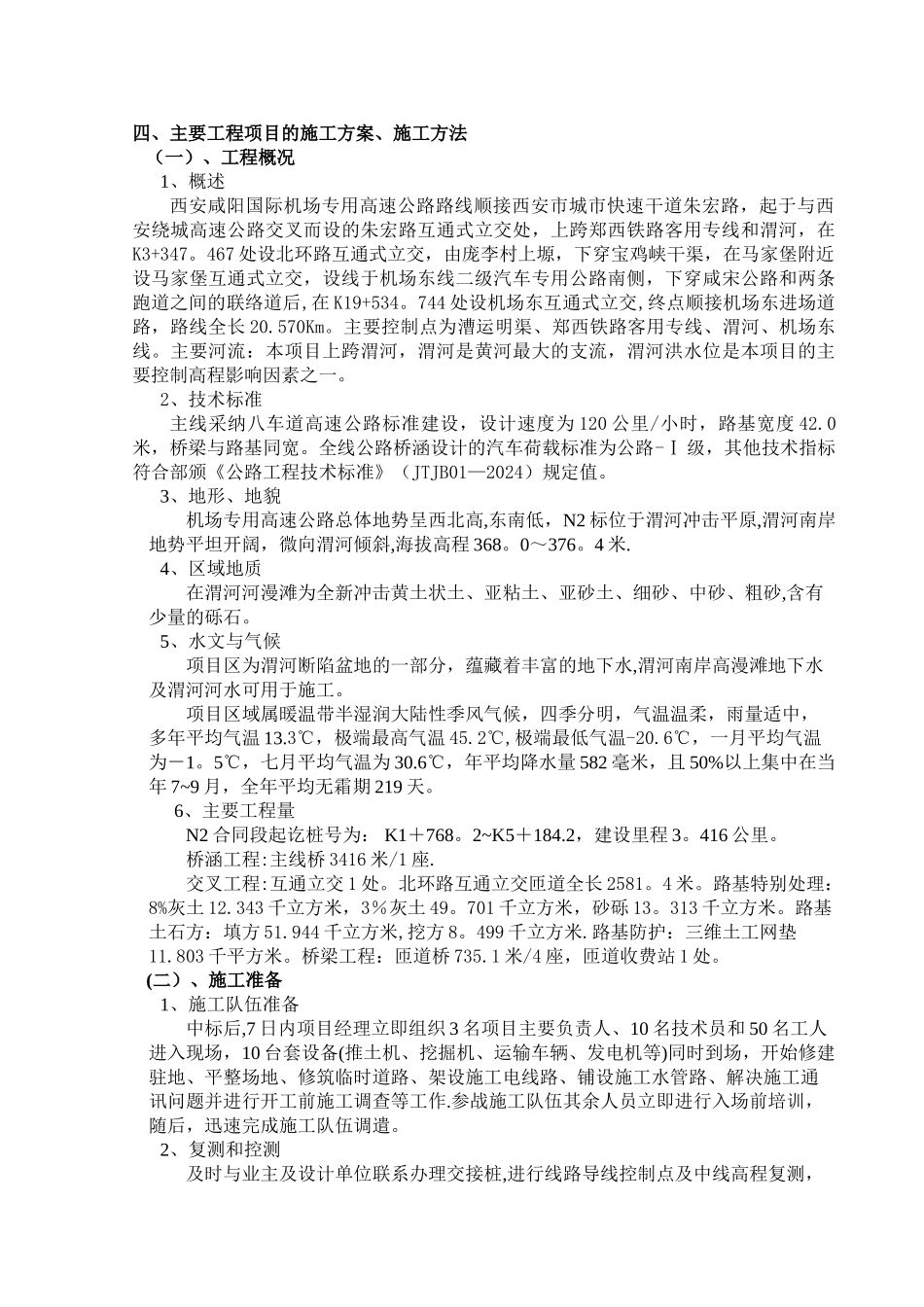

第一部分 施工组织设计文字说明一、编制依据、原则和范围(一)、编制依据1、西安咸阳国际机场高速公路施工图(第一卷~第十卷)
2、西安咸阳国际机场高速公路土建工程施工场地现场勘察情况
3、交通部颁布的有关设计、施工、验收规程及有关法律、法规和我单位的《质量手册》等有关文件
4、我单位现有的技术、设备、人员素养、管理模式、施工经验、科技进步和施工能力等施工要素情况
(二)、编制原则1、遵守招标文件的各项条款、各种法律规范和设计图纸的原则
2、统筹安排,突出重点、难点项目,优化施工方案,合理安排施工进度计划,合理配置施工所需劳、材、机具设备,实行标准化作业,组织连续均衡生产,做好工序衔接,紧张有序,加强施工监控,确保工程质量
3、突出应用新技术、新工艺、新设备、新材料,提高施工的机械化作业水平,积极应用先进的科技成果,制造精品工程
4、运用现代科学技术,采纳先进可靠的安全保证措施,确保生产安全,做到文明施工
5、根据我企业的实力,考虑工程地质、工程特点和工期要求,坚持“项目法”施工,采纳机械作业,确保工程质量及安全,保证按期竣工
(三)、编制范围根据招标文件的划分,本施工组织设计针对西安咸阳国际机场高速公路土建工程第2标段(施工里程为: K1+768
2~K5+184
2)主线桥梁和互通工程

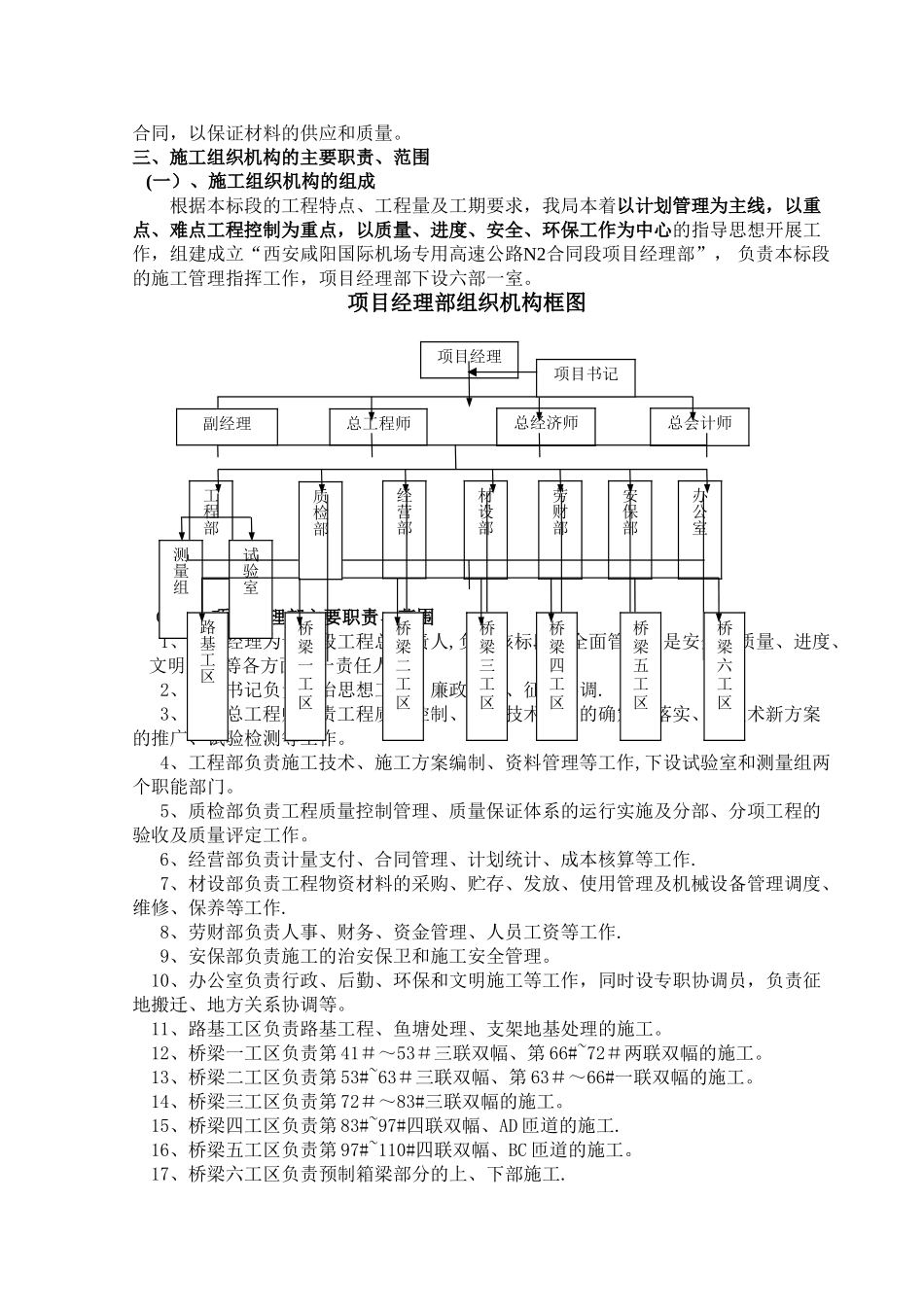

二、设备、人员动员周期和设备、人员、材料运到现场的方法(一)、设备人员动员周期1、设备:施工机械及试验、测量设备按投标书承诺的施工进度计划安排及时进场
一个月内,主要施工机械及试验、测量仪器等第一批施工机械、设备进场
进场机械及设备状态良好,洁净一新,并做好开工前保养;进场后,及时做好试验和测量仪器的检验标定工作,确保施工时的正常使用
2、人员:根据施工组织设计安排,提前组织拟参加本工程施工的各类专业人员参加施工前的培训工作
使参加施工的人员了解本工程的特点和技术质量要求
接到中标通知书后,
