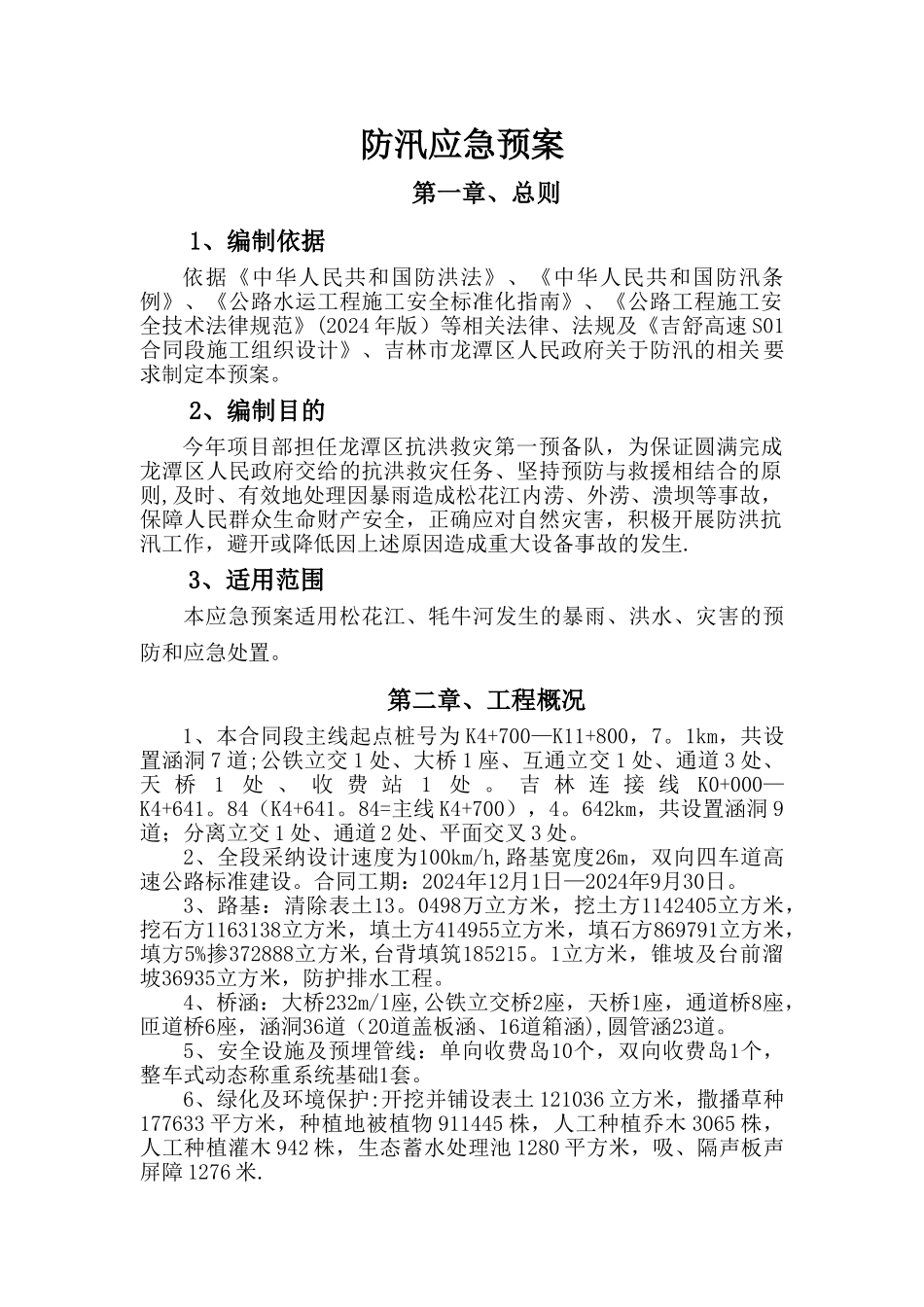

防汛应急预案第一章、总则1、编制依据依据《中华人民共和国防洪法》、《中华人民共和国防汛条例》、《公路水运工程施工安全标准化指南》、《公路工程施工安全技术法律规范》(2024 年版)等相关法律、法规及《吉舒高速 S01合同段施工组织设计》、吉林市龙潭区人民政府关于防汛的相关要求制定本预案
2、编制目的今年项目部担任龙潭区抗洪救灾第一预备队,为保证圆满完成龙潭区人民政府交给的抗洪救灾任务、坚持预防与救援相结合的原则,及时、有效地处理因暴雨造成松花江内涝、外涝、溃坝等事故,保障人民群众生命财产安全,正确应对自然灾害,积极开展防洪抗汛工作,避开或降低因上述原因造成重大设备事故的发生
3、适用范围本应急预案适用松花江、牦牛河发生的暴雨、洪水、灾害的预防和应急处置
第二章、工程概况1、本合同段主线起点桩号为 K4+700—K11+800,7
1km,共设置涵洞 7 道;公铁立交 1 处、大桥 1 座、互通立交 1 处、通道 3 处、天 桥1处 、 收 费 站1处
吉 林 连 接 线K0+000—K4+641
84(K4+641
84=主线 K4+700),4
642km,共设置涵洞 9道;分离立交 1 处、通道 2 处、平面交叉 3 处
2、全段采纳设计速度为100km/h,路基宽度26m,双向四车道高速公路标准建设
合同工期:2024年12月1日—2024年9月30日
3、路基:清除表土13
0498万立方米,挖土方1142405立方米,挖石方1163138立方米,填土方414955立方米,填石方869791立方米,填方5%掺372888立方米,台背填筑185215
1立方米,锥坡及台前溜坡36935立方米,防护排水工程
4、桥涵:大桥232m/1座,公铁立交桥2座,天桥1座,通道桥8座,匝道桥6座,涵洞36道(20道盖板涵、16道箱涵),圆管涵23道
5、安全设施及预埋管线:单
