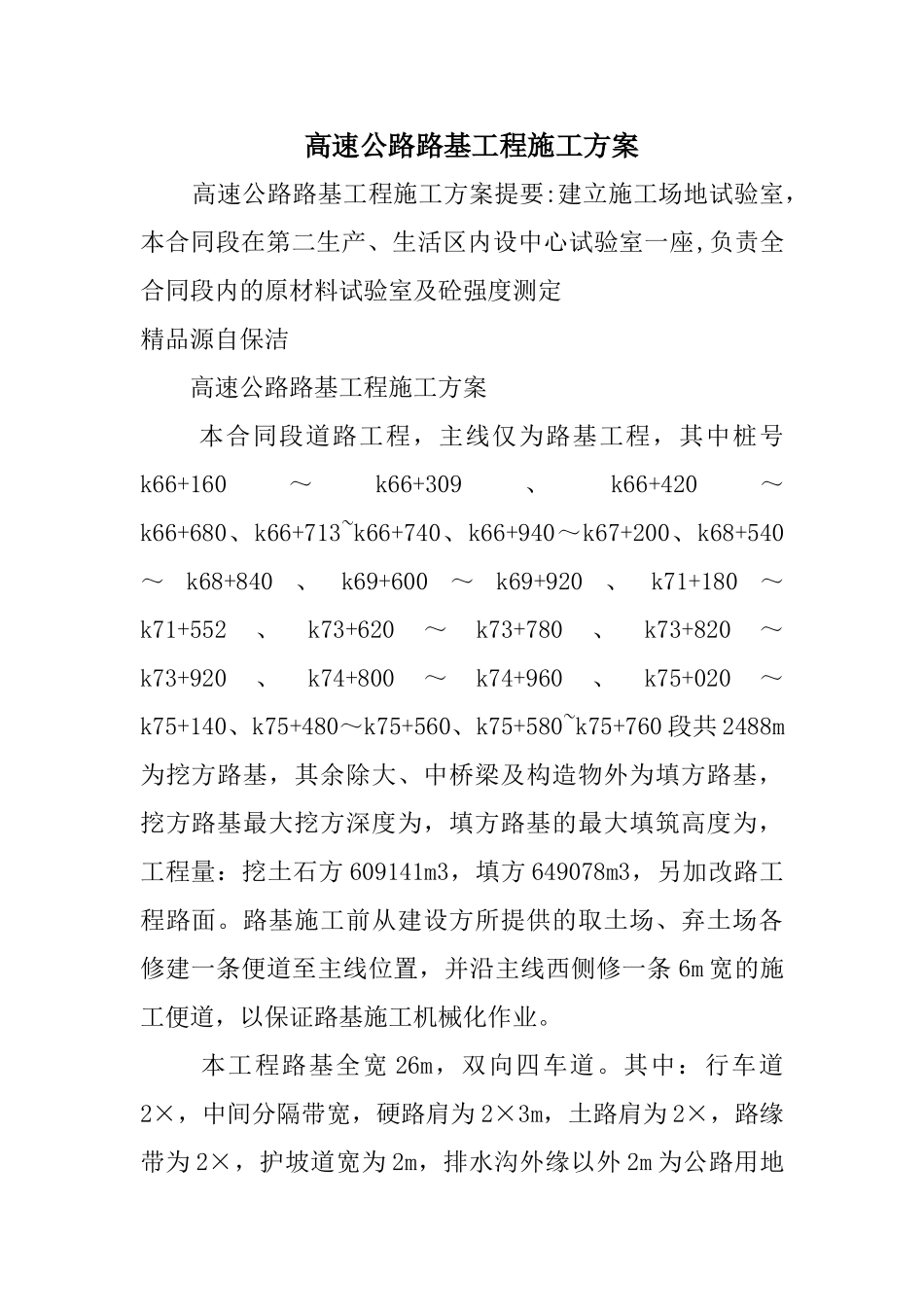

高速公路路基工程施工方案 高速公路路基工程施工方案提要:建立施工场地试验室,本合同段在第二生产、生活区内设中心试验室一座,负责全合同段内的原材料试验室及砼强度测定精品源自保洁 高速公路路基工程施工方案 本合同段道路工程,主线仅为路基工程,其中桩号k66+160~k66+309、k66+420~k66+680、k66+713~k66+740、k66+940~k67+200、k68+540~k68+840、k69+600~k69+920、k71+180~k71+552、k73+620~k73+780、k73+820~k73+920、k74+800~k74+960、k75+020~k75+140、k75+480~k75+560、k75+580~k75+760 段共 2488m为挖方路基,其余除大、中桥梁及构造物外为填方路基,挖方路基最大挖方深度为,填方路基的最大填筑高度为,工程量:挖土石方 609141m3,填方 649078m3,另加改路工程路面
路基施工前从建设方所提供的取土场、弃土场各修建一条便道至主线位置,并沿主线西侧修一条 6m 宽的施工便道,以保证路基施工机械化作业
本工程路基全宽 26m,双向四车道

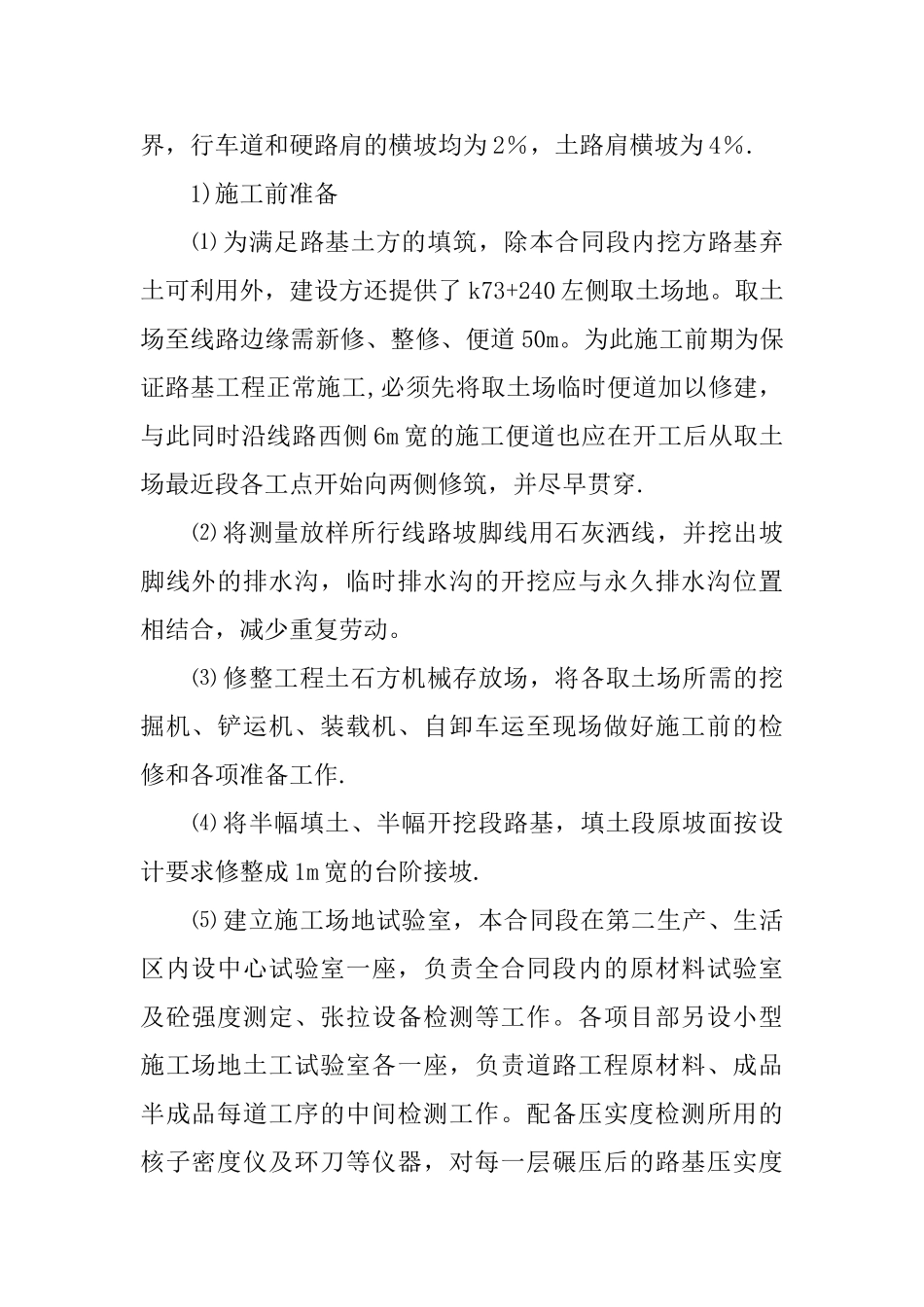

其中:行车道2×,中间分隔带宽,硬路肩为 2×3m,土路肩为 2×,路缘带为 2×,护坡道宽为 2m,排水沟外缘以外 2m 为公路用地界,行车道和硬路肩的横坡均为 2%,土路肩横坡为 4%
1)施工前准备 ⑴ 为满足路基土方的填筑,除本合同段内挖方路基弃土可利用外,建设方还提供了 k73+240 左侧取土场地
取土场至线路边缘需新修、整修、便道 50m
为此施工前期为保证路基工程正常施工,必须先将取土场临时便道加以修建,与此同时沿线路西侧 6m 宽的施工便道也应在开工后从取土场最近段各工点开始向两侧修筑,并尽早贯穿
⑵ 将测量放样所行线路坡脚线用石灰洒线,并挖出坡
