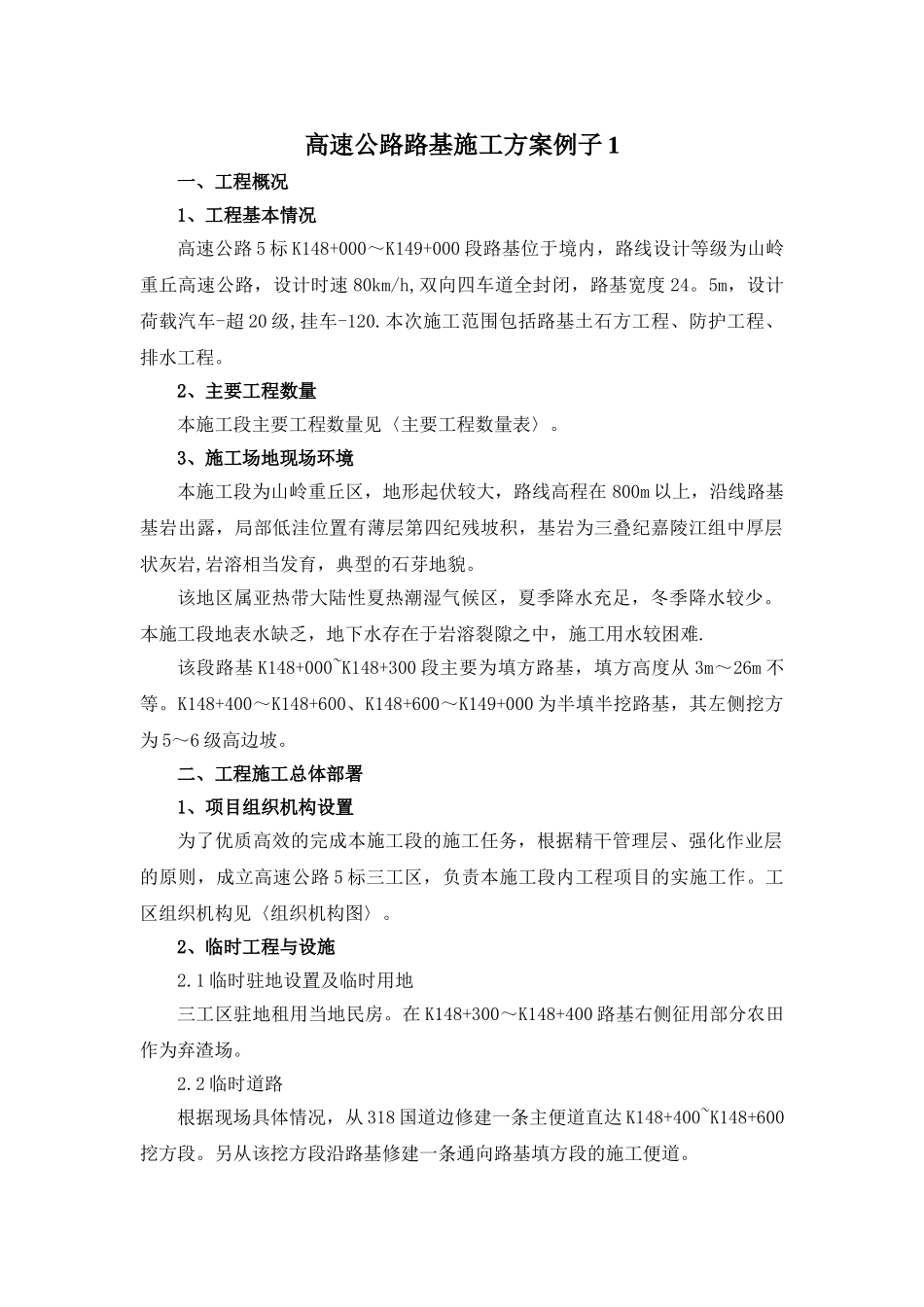

高速公路路基施工方案例子 1一、工程概况1、工程基本情况高速公路 5 标 K148+000~K149+000 段路基位于境内,路线设计等级为山岭重丘高速公路,设计时速 80km/h,双向四车道全封闭,路基宽度 24
5m,设计荷载汽车-超 20 级,挂车-120
本次施工范围包括路基土石方工程、防护工程、排水工程
2、主要工程数量本施工段主要工程数量见〈主要工程数量表〉
3、施工场地现场环境本施工段为山岭重丘区,地形起伏较大,路线高程在 800m 以上,沿线路基基岩出露,局部低洼位置有薄层第四纪残坡积,基岩为三叠纪嘉陵江组中厚层状灰岩,岩溶相当发育,典型的石芽地貌
该地区属亚热带大陆性夏热潮湿气候区,夏季降水充足,冬季降水较少
本施工段地表水缺乏,地下水存在于岩溶裂隙之中,施工用水较困难
该段路基 K148+000~K148+300 段主要为填方路基,填方高度从 3m~26m 不等
K148+400~K148+600、K148+600~K149+000 为半填半挖路基,其左侧挖方为 5~6 级高边坡
二、工程施工总体部署1、项目组织机构设置为了优质高效的完成本施工段的施工任务,根据精干管理层、强化作业层的原则,成立高速公路 5 标三工区,负责本施工段内工程项目的实施工作
工区组织机构见〈组织机构图〉
2、临时工程与设施2
1 临时驻地设置及临时用地 三工区驻地租用当地民房
在 K148+300~K148+400 路基右侧征用部分农田作为弃渣场
2 临时道路根据现场具体情况,从 318 国道边修建一条主便道直达 K148+400~K148+600挖方段
另从该挖方段沿路基修建一条通向路基填方段的施工便道

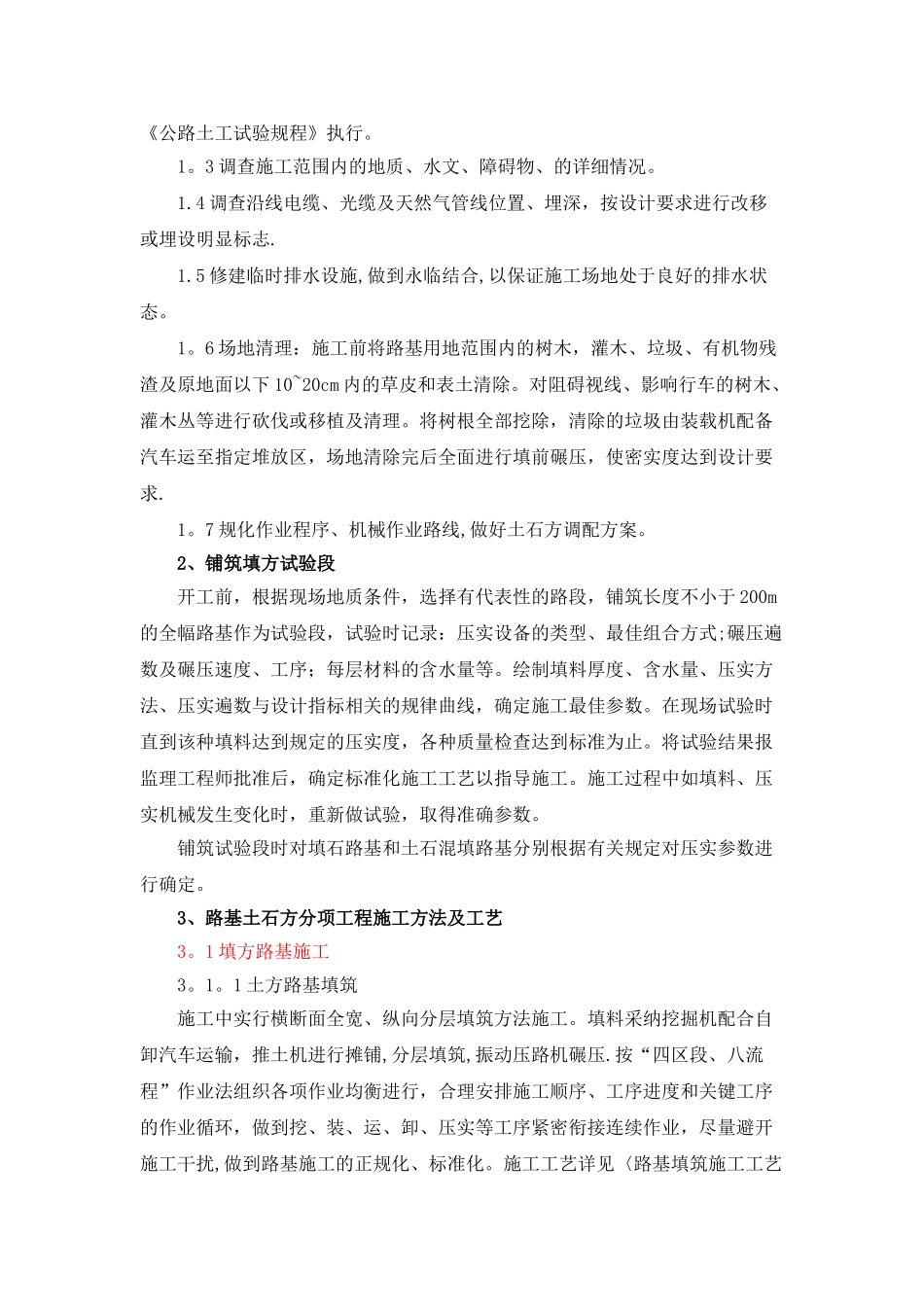

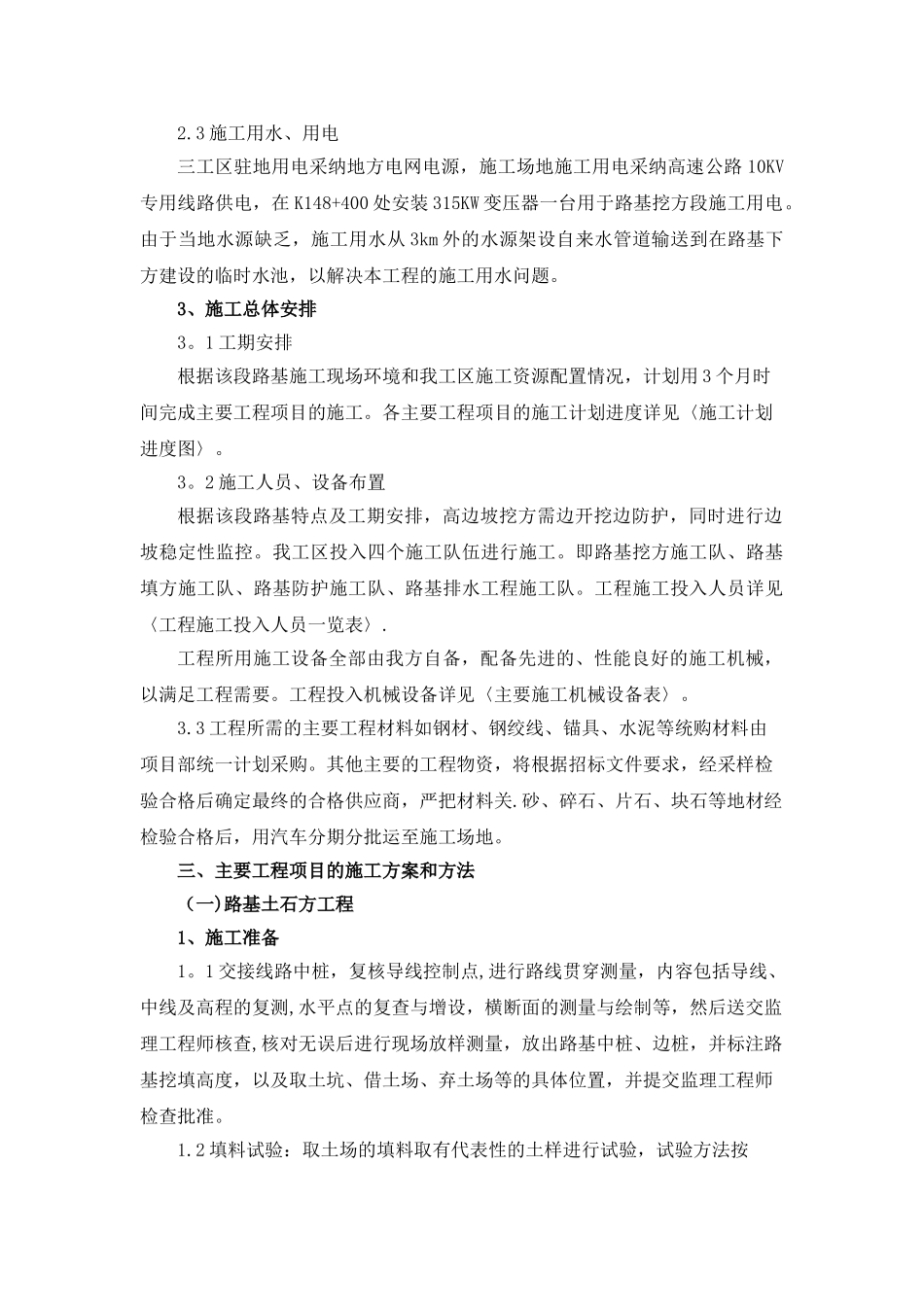

3 施工用水、用电三工区驻地用电采纳地方电网电源,施工场地施工用电采纳高速公路 10KV专用线路供电,在 K148+400 处安装 315KW 变压器一台用于路基挖方
