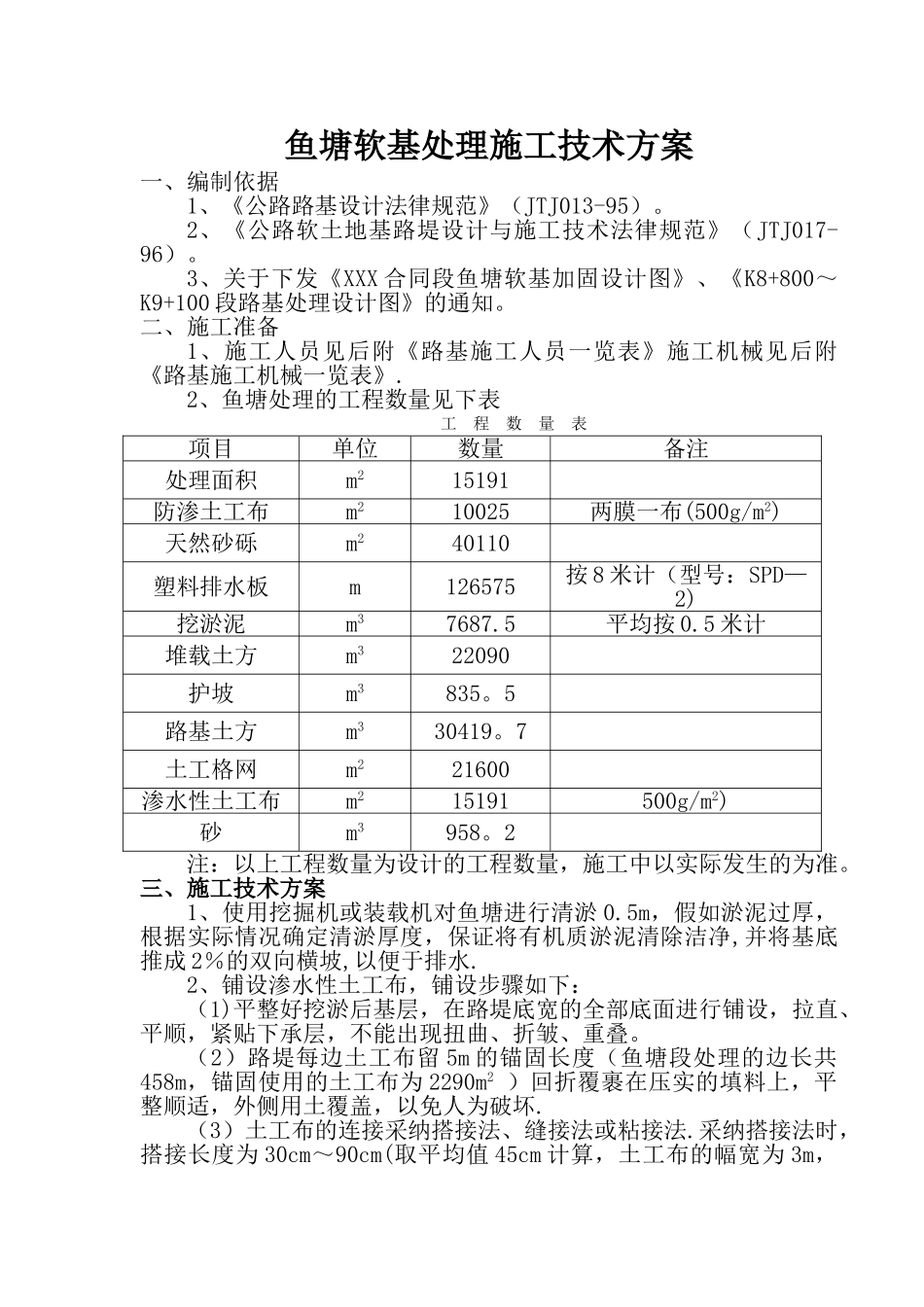

鱼塘软基处理施工技术方案一、编制依据1、《公路路基设计法律规范》(JTJ013-95)
2、《公路软土地基路堤设计与施工技术法律规范》(JTJ017-96)
3、关于下发《XXX 合同段鱼塘软基加固设计图》、《K8+800~K9+100 段路基处理设计图》的通知

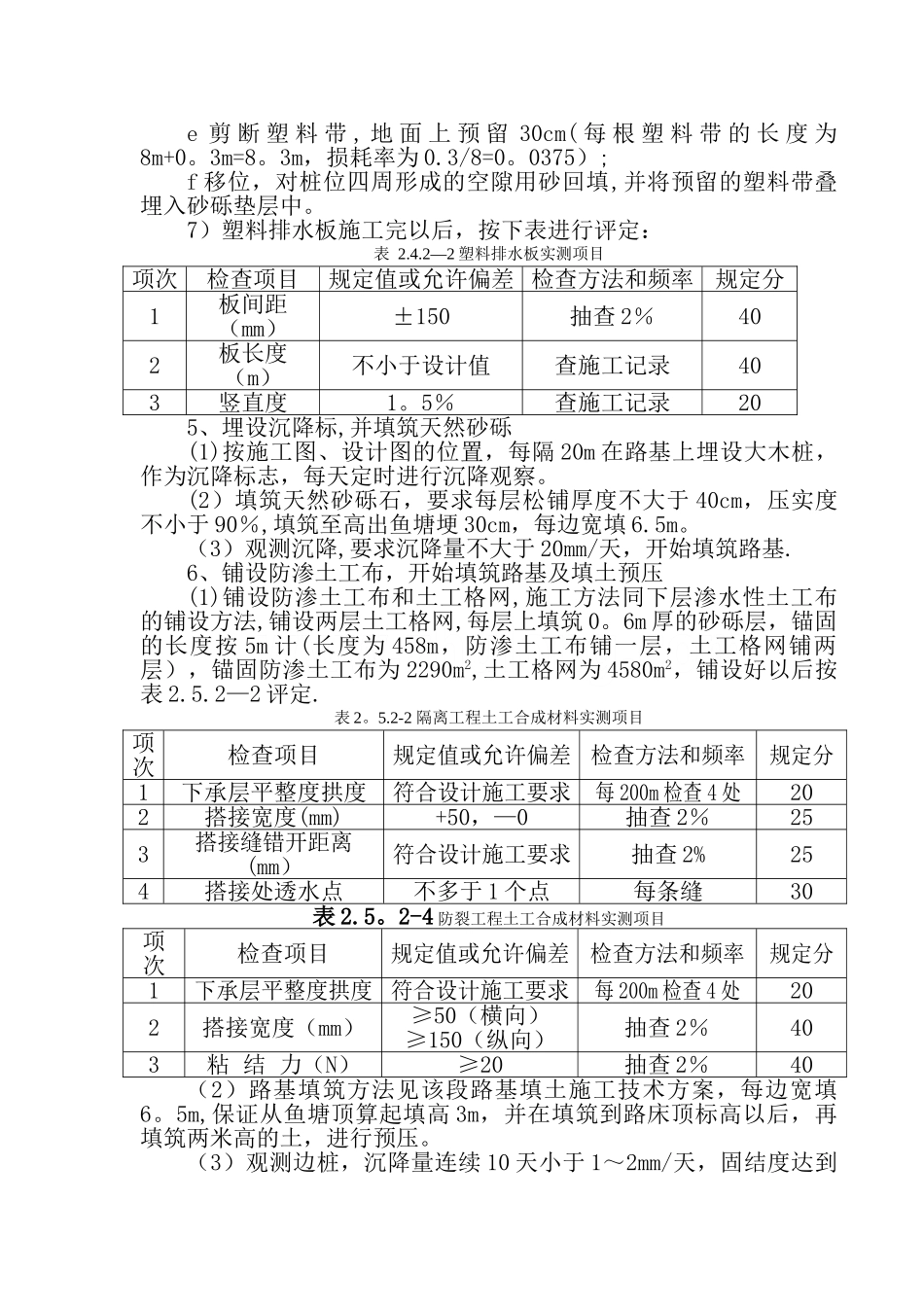

二、施工准备1、施工人员见后附《路基施工人员一览表》施工机械见后附《路基施工机械一览表》
2、鱼塘处理的工程数量见下表工 程 数 量 表项目单位数量备注处理面积m215191防渗土工布m210025两膜一布(500g/m2)天然砂砾m240110塑料排水板m126575按 8 米计(型号:SPD—2)挖淤泥m37687
5平均按 0
5 米计堆载土方m322090护坡m3835
5路基土方m330419
7土工格网m221600渗水性土工布m215191500g/m2)砂m3958
2注:以上工程数量为设计的工程数量,施工中以实际发生的为准
三、施工技术方案1、使用挖掘机或装载机对鱼塘进行清淤 0
5m,假如淤泥过厚,根据实际情况确定清淤厚度,保证将有机质淤泥清除洁净,并将基底推成 2%的双向横坡,以便于排水

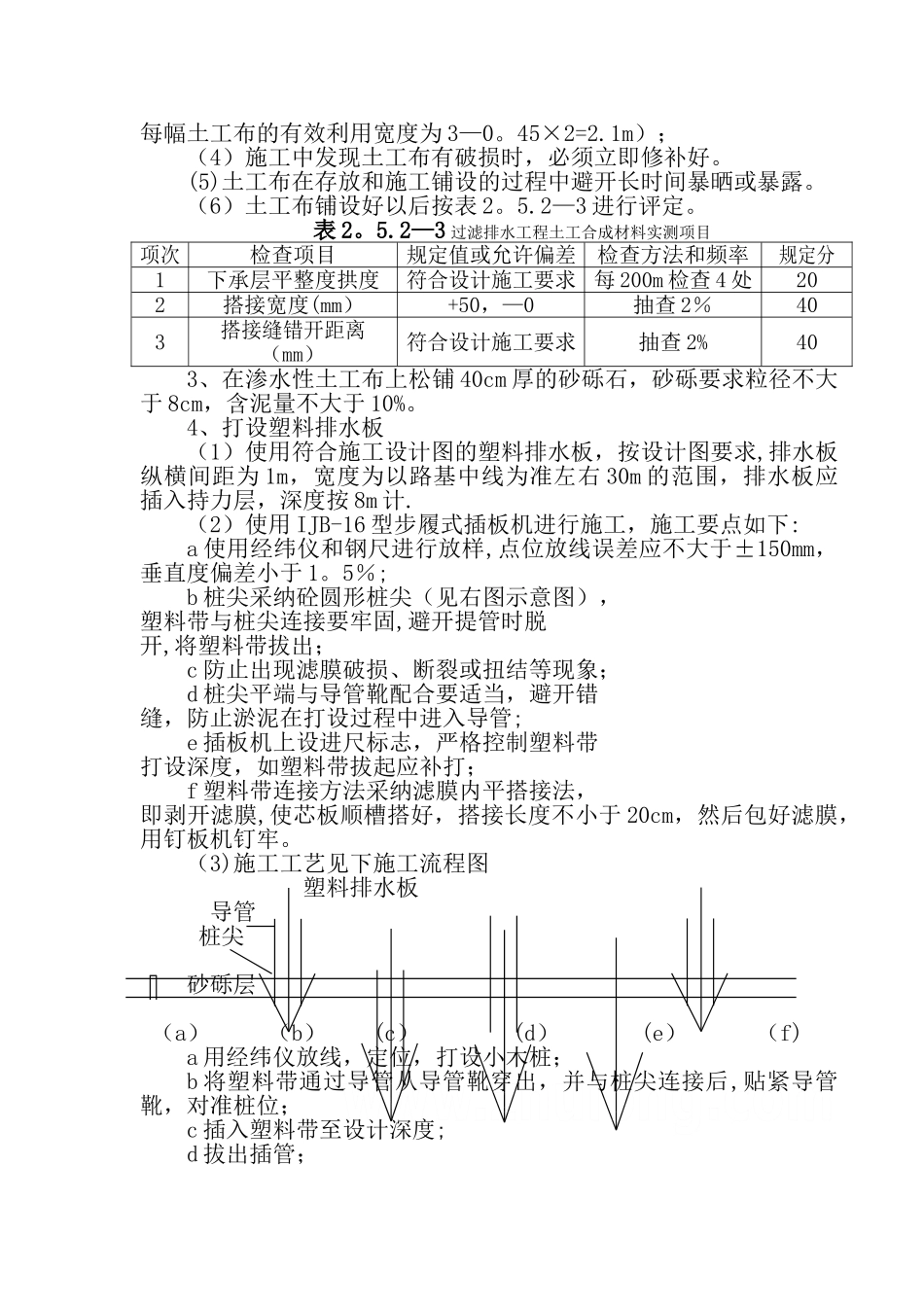

2、铺设渗水性土工布,铺设步骤如下:(1)平整好挖淤后基层,在路堤底宽的全部底面进行铺设,拉直、平顺,紧贴下承层,不能出现扭曲、折皱、重叠
(2)路堤每边土工布留 5m 的锚固长度(鱼塘段处理的边长共458m,锚固使用的土工布为 2290m2 )回折覆裹在压实的填料上,平整顺适,外侧用土覆盖,以免人为破坏
(3)土工布的连接采纳搭接法、缝接法或粘接法
采纳搭接法时,搭接长度为 30cm~90cm(取平均值 45cm 计算,土工布的幅宽为 3m,每幅土工布的有效利用宽度为 3—0
45×2=2
1m);(4)施工中发现土工布有破损时,必须立即修补好
(5)土工布在存放和施工铺设的过程中避开长时间暴晒或暴露
