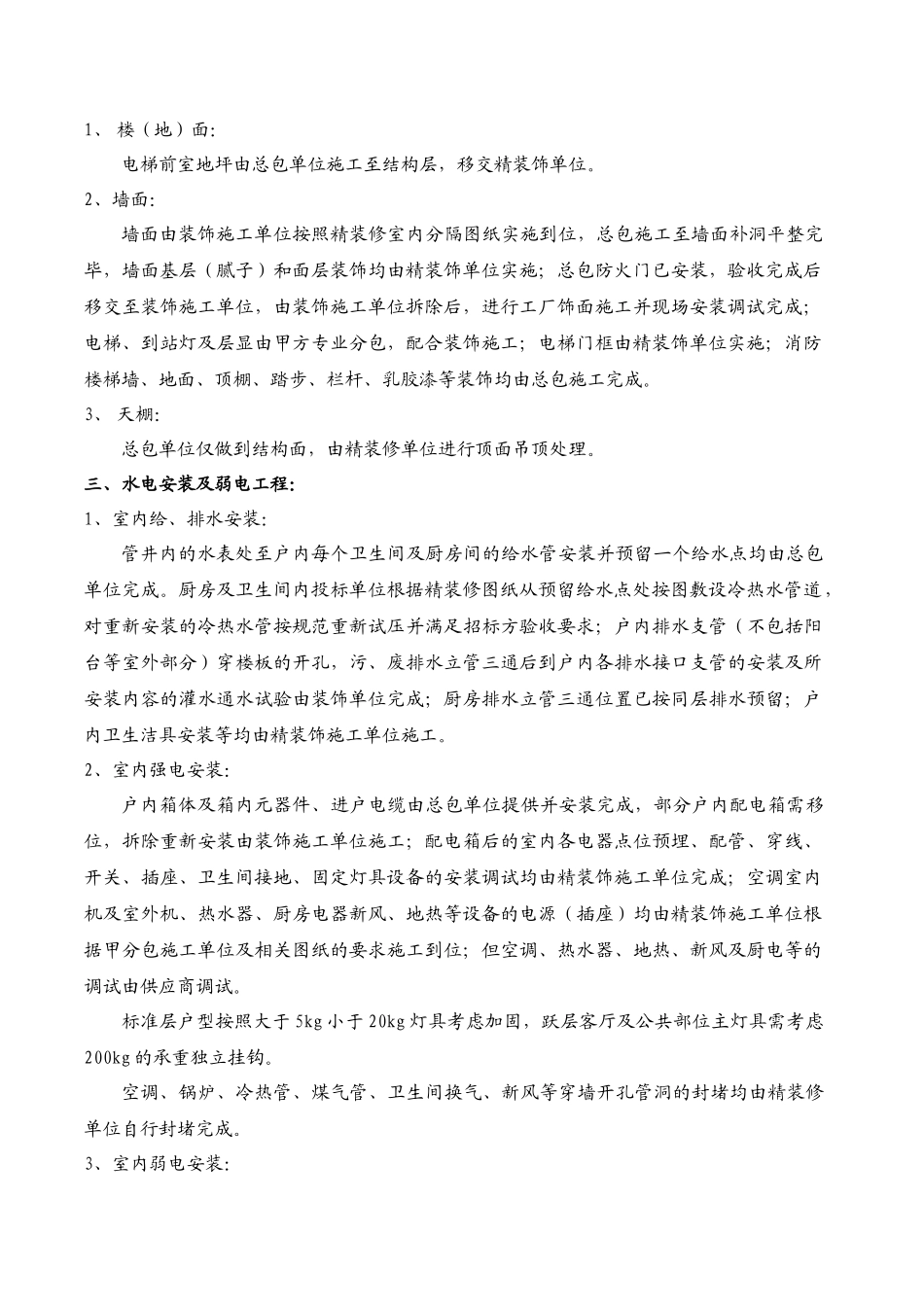

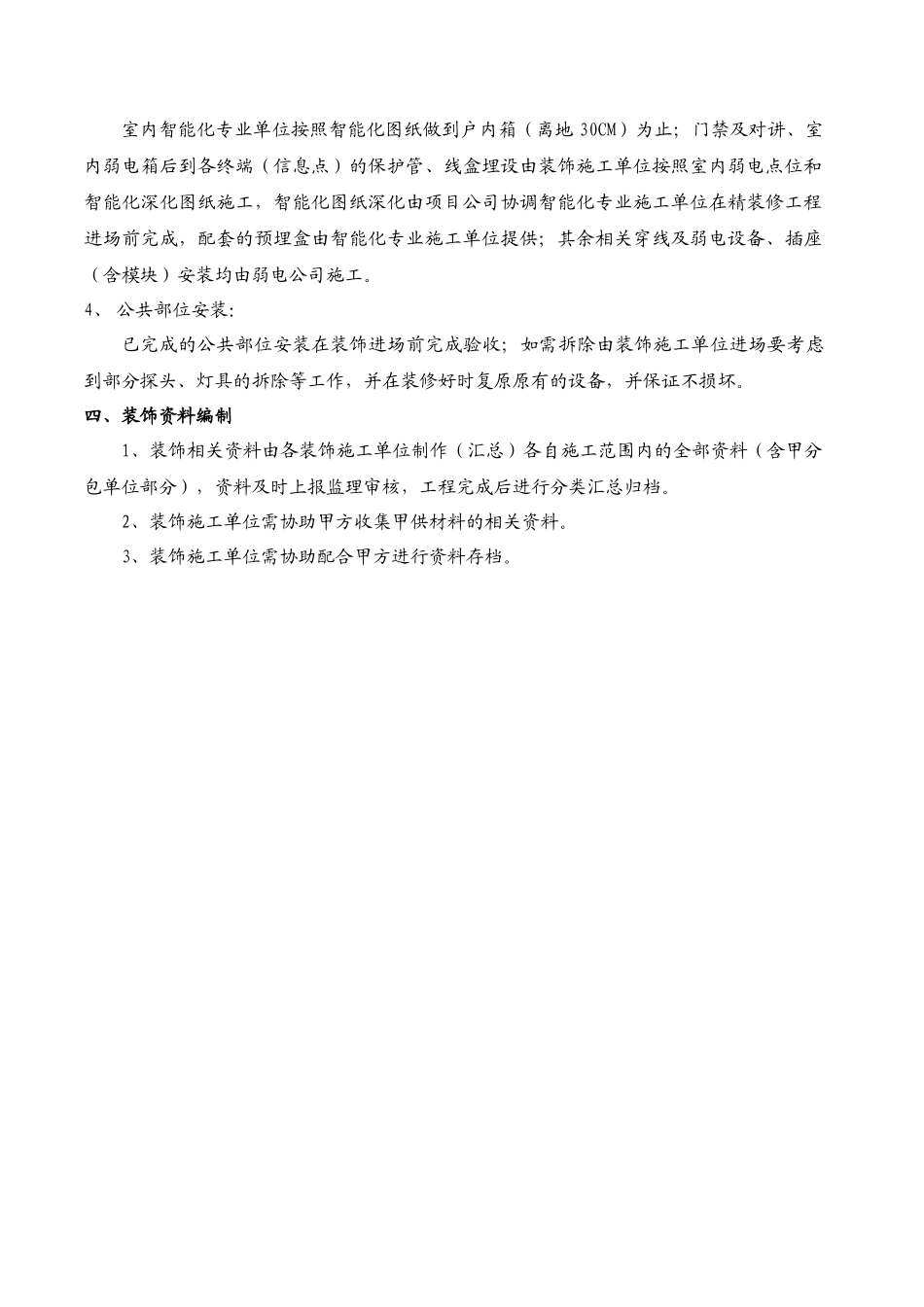

附件 3 桐乡华庭丽晶三期装饰工程与其他专业工程的界面划分一、室内土建范围:1、 楼(地)面:总包单位楼地面仅做到结构面;卫生间和阳台由总包单位施工至结构面,再进行结构养水,移交需有监理、总包、装饰单位三方签字确认,并抄送一份至甲方备案,如有渗漏总包及时修复后移交装饰施工单位进行后续防水等施工。2、 墙面:总包施工至墙面补洞平整、粉刷、刮糙完毕,面层装饰由精装饰单位实施;户内分隔墙由装饰施工单位根据精装饰施工图纸进行装饰拆除和修改或根据装饰面要求制作石膏板隔墙(下部制作导墙)或轻质砖墙。厨房和卫生间管井、粉刷由装饰施工单位根据精装饰图纸进行施工。3、 天棚:总包单位仅做到结构面(白水泥腻子披白处理)。生活阳台顶面总包外墙涂料至阳台底口滴水线,由精装修单位进行顶面吊顶处理,顶面涂料与吊顶接口处由精装饰单位处理。4、 阳台:阳台台口、梁、室内涂料与外墙涂料交界以外墙涂料为交界线。设备阳台地面由土建总包浇筑至细石混泥土完成面,其余(防水、地翻梁、管洞封堵、空调管包饰)的由精装饰单位完成。生活阳台地漏土建已经安装至建筑完成面,如有出入由精装饰位置移位至精装完成面。阳台墙面立管开槽处由精装修单位完成至外墙粉刷修补面,交由土建外墙分包单位实施至外墙完成面。5、施工空洞的封堵:由于安装施工单位在安装过程中所留下的位于墙、梁的空洞的封堵及土建预留但装饰中无法利用的空洞均由精装修施工单位完成。封堵要求应满足规范要求。阳台预留空洞部位,由装饰施工单位按照装饰图纸要求进行楼板浇筑。6、进户门由总包分包单位施工至成品实木门框和成品门扇及临时收口线安装完成,甲方、监理、总包、装饰单位验收完成后移交至精装施工单位,由精装单位对进户门进行成品保护工作。二、电梯厅及公共部位施工范围:1、 楼(地)面:电梯前室地坪由总包单位施工至结构层,移交精装饰单位。 2、墙面:墙面由装饰施工单位按照精装修室内分隔图纸实施到位,总包施工至墙面补洞平整完毕,墙面基层(腻子)和面层装饰均由精装饰单位实施;总包防火门已安装,验收完成后移交至装饰施工单位,由装饰施工单位拆除后,进行工厂饰面施工并现场安装调试完成;电梯、到站灯及层显由甲方专业分包,配合装饰施工;电梯门框由精装饰单位实施;消防楼梯墙、地面、顶棚、踏步、栏杆、乳胶漆等装饰均由总包施工完成。3、 天棚:总包单位仅做到结构面,由精装修单位进行顶面吊顶处理。三、水电安装及...
