20XX 光伏项目经理的上半年工作经验总结 质量问题是企业项目的重点,要保证工程质量,不断的加强质量监督,对于不合格的产品进行返工处理,同时也要保证不出现安全事故问题
不断的改善现场环境,保证员工的身心健康
下面是我带来的 20XX 光伏项目经理的上半年工作经验总结
本人上半年跟踪某厂续建项目,一季度和屋顶业主重新谈判约定了电价优惠折扣为八五折,和监理公司签订了监理补充协议,项目于 4 月份正式开工建设,目前除箱变外的所有设备全部施工完成,等箱变到货后施工队再次进场施工
总结上半年项目建设管理经验,有几点分享: 1、质量管理控制 质量是项目的生命,项目建成后能持续盈利是公司的基本目标
所以控制每个分项工程的合格率、优良率是项目质量管理的重点

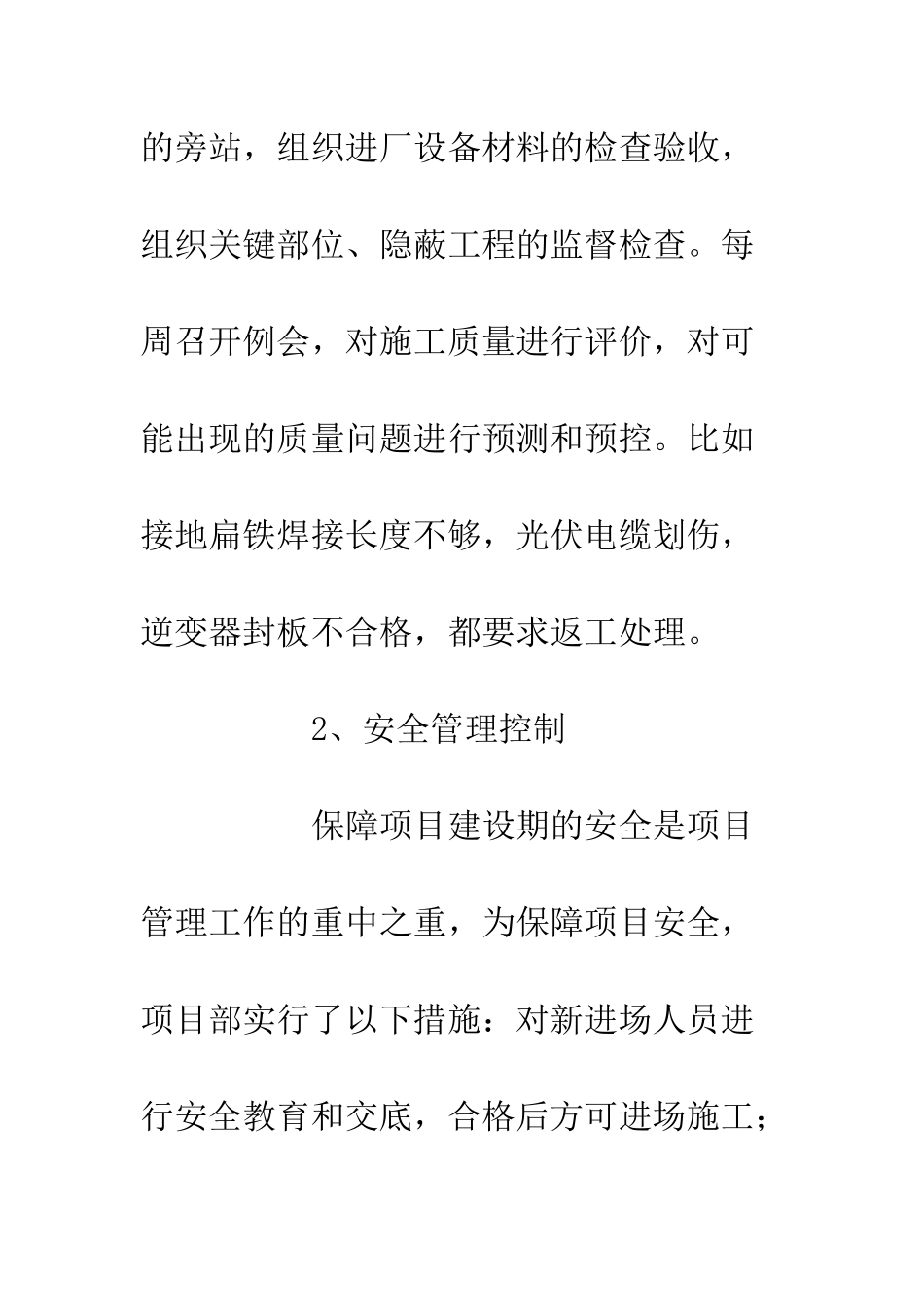

项目施工阶段,项目部明确工程质量目标,督促监理对质量监督的旁站,组织进厂设备材料的检查验收,组织关键部位、隐蔽工程的监督检查
每周召开例会,对施工质量进行评价,对可能出现的质量问题进行预测和预控
比如接地扁铁焊接长度不够,光伏电缆划伤,逆变器封板不合格,都要求返工处理
2、安全管理控制 保障项目建设期的安全是项目管理工作的重中之重,为保障项目安全,项目部实行了以下措施:对新进场人员进行安全教育和交底,合格后方可进场施工;组织 EPC 和监理定期召开会议,协调解决工程建设中重大的安全文明施工问题;对施工单位特别工种人员(如起重工、焊工、电工等)的资质进行检查,严格要求持证上岗;落实安全文明施工措施费用,并监督费用的使用情况;定期组织开展安全文明施工的检查评价工作;落实上级检查评价工作中发现问题的整改和信息反馈工作
各参建单位和从业人员从心里重视安全与文明施工,使工程施工现场安全与文明施工环境管理工作得到持续改善
目前项目做到了无安全事故、无质量事故
3、进度管理控制 业主项目部作为光伏工程进度的实施管理主体,肩负着统筹工程建设整体进
