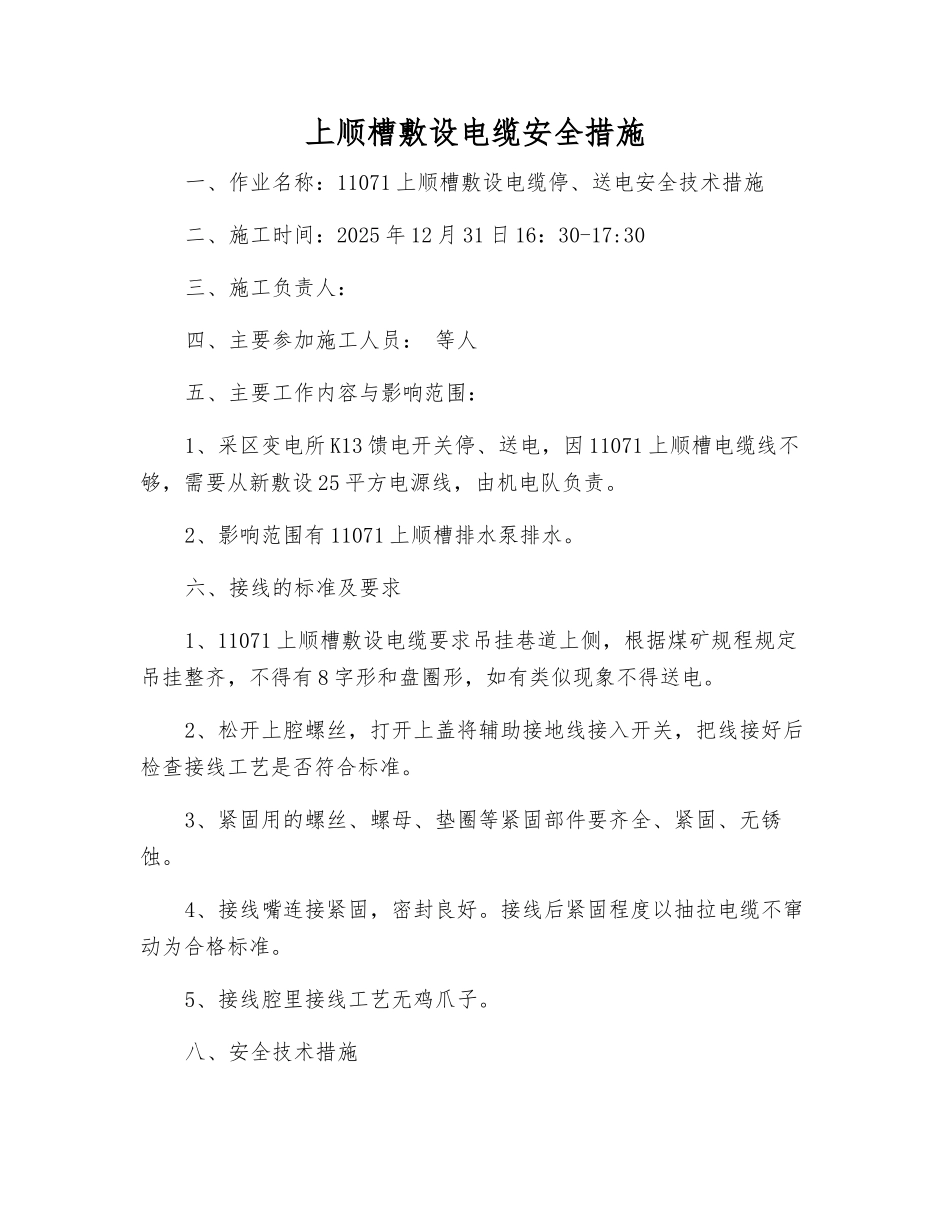

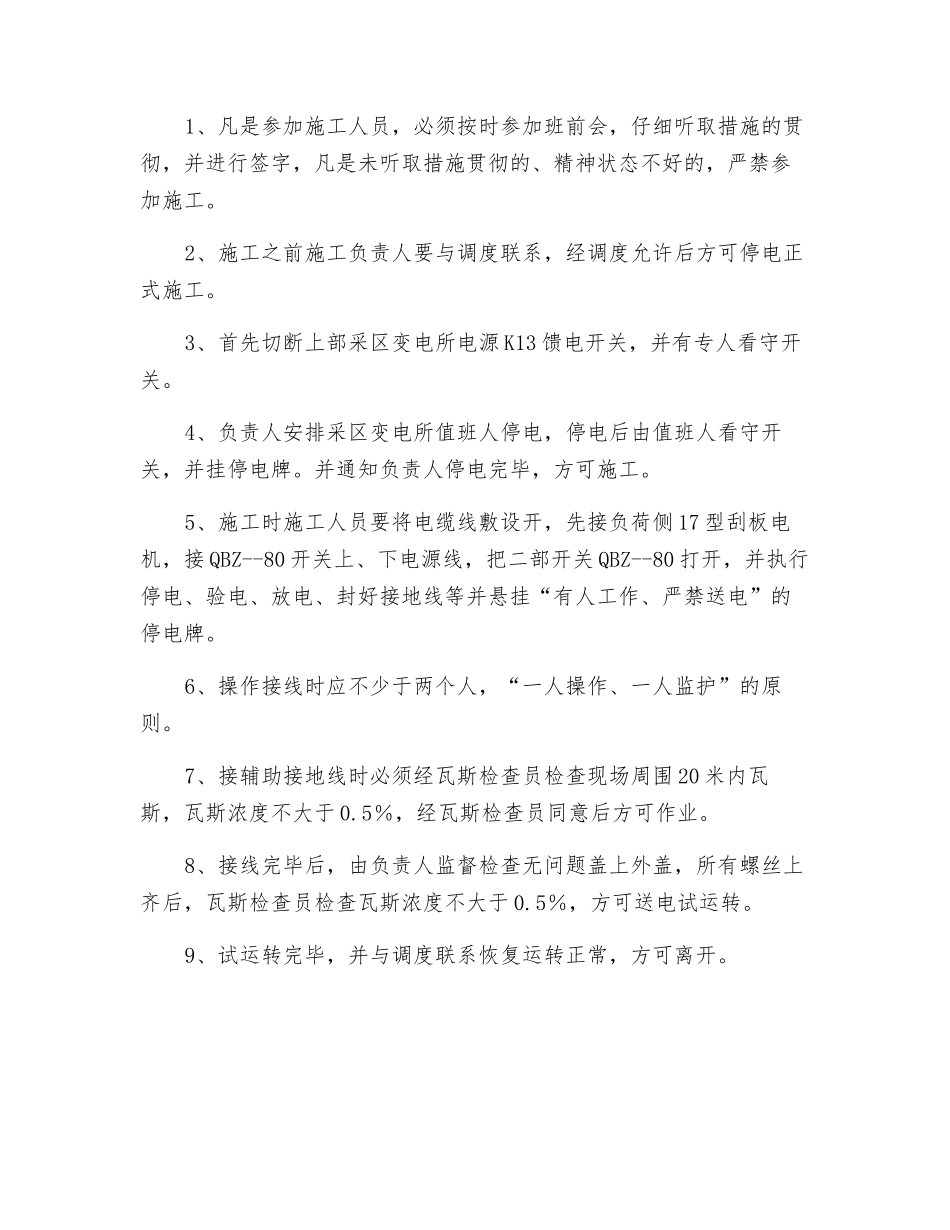

上顺槽敷设电缆安全措施一、作业名称:11071 上顺槽敷设电缆停、送电安全技术措施二、施工时间:2025 年 12 月 31 日 16:30-17:30三、施工负责人:四、主要参加施工人员: 等人五、主要工作内容与影响范围:1、采区变电所 K13 馈电开关停、送电,因 11071 上顺槽电缆线不够,需要从新敷设 25 平方电源线,由机电队负责。2、影响范围有 11071 上顺槽排水泵排水。六、接线的标准及要求1、11071 上顺槽敷设电缆要求吊挂巷道上侧,根据煤矿规程规定吊挂整齐,不得有 8 字形和盘圈形,如有类似现象不得送电。2、松开上腔螺丝,打开上盖将辅助接地线接入开关,把线接好后检查接线工艺是否符合标准。3、紧固用的螺丝、螺母、垫圈等紧固部件要齐全、紧固、无锈蚀。4、接线嘴连接紧固,密封良好。接线后紧固程度以抽拉电缆不窜动为合格标准。5、接线腔里接线工艺无鸡爪子。八、安全技术措施1、凡是参加施工人员,必须按时参加班前会,仔细听取措施的贯彻,并进行签字,凡是未听取措施贯彻的、精神状态不好的,严禁参加施工。2、施工之前施工负责人要与调度联系,经调度允许后方可停电正式施工。3、首先切断上部采区变电所电源 K13 馈电开关,并有专人看守开关。4、负责人安排采区变电所值班人停电,停电后由值班人看守开关,并挂停电牌。并通知负责人停电完毕,方可施工。5、施工时施工人员要将电缆线敷设开,先接负荷侧 17 型刮板电机,接 QBZ--80 开关上、下电源线,把二部开关 QBZ--80 打开,并执行停电、验电、放电、封好接地线等并悬挂“有人工作、严禁送电”的停电牌。6、操作接线时应不少于两个人,“一人操作、一人监护”的原则。7、接辅助接地线时必须经瓦斯检查员检查现场周围 20 米内瓦斯,瓦斯浓度不大于 0.5%,经瓦斯检查员同意后方可作业。8、接线完毕后,由负责人监督检查无问题盖上外盖,所有螺丝上齐后,瓦斯检查员检查瓦斯浓度不大于 0.5%,方可送电试运转。9、试运转完毕,并与调度联系恢复运转正常,方可离开。
