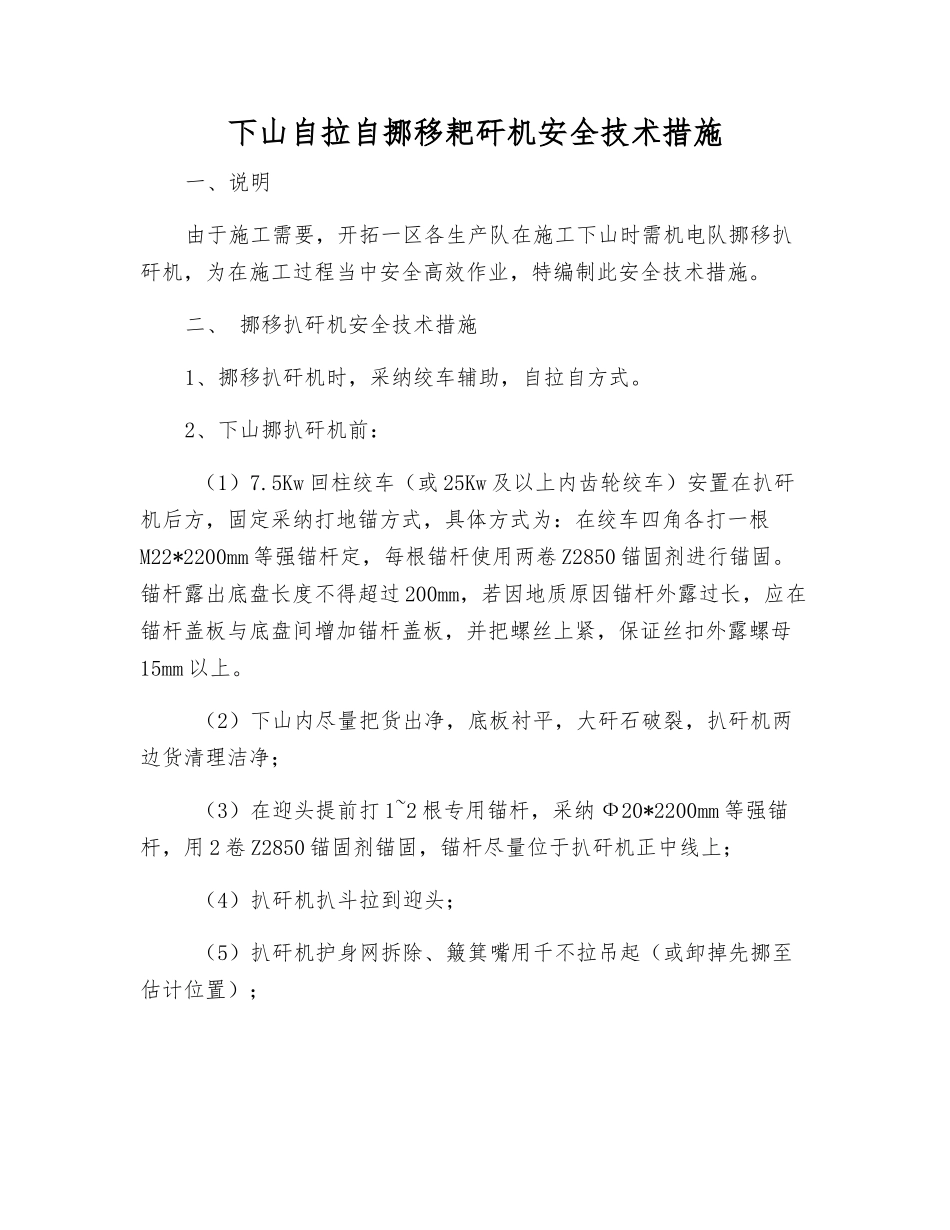

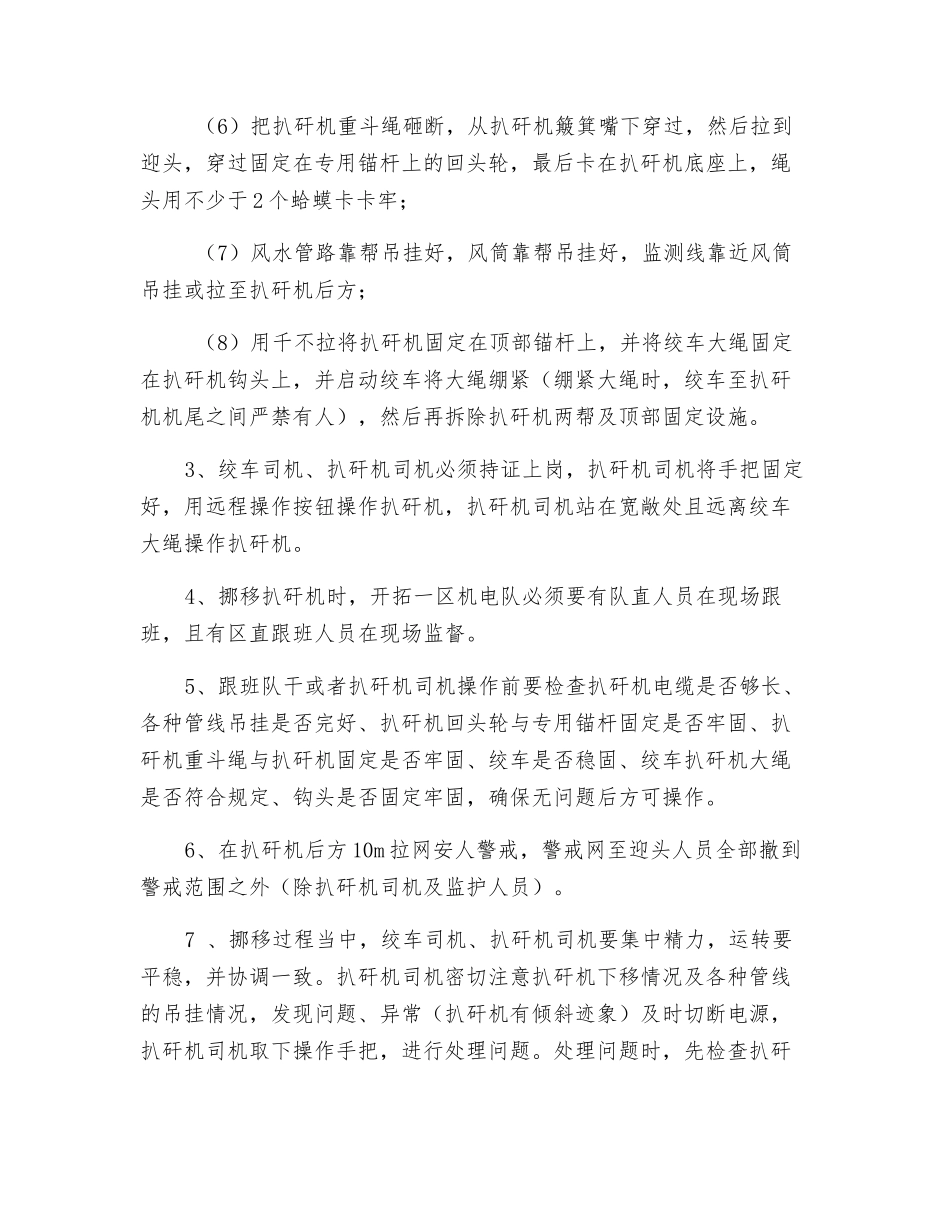

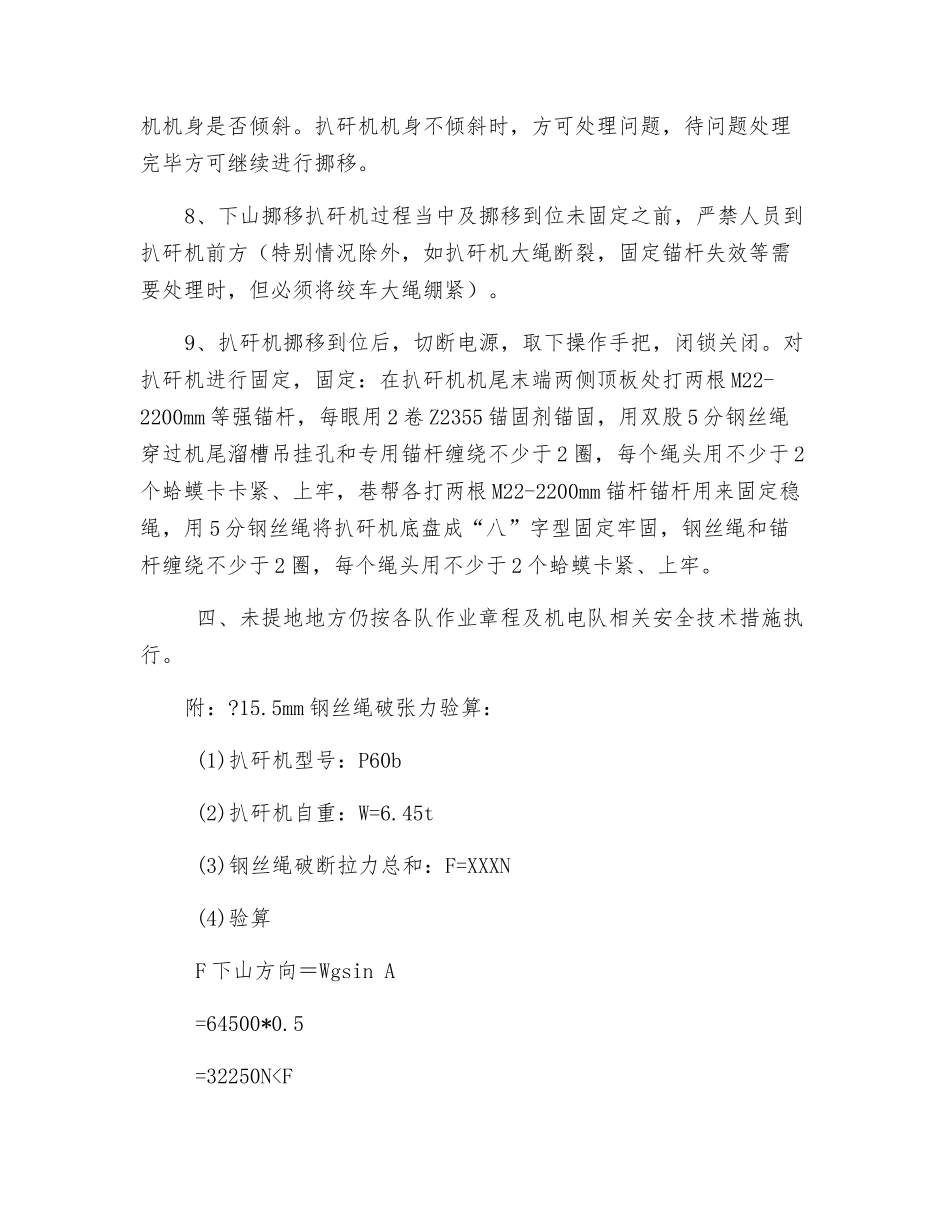

下山自拉自挪移耙矸机安全技术措施一、说明由于施工需要,开拓一区各生产队在施工下山时需机电队挪移扒矸机,为在施工过程当中安全高效作业,特编制此安全技术措施。二、 挪移扒矸机安全技术措施1、挪移扒矸机时,采纳绞车辅助,自拉自方式。2、下山挪扒矸机前: (1)7.5Kw 回柱绞车(或 25Kw 及以上内齿轮绞车)安置在扒矸机后方,固定采纳打地锚方式,具体方式为:在绞车四角各打一根M22*2200mm 等强锚杆定,每根锚杆使用两卷 Z2850 锚固剂进行锚固。锚杆露出底盘长度不得超过 200mm,若因地质原因锚杆外露过长,应在锚杆盖板与底盘间增加锚杆盖板,并把螺丝上紧,保证丝扣外露螺母15mm 以上。 (2)下山内尽量把货出净,底板衬平,大矸石破裂,扒矸机两边货清理洁净; (3)在迎头提前打 1~2 根专用锚杆,采纳 Ф20*2200mm 等强锚杆,用 2 卷 Z2850 锚固剂锚固,锚杆尽量位于扒矸机正中线上; (4)扒矸机扒斗拉到迎头; (5)扒矸机护身网拆除、簸箕嘴用千不拉吊起(或卸掉先挪至估计位置); (6)把扒矸机重斗绳砸断,从扒矸机簸箕嘴下穿过,然后拉到迎头,穿过固定在专用锚杆上的回头轮,最后卡在扒矸机底座上,绳头用不少于 2 个蛤蟆卡卡牢; (7)风水管路靠帮吊挂好,风筒靠帮吊挂好,监测线靠近风筒吊挂或拉至扒矸机后方; (8)用千不拉将扒矸机固定在顶部锚杆上,并将绞车大绳固定在扒矸机钩头上,并启动绞车将大绳绷紧(绷紧大绳时,绞车至扒矸机机尾之间严禁有人),然后再拆除扒矸机两帮及顶部固定设施。3、绞车司机、扒矸机司机必须持证上岗,扒矸机司机将手把固定好,用远程操作按钮操作扒矸机,扒矸机司机站在宽敞处且远离绞车大绳操作扒矸机。4、挪移扒矸机时,开拓一区机电队必须要有队直人员在现场跟班,且有区直跟班人员在现场监督。5、跟班队干或者扒矸机司机操作前要检查扒矸机电缆是否够长、各种管线吊挂是否完好、扒矸机回头轮与专用锚杆固定是否牢固、扒矸机重斗绳与扒矸机固定是否牢固、绞车是否稳固、绞车扒矸机大绳是否符合规定、钩头是否固定牢固,确保无问题后方可操作。6、在扒矸机后方 10m 拉网安人警戒,警戒网至迎头人员全部撤到警戒范围之外(除扒矸机司机及监护人员)。7 、挪移过程当中,绞车司机、扒矸机司机要集中精力,运转要平稳,并协调一致。扒矸机司机密切注意扒矸机下移情况及各种管线的吊挂情况,发现问题、异常(扒矸机有倾斜迹象)及时切断电源,扒矸机司机取...
