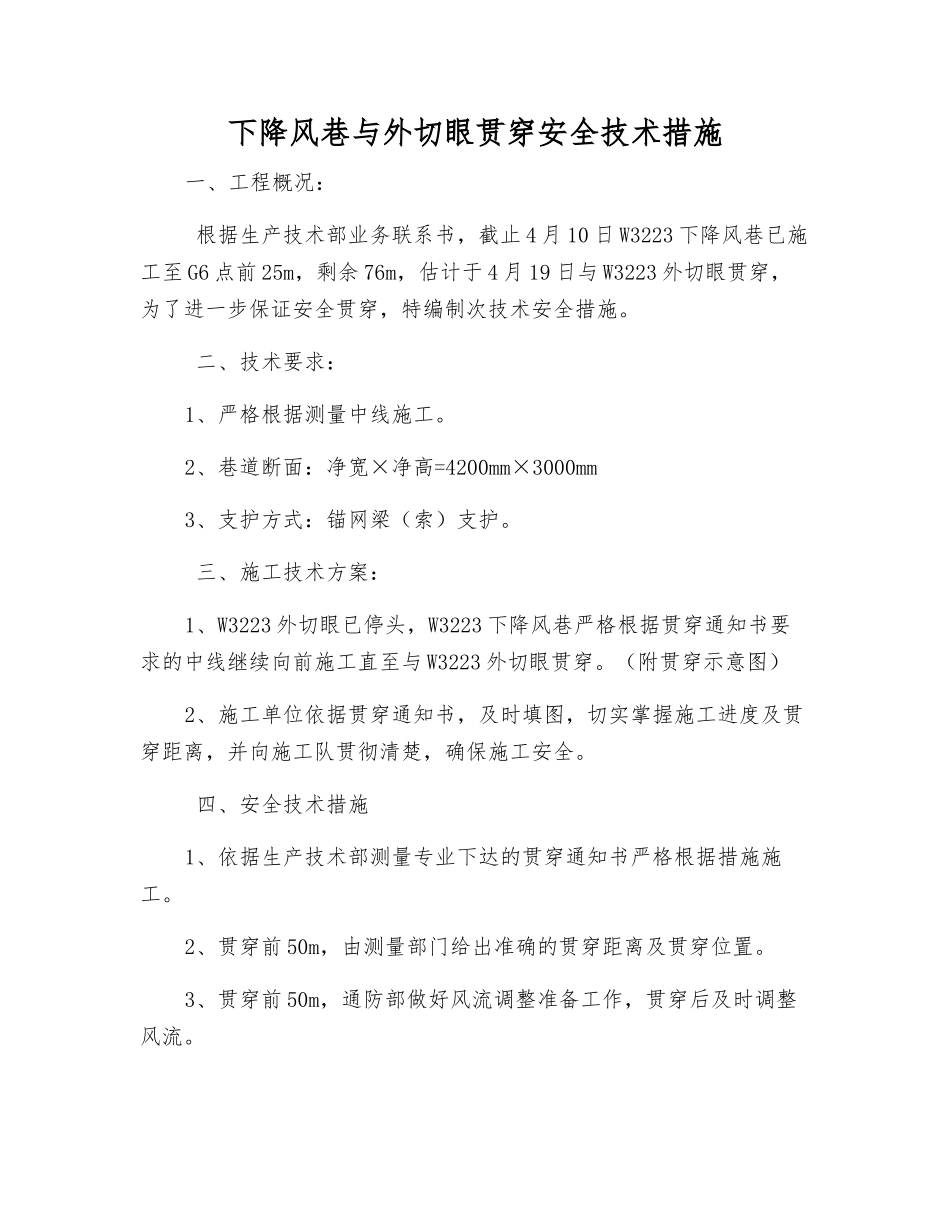

下降风巷与外切眼贯穿安全技术措施一、工程概况: 根据生产技术部业务联系书,截止 4 月 10 日 W3223 下降风巷已施工至 G6 点前 25m,剩余 76m,估计于 4 月 19 日与 W3223 外切眼贯穿,为了进一步保证安全贯穿,特编制次技术安全措施。 二、技术要求:1、严格根据测量中线施工。2、巷道断面:净宽×净高=4200mm×3000mm3、支护方式:锚网梁(索)支护。 三、施工技术方案:1、W3223 外切眼已停头,W3223 下降风巷严格根据贯穿通知书要求的中线继续向前施工直至与 W3223 外切眼贯穿。(附贯穿示意图)2、施工单位依据贯穿通知书,及时填图,切实掌握施工进度及贯穿距离,并向施工队贯彻清楚,确保施工安全。 四、安全技术措施1、依据生产技术部测量专业下达的贯穿通知书严格根据措施施工。2、贯穿前 50m,由测量部门给出准确的贯穿距离及贯穿位置。3、贯穿前 50m,通防部做好风流调整准备工作,贯穿后及时调整风流。4、施工单位严格根据测量给定的中线跟煤顶施工,根据规程要求控制巷道宽度、高度,确保贯穿处巷帮及顶、底板无错茬和台阶现象。5、严格执行敲帮问顶制度,支护前,由专职敲帮问顶工,用长度≥2.0m 专用找顶钎子找掉危岩活矸,方可继续作业。6、找顶工作应从支护完好的安全地点开始,从外向里先顶部后两帮依次进行,找顶地点不准同时进行其它工作,找顶人员及观察顶板人员必须站在支护完好的安全地点作业且找顶期间,所有的人员必须站在后方的安全地点,严格防范矸石滚落伤人。7、找顶工作应当由两名专职敲帮问顶工担任,一人找顶,一人观察顶板,观察顶板的人应站在找顶人员侧后方的安全地点并集中注意力观察顶板,发现问题立即通知找顶人员撤到安全地点。8、敲帮问顶时,若帮顶敲击发生“咚”的声音时,就立即找下去,要顺着裂隙层理慢慢进行,不得硬刨。9、距贯穿点还剩 10m 时,采纳短掘短支施工,一次只允许掘进一排锚杆排距,锚索应紧跟迎头,即够一排锚索排距,及时施工锚索。10、贯穿前,提前对贯穿点前、后 10 米范围以内的巷道所有锚杆进行二次紧固,做好顶板巡检,如有报废锚杆、锚索应当及时补打,加强顶板管理,保证贯穿处安全畅通。11、贯穿施工之前,矿调度指挥中心应在贯穿点退后 100 米,及里切眼上口位置各安装一部电话,并保证完好使用。12、贯穿前两巷道风筒与掘进工作面迎头距离不得大于 5m,并保持正常通风。13、掘进工作面每次掘进前,应该先检查下降风巷及外切眼瓦斯浓度...
