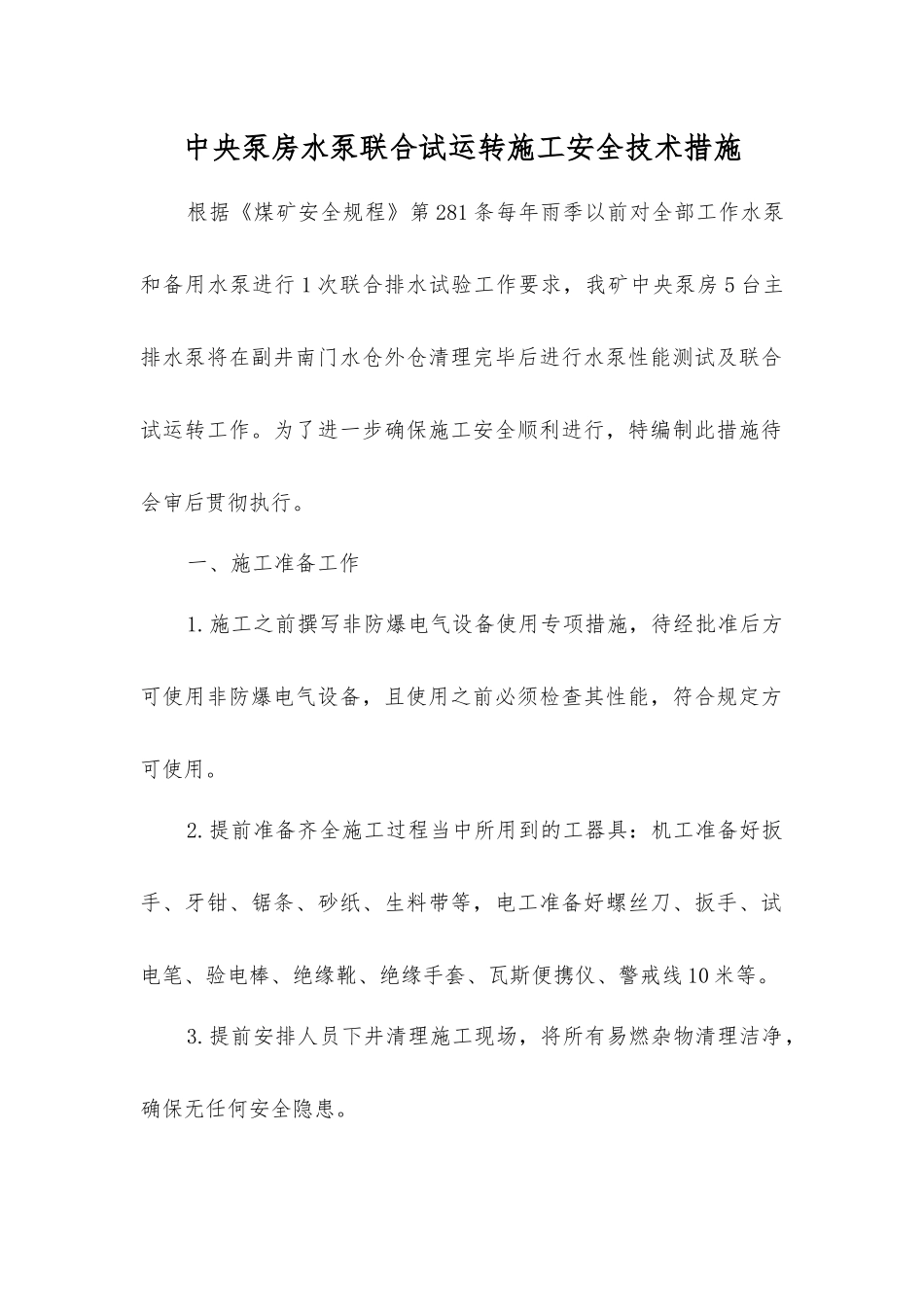

中央泵房水泵联合试运转施工安全技术措施根据《煤矿安全规程》第 281 条每年雨季以前对全部工作水泵和备用水泵进行 1 次联合排水试验工作要求,我矿中央泵房 5 台主排水泵将在副井南门水仓外仓清理完毕后进行水泵性能测试及联合试运转工作
为了进一步确保施工安全顺利进行,特编制此措施待会审后贯彻执行
一、施工准备工作1

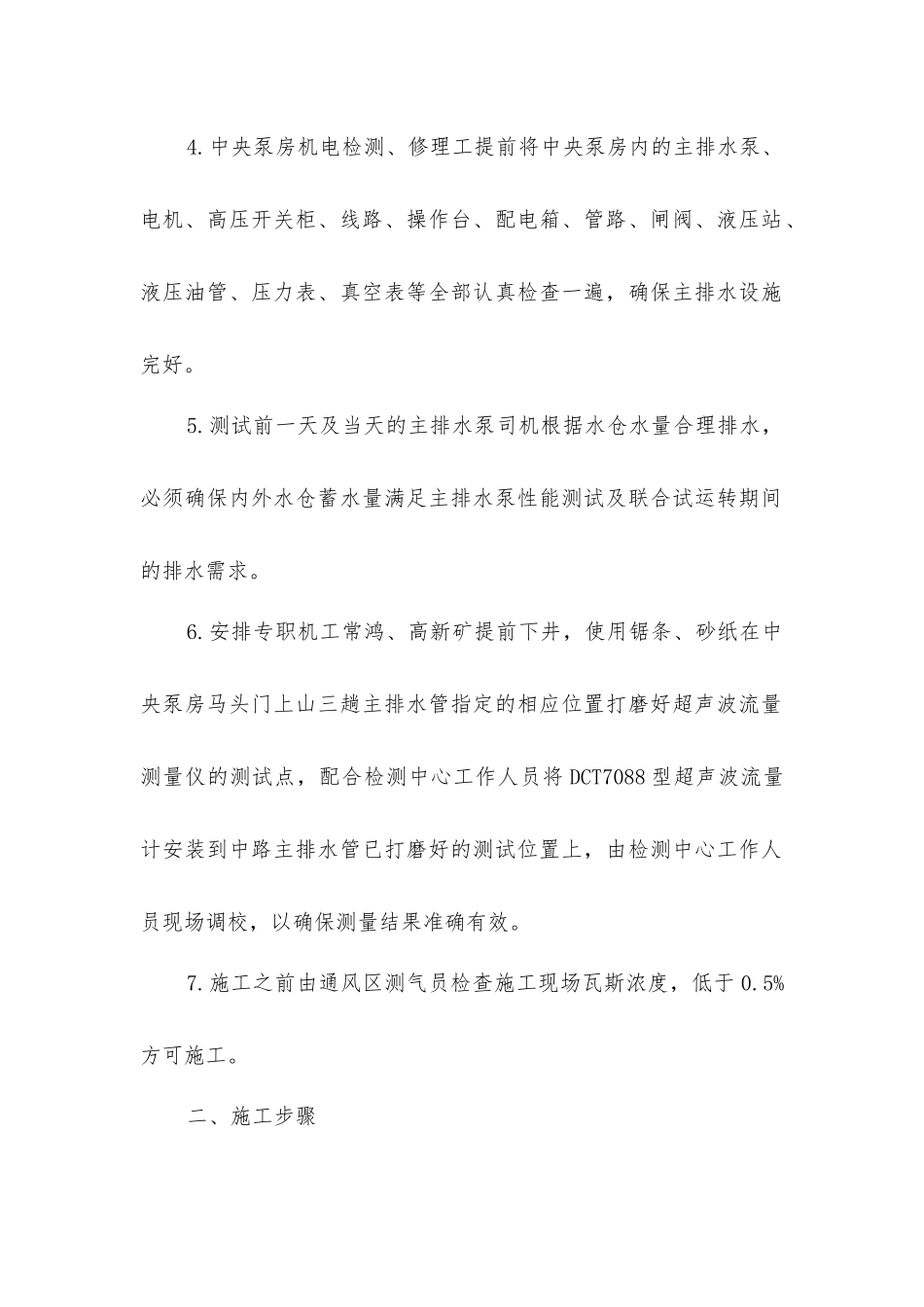

施工之前撰写非防爆电气设备使用专项措施,待经批准后方可使用非防爆电气设备,且使用之前必须检查其性能,符合规定方可使用
提前准备齐全施工过程当中所用到的工器具:机工准备好扳手、牙钳、锯条、砂纸、生料带等,电工准备好螺丝刀、扳手、试电笔、验电棒、绝缘靴、绝缘手套、瓦斯便携仪、警戒线 10 米等
提前安排人员下井清理施工现场,将所有易燃杂物清理洁净,确保无任何安全隐患
中央泵房机电检测、修理工提前将中央泵房内的主排水泵、电机、高压开关柜、线路、操作台、配电箱、管路、闸阀、液压站、液压油管、压力表、真空表等全部认真检查一遍,确保主排水设施完好
测试前一天及当天的主排水泵司机根据水仓水量合理排水,必须确保内外水仓蓄水量满足主排水泵性能测试及联合试运转期间的排水需求
安排专职机工常鸿、高新矿提前下井,使用锯条、砂纸在中央泵房马头门上山三趟主排水管指定的相应位置打磨好超声波流量测量仪的测试点,配合检测中心工作人员将 DCT7088 型超声波流量计安装到中路主排水管已打磨好的测试位置上,由检测中心工作人员现场调校,以确保测量结果准确有效
施工之前由通风区测气员检查施工现场瓦斯浓度,低于 0
5%方可施工

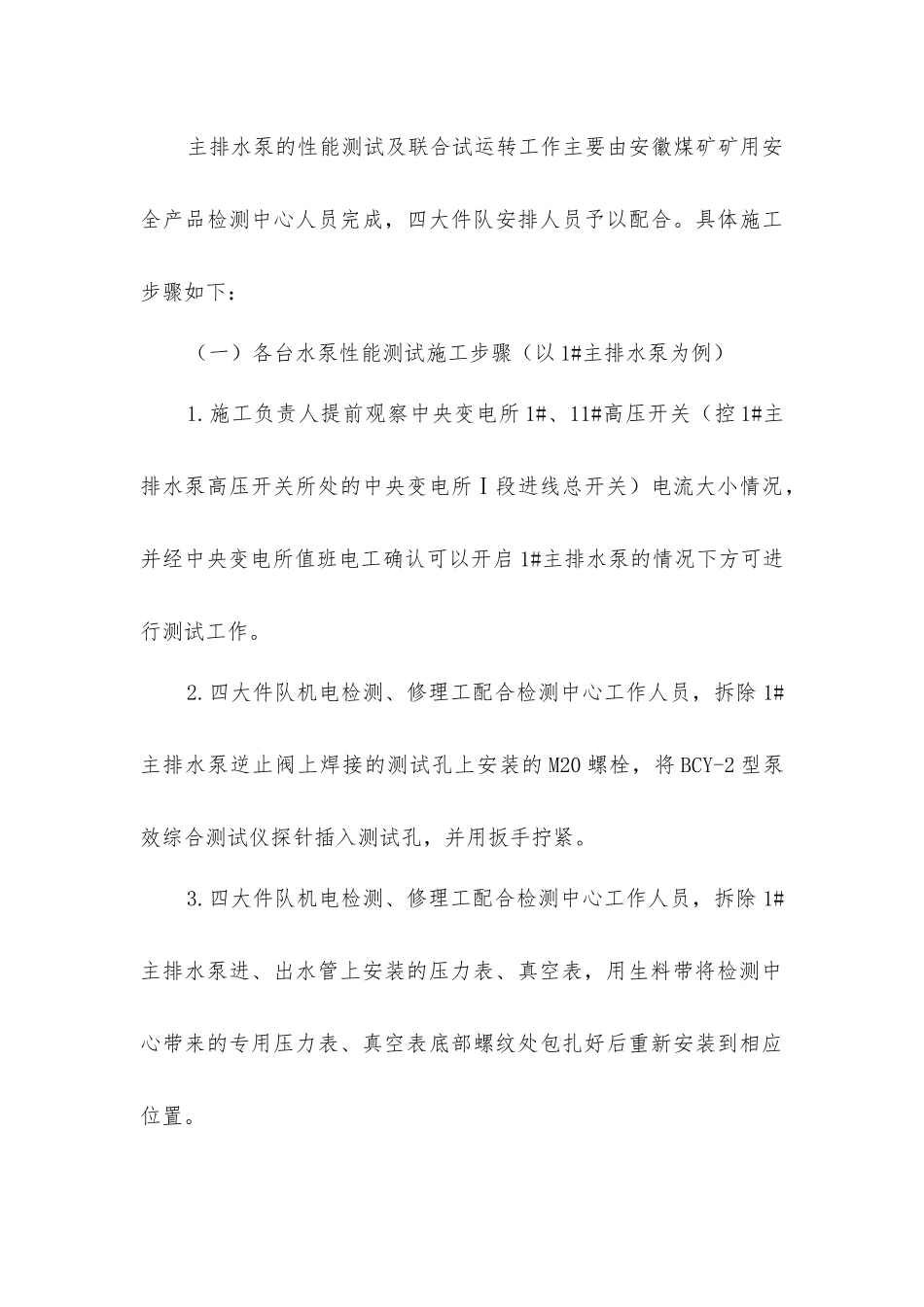

二、施工步骤主排水泵的性能测试及联合试运转工作主要由安徽煤矿矿用安全产品检测中心人员完成,四大件队安排人员予以配合
具体施工步骤如下:(一)各台水泵性能测试施工步骤(以 1#主排水泵为例)1
施工负责人提前观察中央变电所 1#、11#高压开关(控 1#主排
