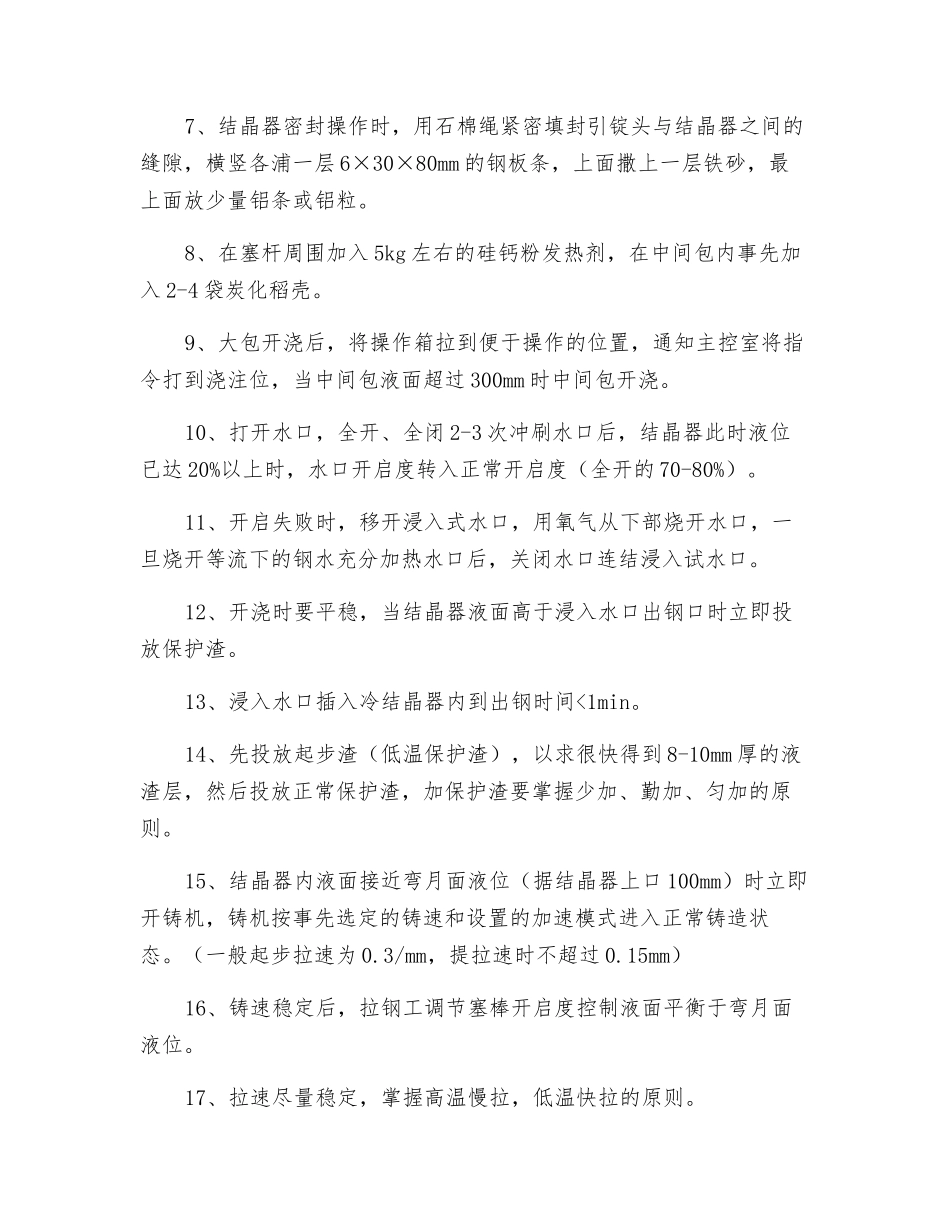

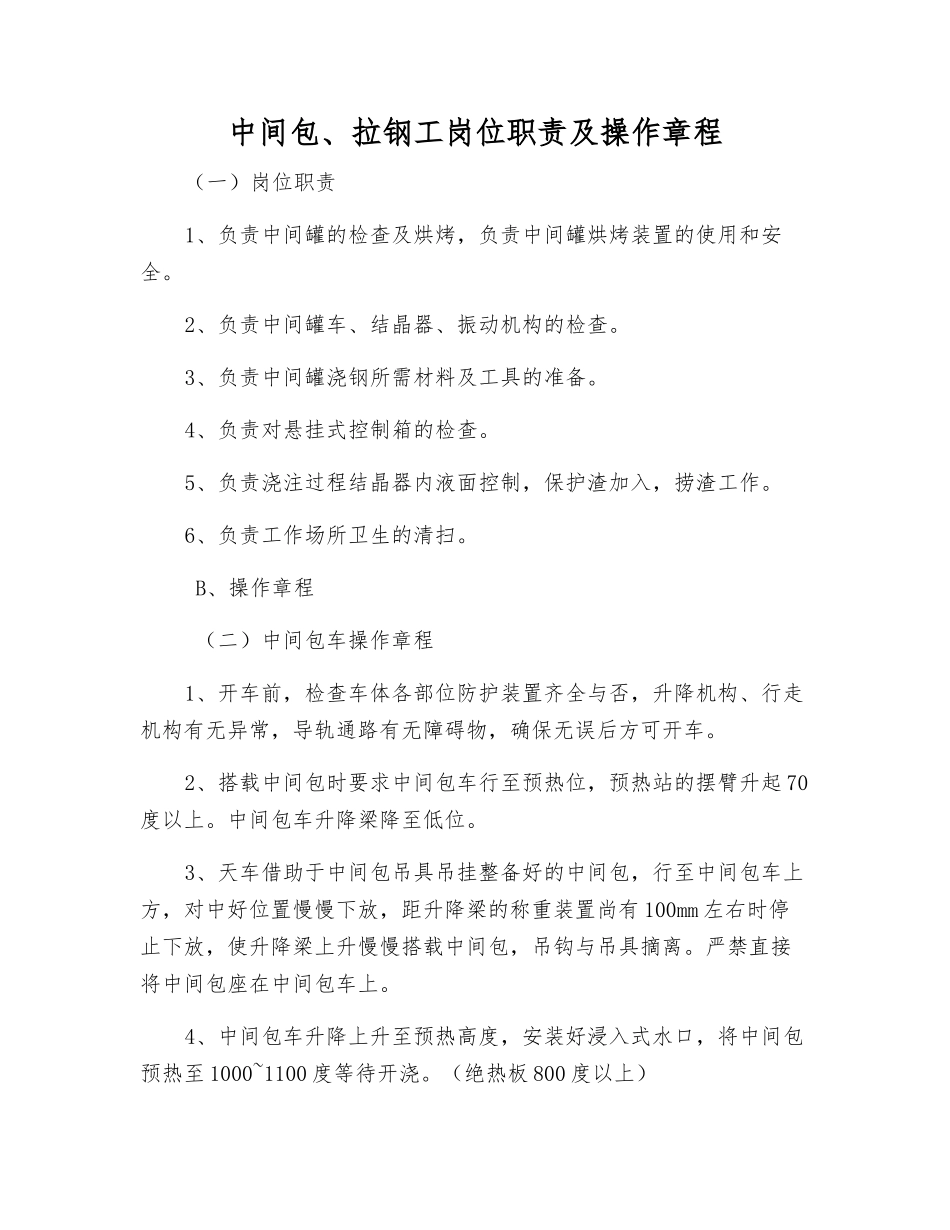

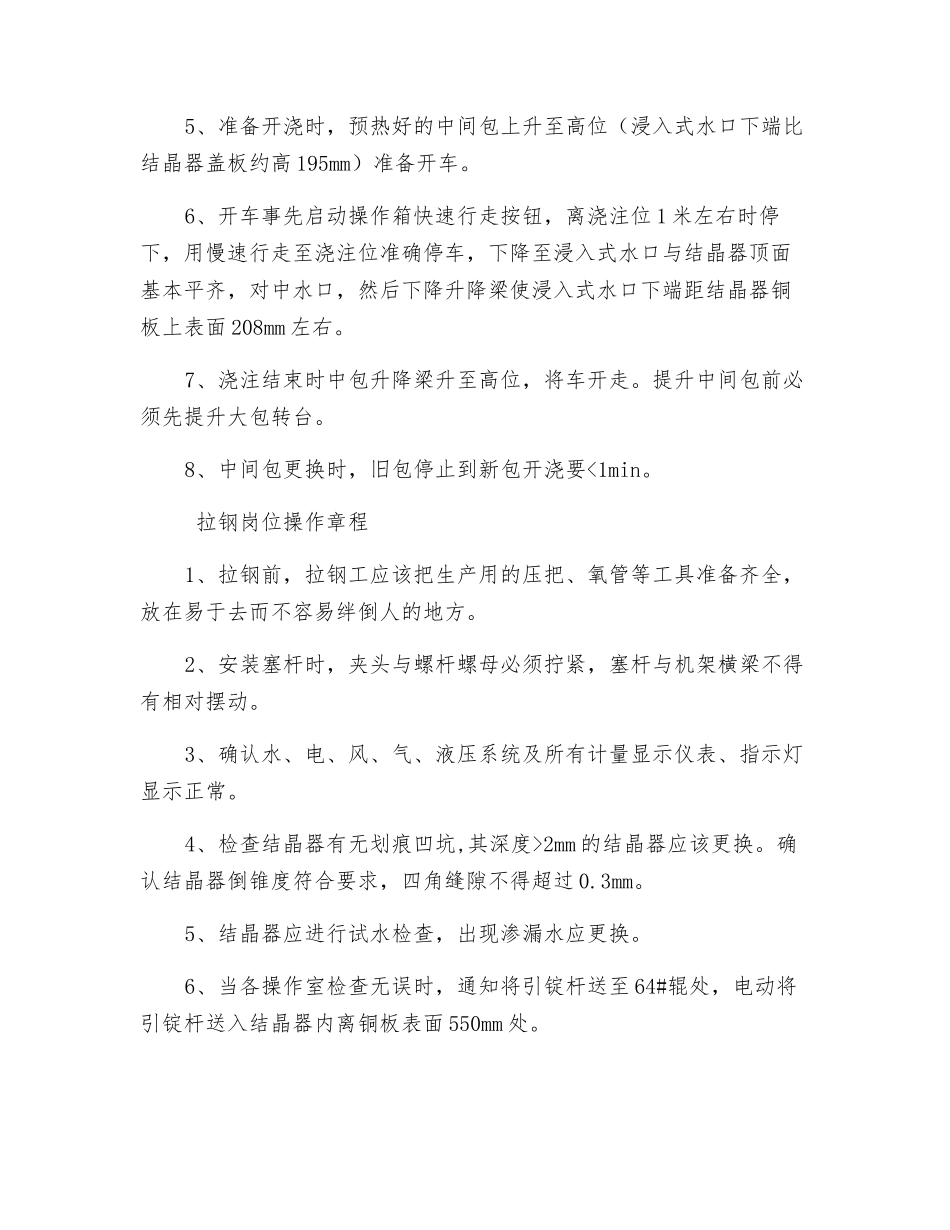

中间包、拉钢工岗位职责及操作章程(一)岗位职责1、负责中间罐的检查及烘烤,负责中间罐烘烤装置的使用和安全
2、负责中间罐车、结晶器、振动机构的检查
3、负责中间罐浇钢所需材料及工具的准备
4、负责对悬挂式控制箱的检查
5、负责浇注过程结晶器内液面控制,保护渣加入,捞渣工作
6、负责工作场所卫生的清扫
B、操作章程 (二)中间包车操作章程1、开车前,检查车体各部位防护装置齐全与否,升降机构、行走机构有无异常,导轨通路有无障碍物,确保无误后方可开车
2、搭载中间包时要求中间包车行至预热位,预热站的摆臂升起 70度以上
中间包车升降梁降至低位
3、天车借助于中间包吊具吊挂整备好的中间包,行至中间包车上方,对中好位置慢慢下放,距升降梁的称重装置尚有 100mm 左右时停止下放,使升降梁上升慢慢搭载中间包,吊钩与吊具摘离
严禁直接将中间包座在中间包车上
4、中间包车升降上升至预热高度,安装好浸入式水口,将中间包预热至 1000~1100 度等待开浇
(绝热板 800 度以上)5、准备开浇时,预热好的中间包上升至高位(浸入式水口下端比结晶器盖板约高 195mm)准备开车
6、开车事先启动操作箱快速行走按钮,离浇注位 1 米左右时停下,用慢速行走至浇注位准确停车,下降至浸入式水口与结晶器顶面基本平齐,对中水口,然后下降升降梁使浸入式水口下端距结晶器铜板上表面 208mm 左右
7、浇注结束时中包升降梁升至高位,将车开走
提升中间包前必须先提升大包转台
8、中间包更换时,旧包停止到新包开浇要2mm 的结晶器应该更换
确认结晶器倒锥度符合要求,四角缝隙不得超过 0
5、结晶器应进行试水检查,出现渗漏水应更换
6、当各操作室检查无误时,通知将引锭杆送至 64#辊处,电动将引锭杆送入结晶器内离铜板表面 550mm 处
7、结晶器密封操作时,用石棉绳紧密填封引锭头与结晶器之间的缝隙,横竖
